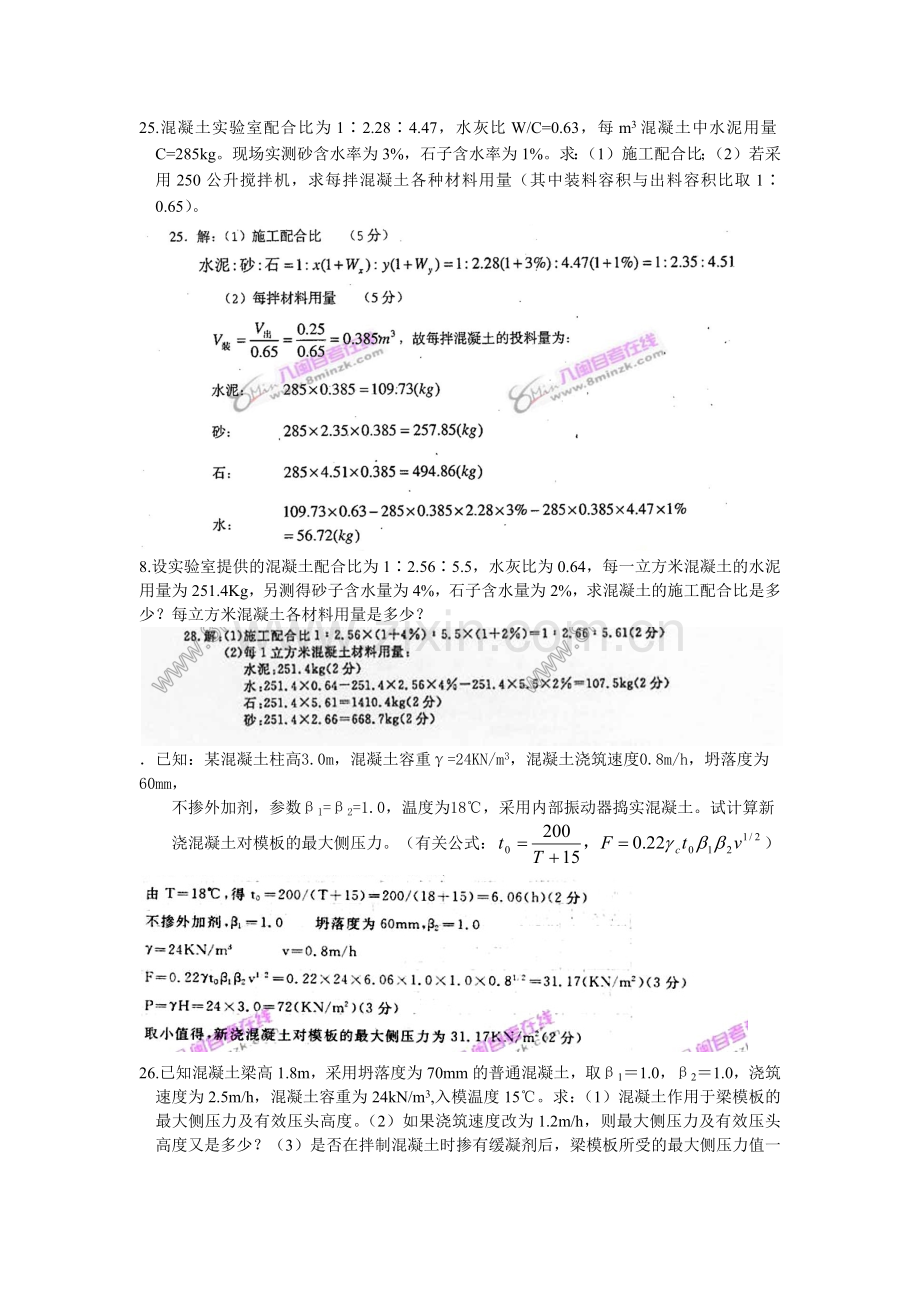

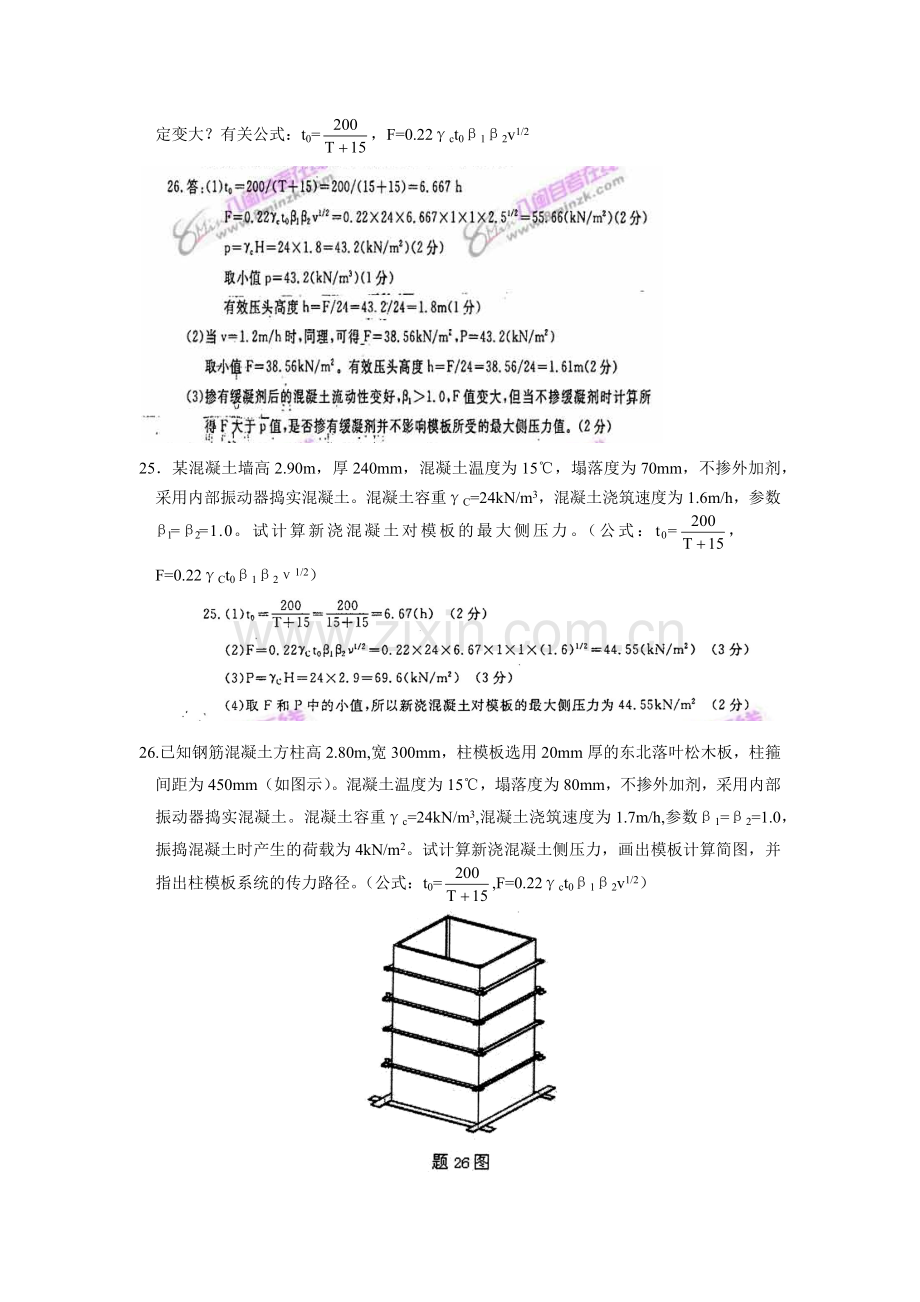

25.混凝土实验室配合比为1∶2.28∶4.47,水灰比W/C=0.63,每m3混凝土中水泥用量C=285kg。现场实测砂含水率为3%,石子含水率为1%。求:(1)施工配合比;(2)若采用250公升搅拌机,求每拌混凝土各种材料用量(其中装料容积与出料容积比取1∶0.65)。 8.设实验室提供的混凝土配合比为1∶2.56∶5.5,水灰比为0.64,每一立方米混凝土的水泥用量为251.4Kg,另测得砂子含水量为4%,石子含水量为2%,求混凝土的施工配合比是多少?每立方米混凝土各材料用量是多少? .已知:某混凝土柱高3.0m,混凝土容重γ=24KN/m3,混凝土浇筑速度0.8m/h,坍落度为60mm, 不掺外加剂,参数β1=β2=1.0,温度为18℃,采用内部振动器捣实混凝土。试计算新浇混凝土对模板的最大侧压力。(有关公式:) 26.已知混凝土梁高1.8m,采用坍落度为70mm的普通混凝土,取β1=1.0,β2=1.0,浇筑速度为2.5m/h,混凝土容重为24kN/m3,入模温度15℃。求:(1)混凝土作用于梁模板的最大侧压力及有效压头高度。(2)如果浇筑速度改为1.2m/h,则最大侧压力及有效压头高度又是多少?(3)是否在拌制混凝土时掺有缓凝剂后,梁模板所受的最大侧压力值一定变大?有关公式:t0=,F=0.22γct0β1β2v1/2 25.某混凝土墙高2.90m,厚240mm,混凝土温度为15℃,塌落度为70mm,不掺外加剂,采用内部振动器捣实混凝土。混凝土容重γC=24kN/m3,混凝土浇筑速度为1.6m/h,参数 β1=β2=1.0。试计算新浇混凝土对模板的最大侧压力。(公式:t0=, F=0.22γCt0β1β2ν1/2) 26.已知钢筋混凝土方柱高2.80m,宽300mm,柱模板选用20mm厚的东北落叶松木板,柱箍间距为450mm(如图示)。混凝土温度为15℃,塌落度为80mm,不掺外加剂,采用内部振动器捣实混凝土。混凝土容重γc=24kN/m3,混凝土浇筑速度为1.7m/h,参数β1=β2=1.0,振捣混凝土时产生的荷载为4kN/m2。试计算新浇混凝土侧压力,画出模板计算简图,并指出柱模板系统的传力路径。(公式:t0=,F=0.22γct0β1β2v1/2) 25.某混凝土墙高2.80m,厚240mm,混凝土温度为15℃,坍落度为70mm,不掺外加剂,采用内部振动器捣实混凝土。混凝土容重γC=24kN/m3,混凝土浇筑速度为1.4m/h,参数β1=β2=1.0,选用0.8m3吊斗倾倒混凝土产生的水平荷载为4kN/m2。试计算新浇混凝土对模板的有效压头高度,并画出混凝土侧压力分布图。(公式:t0=,F=0.22γCt0β1β2v1/2) 25.某施工单位近期混凝土强度的25组统计资料如下(单位:Mpa):31.7,29.17,30.17,30.9,25.3,30.43,20.63,31.37,29.73,30.37,22.67,27.13,26.57,28.03,26.43,29.53,26.6,26.0,28.5,30.7,27.03,27.67,25.8,29.67,23.1。(1)现要求配制C25级混凝土,试求混凝土的配制强度。(2)如配制的混凝土中,某组试块的试验结果分别为27.31Mpa、32.40Mpa及35.13Mpa,则该组试块的强度代表值为多少? 26.某混凝土的实验室配合比为1∶2.56∶5.5,每m3混凝土水泥用量为275kg,用水量135kg。实测现场砂石料中砂的含水量为5%,石子含水量为2%。该施工段某组混凝土试块的试压强度分别为R1=33.5MPa,R2=34.0MPa,R3=39.5MPa。试求该混凝土的施工配比与实际采用的水灰比,同时确定该组试块的强度代表值。 26.实验室配制的混凝土配合比为1∶2.29∶4.24,水灰比=0.5;现场测得砂子含水量为3.2%,石子含水量为3%。该混凝土试块试压的强度值分别为R1=27.5MPa,R2=34.0MPa,R3=39.5MPa。试求该混凝土的施工配合比,同时确定该组试块的强度代表值。 4-11零星混凝土质量检验,混凝土设计强度等级为C30,立方体试件各组抗压强度 代表值分别为34, 35, 33, 36, 36.5, 34.5N/mm2,试评定混凝土质量是否合格。 (1)各混凝土试件强度的平均值 (2)进行判断 故混凝土质量为合格。 25.某钢筋混凝土梁长7m,截面宽0.25m,高0.4m,配筋如下图,试分别计算①号、②号、③号钢筋的下料长度。弯钩增加长6.25d,45°弯曲调整值0.5d,保护层厚度25mm。 25.试计算图示钢筋的下料长度。已知:钢筋为直径25mm的一级钢筋;半圆弯钩增加长度为6.25d;量度差值为:45°∶0.5d;90°∶2d;135°∶2.5d。 题25图 25.某预应力屋架采用后张法施工,构件孔道长度为18.8m,预应力筋采用高强钢丝束1-24s5,Ap=470.4mm2。预应力筋采用一端张拉,锚板厚度为35mm,锚杯高度为70mm,螺帽厚度为30mm,钢丝镦头预留量为10mm。张拉程序采用0→1.05σconσcon,σcon=375N/mm2,张拉时从0.1~1.05σcon量测得预应力筋伸长值为92mm,张拉时混凝土的弹性压缩值取5mm。试计算钢丝下料长度和施工最大张拉力。(ΔL=Δl1+Δl2-c) 26.某预应力屋架采用后张法施工,构件孔道长度为12m,预应力钢丝束截面面积为AP=314mm2。预应力筋采用一端张拉,锚板厚度为35mm,锚杯高度为70mm,螺帽厚度为30mm,钢丝镦头预留量为10mm。张拉程序采用0→1.05σcon σcon,σcon=375N/mm2,张拉时从(0.1~1.05)σcon量测得预应力筋伸长值为64mm,张拉时混凝土的弹性压缩值取3mm。试分别计算:①钢丝束伸长值ΔL;②钢丝下料长度L;③施工最大张拉力。 (ΔL=Δl1+Δl2-C,L=l1+2H0+2δ-0.5(H-H1)-ΔL-C) 已知某地下室基坑开挖的坑底平面尺寸为10m×30m,坑底深4.0m,挖土边坡1∶0.5,地下水位离地面0.6m,地下水位以上为杂填土,地下水位以下5.7m 为细砂土,再往下则是不透水层,细砂土渗透系数K=6m/d。拟采用轻型井点降低地下水位,滤管长1.0m,井点管与边坡距离0.8m,与总管连接间距1.2m。又知单井出水量q=25m3/d,抽水影响半径公式,总涌水量公式Q=1.366K(2H-s)s/(lgR-lgx0)。试求:(1)总管长度与井点管埋深;(2)基坑总涌水量;(3)井点管根数与间距。 26.已知某地下室基坑开挖的坑底平面尺寸为30m×20m,坑底深4.0m,挖土边坡为1∶0.5;地下水位离地面0.8m,地下水位以上为杂填土,地下水位以下6.0m为细砂层,细砂层以下为不透水层。经扬水试验,细砂层渗透系数K=14m/d。采用轻型井点降低地下水位,井管长6.0m,滤管长1.0m,井点管与边坡距离为0.8m,井点管露出地面0.2m。抽水影响半径公式R=1.95s,总涌水量公式Q=1.366K(2H-s)s/(lgR-lgx0)。试求基坑总涌水量。 28.已知某地下室基坑开挖的坑底平面尺寸为直径D=20m的圆周,坑底深4.0m,挖土边坡 1∶0.5,地下水位离地面0.6m,地下水位以上为杂填土,地下水位以下5.7m为细砂土,再往下则是不透水层,细砂土渗透系数K=5m/d。拟采用轻型井点降低地下水位,滤管长1.0m,井点管与边坡距离0.8m,与总管连接间距1.6m。又知单井出水量q=25m3/d,总涌水量Q=1.366K(2H-s)s/(lgR-lgx0)。试求:(1)总管长度与井点管埋深;(2)基坑总涌水量;(3)井点管根数与间距。 26.如图所示屋架的吊装,屋架重4.95吨,索具重0.2吨,屋架的安装空隙取0.3米,最外层吊索与水平面的夹角为45°。(1)试确定起重机的起重量和起升高度;(2)屋架在临时安放后的垂直度如何检查和校正? 27.某两层建筑,有A、B、C三个施工过程,各施工过程在各施工段上持续时间为:tA=4d, tB=2d, tC=2d。试组织加快成倍节拍流水施工,并绘制施工进度计划表。 层数 工序 施 工 进 度 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 27.某施工项目由A、B、C、D 四个施工过程依次组成;它在平面上划分为五个施工段。各施工段上的持续时间如下表。B 完成后,其相应的施工段有技术间歇1 天;C 完成后其相应的施工段有组织间歇1 天。试组织该工程的流水施工,并在表1 中绘制施工进度计划表。 施工过程 持续时间(天) (1) (2) (3) (4) (5) A 2 1 3 2 2 B 3 2 1 3 1 C 4 2 1 2 2 D 2 3 1 1 2 表1 施工过程 施工进度(d) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 A B C D 27.已知无节奏专业流水的各施工过程在各施工段上的流水节拍如下表(a)所示,试组织流水施工,在下表(b)中画出横道图,并说明相邻工序之间的流水步距。 表(a) 施工段 施工过程 施工持续时间(d) ① ② ③ ④ A 3 2 3 2 B 2 1 2 3 C 2 4 3 3 D 4 3 2 2 表(b) 施工过程 施工进度(d) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 A B C D 27.某两层框架办公楼梁板施工过程为:立模1天→绑扎钢筋1天→浇筑混凝土1天,混凝土浇筑后需养护2天才能在其上立模,养护5天才能在其上浇筑上层混凝土。在保证各工作队连续作业的条件下试求每层至少的施工段数,并按等节拍流水方式计算完成整个办公楼梁板浇筑的工期,绘制流水进度表。 27.某分部工程由A,B,C三个施工过程组成,各施工过程在各施工段上持续时间为:tA=2d,tB=4d,tC=4d,B完成后其相应的施工段有技术间歇2天。试组织加快成倍节拍流水施工,在下表中画出横道图,并计算该工程的流水工期。 27.某分部工程由A,B,C三个施工过程组成,各施工过程在各施工段上持续时间为:tA=4d,tB=2d,tC=2d,A完成后其相应的施工段有技术间歇2天。试组织加快成倍节拍流水施工,在题27表中画出横道图,并计算该工程的流水工期。 题27表 施工过程 施工队 施工进度(d) 2 4 6 8 10 12 14 16 18 20 22 A B C 27.某分部工程由A、B、C三个施工过程组成,各施工过程在各施工段上持续时间为:tA=3d,tB=6d,tC=3d。试组织加快成倍节拍流水施工,请在下表中绘出横道图,并计算该工程的流水工期。 施工 过程 施工 队 施工进度(d) 3 6 9 12 15 18 21 24 27 30 A B C 26.某项目经理部拟承建一工程,该工程有Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ等五个施工过程,各施工过程的流水节拍及施工段如下表所示。 规定:施工过程Ⅱ完成后相应施工段至少养护2天;施工过程Ⅳ完成后其相应施工过程要有一天准备时间。为了尽早完工,允许施工过程Ⅰ和Ⅱ之间搭接施工一天,试计算流水步距、工期,并作施工进度表。 施工过程 ① ② ③ ④ ⑤ Ⅰ 3 2 2 4 3 Ⅱ 1 3 5 3 1 Ⅲ 2 1 3 5 2 Ⅳ 4 2 3 3 1 Ⅴ 3 4 2 1 2 26.已知某工程有A~H 共八项工作,它们之间的工作逻辑关系如下表,试绘制该工程的双代号网络图。 工作名称 A B C D E F G H 紧前工作 / / / A、B A、C A、B A、C F、G 27.已知某工程有A~J共10项工作,试根据如下表所示的工作逻辑关系绘制该工程的双代号网络图。 工作名称 A B C D E F G H I J 紧后工作 D E、G F、H I、J I J I、J I、J / / 持续时间 5 6 7 8 10 6 16 15 12 8 25.根据表中逻辑关系,绘制双代号网络图。 工 作 A B C D E F G H I 紧前工作 — A A B B、C C D、E E、F H、G 紧后工作 B、C D、E E、F G G、H H I I — 28.根据以下条件绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、FTi-j、FFi-j;同时用双线标出关键线路。其中时间参数表示形式约定为: ESi-j EFi-j LSi-j LFi-j FTi-j FFi-j 工作名称 A B C D E F G H 紧前工序 — — A A A B,C D D,E,F 持续时间 1 2 2 3 2 1 2 2 28.按下表所列的逻辑关系绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;同时标出关键线路。其中时间参数表示形式约定如下: ESi-j EFi-j TFi-j LSi-j LFi-j FFi-j 工作名称 A B C D E F G H I 持续时间 2 3 2 4 4 5 4 3 5 紧前工作 —— A A B C B,C E,F D,F G,H 28.某项目划分和逻辑关系如下表: (1)试绘制双代号网络图。 (2)计算该网络图各时间参数并填入下表。 (3)找出关键线路和关键工序。 工作代号 紧后工作 持续时间T(天) 最早开工时间ES(天) 最早完工时间EF(天) 最迟开工时间LS(天) 最迟完工时间LF(天) 总时差TF(天) 自由时差FF(天) 备注 A C 2 B D 3 C EF 6 D F 4 E – 4 F – 5 28.按下表所列的逻辑关系绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;同时标出关键线路。其中时间参数表示形式约定如下: 28.按下表所列的逻辑关系绘制双代号网络图,并用图上计算法计算各工作的时间参数ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;同时标出关键线路。其中时间参数表示形式约定如下: ESi-j EFi-j TFi-j LSi-j LFi-j FFi-j 题28表 工作名称 A B C D E F G H 持续时间 3 2 4 2 5 5 2 3 紧前工作 —— A A B,C B A D D,E,F 28.试按下表所列各工作之间的逻辑关系,绘制双代号网络图,并标出网络计划的总工期。 工作名称 A B C D E F G 持续时间 3 2 1 2 2 3 3 紧前工作 —— —— —— B,C C A,D,E E 27.请计算下面网络图的最早开始和结束时间、最迟开始和结束时间、自由时差和总时差以及确定关键线路。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
