现场签证单
工程名称
天津生态城轮滑公园景观工程
工程部位
主要集中于停车场处
施工单位
齐齐哈尔市绿都园林绿化工程有限公司
监理单位
天津开发区建设工程监理公司
签
证
内
容
因施工场地原有混凝土路面1730m2,厚度30cm,需破碎并清理, 方可绿化开槽及铺装施工(其中650.2m2,混凝土路面需机械破碎,1079.8m2混凝土路面已破碎但破碎不彻底,局部地区还需破碎)。,故应甲方要求,我方租用机械破碎混凝土路面650.2m2,清理已破碎混凝土路面1079.8m2。
望确认
建设单位(签盖):
日期:
监理单位(签盖):
日期:
施工单位(签盖):
日期:

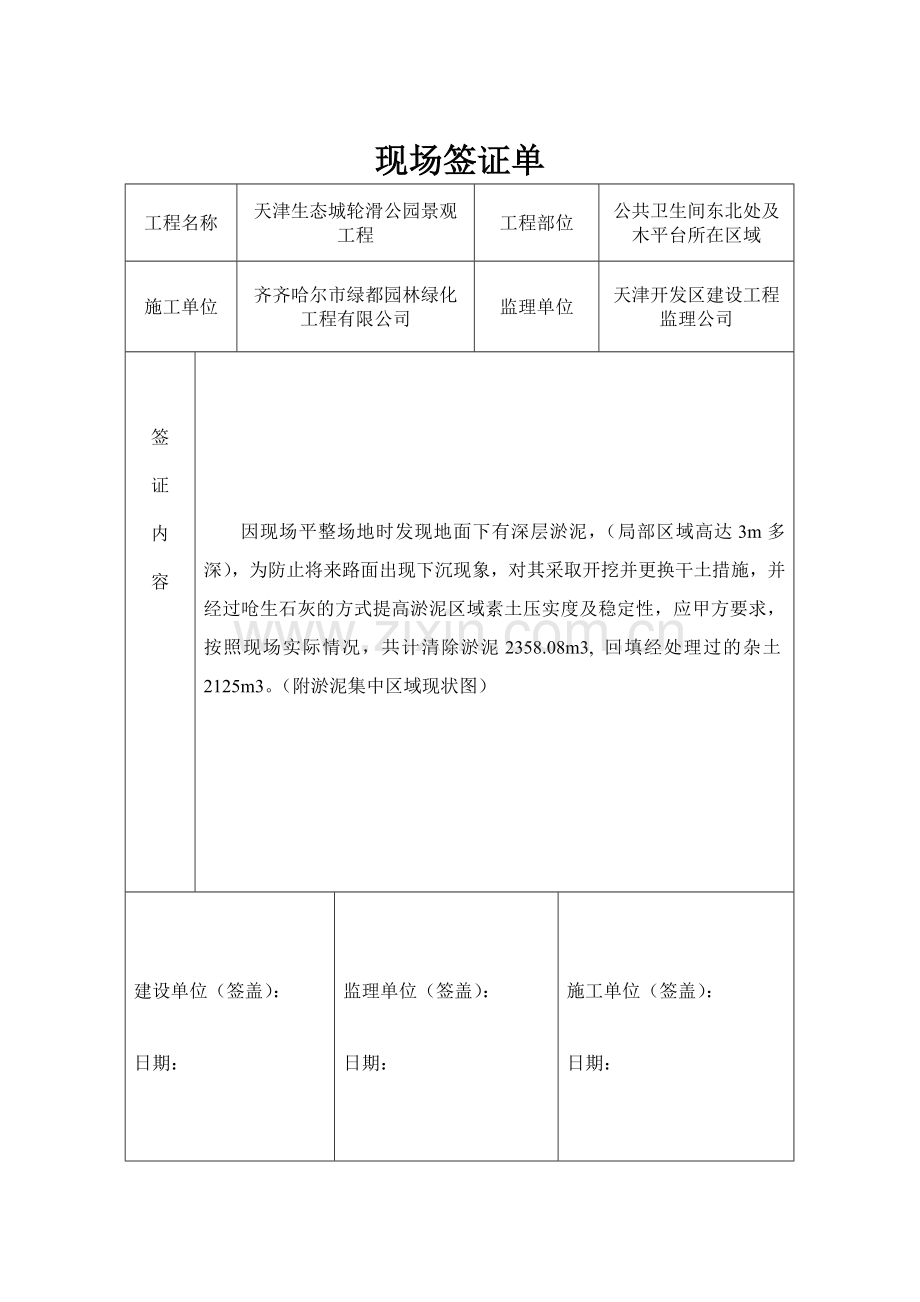

现场签证单
工程名称
天津生态城轮滑公园景观工程
工程部位
公共卫生间东北处及木平台所在区域
施工单位
齐齐哈尔市绿都园林绿化工程有限公司
监理单位
天津开发区建设工程监理公司
签
证
内
容
因现场平整场地时发现地面下有深层淤泥,(局部区域高达3m多深),为防止将来路面出现下沉现象,对其采取开挖并更换干土措施,并经过呛生石灰的方式提高淤泥区域素土压实度及稳定性,应甲方要求,按照现场实际情况,共计清除淤泥2358.08m3, 回填经处理过的杂土2125m3。(附淤泥集中区域现状图)
建设单位(签盖):
日期:
监理单位(签盖):
日期:
施工单位(签盖):
日期:
现场签证单
工程名称
天津生态城轮滑公园景观工程
工程部位
工程区域内
施工单位
齐齐哈尔市绿都园林绿化工程有限公司
监理单位
天津开发区建设工程监理公司
签
证
内
容
因对施工场地的实际测量发现现场杂土量超出工程量量清单,应甲方要求,经现场测量得出杂土超出工程量清单量为1487m3。(后附测量数据及计算过程)
望确认
建设单位(签盖):
日期:
监理单位(签盖):
日期:
施工单位(签盖):
日期:
