收藏 分销(赏)

某工程土方开挖施工方案(三通一平)_secret.docx

上传人:pc****0 文档编号:8959024 上传时间:2025-03-09 格式:DOCX 页数:18 大小:61.80KB 下载积分:10 金币
下载 相关 举报
某工程土方开挖施工方案(三通一平)_secret.docx_第1页
第1页 / 共18页
某工程土方开挖施工方案(三通一平)_secret.docx_第2页
第2页 / 共18页


点击查看更多>>
资源描述

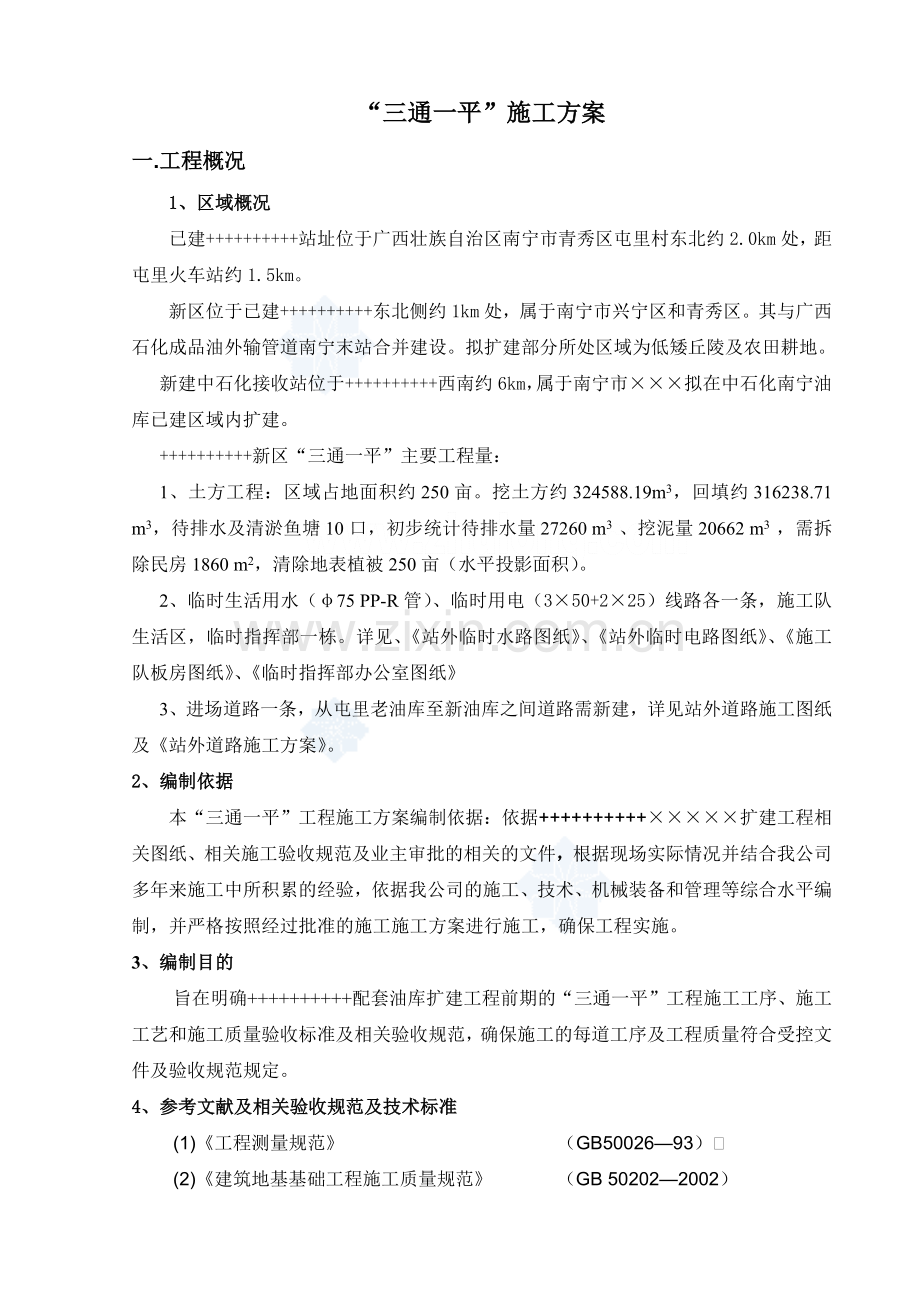

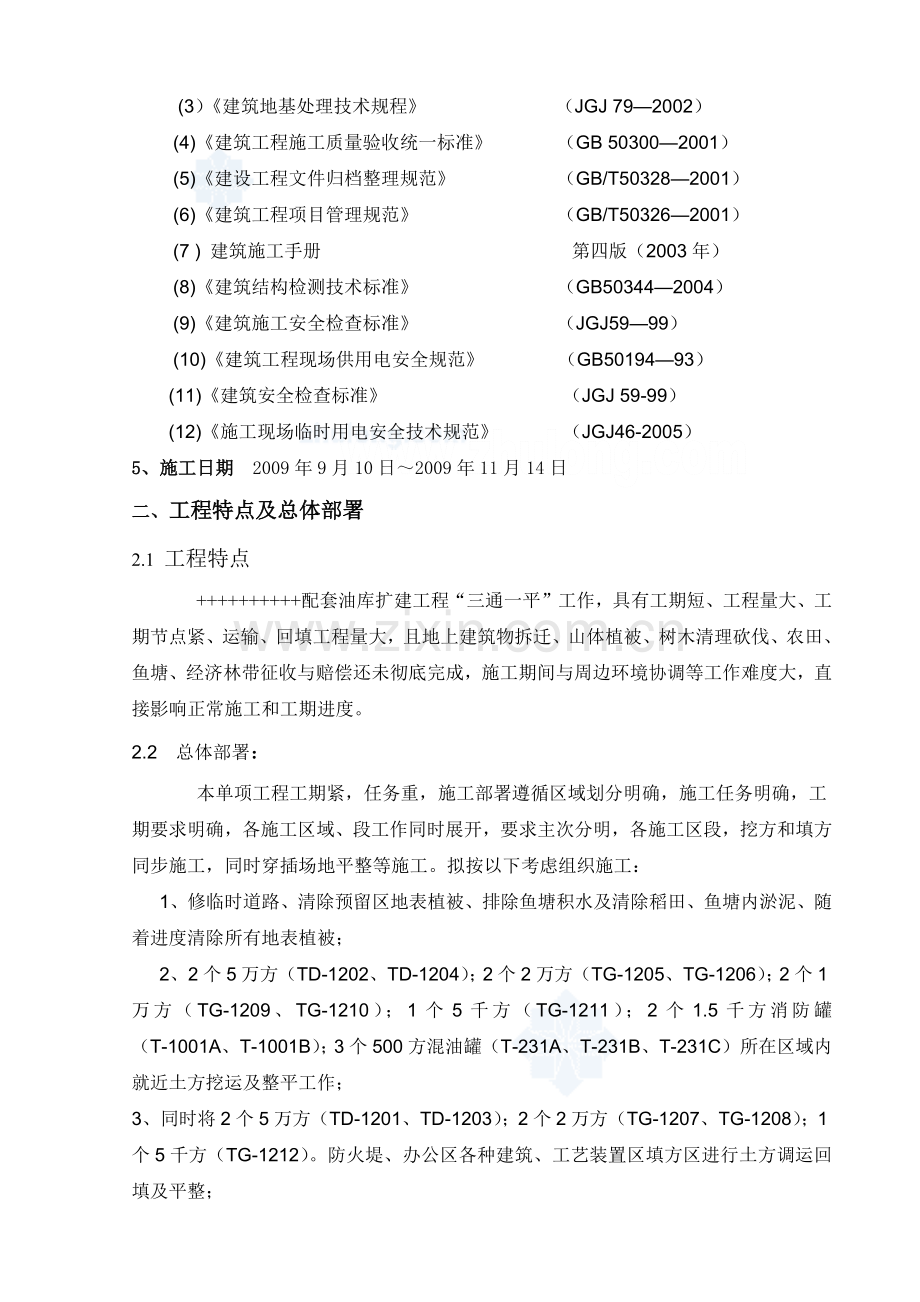

“三通一平”施工方案 一.工程概况 1、区域概况 已建++++++++++站址位于广西壮族自治区南宁市青秀区屯里村东北约2.0km处,距屯里火车站约1.5km。 新区位于已建++++++++++东北侧约1km处,属于南宁市兴宁区和青秀区。其与广西石化成品油外输管道南宁末站合并建设。拟扩建部分所处区域为低矮丘陵及农田耕地。 新建中石化接收站位于++++++++++西南约6km,属于南宁市×××拟在中石化南宁油库已建区域内扩建。 ++++++++++新区“三通一平”主要工程量: 1、土方工程:区域占地面积约250亩。挖土方约324588.19m3,回填约316238.71 m3,待排水及清淤鱼塘10口,初步统计待排水量27260 m3 、挖泥量20662 m3 ,需拆除民房1860 m2,清除地表植被250亩(水平投影面积)。 2、临时生活用水(φ75 PP-R管)、临时用电(3×50+2×25)线路各一条,施工队生活区,临时指挥部一栋。详见、《站外临时水路图纸》、《站外临时电路图纸》、《施工队板房图纸》、《临时指挥部办公室图纸》 3、进场道路一条,从屯里老油库至新油库之间道路需新建,详见站外道路施工图纸及《站外道路施工方案》。 2、编制依据 本“三通一平”工程施工方案编制依据:依据++++++++++×××××扩建工程相关图纸、相关施工验收规范及业主审批的相关的文件,根据现场实际情况并结合我公司多年来施工中所积累的经验,依据我公司的施工、技术、机械装备和管理等综合水平编制,并严格按照经过批准的施工施工方案进行施工,确保工程实施。 3、编制目的 旨在明确++++++++++配套油库扩建工程前期的“三通一平”工程施工工序、施工工艺和施工质量验收标准及相关验收规范,确保施工的每道工序及工程质量符合受控文件及验收规范规定。 4、参考文献及相关验收规范及技术标准 (1)《工程测量规范》 (GB50026—93)G (2)《建筑地基基础工程施工质量规范》 (GB 50202—2002) (3)《建筑地基处理技术规程》 (JGJ 79—2002) (4)《建筑工程施工质量验收统一标准》 (GB 50300—2001) (5)《建设工程文件归档整理规范》 (GB/T50328—2001) (6)《建筑工程项目管理规范》 (GB/T50326—2001) (7 ) 建筑施工手册 第四版(2003年) (8)《建筑结构检测技术标准》 (GB50344—2004) (9)《建筑施工安全检查标准》 (JGJ59—99) (10)《建筑工程现场供用电安全规范》 (GB50194—93) (11)《建筑安全检查标准》 (JGJ 59-99) (12)《施工现场临时用电安全技术规范》 (JGJ46-2005) 5、施工日期 2009年9月10日~2009年11月14日 二、工程特点及总体部署 2.1 工程特点 ++++++++++配套油库扩建工程“三通一平”工作,具有工期短、工程量大、工期节点紧、运输、回填工程量大,且地上建筑物拆迁、山体植被、树木清理砍伐、农田、鱼塘、经济林带征收与赔偿还未彻底完成,施工期间与周边环境协调等工作难度大,直接影响正常施工和工期进度。 2.2 总体部署: 本单项工程工期紧,任务重,施工部署遵循区域划分明确,施工任务明确,工 期要求明确,各施工区域、段工作同时展开,要求主次分明,各施工区段,挖方和填方同步施工,同时穿插场地平整等施工。拟按以下考虑组织施工: 1、修临时道路、清除预留区地表植被、排除鱼塘积水及清除稻田、鱼塘内淤泥、随着进度清除所有地表植被; 2、2个5万方(TD-1202、TD-1204);2个2万方(TG-1205、TG-1206);2个1万方(TG-1209、TG-1210);1个5千方(TG-1211);2个1.5千方消防罐(T-1001A、T-1001B);3个500方混油罐(T-231A、T-231B、T-231C)所在区域内就近土方挖运及整平工作; 3、同时将2个5万方(TD-1201、TD-1203);2个2万方(TG-1207、TG-1208);1个5千方(TG-1212)。防火堤、办公区各种建筑、工艺装置区填方区进行土方调运回填及平整; 4、同步开展站外道路及临时水电的施工。 2.3、施工方法及施工队的安排 考虑项目总体工期及“三通一平”工程的工期节点要求,总体施工顺序为先集中进行山体开挖和水塘回填工作,同步穿插场地平整、场内道路基层等工程施工。 本工程计划由一个土方队伍及一个土建综合队伍承担施工任务。由土方队伍承担场地土方的调运及平整任务、土建综合队伍承担站外道路工程及临时水电、临时办公室施工任务。 三、区域工程量 1区域工程量 土方主要工程量:挖土方约357939.4m3,回填约266358.1m3。需排水及清淤鱼塘10口,初步统计总排水量27260 m3 、总清淤泥量20662 m3 、需拆除民房1860 m2,清楚除地表植被250亩。 临时办公室占地面积:1050㎡ 2、临时生活用水(PP-R管φ75、长1139m)线路一条,见附图一、临时用电(3×50+2×25、长896m)线路一条,见附图二,(注明:以上水电长度指由老油库至站内道路路口的长度)。施工队生活区,见《施工队板房图纸》;临时指挥部,见《临时指挥部办公室图纸》。 四、土方调运及平整工程总体施工组织 4.1、施工准备 4.1.1、技术准备 (1)熟悉施工图纸,组织图纸会审,编制专项施工组织设计或施工方案。 (2)建立健全质量保证体系和QA/QC小组,编制专项工程质量检验计划及专项工程质量验收程序,及进行相关专业技术的培训工作。 (3)进行逐级技术交底的准备,做好有关技术资料的准备工作及检测实验室委托及相关资质报审工作。 (4)做好测量、计量仪器、检测仪器及相关工具的配备、检修、标定校验工作。 (5)做好特殊工种的上岗认证、考核和测试工作。 4.2、现场准备 (1)按照图纸要求,对现场进行测量,建立++++++++++配套油库扩 建工程测量控制网及复核工作。 (2)根据工程区域划分修筑施工临时道路及大型设备进场辅助车道和临建等附属设施。 (3)勘察现场、清理山体植被、拆迁地上建筑物、搞清地上地下通讯、电力、管线布置走向及相关配套设施。 施工机械的配备是保证施工任务按期顺利完成的首要保证条件,根据土方工程特点,对挖掘机、运输车、装载机、推土机等施工机械,进行精心保养维修工作。 4.3、物资准备 (1)编制主要材料需用量及采购计划和机械设备需用量计划,施工机械所用油料由屯里老油库供应至工地现场,每天保证8吨供应。 (2)根据施工资源计划的要求,提前落实建筑材料、构配件、施工机械设备的加工或订货工作。 4.4、人员及机械准备 (1)根据项目组主要成员,建立健全项目组织机构及专项工程的二级管理班组。 (2)根据各施工阶段的人力需求,提前做好人力资源的进场、培训,确保按计划时间进场施工。详细计划见表一 (3)挖掘机7台(每台每天产量5000方)、装载机3台、运土汽车20辆(每辆每次25方)、推土机4台(找平用)。 表二: 人员及机械安排 工种 人数 仪器/机械 施工员 6 卫星定位系统1套 测量人员 4 2(全站仪) QA/QC人员 3 3(水准仪) HSE人员 2 质检员 2 运土车司机 20 20 挖掘机司机 14 7 装载机司机 6 3 推土机司机 8 4 一线工人 60 五、主要施工方案 5.1、定位测量及区域坐标、高程控制网点设置 5.1.1、区域(段)坐标、高程控制网点设置 5.1.2、测量仪器及基准点要求 1)、测量仪器要求,设置区域控制网的测量仪器、测距仪器要求精度;角度误差3`、测距误差6mm,测高程仪器要求误差3mm。 2)、测量依据,测量依据为业主提供的相当于国家二级坐标、高程基准点;基准点数量为七点(见业主场地基准点移交证书),且通视,并设有明确标志、标识,标桩稳固并设有维护设施。由于业主提供的部分基准点距场地较远且还受树木、甘蔗等障碍物遮挡,部分在场地内,由于随着土方工程的进行,将被破坏。将影响整个场地的控制网建设,为了施工方便控制及下部设置场地内的控制网,我方计划采用卫星定位系统将基准点引到场地周遍附近且便于观测的位置,测量成果由监理工程师见证确认。 3)、测量依据的基准点的移交,移交的测量基准点必须标桩牢固,基准点标注明确;移交的测量成果报告有测量单位或业主单位主管负责人、审核人的签字,且移交的手续齐全完整有效。 5.2 山体开挖(土方开挖)施工 5.2.1、土方开挖施工工艺流程图 施工准备 测量放线 土方开挖施工 整 平 5.2.2、施工准备 1)图纸交底及施工现场勘察 熟悉设计图纸、深入现场踏勘,掌握整个场地的地质情况,包括施工场地的地形、地貌、地质水文、气象、运输道路、邻近建筑物、管线、电线(缆)、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水等。与业主、设计和监理等进行图纸会审与设计技术交底工作,明确设计及施工要点,做好施工准备工作。 2)技术交底 图纸交底由业主组织,交底会由设计、监理、施工、业主参加,由设计进行图纸交底及图纸答疑。各班组在设计交底和答疑的基础上,各专业技术人员向施工班组进行全面的施工技术、安全交底,明确设计意图、操作规程和施工工艺及验收规范,使所有施工人员明确施工工序、施工工艺及验收规范,做到心中有数,有条不紊地进行施工。 3)施工准备 a、施工场地的三通一平; b、施工技术方案的编制、管理制度的制定、测量控制点设置、质量程序文件编制; c、机械设备、机具的配置和保修及进场、大宗材料的采购和询价; 施工机械的调配,做好施工机具的调配,对进场挖土、运输车辆及各种辅助设备进行维修检查,试运转,并运至使用地点就位;准备好施工用料及工程用料。 5.2.3 场地清理 .1)、将施工区域内植被(包括树木、杂草、树根)及表土移植、清除,运至指定地点(业主同意为预留区)。 .2)排除地面水。拆迁、搬移施工区域内的建构物、电线(杆)、坟墓。 5.2.4 测量放线 1)根据图纸, 要求测量精度按四等测量标准进行测量,坐标控制点间距200m设一点,高程控制点50m设一点。区域控制网络网点布设为三角形网络,布置网络时根据实际情况设计,对能通视区域控制网络设置的相应区域远一点,不能通视的区域控制网络设置的区域相对近一点。控制网络基准点同意采用Ф22钢筋,顶部磨圆并刻十字,浇砼埋深1000~1500mm,测量高程测量往返复核误差5mm,坐标测量往返复核误差3 mm内,否则应进行重新测量。基准点应选在土质坚硬,便于长期保存和使用的地点,区域控制网点设置不少于3个。 2)测量成果及控制网络的设置上报监理和业主主管审批后,作为以后施工放线和控制的依据。并按规范规定定期进行网络控制点进行复测。在开挖施工中,随时按控制桩进行复核。 3)开挖线放线,依据施工图设计要求的底部开挖尺寸及开挖边坡坡度和实际测量的山体高程进行计算,计算出沿山体不同高程的上口开挖边线,进行开挖线定位放样。 4)控制网要避开土方机械操作区域及运输道路和运输车辆错车区域,并设保护及桩号标志。 5.2.5 山体开挖(土方开挖)施工 1)施工道路及开挖路线;山体开挖应先确定开挖路线,修筑挖掘机、运土汽车进出施工场地的运输道路,机械和运输道路纵坡不大于9%,道路两侧做好排水设施,道路宽度双车道6.0~6.5m、单车道4.5~5.0m、困难区段4.0m设置。 2)开挖时,测量人员跟踪测量,主要控制边坡坡度和开挖深度,防止边坡偏陡和超挖。 3)开挖区域为粘土时,挖至地基标高时,机械挖土随时做成一定坡势,以利于泄水。 5.3 填水塘、山谷(土方回填)、场地平整施工方案 5.3.1 施工工艺流程 土方回填强夯/辗压 排水、清淤 测量放线 施工准备 整 平 5.3.2施工准备 1)熟悉图纸,参加图纸会审及设计交底会,编制施工方案、技交底、明确相应的验收标准、制定相应的质量管理及控制措施。 2)技术交底及技术培训,对一线施工人员及管理人员进行技术、安全、文明施工和环境保护的培训和技术交底。明确施工技术、验收规范、安全交底,明确设计意图、操作规程和施工方法、验收规范规定的验收标准。使所有施工人员做到心中有数,按施工计划、施工工艺、验收标准有序地进行施工。 3)做好施工机具的调配,对进场开挖机械、平土、碾压、运输机械和车辆及各种辅助设备进行维修检查,试运转,并按计划和安排施工区域就位;准备施工用料及工程用料。 4)组织土方施工所需各专业技术人员、管理人员和技术工人;组织安排岗前培训学习(包括技术培训和HSE培训)建立健全各种规章制度。 5.3.3场地清理 清理、搬移施工区域内的高压电线(杆)、杂草、树木、建(构)筑物及回填区域内污泥等一切障碍物。排水及清淤鱼塘十口,总排水量27260 m3 、总清淤泥量20662 m3 由于现场地势比较有利,雨塘是从高处向低处分布,采用挖机从高处向低处鱼塘先开挖一条宽2米、深1米的排水沟。将水从低处鱼塘用抽水机将水排除场地外,计划工期2个工作日。 抽水机械材料表如下: 型号 扬程 流量 数量 IHZ200-150-400 50m 400立方/h 2 5.3.4测量放线 1)根据设计图纸及测量成果和设置的控制网络的控制点进行放线,放线采用打插标志桩方法进行施工,标志桩间距50m×50m,并设置明显标志。 2)回填边线放线,依据施工图设计要求及回填边坡坡度和实际测量的回填深度进行计算,计算出回填上口边线及下口边线,进行回填边线定位放样。 3)控制网的标志桩要避开土方机械操作区域及运输道路和运输车辆错车区域,并设保护及桩号标志。 5.3.5 土方回填 1)土方回填土料要求,回填用土采用山体开挖土料回填时,回填土料内石块20*20cm块径含量不能>20%,储油罐基础及基础垫层外1m处(所处耕植土位置)回填时需要在回填土中参拌6%石灰,储油罐回填区基础垫层外1 m处的外侧坡按1:1放坡(见附图三)。清理的山体植被和腐植土严禁用做回填土料。采用山皮土回填时严禁夹带植被、树根等杂物。其有机物含量不大于5%,碎块草皮的含量不大于8%。 2)填方的边坡坡度按设计要求进行施工,施工时根据控制桩,边回填边测量,预防超填或回填宽度不够或坡度不符合设计及验收规范规定要求。 3)填土采取推进式,即边回填边前进方法施工。回填时分区块分段回填。由于本工程总工期极其紧张,业主要求9月10号开工,2010年4月30日所有工程完工,根据现场挖填土方量及我方组织的机械能力,计划“三通一平”工程20天内按设计要求完成。 4)回填土堆放、强夯,根据实际工程量的大小,自卸汽车集中卸土,推土机推土,挖填按最优距离确定土方的调配方向,详见:附图四。 5)土方回填时按设计竖向进行找坡,设计无明显要求时,排水坡度按1‰找坡,以利于泄水。 6)因回填区段要进行地基处理,回填料最大粒径不能大于20*20cm,其含量不能大于回填土料的20%,回填时严禁集中回填。 7)土方回填质量要求见表三 表三: 填土工程质量检验标准(mm) 项 目 序 号 允许偏差或允许值 检验项目 柱基基坑 基 槽 场地平整 管沟 地(路)面 基础层 主 控 项 目 人工 机械 1 标高 -50 ±30 ±50 ±50 -50 2 压实系数 厂区压实系数大于93%,罐基础及建筑物基础大于95% 一 般 项 目 1 回填土 设 计 要 求 2 含水率 强夯土质含水量控制在16~23% 3 表面平整度 20 20 30 20 20 8)豫留区回填土的分层辗压 根据现场实际情况,对于豫留区场地(32644.06㎡)回填土采用分层辗压处理,每层厚度不超过100㎝,回填平均深度为6 m,分6层辗压,每层辗压6次。压实系数不作要求,无需检测。 9)、回填土的强夯: 按设计场内回填土除预留区外其余场地均为强夯处理,主要建构筑物采用桩基。其中需强夯处理场地面积为134006㎡。 1、强夯能级的确定原则 依据加固深度要求:根据《建筑地基处理技术规范》(JGJ79-2002)的有关规定,强夯能级按下表确定: 地基强夯加固深度与能级设计表 地基有效加固深度(m) 主夯点能级(kN.m) 辅助夯点能级(kN.m) 复夯加固能级(kN.m) 满夯能级 (kN.m) 12-15 10000 5000 3000 2000 9-12 8000 4000 3000 2000 6-9 6000 3000 2000 2000 6m以下 4000 2000 2000 2000 2、 同一构造物地基不宜采用两组施工参数,当同一构造物处于两种处理深度分区上时,应就高不就低。 3、因回填方平均深为5m,固选主夯点能级为4000(kN.m)。 4、强夯主要工序生产率及工期见下表 强夯主要工序生产率及工期表 内容 强夯能级 (KN.m) 工程量(m2) 夯点数 (个) 单点击数(击) 总夯击数 (击) 日工作 台班(个) 日产量 (击) 投入机组(台) 计划工期 (天) 总工期 (天) 强 夯 4000KN.m 一遍主夯点 二遍主夯点 4000KN.m 4000KN.m 134006-1024=132982 4545 8 36360 1.5 400 20 5 30天 4188 8 33504 1.5 400 20 5 辅助夯 2000KN.m 8376 6 50256 1.5 600 20 5 主夯点复夯 2000KN.m 8374 6 50244 1.5 600 20 5 满夯 2000KN.m 71196 5 355980 1.5 800 20 10 5、强夯机械配备选择时,我们考虑了以下几项原则。 a、根据我单位多年的施工经验,考虑到高能级强夯试夯后施工单点击数可能要增加,为保证工期,施工机械配备时考虑一定的富余,多配2套强夯机组。 b、综合考虑了机械入场总数量和施工成本要求,各区内大小机组配套使用。 5.3.6 场地平整 现场勘察 清除地面障碍物 测量标高 场地碾压 平整场地 计算土方挖填工程量 设置水准基点 标定整平范围 1) 场地平整工艺流程: 2) 场地平整要求 a)平整场地要做好地面排水,其坡度坡向排水沟方向,排水坡度不小于0.2﹪的。 b)场地平整应每天测量和校核其平面位置、标高和边坡坡度是否符合设计要求。对平面控制桩和水准控制点采取可靠措施加以保护,定期进行复测和检查,并出测量成果报告,上报业主和监理公司存档,下发测量成果报告由施工队进行施工控制。多余土方不应堆在边坡边缘。 c)平整时恢复修筑临时施工道路:场地平整的同时,整修临时施工道路,碾压密实,道路两侧做好排水设施,临时施工道路转弯处按双车道整修施工,行车道宽度不小于6m。 d)在场地平整施工过程中,同时按设计要求,平整挖方区的排水沟区域,为施工排水沟作好施工准备工作。 e)场地平整应遵循区域土方平衡的原则,按设计的土方方格网图的竖向设计要求,施工时严格控制标高和区域范围.注意平衡土方.场地平整质量验收见表三。 六、夜间及雨天施工 6.1、夜间安全施工措施 : 根据现场情况,夜间施工尽量安排噪音小的工作,22点以后停止施工。避免影响邻近居民休息。当因工程需要连续施工时,应提前征得居民的谅解。     夜间施工时,应保证有足够的照明设施,能满足夜间施工需要,并准备备用电源。    施工现场设置明显的交通标志、安全标牌、警戒灯等标志,标志牌具备夜间荧光功能。保证施工机械和施工人员的施工安全。    在人员安排上,夜间施工人员白天必须保证睡眠,不得连续作业。 项目经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度。在项目经理部设置夜间值班室;在施工现场安排现场值班室。 6.2雨天施工措施: 所属各单位要及时组织建立雨季施工管理领导小组,根据在建工程特点制定相应措施,责任到人,对突然出现的天气变化采取应急措施,处理好雨季施工中出现的问题,确保工程施工顺利进行。      防雨材料准备     雨季施工前,各施工队应根据工程情况准备一定数量的防雨、排水材料和机具(如塑料布、苫布、砂袋、抽水泵等),以备急用。      临建设施维修      现场临时设施,如职工宿舍、办公室、食堂、仓库等应进行检查检修,做好防漏和排水措施,以防遭雨淋和浸泡;     现场道路和排水应结合施工,场内道路应起拱,两侧有排水沟,并根据实际情况,做好焦渣、砾石、灰土或混凝土路面,雨天期间对道路实行专人维护,保证畅通。 七、质量控制体系 7.1 质量目标 质量是企业的信誉,是企业的生命,追求卓越,创造精品,服务一流,切实保证工程质量是公司的根本宗旨。项目施工过程中,严格遵守招标文件中的工程质量要求,全面推行ISO9001:2000标准,确保本工程质量目标的实现。 在工程建设施工过程中,将始终认真贯彻执行公司的“建一个工程,树一座丰碑,交一批朋友,拓一方市场,育一批人才;科技为先,管理为重,质量为首,信誉为上,人才为本”的企业理念,将“质量就是生命”这一企业精神在工程建设过程中发扬光大,为工程建设做出公司的努力。 7.2质量管理组织机构 根据本工程的施工任务和特点,建立以项目经理为工程质量第一责任人及负责质量经理为工程质量负责人,并与相关的各职能部门负责人组成工程质量管理领导小组,组长由项目经理担任。对工程质量实施统一领导,对保证施工质量的重大问题进行决策。 各级质量管理人员在质量管理过程中,做好原始记录,整编每月质量报表及竣工资料。质量管理领导小组定期召开各作业层参加的质量分析会议,及时发现问题,研究和制定改进措施。并定期向业主、监理和设计代表,汇报月、季度和年生产质量情况,根据业主、设计代表和监理工程师的意见落实和改进质量防范措施。 本工程质量管理组织机构见框图 总经理 项目经理 项目副经理、项目主任、技术总工: 资料员 质检员 QHSE监督员 安全员 材料员: 预算员 综合一队 综合二队 综合三队 综合四队 7.2质量保证措施 1、严格根据施工图纸和施工控制网点进行测量放样,检查开口轮廓位置是否正确及其精度是否满足规范要求。 2、开挖程序质量控制 施工中,严格按自上而下的开挖原则依次施工,确保每个高度为3.00~5.00m;严格遵循“修建场内施工道路→剥离表面腐殖土和不合格料→顺坡面分梯段开挖 ,土石层建基面保护层开挖方法:机械开挖至建基面高程20cm,保护层开挖采用人工开挖施工方法,人工开挖的渣料运至边坡处,有机械进行装运清除。 3、土方施工开工前,按照监理工程师批准的地基填料室内试验标准在确定的施工位置做不小于2000㎜2的试验段,并将试验结果及时总结上报监理工程师以确定最佳的人员机械组合方式、压实设备类型、碾压遍数、松铺厚度等技术参数,作为该种填料大面积施工的控制依据。 4、清理场地后的地表横坡不陡于1:5时,可直接填筑。当地表横坡陡于1:5时,应将原地面挖成宽度不小于1m的台阶,台阶顶做成2%~4%的内倾斜度。 5、在水田、沟渠或池塘处填方前应先排水疏干、挖除淤泥或抛填片石处理后,再进行填土。 6、在处理好的地基上分层进行土(或石)填筑。土方中不应含有腐植土、树根或其它有害物质。地基填筑时,填料宽度比设计宽度每侧各宽50cm,填料厚度按试验段填料厚度的90%控制,同时保持2~4%的地基横坡以利排水。 7、地基填土高度小于0.8m时,对于原地表清理与挖掘之后的土质基底,应将表面翻松30cm,然后整平压实。 8、在填方范围内修建便道或引道时,该便道或引道坚决不作为土方填筑的部位。应将其彻底挖除后重新填筑成符合标准的新地基。 9、任何靠压实设备无法压碎的大块硬质材料,应予以清除或破碎,破碎后的硬质材料最大尺寸不超过压实层厚度的2/3(使用振动碾压设备时不得超过每层铺填厚度的3/4),并使大粒径料均匀分布,分段接头处或填方于山坡连接处不填大料块。 10、填土石地基分几个作业段施工时,两个相邻段交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶。若两段同时施工时,则在分层相互交叠衔接,其搭接长度不小于2m。中途长期停工或雨后施工时,地基表层应加以整修,不准有积水的地方,复工时,须使路堤表层含水量接近正常,复压后方可填筑。 11、填筑时,按照技术规范要求的检测频率,认真做好压实度试验、检测、控制工作,并随时接受监理工程师的随机抽样检查工作。 12、施工时应根据工地地形。填方横断面形状和土方调配图等,合理的规定运行路线,并制定详细的运行作业图指导施工。在山坡口作半挖半填时,应从高处开始用推土机挖切,将土石向下推到半土填处,并从最低处开始填筑、碾压,运用压路机分层碾压密实。 13、挖掘机、装载机与自卸汽车配合运输时,要合理布置挖方处的汽车运输路线,设置明显标志,汽车配合机械,应根据运距远近和车型确定,以满足机械设备能力的需要,夜间施工应具备足够的照明设备,不留照明不足的死角,以确保填方工程质量。 14、气候干燥时,对于填土路段,容易起灰尘,应及时洒水,使灰尘污染减到最低程度,保证路基土在最佳含水量下压实。 15、填料为碎石类土时,碾压前宜充分洒水湿透,以提高压实效果;填料为爆破石渣时,应通过碾压试验确定含水量的控制范围,从而来指导施工。 16、 建立岗位责任制,施工阶段技术、测量、质检、试验人员跟班作业,做到勤测量,勤检测,未经监理工程师确认的不得进行下道工序作业。 17、建立安全保证体系,机械施工时,有专职安全员现场负责,并坚持队级领导轮流跟班作业制度,保证机具、人员安全。 八、安全保证体系 8.1安全目标 施工过程中,坚持不懈的对职工进行安全教育,强化每一位职工的安全意识,树立“预防为主,安全第一”的思想,实现在工程施工期间无重大安全责任事故,因工重伤率不超过0.3‰,死亡率不超过0.2‰。 本合同施工安全目标是:“四无一创建”。“四无”即无工伤死亡事故,无重大机械设备安全事故,无交通死亡事故,无火灾、洪灾事故;“一创建”即创建安全生产工地。 8.2 安全管理机构 1)、为了保证施工安全,建立以项目经理为首的安全保证体系,各施工队设立专职安全检查员负责实施,以加强作业现场控制为重点,以定期检查为主,专项与全部检查相结合,开展创建安全样板工地活动,确保本合同段工程安全、优质、高效完成。 建立以项目经理为组长,项目副经理全面负责实施,项目部安全工程师具体协调、指导,专职安全员现场指挥的安全生产保障体系。 具体保障体系见图。 职能安监部门 业主安全主管 宋文斌 业主现场代表 胡龙滴 项目经理:张彦富 制定安全管理制度 监督指导安全措施落实 落实安全奖惩工作 机管员 张瑞祥 安全员 马炳信 项目副经理 向洪 项目工程师 孙峰 编制安全技术措施 安全设施设备验收 特殊施工安全交底 施工生产安全交底 施工过程安全监督 各班组的安全教育 安全检查监督整改 职工违章教育处理 安全资料台帐积累 机电设备检查保养维修 机电安全使用制度落实 起重电焊班组安全教育 各施工班组 遵守各项制度 听从管理人员指挥 遵守安全生产纪律 加强自我保护意识 8.3 安全保证措施 1、各单位施工中执行“安全第一,预防为主”的方针和坚持“管生产必须管安全”的原则,结合实际情况,制定各项规章制度并严格遵守。 2、建立安全生产定期和不定期检查制度。每周项目经理部对安全生产情况进行一次检查,每月进行一次评比,并配合上级安全检查组进行总抽查,评比打分,奖优罚劣。 3、抓好安全岗位教育,开工前,对所有上岗人员进行安全知识教育,把有关安全操作规程印发给各基层单位,对照检查实施。参加施工的人员,熟知和遵守本工种的各项安全技术操作规程,并定期进行安全技术考核,合格者方可上岗操作。对特殊工种的人员,如电工、修理工、电焊工、架子工、爆破工、机械操作人员等,须持专业培训证和上岗证书后,才可进行上岗操作。 4、建立健全各级安全管理机构,指挥部设立安全工程师,施工队设立专职安全检查员。 5、施工现场设置必要的安全标志,并不得擅自拆除。施工驻地和现场设置足够的消防设备。 6、加强与气象、水文等部门的联系,及时掌握气象风暴和汛情等预报,做好防范工作。 7、操作人员上岗前,按规定穿戴好防护用品,炎热季节职工寝室内采取必要的防暑降温措施。 8、施工所用的各种机具设备和劳动保护用品,定期进行检查和必要的维修,保证其各项性能指标符合要求。 9、重要的安全设施必须实行与主体工程“三同时”的原则,即:同时设计审批、同时收工、同时验收。 10、交通拥挤的地方,设置警示标志,并设专人对车辆进行调度,保证施工顺利进行和行人及车辆的安全。 11、安全生产的内业管理制度:安全生产“七图二牌”须粘贴于办公室醒目位置。 七图即: 施工总平面图; 安全网络图; 电气线路平面布置图; 管线分布图; 临时排水走向图; 消防器材布置图; 工程形象进度图; 二牌即: 无重大伤亡事故累计天数牌; 现场布置安全生产标语和警示牌。 九、环保措施 施工人员应根据措施严格按照本公司环境作业文件的要求,保持环境免受污染,节约能 源和材料的消耗,创造良好的施工环境,提高经济效益。 1、 施工中产生的边角料、施工垃圾应随时清除。 2、 土方开挖及运输时,应注意道路扬尘的控制,行车道路应经常洒水,控制行车速度。 3、 土方开挖及回填作业时,严禁远距离抛掷碎土,开挖完毕后及时将土方运至集中存放点,回填完毕后及时将表面夯实。 4、 搭设施工临建应向施工部申请,待批准后方可搭设,禁止在施工现场任意搭设临建设施。 5、 现场施工用水应随手关阀门,以节约用水。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
