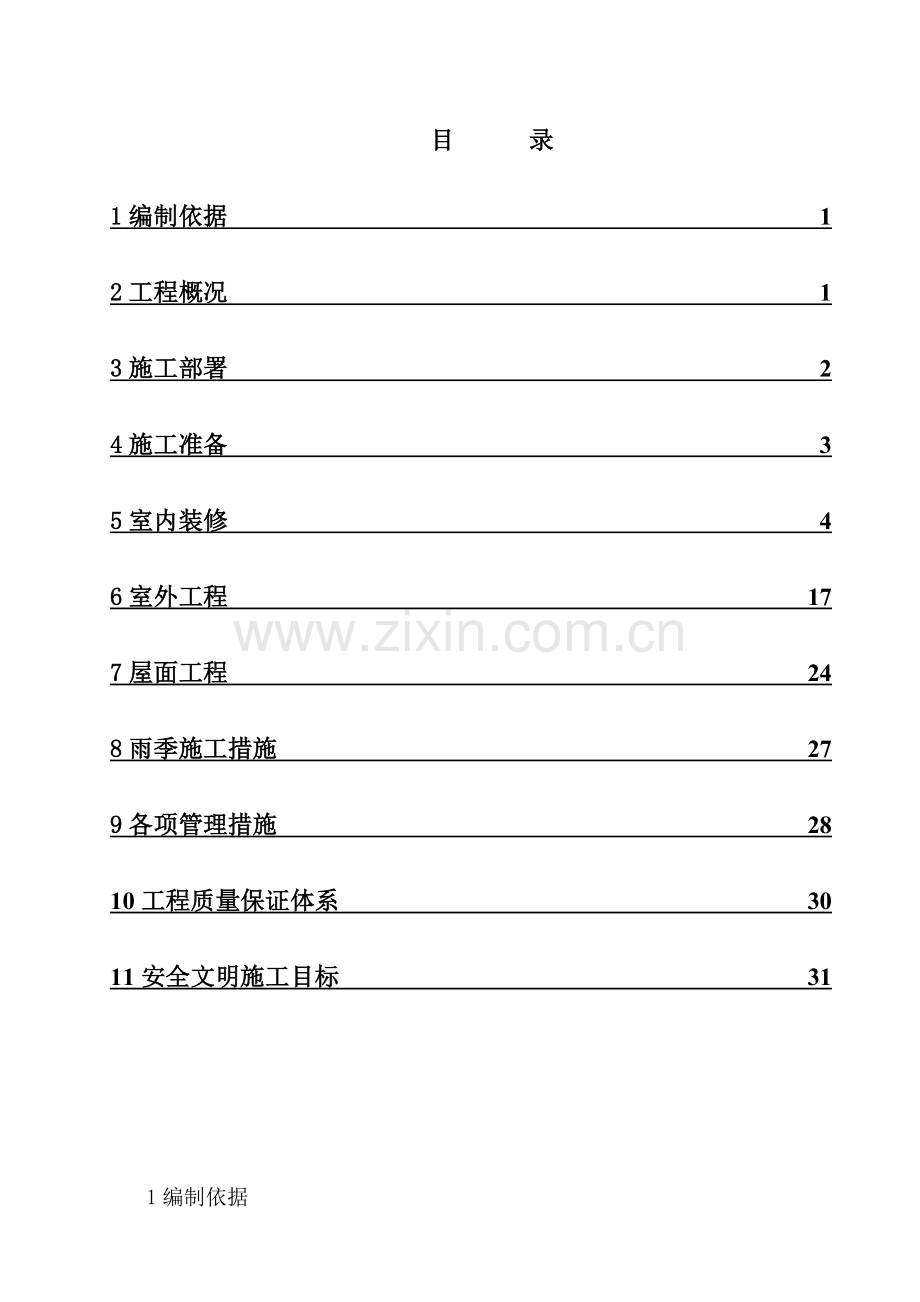

目 录
1编制依据 1
2工程概况 1
3施工部署 2
4施工准备 3
5室内装修 4
6室外工程 17
7屋面工程 24
8雨季施工措施 27
9各项管理措施 28
10工程质量保证体系 30
11安全文明施工目标 31
1编制依据
1.1工程设计变更及二次深化设计图纸:
1.2主要规范及标准
标准规范编号
标准规范名称
GB50300-2001
建筑工程施工质量验收统一标准
GB50207-2002
屋面工程施工质量验收规范
GB50210-2001
建筑装饰装修工程质量验收规范
DBJ01-51-2003
建筑工程资料管理规程
DBJ/T 01-26-2003
建筑安装分项工程施工工艺规程
2工程概况
2.1建筑概况
序号
项目
内容
1
建 筑 功 能
装修改造工程---结构改造
2
建筑面积(m2)
4354
3
建 筑 层 数
4层;局部5层
4
建 筑 层 高
3.7m
5
檐 口 高 度
18.7m
6
防 水 工 程
屋面防水
本工程屋面防水等级为II级,防水层合理使用年限为15年,做法为3+3厚SBS聚酯型防水卷材。
室内防水
1.5厚涂膜防水涂料
7
保 温 工 程
外墙在加固后选用70厚岩棉复合板;屋面保温:80厚激素聚苯板;钢结构屋面保温为100厚压型钢板岩棉夹芯板。
8
门 窗 工 程
外窗选用断桥铝合金窗,双层6mm中空玻璃0.38mm夹胶。气密性要求大于6级。铝合金门、窗、实木复合木门、钢质防火门(甲级)等。
9
地 面 工 程
铺地砖地面、卫生间铺地砖防水地面
10
建 筑 墙 体
外 墙
原框架填充墙采用360厚,加固墙板厚度为60mm钢筋混凝土墙板,设在外墙两侧。
内 墙
原承重墙240厚砖墙,局部为轻集料混凝土空心砖。
11
建 筑 顶 棚
乳胶漆、矿棉吸声板、铝合金条板、吸音声字天花。
2.2工程难点
2.2.1建筑外墙有多个层次,采用的新工艺、新材料较多,工艺节点非常复杂;
2.2.2本工程是加固改造工程,穿插施工部分较多,工期紧,任务重,且装饰装修的时间又进入冬季施工阶段,湿作业的施工在冬季强度上来的速度比较缓慢,造成下一道工序不能进行。
2.2.3目前待装修工程又处于中心市区,重车进出施工现场只能是原道进出,场地非常狭小,施工难度较大。。
3施工部署
3.1质量目标
本工程质量目标为合格。建筑装饰、屋面工程、外墙外保温、外檐工程的质量目标为:各分项工程合格率100%。
3.2施工顺序
根据现场实际情况,本工程由室内、外装饰装及屋面工程三部分组成。
室内装修部分:
室外装修部分:
3.3劳动力配置
装修施工期间配备瓦工80人、木工20人、油工40人、电工30人、水暖工40人、电焊工10人、架子工20人、机械工12人、其它少数工种30人、壮工130、合计282人。
3.4机械配置
装修施工期间主要机具用量见下表:
序号
名 称
单位
数量
备 注
1
汽车吊
台
2
随时进场
2
砂浆搅拌机
台
5
根据进度计划进场
3
电焊机
台
10
BX1—500
4
电锯
台
2
5
电刨
台
2
6
瓷砖切割机
台
30
7
冲击钻
台
30
8
手电钻
台
10
9
台钻
台
2
10
手推车
台
30
11
套丝机
台
5
12
液压弯管机
台
5
4施工准备
4.1. 技术准备技术准备
4.1.1认真学习施工图纸,了解设计意图,配合业主绘制施工图大样,消除错、漏、碰、缺等问题,会同设计、甲方、监理单位解决施工技术与施工工艺之间的矛盾。
4.1.2编制施工组织设计时要兼顾全面、突出重点、以施工图,施工规范,质量标准,操作规程作为组织施工的指导文件。术人员对外墙砖排列、地面砖排列、吊顶排列、地面花岗岩色彩及图案、门窗细部尺寸等进行设计,并绘制节点大样,编制技术交底。
4.1.3计算分项工程的工程量,疏通材料供应渠道,分析劳动力和技术力量,建立施工技术管理机构,组织质量安全体系以及施工计划。编制加工订货计划,按施工计划提前签订加工订货合同、组织到场,并进行三方验收。对重要材料签订技术合同。
4.2 现场准备
在柱、墙上弹好建筑500mm线,经核验后报监理工程师复验,弹好门窗洞口中心线等。
结构施工材料清理干净,楼层杂物清理干净。施工用水、用电按平面布置图设置到位。
5室内装修
5.1砌筑准备
5.1.1陶粒砌筑墙体砌筑完成后,至少沉降两周以上才能进行抹灰。必须经过有关部门进行主体结构工程质量验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
5.1.2抹灰前,应检查陶粒砌块墙是否整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消火栓箱的位置是否正确,与墙体联结是否牢固。门口交底是否符合室内水平线标高。5.1.3对连接处的缝隙应用1:3水泥砂浆分层嵌塞密实。
5.1.4大面积抹水泥砂浆施工前应先做样板,经验收合格,作为作业队施工中材料、工艺、质量的样板,并进行技术交底后方可组织施工。
5.1.5施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以减少抹灰接搓保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥颜色一致,严禁采用单排外架子,严禁在墙面上预留临时孔洞。
5.1.6抹灰前应先检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面弹出抹灰层控制线,以作为打底的依据。
施工工艺流程
5.1.7基层清理→吊垂直、规方→贴标准灰饼、冲标筋→洒水湿润→抹底层砂浆→分隔条(先弹线)→抹面层砂浆→养护
5.1.8陶粒空心砖墙基层处理
5.1.9抹灰前检查陶粒空心砖墙体,对松动、灰浆不饱满的拼缝及梁板下的顶头缝,用掺水量10%的8407胶水液砂浆填塞密实。对露于墙面的舌头灰刮净,凸出墙面不平整的部位剔凿平整。坑凹不平,空心砖缺楞掉角,设备管线槽、洞剔凿以后用砂浆整修密实、平顺。用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
基层允许偏差(mm)
项次
平整内容
允许偏差(mm)
检查方法
1
表面平整度
≤ 2
用2m靠尺检查
2
阴阳角垂直
≤ 2
用2m垂直检测尺检查
3
阴阳角方正
≤ 2
用直角检测尺检查
4
立面垂直
≤ 3
拉5m线,不足5m拉通线,用钢直尺检查
5
分隔缝深浅一致和横平竖直
≤ 1
拉5m线,不足5m拉通线,用钢直尺检查
5.1.10吊垂直、规方
按墙上已弹的基准线,分别在门口角,垛墙面等处吊垂直,套方抹灰饼。并按灰饼冲筋。
5.1.11贴标准灰饼、冲标筋
用拖线板检测一遍墙面不同部位垂直、平整情况,以墙面的实际平整度决定灰饼和冲筋的数量。一般水平及高度间距以1.5m为宜。用1:3水泥砂浆,做成50mm见方的灰饼。灰饼厚度以满足墙面抹灰厚度15~20mm为宜。上下灰饼用吊线板找垂直。水平方向用靠尺板或拉通线找平,先上后下。保证墙面上的灰饼表面处在同一平面内,作为冲筋的依据。
冲筋:依据已贴好的灰饼,从水平方向各灰饼之间用水泥砂浆冲筋,反复搓平,上下吊垂直。
5.2陶粒混凝土垫层
5.2.1主体结构工程已经办完验收手续,+50mm线已经弹在四周的墙上。穿过楼板的暖卫管线已安装完毕,管洞已浇筑细石混凝土,铺设在楼板上的电气管线已办完隐检手续。隔粒混凝土的配合比由实验室确定。
5.2.2操作工艺:
工艺流程:基层处理--》找标高弹水平控制线--》陶粒过筛、水闷--》搅拌--》铺设陶粒混凝土--》养护。
(1)基层处理:在浇筑混凝土垫层之前将混凝土楼板表面进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮。
根据墙上的水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。房间较大时,可隔2m左右抹细石混凝土找平墩。
(2)为了清除陶粒中的杂物各细粉末,陶粒进场后要边筛,在浇筑陶粒混凝土垫层之前应在陶粒堆上均匀浇水,将陶粒闷透,水闷时间不应小于5天
(3)陶粒混凝土的配合比按重量比计算。采用强制式搅拌机的加料顺序是:先加细骨料、水泥和粗骨料,搅拌约1分钟,再加水搅拌不小于2分钟。
(4)在已清理的干净的垫层上洒水,涂刷水灰比应为0.4-0.5的水泥浆结合层。
(5)铺已搅拌好的陶粒混凝土,用铁锹将混凝土铺在基层上,以已做好的找平墩为标准将灰铺平,比找平堆高出3mm,然后用平板振动器振实找平。如厚度较薄时,可随铺随用铁锹和特制木拍拍压密实,并随即用大杠刮平、压实,所有操作全部在2小时之内完成。浇筑混凝土时不留或少留施工缝,施工缝应按规范要求留置。
(6)质量要求
陶粒混凝土的垫层的强度、密实度必须符合设计要求和施工规范的要求。
陶粒混凝土垫层必须与基层粘结牢固,不得有空鼓和表面松散裂缝等现象。
允许偏差:表面平整度 10mm
标高 ±10mm
5.3墙面面层施工准备
5.3.1材料
(1)涂料:乙酸乙烯乳漆
(2)调腻子用料:滑石粉或大白粉,石膏粉,羧甲基纤维素,聚醋酸乙烯乳液。
(3)颜料:各色有机或无机颜料。
5.3.2作业条件
(1)墙面应基本干燥,基层含水率不大于10%;
(2)过墙管道、洞口等处应提前抹灰找平;
(3)门窗安装完毕,地面施工完毕;
(4)环境温度保持在+5℃以上;
(5)做好样板间并经鉴定合格。
5.3.3操作工艺5.4.2 基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
5.3.4 修补腻子:用粉刷石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
5.3.5 刮腻子:刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头时,要注意收的要干净利落。干燥后用1号砂纸磨,将浮腻子及斑迹磨平磨光,再将墙面清扫干净。第二遍用胶皮刮板竖向满刮,所用材料和方法同第一遍腻子,干燥后用1号砂纸磨平并清扫干净。
(1)清理墙面:首先将墙面起皮及松动处清理干净,将灰碴铲干净,然后将墙面扫净。
(2)修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。
(3)刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况下为3遍,第一遍用胶皮刮板竖向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。干燥后磨砂纸将浮腻子及斑迹磨平磨光,再将墙面清扫干净。第二扁用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并扫干净。第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨光磨平,不得将腻子磨穿。
(4)刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。先将墙面清扫干净,用布将墙面粉尘擦掉。乳胶漆用排笔涂刷,使用新排笔时,将活动的排笔毛处理掉。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。
(5)刷第二遍乳胶漆:第二遍乳胶漆操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水或少加水,以防露底,漆膜干燥后后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
(7)刷第三遍乳胶漆:第三遍乳胶漆操作要求与第二遍相同。由于乳胶漆干燥较快,应连续迅速操作,涂刷时从一关开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔接前一排笔,避免出现干燥后接头。
5.3.6质量标准
(1)保证项目:严禁脱皮、漏刷、防锈。
(2)基本项目:属中级油漆,基本项目如下:
a透底,流坠,皱皮:大面无,小面明显处无。
b光亮和光滑:光亮和光滑均匀一致。
c装饰线,分色线平直:偏差不大于1MM(拉5M线检查,不足5M拉通线检查)。
d颜色刷纹:颜色一致,无明显刷纹。
5.3.7成品保护
(1)油漆墙面未干前室内不得清扫地面,以免尘土沾污墙面,漆面干燥后不得挨近墙面泼水,以免玷污。
(2)油漆墙面完工后要妥善保护,不得磕碰。
(3)涂刷墙面时,不得污染地面、门窗、玻璃等已完工程。
5.4室内楼梯栏杆
5.4.1.金属栏杆、扶手、栏板制作安装
5.4.1.1施工准备
a木材及其制品:不锈钢扶手、栏杆的壁厚的规格、尺寸、形状应符合设计要求。一般壁厚不小于1.5mm,以钢管为立杆时壁厚不小于2mm。
b玻璃栏板的厚度应符合设计要求,并不小于12mm的钢化玻璃或夹胶玻璃,钢化玻璃应有进场复试报告。
c一般用硬杂木加工半成品,其树种、规格、尺寸、形状按设计要求。木料材质均应纹理顺直、颜色一致,不得有腐朽、节疤、裂缝、扭曲等缺陷。含水率不大于12%,弯头一般使用扶手料以45°角断面相接,断面特殊的扶手按设计要求备弯头料。
d一般用聚醋酸乙烯(乳胶)等化学粘结剂,胶粘剂中有害物质限量应符合国家规范要求。
5.4.1.2主要机具
电焊机、氩弧焊机、焊条、焊丝、抛光机、抛光片、抛光蜡、电钻、电锤、切割机、云石机、刨子、中小木锯、锤子、螺丝刀、方尺等。
5.4.1.3作业条件:
施工前,墙面、楼梯抹灰完;金属栏杆和靠墙扶手固定支撑件安装完毕。
5.4.1.4操作工艺:
a工艺流程:定位与放线→安装固定件→焊接立杆→安装石材盖板→焊接扶手固定扁钢→加工玻璃或铁艺栏板→抛光→木扶手安装
b定位与放线:按照设计要求,将固定件间距、位置、标高、坡度进行找位校正,弹出栏杆纵向中心线和分格的位置线。
c安装固定件:按所弹固定件的位置线,打孔安装,每个固定件不得少于2个M10膨胀螺栓固定。焊接立杆铁件的大小、规格尺寸应符合设计要求。检验合格后,焊接立杆。
d焊接立杆:焊接立杆与固定件时,应放出上、下两条立杆位置线,每根主立杆应先点焊定位检查垂直没有问题后,再分段满焊,焊接焊缝符合设计要求及施工规范规定。焊接后应清理焊药,并进行防锈处理。
e安装石材盖板:地面为石材时,栏杆处安装有整块石材时,立杆焊接后,按照立杆位置,将石材开洞套装在立杆上。开洞大小应保证栏杆的法兰盘能盖严。安装盖板时宜使用水泥砂浆。固定石材可加强立杆栏杆的稳定性。
f焊接扶手或安装木扶手固定用扁钢
5.4.1.5质量标准:
a主控项目:栏杆、扶手制作与安装所使用的材料品种、材质、规格、数量应符合设计要求;栏杆、扶手的造型、尺寸及安装位置应符合设计要求;栏杆、扶手预埋件的数量、规格、位置及连接节点应符合设计要求;栏杆高度、栏杆间距必须符合设计要求;栏杆、扶手安装必须牢固;栏板玻璃类型、厚度应符合设计要求;玻璃安装应安全、无松动,玻璃安装位置及安装方法应符合设计要求。
b一般项目:木制扶手表面应光滑平直、拐角方正、色泽一致、无刨痕和锤印,无裂缝、翘曲及损坏现象;栏杆安装排列均匀整齐;栏杆与扶手的金属连接件无外露现象;玻璃栏板应与边框吻合、平行;接缝严密、表面平顺、洁净、美观;栏杆、扶手安装的允许偏差:栏杆垂直度:2mm(吊线、尺量检查);栏杆间距:2mm(尺量检查);扶手直线度:3mm(拉通线,尺量检查);扶手高度差:2mm(尺量检查)。
5.5墙、地砖楼地面
5.5.1墙砖粘贴
5.5.1.1墙砖施工要求表面平整不大于2MM,洁净,色泽协调一致,接缝填嵌密实,平直接缝高低不大于0.5MM,立面垂直不大于2MM,阴、阳角方正小于等于2MM,接缝宽度正负2MM。
5.5.1.2粘贴前,应注意清理基层,剔凿和修补凹凸不平的墙面后,喷水湿润墙面然后涂抹1:2水泥砂浆找平,其厚度不小于15MM,要拍实,刮平、搓粗,要求既平整又粗糙。
5.5.1.3弹水平线,是保证饰面层表面平整,横平竖直的重要措施。可利用墙面水平线,在每面墙上两侧先竖向定位面砖,用两点成一线的方法在两侧之间挂白线,用薄钢片勾起拉紧,这条白线就是起表面平整作用的,它用于控制每行砖的平整度,同时也能控制每行砖的水平度。
5.5.1.4粘贴前应将面砖放入清水浸泡2H以上,然后取出晾干,手按砖背无积水,即可粘贴,如面砖不浸泡或浸泡时间不够就会导致面砖起壳脱落。混凝土墙可提前3-4小时湿润,这使不会再吸走粘结浆中的水分,影响安装质量。面砖粘贴,用1:2.5水泥砂浆掺入水泥量的2%-3%的107胶,加入10%的防水剂。可延缓凝结时间,这就有充裕的时间,对粘贴的面砖进行拨缝调整,做好压平对线工作,不致因移动面砖,出现脱壳。
5.5.1.5粘贴面砖,接缝宽度一般为1-1.5MM,横竖缝宽一致或按设计要求。背面粘结层厚度应满抹灰浆,厚度约5MM,四边刮成斜面,用橡皮锤或灰匙木柄轻击砖面,使之压实与邻面齐平。
粘贴5-10块靠尺板检查表面平整。用灰匙拨缝,阴角拼缝,阳角用切割机将面砖边沿切成45度斜角,保证接缝平直、密实。
5.5.1.6面砖粘贴完后应进行清缝,扫光表面灰,用竹签划缝棉丝拭净,用白水泥浆对墙面砖勾缝,待嵌缝材料硬化后,清洗表面,温度宜在5摄氏度以上施工。
5.5.2本工程所有公共大厅及楼道、安全楼梯间,均采用地砖和石材楼地面。
5.5.2.1工艺流程:基层处理→冲筋→抹底层砂浆→弹线找规矩→铺砖→拨缝、修理→勾缝→养护。
5.5.2.2基层处理:在清理好的基层上,浇水洇透,扫浆。冲筋:从建筑500mm水平线下反至底灰上标高,抹灰饼,从房间一侧开始,每隔1.00m冲筋一道,有地漏的地面应由四周向地漏方向放射形冲筋,并找好坡度。冲筋应使用干硬性砂浆,厚度不宜小于20mm。
(1)弹线、找规矩:沿房间纵、横两个方向排好尺寸,缝宽以不大于10mm为宜,根据已确定后的砖数和缝宽,在地面上弹纵、横控制线,并严格控制好方正。
(2)拨缝、修整:将已铺好的砖块,拉线修整拨缝,将缝找直,并将缝内多余砂浆扫出,将砖拍实。用1:1水泥细砂浆勾缝,要求勾缝密实,缝内平整光滑。
(3)铺好地砖后,放锯沫浇水养护不少于48小时,且4天内严禁上人作业。
质量要求(允许偏差):表面平整度1mm,缝格平直0.5mm,接缝高低差0.5mm,板块间隙宽度不大于0.3mm。
5.6窗台板
5.6.1施工准备
5.6.1.1材料
a由于制作材料的不同,窗台板通常有以下几种:木制窗台板、水泥窗台板、水磨石窗台板、天然石料磨光窗台板和金属窗台板。
b 窗台板、制作材料的品种、材质、颜色应按设计选用,木制品应按控制含水率在12%以内,并做好防腐处理,不允许有扭曲变形。
c安装固定件一般用角钢或扁铁做托架或挂架。
5.6.2操作工艺
5.6.2.1检查固定窗台板的预埋件是否符合设计要求,是否满足安装工艺,同一房间多窗口时应拉窗台平线。
5.6.2.2木窗台板安装:在木砖上钉一根三角木条,用以找好窗台板底线。试装窗台板,应插入窗框下帽头的裁口,两端伸入窗口墙尺寸应一致,找正后用砸扁钉帽的钉子钉牢,钉帽冲入窗台板面3MM。
5.6.2.3预制水泥窗台板、预制水磨石窗台板、石料窗台板和金属窗台板的安装:找好安装位置,按设计构造连接牢固;
5.6.3质量标准
5.6.3.1保证项目
a窗台板的材质品种、规格尺寸、形状木材含水率必须符合设计要求。
b窗台板必须按设计的构造镶钉牢固,无松动现象。
5.6.4基本项目
5.6.4.1加工制作尺寸正确,表面平直光滑,颜色一致、楞角方正无缺陷;
5.6.4.2窗台板安装位置正确,割角整齐,接缝严密,平直通顺。窗台板出墙尺寸一致。
5.6.5窗台板安装的允许偏差:
5.6.5.1两端高低差用水平及检查,允许偏差2MM。
5.6.5.2窗台板两端距窗洞长度差,用尺量检查,允许偏差3MM。
5.6.6.成品保护
5.6.6.1安装窗台板时保护已完成的工程项目,不得因操作损坏地面、窗洞墙角等成品。
5.6.6.2窗台板进场后应妥善保管,做到木制品不受潮,金属不生锈,石料、块料制品不损坏棱角。
5.6.6.3安装好的成品应加保护措施,防止施工杂物污染成品。
5.7门窗工程
5.7.1本工程主要采用不锈钢门(钢化安全玻璃)、实木装饰门双侧包门套、实木装饰门、钢质保温门、钢质门、普通铝合金双玻窗带纱窗等主要施工方法如下:
5.7.1.1木门安装
a木门:木门加工制作的型号、数量及加工质量必须符合设计要求,有出厂合格证,木门窗制作时的木材含水率不大于12%。
b防腐剂:氟硅酸钠,其纯度不应小于95%,含水率不大于1%,细度要求要全部通过1600孔/cm3的筛。或稀释的冷底子油,涂刷木材面与墙体接触部位。
c小五金及其配件的种类、规格、型号必须符合图纸要求,并与门框扇相匹配。且产品质量必须是合格产品。
5.7.1.2主要机具:粗刨、细刨、裁口刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板等。
a门框进入施工现场必须检查验收。门框和扇安装前要先检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂,如有以上情况要先进行修理,严重的要进行退换。
b木门框靠墙、靠地的一面要刷防腐涂料,其它各面及扇活涂刷清油一道。刷油后要通风干燥。
c刷好油的门要分类码放在存物架上,架子上要垫平,且距地20~30cm,码放时框与框、扇与扇之间要垫木板条通风。如露天堆放时,需用苫布盖好,不准日晒雨淋。
d门的安装要符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门框安装的裁口方向,安装高度按室内50cm的水平控制线进行控制。
e门框安装要在抹灰前进行,门扇的安装宜在抹灰后进行。如必须先安装时,要注意对成品的保护,防止碰撞和污染。
5.7.2操作工艺
5.7.2.1工艺流程:弹线找规矩→决定门框安装位置→决定安装标高→掩扇、门框安装样板→门框安装→门扇安装
a结构工程经过监督站验收达到合格后,即可进行木门安装施工。
b根据室内50cm的水平控制线检查窗框安装的标高尺寸,对不符线的结构边楞进行处理。
c室内外门框根据图纸位置和标高安装,为保证安装的牢固,门框的两侧及上框各用3条1.5mm的钢板及射钉将门框与抱框柱连接牢固。
d木门框安装要在地面工程墙面抹灰施工以前完成。
e做样板:把门扇根据图纸要求安装到门扇上,按验评标准检查缝隙大小,五金安装位置、尺寸、型号,以及牢固性,符合标准要求后做为样板,并以此做为验收标准和依据。
f弹线安装门框扇:要考虑抹灰层的厚度,并根据门的尺寸、标高、位置及开启方向,在墙上画出安装位置线。
5.7.3铝合金门窗
5.7.3.1工艺流程:弹线找规矩→门窗洞口处理→埋设门连接铁件、窗附框安装→铝合金拆包检查→防腐处理→就位和临时固定→窗框固定→窗扇安装→窗口四周堵缝、密封嵌缝→清理→安装五金配件→安装纱扇密封条。
5.7.3.2线找规矩:窗口的水平位置应以楼层500mm线为基准往上返,量出窗下口标高,弹线找直,每层窗下口应保持一致。所有外窗口从上至下各弹出一条窗口分中线,均用经纬仪投测,对个别不直的口边进行剔凿处理。
5.7.3.3门窗安装位置应根据外墙砖、室内地面设计图案确定。附框安装前,均粘贴塑料薄膜进行保护。按设计要求将披水条固定在窗上,应保证安装位置正确、牢固。检查无误后进行固定,主框与附框固定采用射钉或锚钉。
5.7.3.4窗框与墙体缝隙处理:铝合金窗固定后,及时用发泡胶及矿棉分层填塞缝隙,外表面留5—8mm深槽口填嵌缝膏。
5.7.3.5安装五金配件前,应检查窗扇安装是否牢固,开启是否灵活,关闭是否严密;应注意各类五金配件转动或滑动处灵活无卡阻现象,埋头螺丝钉不应高于零件表面。
5.7.3.6窗扇安装完毕后,待刷完涂料、浆活修理后将窗框上保护膜轻轻撕掉,不得用刀铲,以防划伤其表面。
5.8内墙涂料
5.8.1适用范围
5.8.1.1本工艺适用于在水泥砂浆、混合砂浆、粉刷石膏、石棉水泥板、混凝土板、石膏板、木质胶合板、纤维板、油漆涂层等室内基层上进行乳胶漆的施工。
5.8.1.2施工准备
A.材料准备
a.腻子:宜用符合JG/T 3049《建筑室内用腻子》要求的成品腻子。现场调配的腻子应坚实、牢固,不得粉化、起皮和开裂。
b.木基层封闭涂料:醇酸清漆、醇酸稀释剂。
c.底涂料:水性或溶剂型涂料,与面涂料有良好的配套性。
d.面涂料:应符合GB/T 9756标准《合成树脂乳液内墙涂料》的规定。
B.工具和用品准备
油灰刀,砂纸,腻子刮板,腻子托板,辊筒刷,排笔,油漆刷,手提式电动搅拌机,过滤筛,塑料桶,匀料板,钢卷尺,粉线包,薄膜胶带,遮盖板,人字梯,跳板,塑料防护眼镜,口罩,手套,工作服,胶鞋。
C.技术准备
a.基层检查验收
基层应平整、清洁、无浮砂、无起壳。混凝土及抹灰面层的含水率应在10%以下,PH值小于9。通常新抹的基层在通风状况良好的情况下,夏季应干燥10天,冬季20天以上。未经检验合格的基层不得进行施工。
b.样板
施工面积较大时,应按设计要求做出样板间,经设计、建设单位认可后,作为验收依据。
c.现场门窗、灯具、电器插座及地面等应进行遮挡,以免施工时被涂料沾污。
d.人员施工班组应有技术负责人,主要操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专人指导。
5.8.1.3工艺程序
本涂料施工应在室内门窗、灯具安装完毕之后进行。先做天花板,再做墙面,最后做分色线。
5.8.1.4施工操作方法
A.基层处理
首先清除基层表面尘土和其它粘附物。较大的凹陷应用聚合物水泥砂浆抹平,并待其干燥。较小的孔洞、裂缝用腻子修补。墙面泛碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最后再用清水洗净。木质基层应将木毛砂平。
对基层原有涂层应视不同的情况区别对待:疏松、起壳、脆裂的旧涂层应将其铲除;粘附牢固的旧涂层用砂纸打毛;不耐水的涂层应全部铲除。
对门窗框、玻璃等不需施工部位的成品、半成品应在施工前进行保护,以防污染。
B.刷底胶(木质及油漆面除外)
如果墙面较疏松,吸收性强,可以在清理完毕的基层上用辊筒均匀地涂刷一至二遍胶水打底(丙烯酸乳液或水溶性建筑胶水加3~5倍水稀释即成),不可漏涂,也不能涂刷过多造成流淌或堆积。
C.木质基层封闭在木质基层上用油漆均匀地涂刷一遍醇酸清漆稀释液(清漆:稀释剂=3~4:1),干燥1~2天。
D.局部补腻子基层打底干燥,先用腻子找补明显不平之处,干后砂平。成品腻子使用前应搅匀,腻子偏稠时可酌量加清水调节。
E.满刮腻子基层平整度不够、麻面或木质基层需满刮腻子。操作时将腻子置于托板上,用抹子或橡皮刮板进行刮涂2~3遍腻子,每遍腻子不可过厚。腻子干后应及时砂纸打磨,不得磨得波浪形,也不留下磨痕,打磨完毕后扫去浮灰。
F.刷底涂料将底涂料搅拌均匀,如涂料较稠,可加适量自来水稀释。用滚筒刷或排笔均匀涂刷一遍。注意不要漏刷,也不要刷得过厚。底涂料干后如有必要可局部复补腻子,干后砂平。
G.刷面涂料将面涂料按产品说明书要求的比例用水稀释并搅拌均匀。墙面需分色时,先用粉线包弹出分色线,涂刷时在交色部位留出1-2cm余地。一人先用滚筒刷蘸涂料均匀涂布,另一人随即用排笔刷展平涂痕和溅沫。应防止透底和流坠。每个涂刷面均应从边缘开始向另一侧涂刷,并应一次完成。以免出现接痕。第一遍干透后,再涂第二遍涂料。一般涂刷2~3遍涂料,视不同情况而定。涂刷末遍涂料前,亦可用细砂纸将上道涂层轻轻砂光以提高装饰效果。易被交叉作业污染的部位应较后进行施工,分色线
处应先涂浅色涂料,后涂深色涂料。
5.8.2注意事项:
A.涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。
B.涂料的贮存和施工应符合产品说明书规定的气温条件,通常应在5℃以上。如果涂料在贮运中冻结,应置于较高温度的房间中任其自然解冻,不得用火烤。解冻后的涂料经确认未发生质变方可使用。
C.涂料调色最好由生产厂或经销商完成,以保证该批涂料色彩的一致性。如果在施工现场需要调色,必须使用厂家配套提供或指定牌号、产地的色浆,按使用要求和比例,由专人进行调配。
D.有的聚氨酯含有较多的游离甲苯二异氰酸酯,在涂刷挥发过程中会导致乳胶漆泛黄。应避免聚氨酯和乳胶漆同时施工,最好是在聚氨酯类油漆完全干透后再刷乳胶漆。
E.室内装饰施工往往会有其他工种的交叉作业,应注意涂料工程的成品保护。已经施工的墙面如受到脏物污染,可用干净的湿抹布轻轻擦洗,污染严重时应重新涂刷。如果不慎沾上油漆,应在油漆干燥前,用稀释剂将其擦去。
F.涂层干后,在交工前不得长时间浸水,以免发生质量事故。
G.涂刷工具用毕应及时清洗干净并妥善保管。
5.8.3安全防护措施
A.施工前应检查架板是否搭设牢固,安全可靠后方可进行工作。
B.禁止穿拖鞋、硬底鞋、高跟鞋在架板上工作,架板上不能多人集中在一起。
C.使用人字梯时,两梯之间应设拉绳,并用橡皮或麻布包裹梯脚,防止滑倒。
D.在贮存和使用醇酸清漆及稀释剂之处,严禁烟火。
E.施工及照明电器必须按电工安全规范安装接线,严禁随意拉线、接线。
F.向现场全部人员进行安全教育。
5.9卫生间聚氨脂防水涂膜工艺
5.9.1.施工要点:
5.9.1.1为保证阴阳角、排水沟、管道周围、施工缝等薄弱部位提高防水抗渗性能,在上述节点部位增作增强附加层。
5.9.1.2附加层的玻璃丝布应先用刮板将内部的气泡排出,使其紧贴在基层上,不得出现空鼓、皱折、气孔、鼓泡等缺陷。涂料的涂刷要均匀,薄厚一致,厚度应不少于2mm。
防水层未固化前不得上人踩踏,涂抹施工过程中应留出施工退路,可以分片取用后退法涂刷施工。
5.9.1.3每道涂料涂刷间隔应以上一道涂料固化程度(手感不粘)确定,一般不小于24小时,不宜大干72小时。
5.9.2.细部处理:卫生间隔墙板根部不设混凝土导墙时,防水层应加高、加强:隔墙板与地面的阴角必须用砂将找八字角,八字角应圆润饱满;阴角处附加防水层采用一布两涂防水涂膜,防水层采用两布三涂防水涂膜,非淋浴区防水层上返高度在隔墙板处增加为500。卫生间暖气管根部以及紧靠隔墙板的排烟道、下水管根部宜用低标号混凝土浇筑150高小台,确保该处防水效果。
5.9.2.1对阴阳角、穿过防水层的管道根部等部位,在涂料大面积涂刷之前,应先做补强处理,可根具具体部位采取有效措施.
5.9.2.2阴阳角做法:在基层涂布底层涂料之后,应先进行增强涂布,应将玻璃纤维布铺好,然后在涂抹第一道涂料。
5.9.2.3管道根部:将管道用砂纸打毛,并用溶剂洗除油污,管道基层应清洁干燥;在管根周围及基层涂刷底层涂料;底层涂料固化后做增强涂布,增强层固化后再涂布第一道涂料;涂料固化后沿管道周围密实铺贴十字交叉的玻璃纤维布;增强层固化后在涂布第二道涂料。
5.9.2.4施工缝的处理:结构施工缝处往往变形交大,应予以着重处理,先用聚氨脂建筑密封膏添嵌裂缝,再涂刷底层涂料,固化后沿裂隙涂抹绝缘涂料,然后做增强涂布,增强层固化后在按规定顺序涂布第一道涂料.
5.9.2.5由于防水层耐穿刺性差,所以防水层完工检验合格后,及时按设计要求做保护层。
5.9.3.施工注意事项
5.9.3.1选用合理可靠的工艺,必须严格按照设计和规范要求进行防水检验、试验和蓄水试验。防水层检验合格后,及时有效地做好保护层。特别注意的是,一旦防水层被破损,必须根据破损程度进行更换、或修补严密或返工,决不能留下隐患。
5.9.3.2施工温度以10-25°C最佳,不宜大于350C的气温下施工,雨、大风天不宜施工。
进入施工现场的施工人员在施工地点及库房应备好足够的灭火器材,并派专人看护,以防止火灾的发生。
5.9.3.3施工现场要备充足消防器材及消防设施,消防道路畅通,特别是使用粘胶剂时应特别注意防火。
6室外工程
待保温层验收完成后,选用水溶性高弹涂料,性能应符合《建筑涂料》(GB9153-88)标准要求。墙裙部分采用干挂蘑菇石工艺:
6.1涂料施工工艺
6.1.1施工条件
6.1.1.1基层墙面应干燥并已验收合格,门窗框已安装到位。
6.1.1.2施工现场环境温度和基层墙体表面温度在施工及施工后24小时内均不得低于5℃,风力不大于5级。
6.1.1.3为保证施工质量,施工面应避免阳光直射。必要时,应在脚手架上搭设防晒布,遮挡墙面。
6.1.1.4雨天施工时应采取有效措施,防止雨水冲刷墙面。
6.1.1.5墙体系统在施工过程中所采用的保护措施,应待泛水、密封膏等永久保护按施工完毕后方可拆除。
6.1.2主要施工工具
电热丝切割器、开槽器、壁纸刀、螺丝刀、剪刀、钢锯条、墨斗、棕刷、粗砂纸、电动搅拌器、塑料搅拌桶、冲击钻、电梯、抹子、压子、阴阳角抿子、托线板、2m靠尺等。
6.1.2.1施工要点
(1) 基层处理
必须彻底清除基层表面浮灰、涂料、油污、脱模剂、空鼓及风化物等影响粘结强度的材料。
(2)为增加挤塑板与基层及保护层的结合力,应在挤塑板表面涂刷界面剂,然后再用聚合物砂浆作粘结剂或保护层。
(3) 调制特种粘结剂和聚合物砂浆
a使用一只干净的塑料桶倒入五份干混砂浆,加约一份净水,注意应边加水边搅拌,然后用手持式电动搅拌器搅拌约五分钟,直到搅拌均匀,且稠度适中为止。保证干混砂浆有一定粘度,以维持刚粘上墙的挤塑板不滑落。加水时尽可能量小一点,不可加水过多。
b以上工作进行完后,应将配好的砂浆静置5分钟,再搅拌即可使用。调好的砂浆宜在1小时内用完。
c注意本系统干混砂浆只需加如净水,不能加如任何其它添加剂。
(4) 因岩棉复合板为水泥基材质,故直接可再复合板表面薄薄地涂刷一道专用界面剂。
6.1.3埋贴网格布
6.1.3.1门、窗洞口内侧周边与大墙面形成45˚阳角部分各加一层300mm×200mm,网格布进行加强,大面网格布搭接在门窗洞口周边的网格布之上。
6.1.3.2对于窗口、门口及其它洞口四周的挤塑板端头应用网格布和粘结砂浆将其包住,也只有在此时,才允许挤塑板边涂抹粘结砂浆。
6.1.3.3将大面网格布沿水平方向绷直绷平,并将弯曲的一面朝里,用抹子由中间向上、下两边将网格布抹平,使其紧贴底层聚合物砂浆。网格布左、右搭接宽度不小于100mm,上、下搭接宽度不小于80mm,局部搭接处可用聚合物砂浆补充原聚合物砂浆不足处,不得使网格布褶皱、空鼓、翘边。
6.1.3.4在阴阳角处还需从每边双向绕角且相互搭接宽度不小于200mm,见墙体连接详图。
6.1.3.5抹面层聚合物砂浆
抹完底层聚合物砂浆,压入网格布后待砂浆干至不粘手时,抹面层聚合物砂浆,抹灰厚度以盖住网格布为准,约0.5mm左右。
6.2打磨
6.2.1复合板板接缝不平处应用衬有平整处理的粗砂纸或手电锤打磨,打磨动作宜为轻柔的圆周运动,不要沿着与挤塑板接缝平等的方向打磨。
6.2.2打磨后应用刷子或压缩空气将打磨操作产生的碎屑、其它浮灰清理干净。
6.3补洞及修理
6.3.1对墙面由于使用外架子所预留的空洞及损坏处应进行修补,修补方法如下:
6.3.2当外架子与墙体的连接拆除后,应立即对连接点的空洞进行填补,并用水泥砂浆压平。
6.3.3用胶带将周边已作好的涂层盖住,以防施工过程中对其污染。切一块网格布,其大小应能覆盖整个修补区域,与原有的网格布至少重叠65毫米。
6.3.4使用一把小号湿毛刷,将表面不规则处整平,将边沿处
