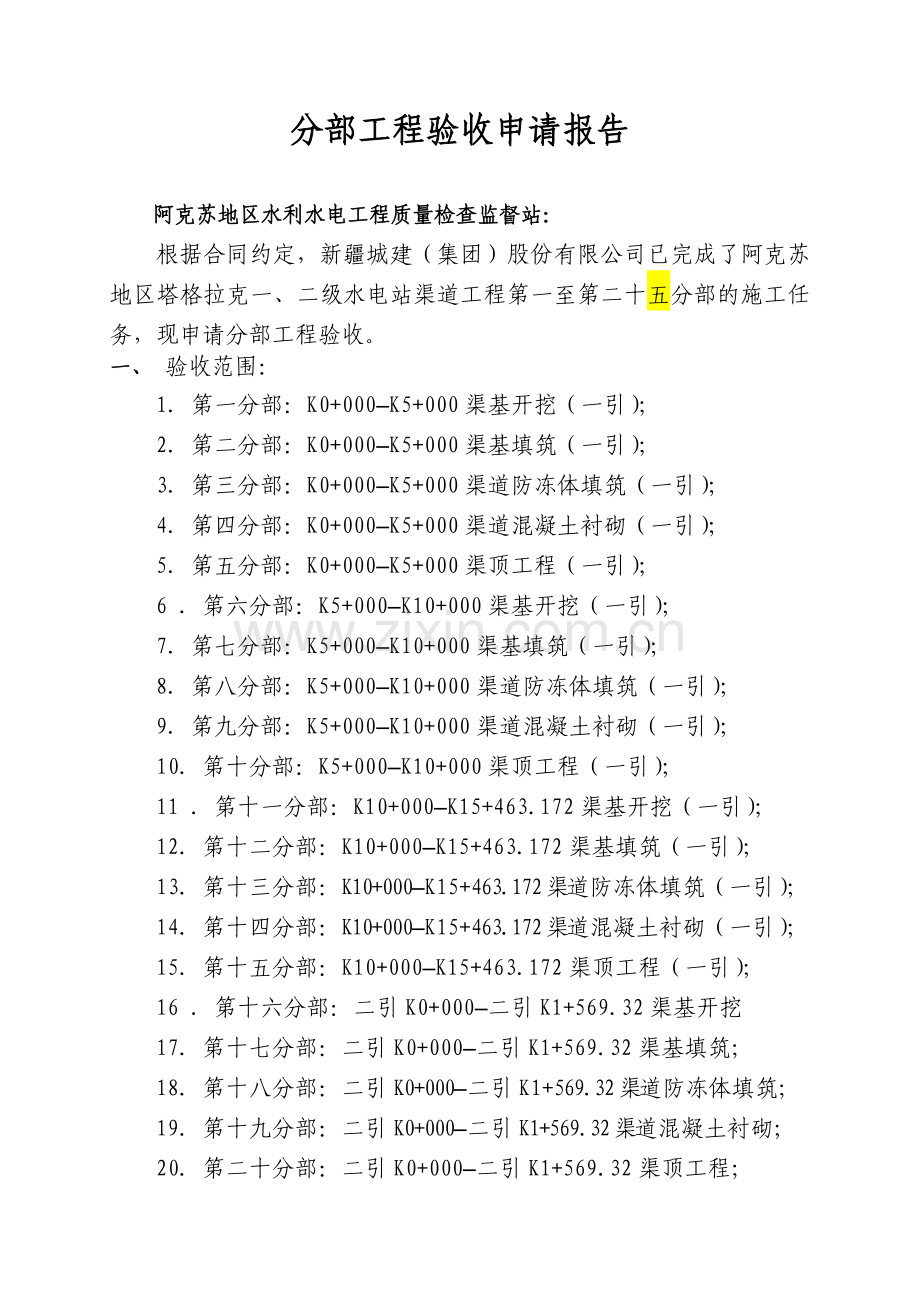

资源描述
分部工程验收申请报告
阿克苏地区水利水电工程质量检查监督站:
根据合同约定,新疆城建(集团)股份有限公司已完成了阿克苏地区塔格拉克一、二级水电站渠道工程第一至第二十五分部的施工任务,现申请分部工程验收。
一、 验收范围:
1.第一分部:K0+000–K5+000渠基开挖(一引);
2.第二分部:K0+000–K5+000渠基填筑(一引);
3.第三分部:K0+000–K5+000渠道防冻体填筑(一引);
4.第四分部:K0+000–K5+000渠道混凝土衬砌(一引);
5.第五分部:K0+000–K5+000渠顶工程(一引);
6 . 第六分部:K5+000–K10+000渠基开挖(一引);
7.第七分部:K5+000–K10+000渠基填筑(一引);
8.第八分部:K5+000–K10+000渠道防冻体填筑(一引);
9.第九分部:K5+000–K10+000渠道混凝土衬砌(一引);
10.第十分部:K5+000–K10+000渠顶工程(一引);
11 . 第十一分部:K10+000–K15+463.172渠基开挖(一引);
12.第十二分部:K10+000–K15+463.172渠基填筑(一引);
13.第十三分部:K10+000–K15+463.172渠道防冻体填筑(一引);
14.第十四分部:K10+000–K15+463.172渠道混凝土衬砌(一引);
15.第十五分部:K10+000–K15+463.172渠顶工程(一引);
16 . 第十六分部:二引K0+000–二引K1+569.32渠基开挖
17.第十七分部:二引K0+000–二引K1+569.32渠基填筑;
18.第十八分部:二引K0+000–二引K1+569.32渠道防冻体填筑;
19.第十九分部:二引K0+000–二引K1+569.32渠道混凝土衬砌;
20.第二十分部:二引K0+000–二引K1+569.32渠顶工程;

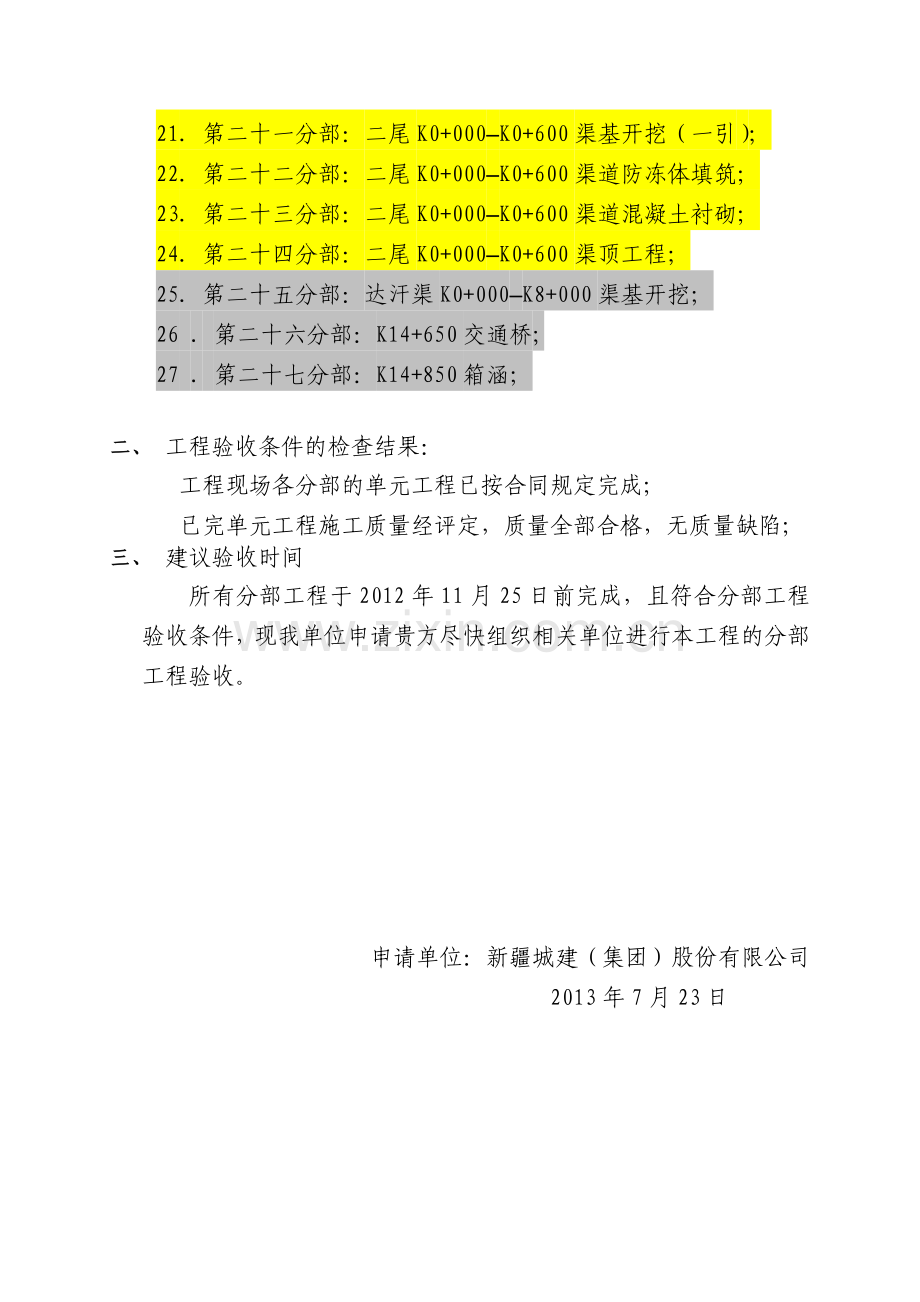

21.第二十一分部:二尾K0+000–K0+600渠基开挖(一引);
22.第二十二分部:二尾K0+000–K0+600渠道防冻体填筑;
23.第二十三分部:二尾K0+000–K0+600渠道混凝土衬砌;
24.第二十四分部:二尾K0+000–K0+600渠顶工程;
25.第二十五分部:达汗渠K0+000–K8+000渠基开挖;
26 . 第二十六分部:K14+650交通桥;
27 . 第二十七分部:K14+850箱涵;
二、 工程验收条件的检查结果:
工程现场各分部的单元工程已按合同规定完成;
已完单元工程施工质量经评定,质量全部合格,无质量缺陷;
三、 建议验收时间
所有分部工程于2012年11月25日前完成,且符合分部工程验收条件,现我单位申请贵方尽快组织相关单位进行本工程的分部工程验收。
申请单位:新疆城建(集团)股份有限公司
2013年7月23日
编号:TL-TGLK-1-1
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K0+000–K5+000渠基开挖(一引)分部工程验收
鉴 定 书
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K0+000–K5+000渠基开挖(一引)分部工程验收工作组
2011年10月2日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年10月2日
验收地点:温宿县塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年 9月26日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年10月2日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2010年5月10日开工,2011年9月25日完工
二、分部工程建设内容
K0+000–K5+000渠基开挖,本分部在2011年9月25日完成。
三、施工过程及完成的主要工程量
主要施工过程:
(1)做好对原地形的测量放线工作,布置好轴线桩、水平桩的控制点,每隔25m设置轴线控制桩和水平桩,以控制土方的顺利开挖,这些桩点既要便于施工,又要位置安全,防止被破坏。
(2)施工放线后,以洒好的边线用装载机与挖掘机进行清废,清表外边坡按设计1:1.75。将表层20cm(填方段清表表层清废50cm)厚植被、冻胀土及杂物清除,渠道清废,清废物装车运至弃料场。
(3)挖掘机就位,依开挖边线从渠道两侧同时进行全断面开挖。
(4)配备专业测量人员,每隔lOm检查渠底开挖深度、宽度。挖掘机同时修出渠道坡面,预留15cm厚度,做人工修坡。
(5)开挖从上至下分层分段进行,不可采取仪悬的开挖方法,施工中随时做成一定的坡势,以利排水。
(6)按设计图纸和规范的要求组织施工,严格防止出现反坡或大量的超、欠挖现象。
(7)测量结果要准确无误,避免超挖、欠挖情况发生。
(8)可利用的土方,依土方平衡计划,合理堆置在渠道两侧,作为回填料利用方。
主要工程量(本工程量不作为结算依据)
1)土方开挖30338m3 (工程量以工程竣工结算为准)
四、质量事故及质量缺陷处理情况
该分部工程无质量事故及质量缺陷。
五、拟验工程质量评定
本分部共有单元工程35个单元工程。
1、施工单位自评结果:
(1)、本分部共有35个单元工程,其中合格35合格单元, 优良2个单元工程,优良品率5.7%,合格率100%.
(2)、试验室出的报告(详细注明组数、设计值、实测值等)
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为优良。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果,该分部工程质量复核为合格。
分部工程质量评定意见:本分部评定为合格。
六、验收遗留问题及处理意见
无。
七、验收结论
经验收工作组认真讨论,一致形成阿克苏地区塔格拉克一、二级水电站渠道工程K0+000–K5+000渠基开挖(一引)分部工程分部工程验收结论为:
1、基本按期完成全部建设内容;
2、无质量和安全事故发生;
3、施工资料基本齐全;
4、工程质量为合格。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-2
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K0+000–K5+000渠基填筑(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K0+000–K5+000渠基填筑(一引)分部工程验收工作组
2011年10月8日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年10月8日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年 10月3日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年10月8日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2010年5月15日开工,2011年10月2日完工
二、分部工程建设内容
K0+000-K5+000土方填筑第一层,土方填筑第二层,土方填筑第三层,土方填筑第四层,土方填筑第五层,土方填筑第六层,土方填筑第七层,本分部在2011年10月2日完成。
三、 施工过程及完成的主要工程量
施工过程:(1)填筑前先将原始填筑面压实,达到设计要求后再进行土方填筑施工。
(2)渠道两侧填筑同时进行。对于渠道两侧填筑宽度不足机械作业宽度段,采用退台加宽碾压处理,不足4m段拓宽至4m。对普遍存在原设计土渠边坡和现有老渠边坡基本重合现象段由于现有老渠边坡土方很松散,无法满足设计要求,为使渠堤填筑达到设计要求采取了破老渠渠堤层层洒水碾压的施工方法。
(3)渠堤内外边坡各宽填50cm,机械压实后,作为人工修坡的余量。
(4)对于构筑物结合处,采用平板振动器人工夯实。
(5)填筑采用分层均匀平铺,确保铺土厚薄一致、平整。铺土方向与碾压机具行驶方向平行于渠轴线。铺土厚度及碾压参数根据:“碾压试验”确定,一般控制在30—50cm之间。为避免纵向接缝,力求做到铺土宽度一次铺够。压实层避免出现漏压或虚浮层、平松料、弹簧和光面等不良现象。为保证上下两层填土结合紧密,每层填土碾压或夯实经检验合格后方可继续铺筑上层新料。在继续铺筑上层料之前,对压实层表面进行刨毛,按最优含水量进行洒水等处理,以免形成层同结合不良的现象。洒水量由施工前碾压试验确定。
(6)分期分段填筑,每个填筑段长一般不小于100m。分段、分片碾压,相邻作业面搭接碾压宽度,平行于渠轴线方向,不小于0.5m。不允许留有纵向接缝,相邻施工段的作业面均衡上升,铺料面尽量平整,以免造成过多的接缝。若段与段之间不可避免出现高差时,用横向接头相接,相邻段坡度为l:5,接头重叠长度不小于l00cm。碾压过程中形成的横向接缝采取留台法或削坡等方式处理,以利新老土层的结合。
主要施工过程:主要工程量(本工程量不作为结算依据)
1)土方填筑 197770m3
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程227个单元工程,合格227合格单元, 优良4个单元工程,优良品率1.8%,合格率100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果
分部工程质量评定意见:本分部评定为合格
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-3
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K0+000–K5+000渠道防冻体填筑(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K0+000–K5+000渠道防冻体填筑(一引)分部工程验收工作组
2011年10月8日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年10月8日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年 10月2日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年11月8日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2010年5月28日开工,2011年10月2日完工。
二、分部工程建设内容
K0+000–K5+000渠道防冻体填筑,本分部在2011年10月2日完成。
三、施工过程及完成的主要工程量
主要施工过程:渠道防渗工程防冻体层为砂砾石垫层。
砂砾石垫层施工流程:砂砾石开采运输--人工摊铺--渠道洒水碾压。砂砾石从业主指定料场拉运,采用1.0m³挖掘机开挖装入10T自卸车拉运。人工平整铺设,洒水饱和后,人工用大功率平板振动器振动。
主要工程量(本工程量不作为结算依据)
1)防冻体填筑51760m3
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程25个单元工程,合格25合格单元, 优良3个单元工程,优良品率12 %,合格率100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果
分部工程质量评定意见:本分部评定为合格
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-4
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K0+000–K5+000渠道混凝土衬砌(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K0+000–K5+000渠道混凝土衬砌(一引)分部工程验收工作组
2011年10月30日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年10月30日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年10月23日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年10月30日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2010年6月1日开工,2011年10月23日完工
二、分部工程建设内容
K0+000–K5+000混凝土隔梁,混凝土衬砌,聚氨酯砂浆勾缝,本分部在2011年10月23日完成。
三、施工过程及完成的主要工程量
主要施工过程:
现浇砼面板采用钢模板制作的定型模板,并且在施工时采取先跳
仓后填仓的方法,砼拌制配置6台550型强制式式搅拌机,即可满足。
砼运输配备8辆自卸汽车或砼专用罐车运输。坡面砼入仓采用沿坡面安装溜槽,人工辅助入仓的方式。
主要工程量(本工程量不作为结算依据)
1)混凝土隔梁127.6m3 2)混凝土衬砌6121m3
3)聚氨酯砂浆勾缝30.31m
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程45个单元工程,合格45合格单元, 优良0个单元工程,优良品率0%,合格率为100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果
分部工程质量评定意见:本分部评定为合格
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-5
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K0+000–K5+000渠顶工程(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K0+000–K5+000渠顶工程(一引)分部工程验收工作组
2011年11月3日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年11月3日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年 10月29日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2009年4月3日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2010年10月3日开工,2011年10月28日完工
二、分部工程建设内容
K0+000–K5+000混凝土封顶板,马道回填。本分部在2011年10月28日完成。
三、施工过程及完成的主要工程量
主要施工过程:马道填筑前先将原始填筑面压实,渠道两侧马道填筑同时进行。填筑采用分层均匀平铺,一般控制在30cm-50cm之间。在继续铺筑上层料之前,对压实层表面进行刨毛,按最优含水量进行洒水等处理,分期分段填筑,每个填筑段长一般不小于100m.
主要工程量(本工程量不作为结算依据)
1)混凝土封顶板166m3 2)马道回填31290m3
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程20个单元工程,合格20单元, 优良0个单元工程,优良品率0%,合格率100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果
分部工程质量评定意见:本分部评定为合格
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-6
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K5+000–K10+000渠基开挖(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K5+000–K10+000渠基开挖(一引)分部工程验收工作组
2011年6月14日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年6月14日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年 6月9日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年6月14日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2011年3月25日开工,2011年6月8日完工
二、分部工程建设内容
K5+000–K10+000渠基开挖,本分部在2011年6月8日完成。
三、施工过程及完成的主要工程量
主要施工过程:1)做好对原地形的测量放线工作,布置好轴线桩、水平桩的控制点,每隔25m设置轴线控制桩和水平桩,以控制土方的顺利开挖,这些桩点既要便于施工,又要位置安全,防止被破坏。
(2)施工放线后,以洒好的边线用装载机与挖掘机进行清废,清表外边坡按设计1:1.75。将表层20cm(填方段清表表层清废50cm)厚植被、冻胀土及杂物清除,渠道清废,清废物装车运至弃料场。
(3)挖掘机就位,依开挖边线从渠道两侧同时进行全断面开挖。
(4)配备专业测量人员,每隔lOm检查渠底开挖深度、宽度。挖掘机同时修出渠道坡面,预留15cm厚度,做人工修坡。
(5)开挖从上至下分层分段进行,不可采取仪悬的开挖方法,施工中随时做成一定的坡势,以利排水。
(6)按设计图纸和规范的要求组织施工,严格防止出现反坡或大量的超、欠挖现象。
(7)测量结果要准确无误,避免超挖、欠挖情况发生。
(8)可利用的土方,依土方平衡计划,合理堆置在渠道两侧,作为回填料利用方。
主要工程量(本工程量不作为结算依据)
1)土方开挖36982m3
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程35个单元工程,合格35合格单元, 优良0个单元工程,优良品率0%,合格率为100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果。
分部工程质量评定意见:本分部评定为合格。
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-7
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K5+000–K10+000渠基填筑(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K5+000–K10+000渠基填筑(一引)分部工程验收工作组
2011年5月17日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年5月17日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年5月11日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年5月17日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2011年4月25日开工,2011年5月10日完工
二、分部工程建设内容
K5+000-K10+000土方填筑第一层,土方填筑第二层,土方填筑第三层,土方填筑第四层,土方填筑第五层,土方填筑第六层,土方填筑第七层,本分部在2011年5月10日完成。
三、施工过程及完成的主要工程量
主要施工过程:(1)填筑前先将原始填筑面压实,达到设计要求后再进行土方填筑施工。
(2)渠道两侧填筑同时进行。对于渠道两侧填筑宽度不足机械作业宽度段,采用退台加宽碾压处理,不足4m段拓宽至4m。对普遍存在原设计土渠边坡和现有老渠边坡基本重合现象段由于现有老渠边坡土方很松散,无法满足设计要求,为使渠堤填筑达到设计要求采取了破老渠渠堤层层洒水碾压的施工方法。
(3)渠堤内外边坡各宽填50cm,机械压实后,作为人工修坡的余量。
(4)对于构筑物结合处,采用平板振动器人工夯实。
(5)填筑采用分层均匀平铺,确保铺土厚薄一致、平整。铺土方向与碾压机具行驶方向平行于渠轴线。铺土厚度及碾压参数根据:“碾压试验”确定,一般控制在30—50cm之间。为避免纵向接缝,力求做到铺土宽度一次铺够。压实层避免出现漏压或虚浮层、平松料、弹簧和光面等不良现象。为保证上下两层填土结合紧密,每层填土碾压或夯实经检验合格后方可继续铺筑上层新料。在继续铺筑上层料之前,对压实层表面进行刨毛,按最优含水量进行洒水等处理,以免形成层同结合不良的现象。洒水量由施工前碾压试验确定。
(6)分期分段填筑,每个填筑段长一般不小于100m。分段、分片碾压,相邻作业面搭接碾压宽度,平行于渠轴线方向,不小于0.5m。不允许留有纵向接缝,相邻施工段的作业面均衡上升,铺料面尽量平整,以免造成过多的接缝。若段与段之间不可避免出现高差时,用横向接头相接,相邻段坡度为l:5,接头重叠长度不小于l00cm。碾压过程中形成的横向接缝采取留台法或削坡等方式处理,以利新老土层的结合。
主要工程量(本工程量不作为结算依据)
1)土方填筑 183899m3
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程175个单元工程,合格175合格单元, 优良0个单元工程,优良品率0%,合格率100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果
分部工程质量评定意见:本分部评定为合格。
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-8
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K5+000–K10+000渠道防冻体填筑(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K5+000–K10+000渠道防冻体填筑(一引)分部工程验收工作组
2011年8月26日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
建设单位:新疆通力塔格拉克水电有限公司
设计单位:新疆水利水电勘测设计研究院
监理单位:新疆巴州新宇水利水电工程咨询有限责任公司
主要施工单位:新疆城建(集团)股份有限公司
运行管理单位:新疆通力塔格拉克水电有限公司
验收时间:2011年8月26日
验收地点:塔格拉克一、二级水电站
前 言
按照《水利水电建设工程验收规程》(SL223-2008),新疆城建(集团)股份有限公司根据阿克苏地区塔格拉克一、二级水电站渠道工程建设进展,于2011年 8月20日新疆通力塔格拉克水电有限公司申请验收。新疆通力塔格拉克水电有限公司委托新疆巴州新宇水利水电工程咨询有限责任公司主持验收,2011年8月26日新疆巴州新宇水利水电工程咨询有限责任公司会同新疆通力塔格拉克水电有限公司主持本工程分部工程验收工作。分部工程验收组由阿克苏地区水利水电工程质量检查监督站、新疆通力塔格拉克水电有限公司、新疆巴州新宇水利水电工程咨询有限责任公司、新疆水利水电勘测设计研究院、新疆城建(集团)股份有限公司的代表组成。验收组现场检查了工程完成情况和工程质量;听取了施工单位工程建设和单元工程质量评定情况的汇报,检查了单元工程质量评定及相关档案资料,认真讨论形成了本分部工程验收鉴定书。
一、分部工程开工完工日期
2011年6月24日开工,2011年8月20日完工。
二、分部工程建设内容
K5+000–K10+000渠道防冻体填筑,本分部在2011年8月20日完成。
三、施工过程及完成的主要工程量
主要施工过程:渠道防渗工程防冻体层为砂砾石垫层。
砂砾石垫层施工流程:砂砾石开采运输--人工摊铺--渠道洒水碾压。砂砾石从业主指定料场拉运,采用1.0m³挖掘机开挖装入10T自卸车拉运。人工平整铺设,洒水饱和后,人工用大功率平板振动器振动。主要工程量(本工程量不作为结算依据)
1)防冻体填筑52260m3
四、质量事故及质量缺陷处理情况
无。
五、拟验工程质量评定
施工单位自评结果:本分部共有单元工程25个单元工程,合格25合格单元, 优良0个单元工程,优良品率0%,合格率100%。
在施工过程中未发生任何质量事故,单元工程全部合格,主要单元工程和主要隐蔽工程及关键部位为合格。
原材料质量合格。中间产品待单位工程综合评定。
本分部自评为合格。
监理单位复核意见:同意施工单位自评结果
分部工程质量评定意见:本分部评定为合格
六、验收遗留问题及处理意见
无。
七、验收结论
本分部工程质量评定为合格。验收组同意通过本分部工程验收,尽快组织下一阶段验收。
八、保留意见(保留意见人签字):
无。
九、分部工程验收组成员签字表
编号:TL-TGLK-1-9
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程K5+000–K10+000渠道混凝土衬砌(一引)分部工程验收
鉴 定 书
单位工程名称:阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
阿克苏地区温宿县塔格拉克一、二级水电站渠道工程
K5+000–K10+000渠道混凝土衬砌(一引)分部工程验收工作组
2012年5月26日
验收主持单位:新疆巴州新宇水利水电工程咨询有限责任公司
展开阅读全文
