中建·芙蓉嘉苑北区1#栋永久性边坡
支护工程
投 标 文 件
技术标书
投 标 人:核工业衡阳金源建设工程有限责任公司(盖公章)
法 定 代 表 人
或其委托代理人: (签字或盖章)
日 期: 2017 年 01 月 03 日

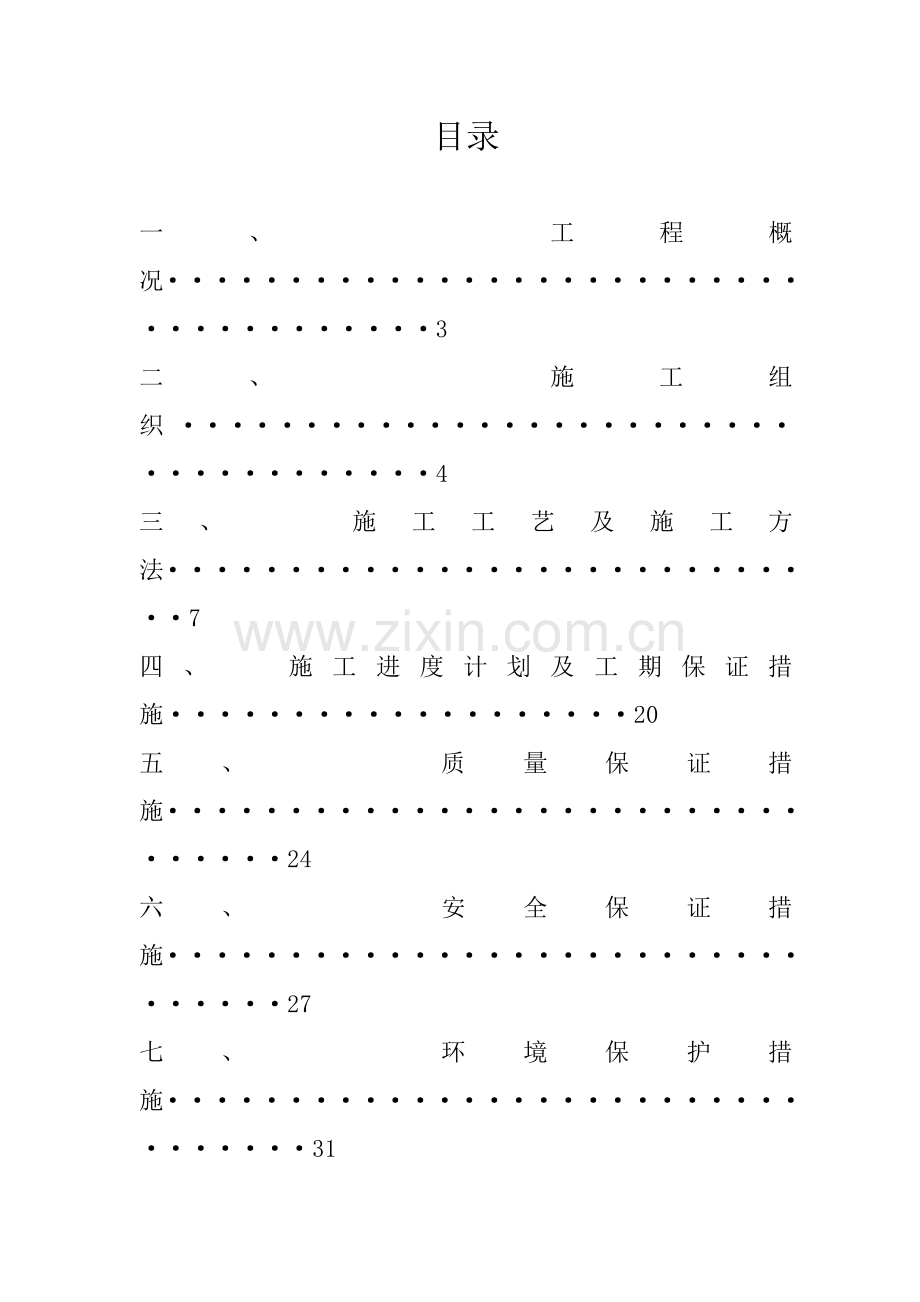

目录
一、 工程概况······································3
二、 施工组织 ·····································4
三、 施工工艺及施工方法····························7
四、 施工进度计划及工期保证措施···················20
五、 质量保证措施································24
六、 安全保证措施································27
七、 环境保护措施·································31
八、 现场施工总平面布置··························34
一、 工程概况
1、四周环境及地形地貌
中建·芙蓉嘉苑北区1#栋永久性边坡支护施工工程位于长沙市区境内,芙蓉南路东面,坡塘路南侧。
2、施工任务
2.1 排水工程
暴雨及地表雨水的渗透作用是促使边坡不稳定发展的主要因素,因此,为彻底根治斜坡稳定性的问题,必须在斜坡上设置完善的排水系统,使地表水能顺利排出,减少降雨对坡面的冲刷及渗透。设计在斜坡顶设置截水沟,并尽量利用坡面上现有的冲沟布设纵向排水沟,加快地表水的排泄速度,基坑内设置排水沟,对基坑内积水及时排泄。
2.2 斜坡支挡工程
根据设计要求,在滑坡区采用土钉+挂网喷浆+双液浆孔加固防护。
三、施工组织
1. 该工程的组织机构图(详见组织机构图)
2. 各部门职责说明:
(1) 质量安全组:负责质量、安全的检查督促、文明施工的检查与实施。
(2) 锚杆施工组:锚孔的钻进、锚杆制安、灌注工作等。
(3) 挂网喷浆施工组:压力板槽开挖、钢筋加工、制作、绑扎、安装模板、混凝土的浇筑
(4) 现场管理组:负责施工现场的人员、设备、机械设备及生产工艺的协调。
(5) 材料供应及后勤组:负责材料、机械设备配件、油料的供应工作。
(6) 拟投入本工程的人员管理机构示意图。
项目经理
技术负责
现场办公室
质量安全组
锚杆施工组
钢筋绑扎施工组
格构樑施工组
现场管理组
喷浆施工组
土方施工组
材料及后勤组
组织机构图
3、劳动力计划表
中建·芙蓉嘉苑北区1#栋永久性边坡支护施工 单位:人
工种
按工程施工阶段投入劳动力情况
准备
工作
削坡
施工
锚杆
施工
混凝土施工
砌体施工
绿化施工
其它施工
挖运工
8
4
0
6
9
5
5
运输工
0
3
0
2
2
0
0
脚手架工
0
0
5
0
0
0
0
钻工
0
0
8
0
0
0
0
钢筋工
0
0
2
5
0
0
0
泥水工
0
0
0
8
6
0
2
制模工
0
0
0
4
0
0
0
灌浆工
0
0
4
0
0
0
0
电焊工
0
0
2
2
0
0
0
电工
0
0
1
1
1
0
0
测量工
0
1
1
1
1
0
1
机修工
0
0
1
1
1
0
0
砌石工
0
0
0
0
7
0
0
合计
3
10
24
29
23
2
5
4、拟投入本工程的机械设备:
中建·芙蓉嘉苑北区1#栋永久性边坡支护施工
序号
机械或
设备名称
型号
规格
数量
国别
产地
制造
年份
额定功率(KW)
生产能力
用于施工部位
备
注
1
挖掘机
1.0m3
1
国产
2003
良好
清土
2
运输车
2t
3
国产
2002
良好
运土
3
锚杆钻机
YG50D
2
国产
2004
良好
锚杆钻孔
4
空气压缩机
12m3
2
美国
2002
良好
锚杆钻孔
5
注浆泵
BJZ-3
2
国产
2003
良好
锚杆注浆
6
灰浆搅拌机
200L
2
国产
2006
良好
制浆
7
小货车
五十铃
1
国产
2004
良好
购买材料
8
钢筋拉伸机
8Kw
1
国产
2002
良好
加工钢筋
9
电焊机
18KVA
2
国产
1998
良好
加工钢筋
10
切割机
3.5Kw
2
国产
2000
良好
加工钢筋
11
钢筋弯曲机
3Kw
1
国产
2004
良好
加工钢筋
12
卷扬机
2t
2
国产
2001
良好
材料转运
四、施工工艺及施工方法
(一)、锚杆喷射混凝土工程
1. 严格按照设计图纸及设计文件组织施工,确保工程按期保质保量完成任务,具体施工工艺及流程如下:
测量、建立监测网
削坡、土方清运
排水沟施工
锚杆施工
锚杆试验
混凝土锚杆压力板施工工
喷射混凝土工程
土方回填绿化
施工工艺流程图
2、施工方法及技术要求
2.1测量、建立监测网
2.1.1施工期间监测
每天进行地质巡查工作,随时掌握坡体动态变形特征,用以指导施工,防止施工造成灾害。重点检查坡面是否出现地表裂缝、变形等异常现象,以及支挡桩是否出现变形等。雨季加强巡查。
2.1.2施工测量技术要求
(1)根据设计交桩或业主提供的控制坐标及水准点,在工程开工前由测量人员用仪器对坡顶部边缘线及工程整治区边界线进行统一的控制测量,在坡顶边缘线两端及沿东西整治边界线路每隔30-50米设1个坐控制点及水准点,并进行测量闭合,使其闭合差符合规范要求。控制测量经监理工程师审批后,下发各施工队进行测量放线,各施工队及时用砂浆保护好测量控制桩,不能扰动和破坏,每次测量均需对各控制点进行闭校核,测量资料经检查复核,经现场监理工程师审批后方可进行工程实施。 * F4 O& A. P# _5 P
(2)复核放线
7 g0 ~0 \0 v4 {# }) 施工进场后,工程测量人员首先对测量控制点的平面坐标和高度的正确性进行复核,在满足精度要求后,经监理工程师批准使用,并在施工过程中负责对测量标志进行保护。
- v5 X! ~5 z( I5 `9 i5 t#(3)选点与标桩埋设
: C4 L* V7 N& Z# D; l7 z * A) p% O9 b) q$ O导线应根据总平面布设,点位选在设计施工图中的净空地带,应坐落在稳定岩基或原状土上,并保证通视要求和能长期保管,导线点选定之后应及时用砂浆埋设固定标桩。适当考虑与邻标联测。 @4
, G# {* d/ c4 q# ?; A3 }/ U(((99999 2.2边坡整治工程
2.2.1本边坡治理工程范围较大,是重要的工程部分,它能否按期完工,直接关系到总体工程是否能按期完成。
按设计要求,山体边坡整治平均厚度较大,坡面较宽,施工范围大,且堆积大量的建筑垃圾,施工难度相当大。因此,我公司根据实际情况,决定边坡整治工作主要以人工整治为主,以小型机械辅助,既可确保斜坡的稳定,又可确保工期。
2.2.2挖土方施工由上至下进行施工。
2.2.3土石方开挖前作好施工测量,严格控制土石方工作量,拟专设一个测量组随挖随测量地形,用测量指导边坡整形工作。测量内容包括:开挖前的原始地形,施工过程中测放开挖断面图和地形图。
2.2.4施工前,需先进行场地清理,将坡面上的杂草、树木和杂物全部清理出场,然后根据具体坡体形态特征有边坡治理工程设计要求,按设计坡度采取挖除的方法进行坡面整形。.
边坡整治准备
清理坡面植被、杂物
测量放线
人工机械坡面整形
土石方外运
修整、夯实
单项工程验收
2.2.5边坡整治施工工艺流程
2.2.6 施工过程控制
(1) 施工准备
A、收集当地实测地形及测量成果、土石方施工图及工程地质、气象等技术资料,深化施工组织设计。
B、根据业主单位提供的平面控制和水准点,布置坡面开挖控制点,并对边坡施工进地定位放线。
C、施工前做好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应,临时性排水设施与永久性排水设施相结合。
(2) 边坡整治土石方开挖
A、根据具体坡体形态特征及边坡治理工程设计要求,采取人工为主机械辅助相结合进行坡面整形。
B、边坡开挖本着自上而下的原则逐级开挖,自后向前(纵向)进行边坡开挖,坡体宽度方向(横向)自中部分别向两侧推进。
C、施工时应与监测和测量工作严密配合,检查山坡坡面情况,如有孤石、崩塌体等不稳定迹象等,应作妥善处理。
D、出碴时,应科学组织,严密控制,安排好施工机械进出场的时间和顺序,以防阻塞公路的交通,影响施工。
2.2.7边坡整形技术要求
(1)边坡整形应由后向前逐层开挖,由于场地坡度较斜,严禁在施工斜坡范围内进行土石方堆载,破碎的土石方要及时的运出场外。
(2)整形后的坡面,应保证坡面平整、无松动岩块。
(3)边坡整形工程应避免在下雨时施工,施工前应做好施工区域内临时排水沟系统的总体规划。
(4)开挖根据图纸结合地质情况确定开挖工程量。
2.3 排水工程
2.3.1 施工工艺
测量放线
基槽开挖
验槽
浇灌底板
砌筑、抹面
沟背回填、夯实
单项工程验收
2.3.2施工技术要求
(1)、先按设计要求,选定位置,确定轴线。然后按图纸尺寸、高程,测定开挖基础范围,准确放出基脚大样尺寸,进行排水沟施工。
(2)、开挖土方基坑必须留够稳定边坡,以防滑塌。耕植土,软粘土等松软土层,应尽量挖除。
(3)、填方基础必须按规定尺寸分层夯实。
(4)、开挖出的沟基,如地基承载力达不到设计要求时,应进行地基处理加固,如除泥换土,填沙砾石料,扰动土夯实 ,灰土夯实。
(5)、排水沟底板和边墙砌筑为人工操作,砌筑工艺总的要求为:平、稳、紧、满。
(6)、砌砖时,应注意纵横缝相互错开,每层横缝厚度保持均匀。为凝固的砌层避免震动。
(7)排水沟按图纸设计要求每隔15-20米设置一个变形缝,缝宽2cm。
2. 4锚杆施工
2.4.1搭设施工平台及脚手架
仰坡锚索施工平台采用钢管脚手架搭设,根据孔位布置情况施工平台分层搭建。从5m高处开始横向每隔5m在坡上打入一根锚筋,将脚手架和锚筋连成一体,增加施工平台的稳定性。锚筋垂直排距5m,脚手架上铺设木板并用铁丝固定作为钻孔平台,临空侧挂安全防护网,由于施工工期和安全的考虑施工平台使用脚手架平行于坡面搭建。每层平台宽度不小于3m,并铺设木板,外坡侧挂安全网,由于坡面起伏较大为保证施工安全在危险地段和中心受力区适当的增加受力杆。平行于坡面立杆的间距为2.0m,排架的层与层之间的间距为2.0 m 施工平台上的小横杆间距不大于2.0m,在纵横两个方向都用平杆连接,顺坡方向斜向连接剪刀架,在间距10m位置,设临时锚杆固定施工平台。
2.4.2测量放线、标定锚杆孔位
应采用路线高程和路线里程共同控制的方法标定孔位.
2.4.3钻孔、清孔注意事项:
(1)、钻孔采用YG50D锚杆钻机,钻孔深度不得浅于设计深度的101%,钻孔角度为向下25°,允许误差±2°;孔位偏差:水平100mm,垂直500mm。清孔采用高压风吹孔。
(2)、钻孔过程中,应对代表性钻孔进行地质编录,绘制地质柱状图. 地质编录应描述地层名称、分层深度、岩性、地下水等。
(3)、钻孔时尽量不震动钻孔周围岩土层,钻孔结束后应从孔底向外继续清孔至少十分钟。
(4)、钻机机台应稳定牢固,在岩层钻进反推力作用下仍能保证钻机稳定和钻孔方向。
(5)、锚杆成孔采用干钻作业法,严禁采用水钻,成孔达到设计要求后应尽快下锚,并灌注水泥砂浆,以防塌孔。
(6)、Φ22mm锚杆孔径为Φ100mm,Φ25mm锚杆孔径Φ110mm。
2.4.3 验孔、制作、安装锚杆
(1)、对孔径、孔深、钻孔角度及是否清孔干净进行验收以后,进行锚杆安装,并且严格按设计及规范规定进行。
(2)、编制锚杆时应对钢筋进行除污,除锈等处理.在运输过程中,锚杆不得变形、生锈和污染。
(3)、编制锚杆时,安置的注浆管出浆口距孔底的距离不得大于100mm。
(4)、钢筋进场时,应按现行国家标准的规定抽取试样作力学性能检测,其质量必须符合设计要求。
(5)、锚杆体在现场加工制作,由专门的钢筋班组完成,严格按设计图纸及相关技术规范进行施工。
(6)、锚杆入孔前,必须校对锚杆编号与孔号是否一致,确认孔深及锚杆长度无误后才可进行锚杆入孔。
2.4.4锚杆注浆
(1)、采用BJZ砂浆注浆机,注浆材料为M30水泥浆,必须严格按照设计及试验提供的配比进行。
(2)、灌注浆必须采用孔底返浆灌注法。
(3)、水泥浆不应使用含硫外加剂,拌合用水宜使用干静河水或自来水。
(4)、水泥浆应搅拌均匀,随拌随用,砂浆应在初凝前用完,并防止石块,杂物混入水泥浆。
(5)、注浆时注浆管应坎入锚杆支架内与锚杆一起放入孔低,边注浆边提注浆管,直到孔口冒浆为止。
(6) 注浆工艺流程:
否
注浆准备、设备安装
注浆管路联接:完成?
注浆:孔底返浆、孔口溢浆否?
孔口溢出10s?
慢拉注浆管,结束注浆
是
是
是
否
否
2.4.5锚杆抗拔试验
在施工中各抽6根锚杆做抗拔试验,以便验证和变更设计参数。抗拔荷载执行设计与规范的相关规定进行,只有在锚杆试验合格后才能进行下一工序。
2.5混凝土锚杆压力板施工
2.5.1、施工流程图:
测量 基槽开挖 钢筋绑扎 制模 浇注 养护
(1)、测量放样:在锚杆施工完成至有一定工作面的时候进行,根据设计开挖坡面放出基槽位置。
(2)、基槽开挖:混凝土锚杆压力板截面主要为200mm×200mm,镶入坡面≥150mm,所以基槽断面较小,再者受施工环境限制,只有采用人工开挖的方法进行。开挖时注意要使开挖断面垂直于路堑边坡坡面。开挖的弃渣不得乱意丢放,按要求及时处理。
(3)、钢筋绑扎:钢筋制作好后进行绑扎。钢筋绑扎前锚杆按要求进行拉拔试验,合格后才能进行下步工序。
(4)、模板安装:选用的木模板在现场制作安装,模板要加支撑固定,做到不跑模、不漏浆。
(5)、浇注:由于现场条件所限,选用现场搅拌混凝土及人工运输,导入基槽内的混凝土必须使用插入式振动棒进行振捣,保证压力板的质量均匀。按要求制取混凝土试块。
(6)、养护:派专人负责砼的养护,在砼浇筑24小时后进行,养护不少于7天。
2.6坡面换填、绿化工程
坡面采用粘土换填,直接播种草种绿化,草种选用马牙草、刺槐、塘密草、高羊茅、等种子,播种草种要精心养护,在出苗前用无纺土工布覆盖,出苗后洒水养护。
(二)喷射混凝土施工工艺和施工方法
A、作好安全防护措施,搭设的高排架及施工用安全防护用具在每次开工前应仔细检查。
B、在喷射砼之前,应对机械设备、风、水、电进行全面检查及试运转。
C、严格按配合比配料,人工搅拌不少于三次,干混合料堆放不超过三小时。
D、喷护作业应分段分片依次进行,喷护次序应自下而上,一般作一次性喷护;如需采取分层喷护时,后一层应在前一层初凝后进行,且应用高压水冲洗表面。
E、喷射机的工作风压,应满足喷头处的压力在0.1Mpa左右;采用潜水泵供水时应保证喷头处水量(6.0L/min)及水压(0.1-0.2Mpa)。在喷射时,喷头与受喷面应垂直,宜保持0.6-1.0m的距离。
F、喷护砼表面应平整,呈湿润光泽,无干斑或滑移流淌现象;喷护砼回弹率,边墙小于15%,拱部小于25%。
G、要求砼厚度不小于5cm的面积占总面积的70%以上。
H、养护:砼喷射中凝两小时后应喷水养护,在14小时之之内应使喷射表面经常处于湿润状态。气温低于5℃时,不得喷水养护,必要时需采取保温防冻措施。
(三)浆砌防护
3.1 施工技术措施
3.1.1、砌体材料
块石:选用坚实鲜艳、无风化剥落层或裂纹、表面无水垢和水锈的石料,其外形呈块状,中部厚度不小于20cm,用于填缝的片石用量不超过该处砌体重量的70%。
水泥:采用符合本技术要求规范规定的水泥品种和标号,水泥每批都必须出场的有关证明文件(其内容包括生产厂家、材料名称、规格和数量、出场日期和批号、试验报告和订货单副本等)及质量合格证书。进场后分门别类地妥为保管,严防变质、损坏或丢失,禁止使用受潮结块的水泥。
胶凝材料:水泥砂浆胶凝材料统一在拌和搅拌制,通过试验确定其配合比,严禁擅自更改配合比。胶凝材料随拌随用,不用已初凝的胶凝材料。
3.1.2、浆砌石施工工艺和方法
浆砌石采用座浆卧砌法施工,施工前应测量放样,施工时立杆挂线,自下而上砌筑,确保墙面顺直、坡度准确。对松动土层应予以清除,凸陷部分开挖成台阶形后圬工砌补相同墙体,不可回填。
铺浆前,石料应洒水湿润,使其表面充分吸水,但不能残留积水,砌筑时,先铺砂浆后砌筑。石块分层卧砌,上下错缝,内外搭砌。块石不直接靠紧,用2-3.5cm砂浆嵌缝。大孔隙用碎石堵塞,并铺以足量的砂浆,确保砌体的整体性和稳定性。砌缝要做到饱满,色泽自然,砌体外露表面的溅染砂浆及时清理。浆砌石的结构尺寸和位置按设计要求控制,表面偏差控制在允许范围之类。
3.1.3、砌体工程施工质量和安全保证措施
(1)配备足够的质检用具,严格控制原材料质量,不符合招标技术条款和国家相关原材料技术规定的,坚决不用。不用标号不够或初凝的砂浆;不使用毛石破裂的石料砌筑。
(2)严格控制石材质量,选用材质坚实、无风化剥落层或裂纹、干净的石材。按招标技术条款对石料物理、力学指标的规定选用石材,并经监理认可后再用于施工。
(3)合理分段或分块施工,并报监理审批。
(4)严格执行“三检制”的质量保证程序,认真按招标技术条款相关规定砌筑,保证砌体充填密实,稳固,控制结构尺寸误差在规定范围之内,对不满足要求的部位即时返工处理。
(5)加强对天气预报信息的跟踪,雨天施工部位积极有效的组织排水,防止流水冲刷坡面。加强用电线路和机具的安全检查。加强对坡体稳定性观察,确保施工安全。
(6)每个单元砌筑前,清理老砌体顶面,确保施工缝干净无污物。
(7)质检员要加强盯仓力度,确保砌体填充密实,避免遗留缝隙,杜绝通缝。
(8)作好施工质量检查记录和报表,并即时提交监理单位。
(9)加强协调组织。合理安排生产日程,科学配置生产资源;结合现场工程特性,分析施工过程中可能出现和潜在的难点,及早提出解决办法,确保施工质量满足要求。
五、施工进度计划及工期保证措施
5.1 工期目标承诺
计划工期:开工日期: 年 月 日,竣工日期: 年 月 日,总工期 日历天。如我方中标,将保证在上述工期内完成工程任务,否则将接受按招标文件及合同条款处置,并承担违约责任。
5.2计划安排的指导思想
为确保整个工程的施工进度,在施工前依据各分部、分项工程施工特点,充分考虑各项工程之间的施工衔接,尤其是对关键工序施工段的安排与控制,在保证工程质量和施工安全的前提下,编制好施工总进度计划,施工中按实际情况对施工组织安排进行适当调整,以便解决施工中存在的困难和问题,并制定一系列保障措施,以保证整个工程在 120 日历天内完成。
5.3计划安排的依据
根据招标文件中对工期的要求,以及考虑施工期间的天气状况,施工地点的作业条件,材料采购供应情况,结合我单位的施工手段、技术水平、施工能力、总体实力和承担类似工程的经验,安排工程进度计划。
5.4施工进度计划表
中建·芙蓉嘉苑北区1#栋永久性边坡支护施工
序号
施工项目
持续天数
开始时间
完成时间
完成天数
10
20
30
40
50
60
70
80
90
100
110
120
1
准备工作
3 d
2016-2-22
2016-2-24
2
削坡、回填、夯实施工
15 d
2016-2-25
2016-3-8
3
排水施工
30 d
2016-3-5
2016-4-4
4
锚杆施工
30 d
2016-3-11
2008-4-10
5
混凝土锚杆压力板施工
40 d
2016-3-11
2016-4-19
6
回填、绿化施工
24d
2016-4-9
2016-5-3
7
竣工
0 d
2016-5-3
2016-5-3
5.5施工进度保证措施
“时间就是生命,工期就是效益和信誉”,为使该项目按工期完
成,尽早发挥投资效益,将采取下列主要保证措施:
4.5.1.指挥机构迅速成立及时到位:
为了保证加快工程建设进度,拟成立强有力的现场指挥机构,对内负责指挥施工生产,对外负责合同履行及协调联络。
5.5.2.施工准备工作抓早抓紧:
尽快做好施工准备工作,认真复核图纸,编制实施性施工组织计划。
落实重要工序的施工方案,积极配合业主方做好各方面工作,施工中遇到问题影响进度时,将统筹安排,见缝插针、及时调整、确保工期和施工安全及质量。
5.5.3.施工组织动态管理,不断优化
以工期要求为依据,及时制定施工组织设计,落实施工方案,
报监理工程师审批。根据施工情况变化,不断进行优化,使工序衔接,劳动力组织、机具设备、工期安排等更趋合理和完善。
5.5.4.施工调度高效运转
建立施工队伍的调度指挥系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题要超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和平衡性。
强化施工管理,严明劳动纪律,对劳动力实行配套管理,优化组合,使作业专业化、标准化、正规化。
根据当地气象,水文资料,有预见性的调整各项工程的施工顺序,并做好预防工作,使工程能有序和不间断地进行。
六、 质量保证措施
6.1、质量目标承诺
争创优良工程。分项工程合格率达到100%,确保工程合格,力争优良。如我方中标,将保证严格按上述质量目标施工,否则将接受按招标文件及合同条款处置,并承担违约责任。
6.2、质量保证措施
为保证工程质量,确保合同规范所规定的质量标准,在施工中应始终坚持“质量第一,用户至上”的原则,根据本工程特点制定如下质量控制措施:
施工质量控制因素
对生产技术环境劳动环境,管理环境的质量控制
对采用施工方法检验方法的质量控制
对所用施工机械设备的质量控制
对原材料的质量控制
对参与施工人员的质量控制
6.2.1人的控制
人,作为控制的对象,是要避免产生失误;作为控制的动力,是要充分调动人的积极性,发挥人的主导作用,为此,在施工中,应加强政治思想教育,劳动纪律教育,职业道德教育,专业技术培训,建立健全各岗位责任制,明确制定各工序操作规范,严格按操作规范进行施工,杜绝违章操作,严格禁止无技术、无资质人员上岗操作,从根本上杜绝由于人的因素而产生的质量问题。
6.2.2材料的控制
材料是工程施工的物质条件,没有材料就无法施工,材料的质量是工程质量的基础,材料质量不符合要求,工程质量也就不可能符合标准。所以,加强材料的质量控制,是提高工程质量的重要保证。为此材料从以下几个方面进行控制:
(1)掌握材料信息,优选供货厂家。
掌握材料质量,价格,供货能力的信息,选择好供货厂家,就可获得质量好,价格低的材料资源,从而确保工程质量。
(2)合理组织材料供应,确保施工正常进行。
(3)合理地、科学地组织材料的采购,加工、储备、运输、建立严密的计划,加快材料的周转,减少材料的占用量。
(4)合理地组织材料使用,减少材料的损失。
正确按设计图纸计量使用材料,加强运输、仓库、保管工作,加强材料限额管理和发放工作,健全现场材料管理制度,避免材料损失,变质。
(5)加强材料检查验收,严把材料质量关
对于工程的主要材料,进场时必须具备正式的出厂合格证的材质化验单,如不具备或对检验证明有影响时,应补作检验。
凡标志不清或认为质量有问题的材料,对质量保证资料有怀怀疑或与合同规定不符的一般材料,均应进行现场抽检。
材料质量抽样和检验的方法,应符合《建筑材料质量标准与管理规程》。
在施工现场配制材料,如混凝土,砂浆等配合比,应先提出试配检验合格后才能使用。
6.2.3机械设备的质量控制。
合理使用机械设备,正确进行操作,是保证施工质量的重要环节。在施工中贯彻“人机固定”原则,实行定机定人,定岗位责任的“三定”制度。操作人员必须认真执行各项规章制度,严格遵守操作规程,防止出现安全质量事故。
随时要以“五好”标准检查控制即:
(1)完成任务好:要做到高效、优质、低耗。
(2)技术状况好:要做到机械设备经常处于完好状态,工作性能达到规定要求,机容整洁和随机工具部件及附属装置均完整齐全。
(3)使用好:要认真执行以岗位责任制为主的各项制度,做到合理使用,正确操作,原始记录齐全准确。
(4)保养好:要认真执行保养规程,做到精心保养,随时搞好清洁,润滑、调整、紧固、防腐。
(5)安全好:要认真遵守操作规程和有关安全制度,做到安全生产,无机械事故。
5.2.4 施工工序的质量控制
为达到“预防为主”的目的,必须加强工序质量的控制。
(1)严格遵守工艺规程
施工工艺和操作规程,是进行施工操作的依据和法规,是确保工序质量的前提,任何人都必须严格执行,不得违犯。
(2)严格控制每一工序的成品质量,上一道工序检查不合格,严禁进入下一工序施工。
(3)对工程的关键部位,或薄弱环节,设置质量管理点,进行重点控制。在管理点上开展抽检一次合格管理和检查上道工序,保证本道工序,服务下道工序的“三工序”活动。七、安全保证措施
七、安全保证措施
7.1 安全目标
确保无死亡事故,无重伤事故,轻伤事故率小于2‰人/月,实行目标管理,创建安全达标工地。
7.2 安全管理机构
为确保施工安全,特成立以项目经理为首的安全生产管理小组,由安全员、技术员组成,负责施工生产各部门共同合作,协调搞好安全管理工作。
安全管理组织机构:
注册建造师
技术负责人
现场办公室
锚杆施工组
排水沟施工组
混凝土施工组
现场管理组
绿化施工组
土方施工组
材料及后勤组
安全管理小组
班组兼职安全员
7.3安全生产责任制
施工现场项目经理部根据安全生产管理体系要求,由项目经理主持,把安全生产责任目标分解到岗,落实到人。本工程项目部的安全生产责任制主要内容如下:
(1)项目经理应当由取得相应执业资格的人员担任,对建设工程项目安全施工负责,其安全职责包括:认真贯彻安全生产方针、政策、法规和各项规章制度,制定和执行安全生产管理办法,严格执行安全考核指标和安全生产奖惩办法,确保安全生产措施费用的有效使用,严格执行安全技术措施审批和施工安全技术措施交底制度;建设建设工程施工前,施工单位负责项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组,作业人员作出详细说明,并由双方签字确认。施工中定期组织安全生产检查和分析,针对可能产生的安全隐患制定相应的预防措施,当施工过程中发生安全事故时,项目经理必须及时、如实,按安全事故处理的有关规定和程序及时上报和处置,并制定防止同类事故再次发生的措施。
(2)施工单位安全员的安全职责应包括:对安全生产进行现场监督检查。发现安全事故隐患,应当及时向项目负责人和安全生产管理和机构报告;对违章指挥、违章操作的,应当立即制止。
(3)作业队长安全职责应包括:向本工种作业人员进行安全技术措施交底,严格执行本工种安全技术操作规程,杜绝违章指挥,组织实施安全技术措施,作业前应对本次作业所使用的机具、设备、防护用具、设施及作业环境进行安全检查,消除安全隐患,检查安全标牌是否按规定设置,标识方法和内容是否正确;组织班组开展安全活动,对作业人员进行安全操作规程培训,提交作业人员的安全意识,召开上岗前安全生产会,每周应进行安全讲评。五发生重大或恶性工伤事故时,应保护好现场,立即上报并参与事故调查处理。
(4)作业人员安全职责应包括:认真学习并严格执行安全技术操作规程,自觉遵守安全生产规章制度,执行安全技术交底和有关安全生产的规定;不违章作业,服从安全监督人员的指导,积极参加安全活动,爱护安全设施。
6.4应急抢险措施
本施工组织设计考虑到几种滑坡常见事故,一旦发现不安全因素,要及时采取应急措施,可根据实际情况,必要时采取适当措施,以充分确保工作人员生命及财产安全。
7.4.1修坡整形造成临时边坡滑移的应急抢险措施
(1) 最好的保证安全的措施是预防,修坡整形过程中,加强对整治部位的监测工作,尽早发现和预报险情。
(2) 项目部领导实行轮流值班制度,发现问题第一时间组织抢险。
(3) 严重的边坡失稳险情应立即组织坡面人员撤离,首先保证人民财产安全。
7.4.2暴雨期的应急抢险措施
考虑到施工期间可能会出现高强度暴雨,容易引起山体崩塌事故。本施工组织设计特为此预设防雨救灾方案:
(1) 监测组应加强气象监测,准确掌握气象情况,预作防暴雨措施。
(2) 暴雨来临前组织专门抢险队,疏通截排水沟,在坡面卸载,组织人员设备撤离。
(3) 暴雨期间,项目部领导要带队巡查工区情况,组织排水泄洪。
(4) 冲沟、坡脚等处应做好防止洪水和泥石流灾害的工作。
7.4.3其它应急抢险措施
(1) 当坡面出现裂缝时,必须用粘土或水泥砂浆封堵。
(2) 当坡面出现渗漏水的情况时,应及时采取φ48花管注浆等有效措施堵漏止水或设置导水孔。
(3) 当边坡支护结构变形超过允许值或有失稳前兆时,应按下列规定立即采取加固措施:
a、当支护结构变形过大,明显倾斜时,可加密、加长锚杆,必要时施工较大吨位的预应力锚杆。
b、当边坡土体严重变形,且变形速率持续增加有滑动趋势时,应视为边坡整体滑移失稳的前兆,应立即采用材料回填,反压坡脚,疏散人员、设备、材料、划出危险区域,禁止人员进入待边坡稳定后再作妥善处理。
(4) 当边坡地出现较严重问题时即支护坡面发生滑塌失稳时,在边坡外侧可及时用挖土机回填开挖面或用砂包反压边坡脚,先保持边坡稳定,再查明位移的原因,发现问题及时排除,然后再采取有
八、 环境保护措施
8.1文明施工目标
创建文明施工工地。
8.2文明施工
(1)施工现场应当建立不扰民措施,有责任人管理和检查。应当与周围社区定期联系,听取意见,对合理意见应当及时采纳处理。工作应当有记录。
(2)现场出入处应采取保证平平两清法的措施;
(3)对易飞扬的散的建筑材料应采取覆盖措施;
(4)施工现场应按照现行国家标准“建筑施工场界噪声值》(GB125.3)制定降噪措施;
(5)施工现场的强噪声宜设置在交通居民区的一侧;
(6)夜间运输材料的车辆进入施工现场,严禁鸣笛,卸材料应选人做到轻拿轻放;
(7)对产生噪声和振动的施工机械,机具的使用,应当采取消声吸声,隔声等有效控制和降低噪声。
(8)夜间施工严格按照建设行政主管部门和有关部门的规定执行,对施工照明器具的种类,灯光亮度应严格控制,减少施工照明对居民的危害。
(9)施工车辆运输砂石、土方、清土和建筑垃圾,采取密封、覆盖措施,避免泄漏,遗撒,并按指定地点倾卸,防止固体废物污染环境。
(10)建筑材料的堆放应当根据用量大小,使用时间长短、供应与运输情况确定,用量大、使用时间长,供应运输方便的,应当分期分批进场,以减少堆场和仓库面积。
(11)施工现场各种工具、构件、材料的堆放必须按照总平面图规定的位置放置。
a) 位置选择适当,便于运输和装卸,应减少二次搬运。
b) 地势较高、坚实、平坦、回填土应分层夯实,要有排水措施,符合安全、防火的要求。
c) 各种材料物品必须堆放整齐。
d) 钢筋应当堆放整齐,用方木垫起,不宜放在潮湿和暴露在外受雨水冲淋。
e) 砂应堆成方,石子应当按不同规格分别堆放成方。
f) 各种模板应当按规格分类堆放整齐,地面应平整坚实,叠好。高度一般不宜超过1.6m;大模板应放在经专门设计的存架上应当采用两块大模板面对面存放,当存放在施工楼层上时,应当满足自稳角度并有可靠的防倾倒措施。
8.3 现场的卫生与防疫
(1) 施工现场里在办公用房内设一小型保健卫生室,配备保健药箱及常用药品。
(2) 施工现场设兼职急救人员,处理伤员和职工保健,对生活卫生进行监督和定期检查食堂,饮食等卫生情况。
(3) 利用板报等形式向职工介绍防病的知识和方法,做好对职工卫生防病的宣传教育工作,针对季节性流行病、传染病等。
(4) 当施工现场作业人员发生传染病、食物中毒,急性职业中毒时,必须在2小时内向事故发生所在地建设行政主管部门和卫生防疫部门报告,并应积极配合调查处理。
(5) 现场施工人员患有法定的传染病或病源携带者时,应及时进行隔离,并由卫生防疫部门进行处理。
九、施工现场总平面布置
经过我公司对长沙市花卉路南侧地质灾害治理工程(Ⅰ标段)四周环境及施工条件的现场勘查,根据地质灾害工程的特点,以尽量减少占用土地为原则,施工总平面布置如下:
9.1 、办公场所及宿舍布置
考虑地质灾害治理工程的紧迫性和施工周围环境特点,办公场所及宿舍采用就近租用民用房,即节省用地又节省时间,但要以不影响施工及干扰居民为前提。
9.2、临时设施布置
现场临时设施包括材料库、材料加工场、拌和场及配电房等拟布置在气象局山顶草坪上,但不得妨碍气象局正常运作。配电房要与材料库分开布置,且离开气象局氢气车间30m以上。(详见总平面布置图)。
9.3、 施工场地供水、供电
由业主方在附近区域提供施工用水用电接驳点,现场则合理安排分配点,以方便各位置的施工能正常进行。
9.4、 施工场地临时排水
在施工现场应加设临时排水沟,以满足雨水及施工污水排放,防止地表的大量积累;施工污水要经过沉淀后才能排放,以免造成水源污染。
9.5临时主要用地表
中建·芙蓉嘉苑
