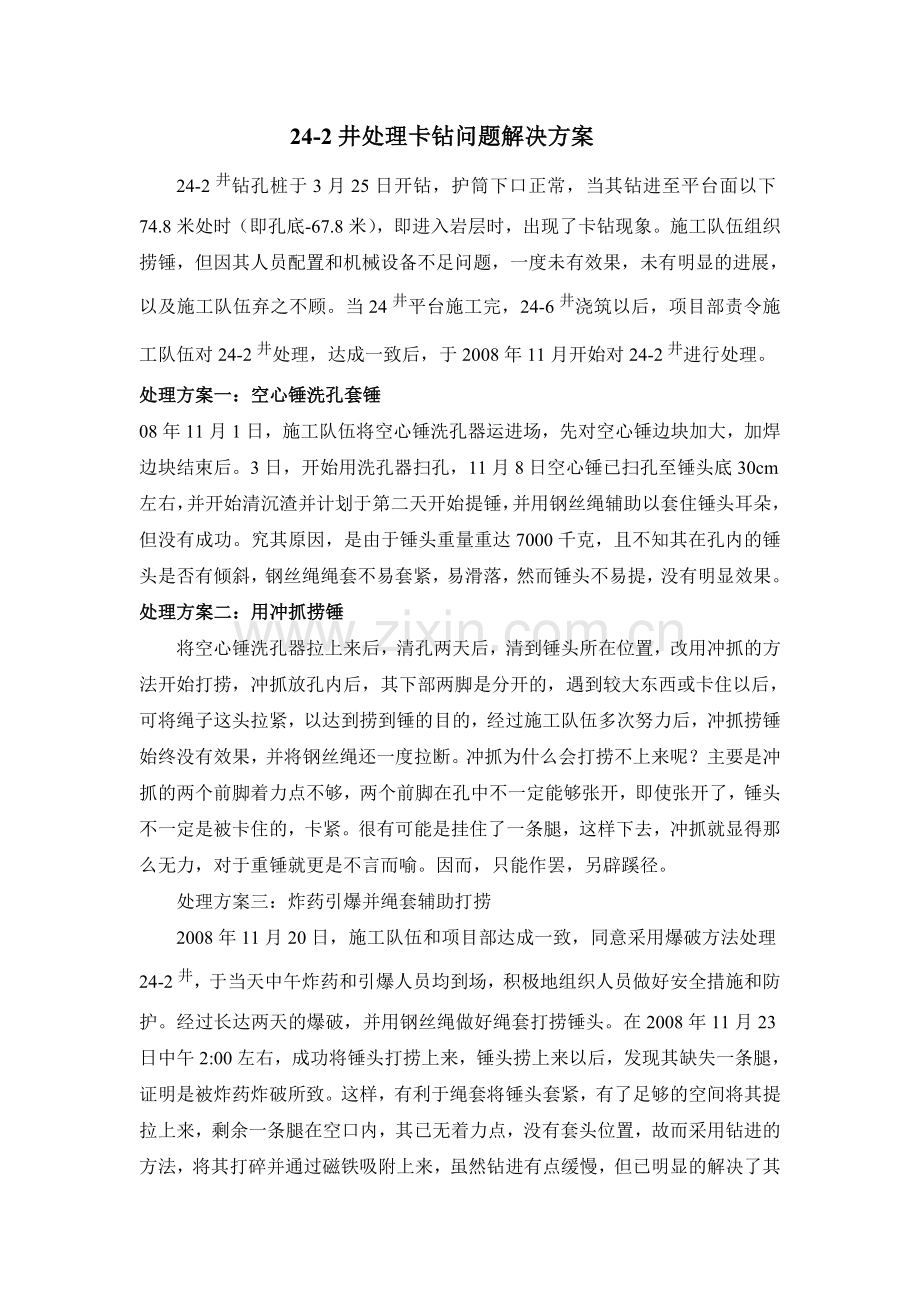

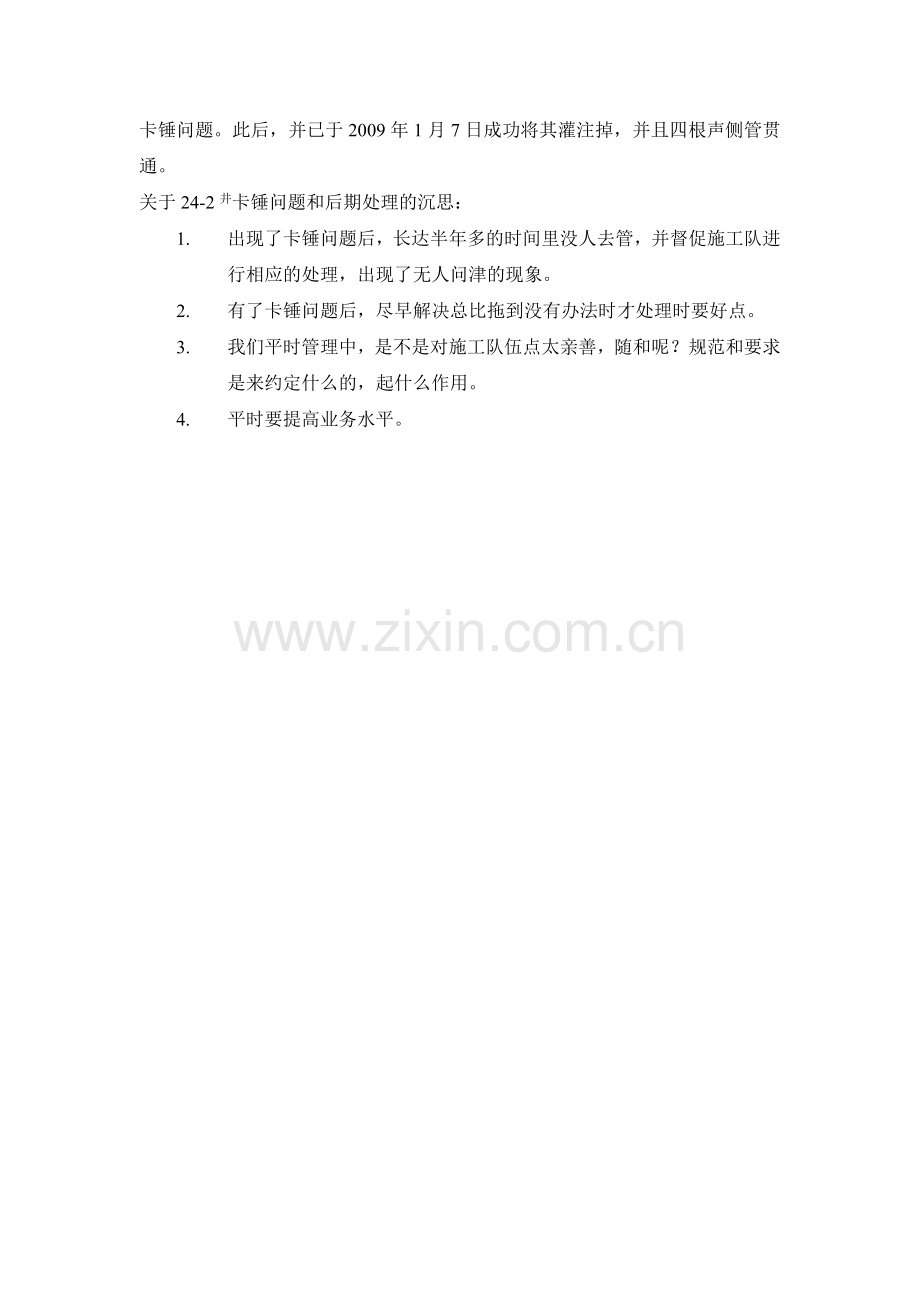

24-2井处理卡钻问题解决方案 24-2井钻孔桩于3月25日开钻,护筒下口正常,当其钻进至平台面以下74.8米处时(即孔底-67.8米),即进入岩层时,出现了卡钻现象。施工队伍组织捞锤,但因其人员配置和机械设备不足问题,一度未有效果,未有明显的进展,以及施工队伍弃之不顾。当24井平台施工完,24-6井浇筑以后,项目部责令施工队伍对24-2井处理,达成一致后,于2008年11月开始对24-2井进行处理。 处理方案一:空心锤洗孔套锤 08年11月1日,施工队伍将空心锤洗孔器运进场,先对空心锤边块加大,加焊边块结束后。3日,开始用洗孔器扫孔,11月8日空心锤已扫孔至锤头底30cm左右,并开始清沉渣并计划于第二天开始提锤,并用钢丝绳辅助以套住锤头耳朵,但没有成功。究其原因,是由于锤头重量重达7000千克,且不知其在孔内的锤头是否有倾斜,钢丝绳绳套不易套紧,易滑落,然而锤头不易提,没有明显效果。 处理方案二:用冲抓捞锤 将空心锤洗孔器拉上来后,清孔两天后,清到锤头所在位置,改用冲抓的方法开始打捞,冲抓放孔内后,其下部两脚是分开的,遇到较大东西或卡住以后,可将绳子这头拉紧,以达到捞到锤的目的,经过施工队伍多次努力后,冲抓捞锤始终没有效果,并将钢丝绳还一度拉断。冲抓为什么会打捞不上来呢?主要是冲抓的两个前脚着力点不够,两个前脚在孔中不一定能够张开,即使张开了,锤头不一定是被卡住的,卡紧。很有可能是挂住了一条腿,这样下去,冲抓就显得那么无力,对于重锤就更是不言而喻。因而,只能作罢,另辟蹊径。 处理方案三:炸药引爆并绳套辅助打捞 2008年11月20日,施工队伍和项目部达成一致,同意采用爆破方法处理24-2井,于当天中午炸药和引爆人员均到场,积极地组织人员做好安全措施和防护。经过长达两天的爆破,并用钢丝绳做好绳套打捞锤头。在2008年11月23日中午2:00左右,成功将锤头打捞上来,锤头捞上来以后,发现其缺失一条腿,证明是被炸药炸破所致。这样,有利于绳套将锤头套紧,有了足够的空间将其提拉上来,剩余一条腿在空口内,其已无着力点,没有套头位置,故而采用钻进的方法,将其打碎并通过磁铁吸附上来,虽然钻进有点缓慢,但已明显的解决了其卡锤问题。此后,并已于2009年1月7日成功将其灌注掉,并且四根声侧管贯通。 关于24-2井卡锤问题和后期处理的沉思: 1. 出现了卡锤问题后,长达半年多的时间里没人去管,并督促施工队进行相应的处理,出现了无人问津的现象。 2. 有了卡锤问题后,尽早解决总比拖到没有办法时才处理时要好点。 3. 我们平时管理中,是不是对施工队伍点太亲善,随和呢?规范和要求是来约定什么的,起什么作用。 4. 平时要提高业务水平。 22-15井钻孔桩穿孔问题处理 事情回归: 2008年8月26日22-15井在钻进到58米处,泥浆面突然下沉,孔深内无变化,因而是穿孔漏浆。用粘土进行回填处理,回填至钢护筒下口以上3-4米,并又重新钻进,当其钻到护筒下口以后,又出现了穿孔漏浆现象,并积极地组织机械,人员对其进行回填处理,同样回填至护筒口以上4米左右,并加大了泥浆比重钻进,均匀地钻进至护筒口时,又出现了穿孔现象。鉴于22-15井重复多次出现穿孔漏浆现象,项目部暂定先回填22-15井并将其钻机移至22-14井。为什么会多次出现穿孔漏浆? 在穿孔漏浆现象发生多次后,项目部和监理部积极沟通,并对河床面标高重新进行了测定,测量22井平台河床面标高与设计单位提供的河床面数据严重不符,因而导致护筒埋深不够,既而多次出现连续穿孔现象。 22-15井停滞5个月,因22井平台已施工,桩基有多少根。考虑到钻机位置,吊车与水泥罐车等行车问题,决心要开22-15井空。 开孔处理: 2009年1月20日,施工队伍用300多个编织袋装碎石,并将其抛填于护筒周围的办法,对护筒进行加固和稳定作用,其用碎石子约9m3,并用4.5t水泥抛于孔口内,做好泥浆护壁工作,增大护筒口下的护壁均匀,确保不再有漏浆现象。处理完毕后,该孔静置,并观察孔内水位变化。春节过后,22-15井于2月4日正式开孔钻进,目前钻进正常并已钻进至70米。 后期控制:水中钻孔桩施工有诸多不确定因数,因而必须严格遵守规范并制定相应的保护措施。 1. 对于河床面标高勤于观察记录 2. .做好钻进记录控制进尺 3. 可考虑再次抛填碎石 22-10井钻孔桩穿孔处理 1. 22-10井钻孔桩是2008年5月份施工队伍用回旋钻对其进行钻进,当其钻进到平台面以下60米处,因地质层中卵石直径颗粒较大,机器无法正常进行钻井运转,经项目部和施工队伍一致协商后,达成共识,决定暂停回旋钻,由施工队伍提供冲击钻进行钻进,对孔进行回填处理,回填至护筒上2-3米处静置。 2009年1月20日,22井平台考虑到钻机桩位置,机架摆放位置以及吊机和水泥罐车的行车方便。项目部决定开22-10井钻孔桩,因考虑到22-10井以前曾有过问题,施工经过沟通协商后,决定对孔内抛填水泥的办法进行处理。抛填水泥2.5t到22-10井孔内。恰逢春节来临,决定静置一段时间后再开孔。2008年2月4日,施工队伍决定开孔,项目部组织人员放桩位,复测。其钻进到护筒下面时,钻进正常,没有刮护筒现象,提锤顺畅。2月8日,当其钻进尺度至30米处,钻孔桩泥浆面下沉钻孔桩穿孔,得知此事后,我们积极组织人员,配合施工队伍,鉴于22井平台河床底底冲刷严重,护筒埋设浅,护筒和平台有不均匀的沉降现象,借鉴处理22-15井穿孔处理方法。决定用编织袋装大石子抛填于孔口周围,这样不仅增加了护筒的河床底标高,也对护筒进行了加固作用4t水泥抛于孔口内,用钻头上下提升运转,做好泥浆护筒,搅均孔内水泥浆,处理后静至两天后,再重新开孔,于2月12日开孔钻进,钻进过程中,均匀钻进,控制孔内水头高度,测河床面标高,通过严格地技术要求措施,22-10井目前钻进正常,截至3月2日,已钻进至73米处。 如何控制以后孔钻进:虽然采用抛填编织袋于护筒周围,目前河床面为平台面以下15米左右,增加河床面,但水中施工不确定因数很多,因此在以后施工中。 1. 严格按照钻进尺度,冲程控制施工 2. 加强对河床面的观测 3. 有必要在对护筒进行抛填碎石灌浇处理 钻心取样情况 2008.11.27. 对33-3井进行钻芯取样,平整场地用了挖掘机1.5小时,施工用电88度,取芯深度87米。 2209.01.01. 对27-1井 进行钻芯取样,平整场地用了4根枕木和4块木板,施工用电38度,取心深度17.8m(+3.85-3.95),实际17.6m。 28-6 芯长18m,测站距1.57m,实际长16.63m。场地用两块栈桥平台,木板2块。 32-6 芯长共3.64m,测站点标高2.372m,实际芯长33.23m。 27-1 芯长17.8m,测站点标高3.825m,实际芯长17.675m。 23-11井和24-14井灌注问题 1. 23-11井砼灌注问题:23-11井在23-14井回填完成后进行23-11井的重新钻进,钻进完成后进行砼灌注,灌注时泥浆面始终翻不上来,直到灌注到护筒下口时,泥浆面才翻上来,最后灌注面基本没超方,等超声波检测完成后,才能确定有没有问题。 2. 23-14井灌注时也出现这种情况 3. 原因分析:因为钢护筒下口均出现过穿孔漏浆问题,估计在灌注时泥浆从钢护筒下口被挤压了出去 4. 24-4井钢筋笼被卡住问题:24-4井钢筋笼下放困难,因为钢护筒下口还有点挂边,最后又20cm没有到底,砼灌注后声测管是贯通的。 24-4桩情况 24-4在2007年5月由倪德民施工队作为试验桩施工,钻进到50多米的时候,由于漏浆问题决定回填,当时钢护筒下口边有一点问题,但不是主要原因。2008年8月份,鲁加田施工队施工24-4,施工前就先做好了心理准备,在钢护筒下时一定要慢速钻进,把钢护筒下口都处理好以后,再进行下面的钻进工作。 在钻进到钢护筒下口位置时,项目部强行要求施工队停止钻进,抛填片石和添加水泥挤压护筒并护壁。第一次抛填片石进行处理,钻到30m左右(已超出护筒下口),又强行要求施工队停止钻进,再次抛填片石(施工队反应有轻微的刮锤),又钻进30m左右,这时施工队反应护筒下口已正常,但是出于后续施工考虑,又抛填了一次片石进行处理。反复三次抛填片石处理,而且每次锤头都焊上了箍圈,已经完全把钢护筒下口处理好了,当时和施工队负责人鲁加田在一起复查过,确实是锤头上下提动非常通畅。 24-4在整个钻进过程中均正常,直到成孔,于9月25日成孔。24-4成孔后,在清洗过程中,于9月27日凌晨1:00发现漏浆,当时观察了孔内水头变化,落潮时水位会下降,但涨潮时水位没有明显变化,证明是漏浆,不是穿孔,随后添加粘土增加泥浆比重进行循环护壁,情况未见好转。但是24-4在9月28日和29日项目部要求进行循浆保孔的要求下,依然不进行循浆保孔;锤头高高挂起。 10月1日,已发现泥浆无法正常循环,利用灌洞捞取沉渣,不过此举已无意义。10月2日,经过对24-4护壁边河床面的再次观测,发现临近24-2桩的方向的河床面发生塌陷,塌陷近5米,其余三边还算正常,在这种情况下,于10月2日下午组织装载机倒运粘土对24-4进行回填,于10月3日晚回填完成,回填至护筒上口以上3.5m。 原因分析: 1. 钻进过程中漏浆,清孔就漏浆,应该怎样去解释这样事情,跟施工队的清孔有没有关系? 2. 刚开始发现问题时,孔内手头并没有明显变化(落潮时会下降,证明内外水压处在一个临界点),这时候项目部倾倒近30m粘土入24-4叫施工队清孔,为什么施工队在接下来的两天把锤头高高挂起,找别的理由来搪塞? 3. 情况为什么会越来越严重,怎么处理问题的?找到正确的方法没有?跟钢护筒有没有关系? 4. 水上施工如履薄冰,任何信号都是值得注意的 5. 应该说,前期漏浆可以和钢护筒联系在一起说得过去,后期漏浆跟钢护筒客观的来说有很大关系。但是,我个人认为这是他们施工队应该承担的风险,因为前期我们已经为这个桩作了很好的准备工作,都是一步步的做到位的,我们的监督也很及时。 2008年10月4日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
