泵送混凝土分项工程质量技术交底卡
施工单位
工程名称
分部工程
交底部位
日 期
年 月 日
交
底
内
容
交
底
内
容
交
底
内
容
交
底
内
容
一、施工前准备:
步骤
项 目
重点事项
第一步
人员分工(浇捣手、接管、搬运、模板看模、钢筋修整等)、交底(浇筑部位强度等级、浇筑循序、浇筑方案、注意事项等)
分工明确、交底到位
第二步
泵机、震动棒等设备调试检查
备用量足够
第三步
接管(管道走向、布料杆放置)
布料杆基座位置模板加固、管道架空、走管尽量减少弯头
第四步
模板表面淋水充分湿润
模板表面干净,楼层垃圾归堆等
第五步
混凝土到场后原材料检查
配合比、供货单、塌落度等检查
第六步
混凝土浇筑
重点控制混凝土标号、竖向墙分层浇筑、板面标高、楼板厚度等
二、标准做法

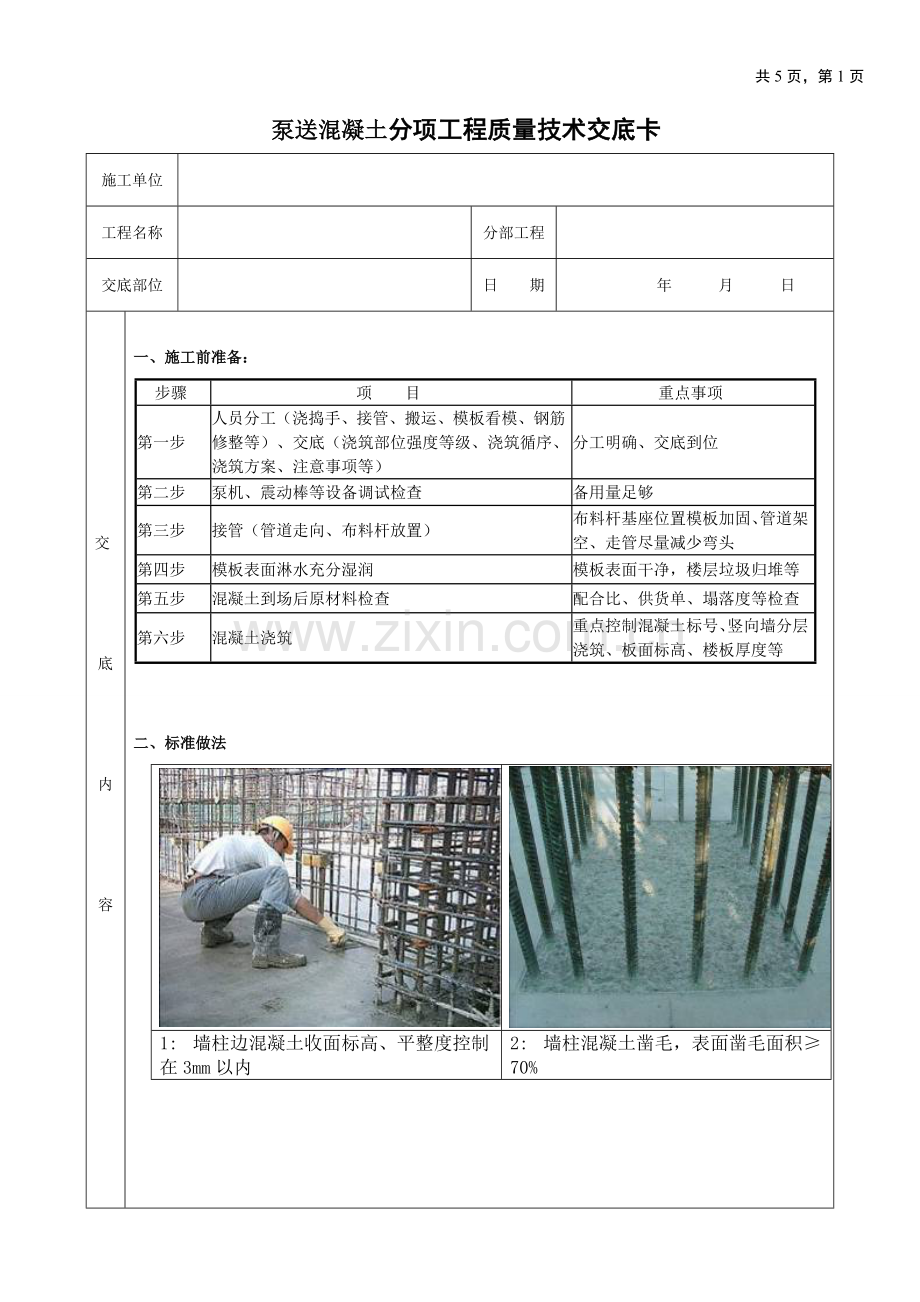

1: 墙柱边混凝土收面标高、平整度控制在3mm以内
2: 墙柱混凝土凿毛,表面凿毛面积≥70%

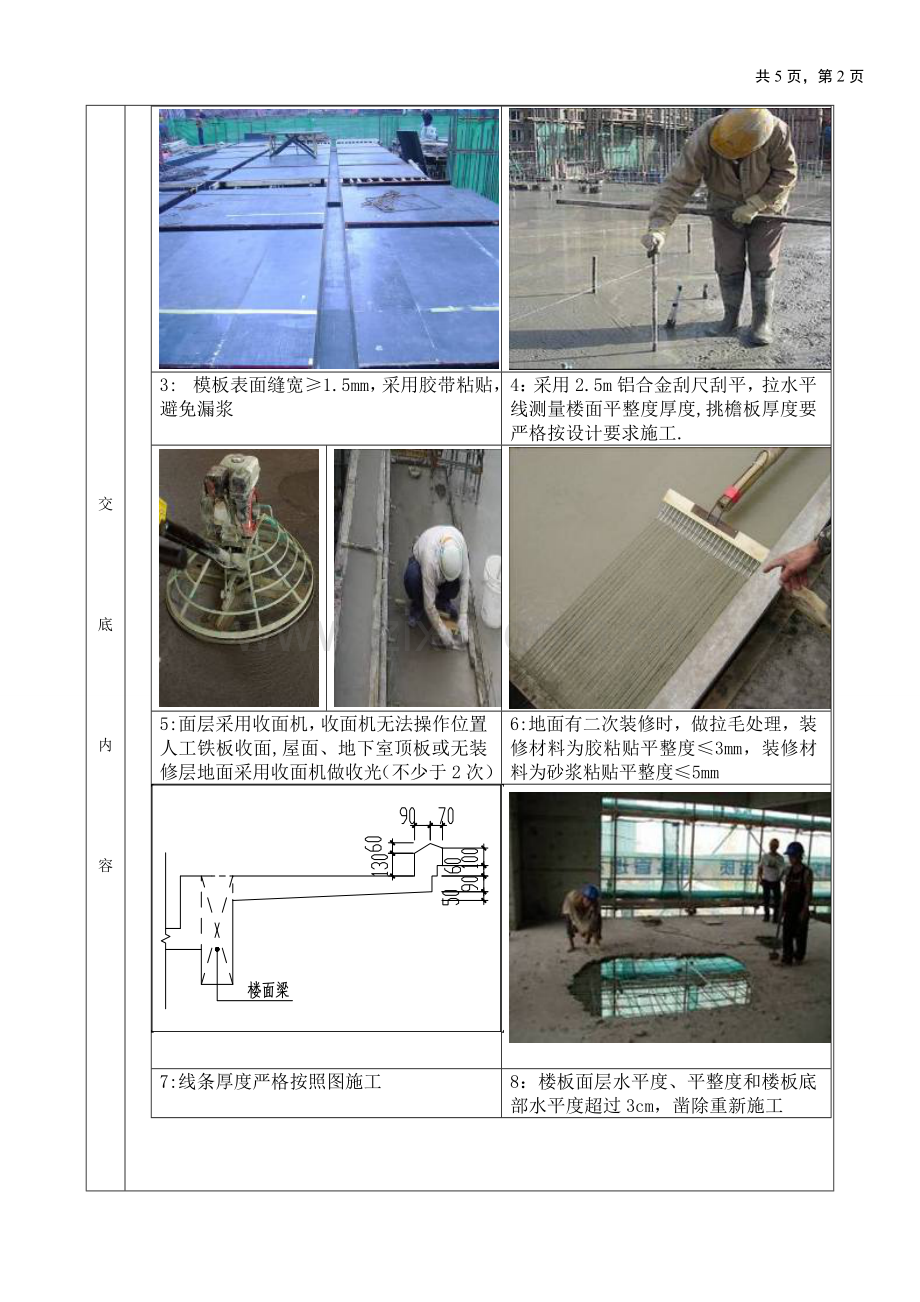

3: 模板表面缝宽≥1.5mm,采用胶带粘贴,避免漏浆
4:采用2.5m铝合金刮尺刮平,拉水平线测量楼面平整度厚度,挑檐板厚度要严格按设计要求施工.
5:面层采用收面机,收面机无法操作位置人工铁板收面,屋面、地下室顶板或无装修层地面采用收面机做收光(不少于2次)
6:地面有二次装修时,做拉毛处理,装修材料为胶粘贴平整度≤3mm,装修材料为砂浆粘贴平整度≤5mm
7:线条厚度严格按照图施工
8:楼板面层水平度、平整度和楼板底部水平度超过3cm,凿除重新施工
9: 混凝土浇筑完成后,楼板达到1.2 MPa后才允许上人(12小时左右,行走不留脚印),每平方荷载不超过150kg
10: 地下室施工时,每个承台底部要预留排水管,设置集中排水井,浇筑时明水及时利用水泵抽走,管口填废袋。
11:采用洒水养护,每天淋水时间在上午7时、10时、下午14时、16时分别淋水4次、需淋水养护7天,楼层下柱同时养护。
12:布料机、泵管底座采用铁板、钢管现场制作加工
13:布料机底部加强处理,木楞间距200mm,立杆间距600mm
14: 泵管清理干净堆放在指定位置(不得堆放在外架、楼梯口、通道口、洞口、电梯井架体等危险位置)
√
15: 模板拆除后楼层清理干净,管线位置采用木盒保护
16、剪力墙合格要求:表面色泽一致,无漏浆漏振、蜂窝、麻面,接缝平整,棱角方正,线条顺直,各项实测指标合格
√
17、梁合格要求:表面色泽一致,无胀模、漏浆、漏振、蜂窝、麻面,阳角线条顺直
18、出现涨模,凿除时不得将主筋凿出外露,必须凿出需要做专项处理方案
19.外架清理,外架上不能留任何建筑垃圾及材料,安全网整齐整洁
交
底
内
容
三、安全规定:
1. 泵送支脚压力大,应垫方正,每个支脚应垫0.3m2。
2. 应使泵车水平,待支腿油缸调平锁好,防止泵车偏移。
4. 泵车料杆最低位置应在搅拌轴以上,否则因空气涡流会将砼从集中料斗上中吹出伤人。
5. 布料杆采用风洗时端部橡皮管要拿开,并安上一个挡闸板,管端附件不许站人,以防混凝土残渣伤人。
6. 输送管内有压力时,其接头部分严禁拆卸,否则应先反泵回吸。
7. 高层出口处压力大管道易磨损,易发生管道爆炸,应经常检查,一般在补充新管时,应首先装在泵机出口处。
四、本卡无规定者按有关施工规范和JGJ59-99《建筑施工安全检查标准》执行。
五、本工程项目的特殊要求:
交底人: 接受人:
