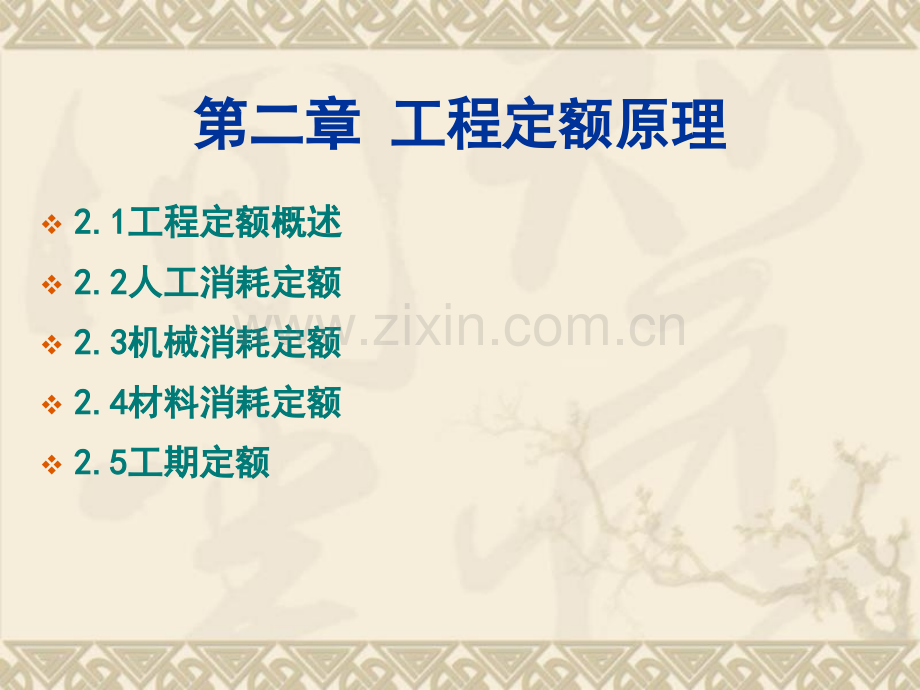

1、第二章第二章 工程定额原理工程定额原理v2.12.1工程定额概述工程定额概述v2.22.2人工消耗定额人工消耗定额v2.32.3机械消耗定额机械消耗定额v2.42.4材料消耗定额材料消耗定额v2.52.5工期定额工期定额2.12.1工程定额概述工程定额概述v2.1.12.1.1建设工程定额的概念和分类建设工程定额的概念和分类v2.1.22.1.2企业定额企业定额v2.1.32.1.3工作研究工作研究v#.1定额的产生与发展定额的产生与发展v#.1.1#.1.1定额的产生定额的产生v#.1.2#.1.2我国建设工程计价定额的发展过程我国建设工程计价定额的发展过程v(1)(1)国民经济恢复时期国民

2、经济恢复时期(1950(19501952)1952)v(2)(2)第一个五年计划时期第一个五年计划时期(1953(19531957)1957)v(3)(3)“大跃进大跃进”到到“文化大革命文化大革命”前的时期前的时期(1958(19581966)1966)v(4)(4)“文化大革命文化大革命”时期时期(1967(19671976)1976)v(5)(5)党的十一届三中全会以后的时期党的十一届三中全会以后的时期(1978(1978)建设工程定额的概念和分类建设工程定额的概念和分类v#.2#.2 定额的特性与作用定额的特性与作用 v#.2.1#.2.1 定额的概念定额的概念v是是建建筑筑产产品品生

3、生产产中中需需消消耗耗的的人人力力、物物力力和和资资金金的的数数量量规规定定,是是在在正正常常的的施施工工条条件件下下,为为完完成成一一定定量量的的合合格格产产品品所所规规定定的的消消耗耗标准。标准。是一种规定的额度。是一种规定的额度。v所所谓谓定定额额,是是指指社社会会物物质质生生产产部部门门在在生生产产经经营营活活动动中中,根根据据一一定定的的技技术术组组织织条条件件,在在一一定定的的时时间间内内,为为完完成成一一定定数数量量的的合合格格产品所规定的人力、物力和财力消耗的数量标准。产品所规定的人力、物力和财力消耗的数量标准。v建建设设工工程程定定额额,是是指指在在正正常常施施工工条条件件下

4、下,完完成成一一定定计计量量单单位位的的建筑安装合格产品须消耗的人工、材料、机械台班的数量标准。建筑安装合格产品须消耗的人工、材料、机械台班的数量标准。v#.2.2#.2.2 定额的特性定额的特性v(1)(1)定额的科学性定额的科学性v(2)(2)定额的法令性定额的法令性v(3)(3)定额的群众性和先进性定额的群众性和先进性v(4)(4)定额的相对稳定性和时效性定额的相对稳定性和时效性v(5)(5)定额的统一性定额的统一性v#.2.3#.2.3 定额的作用定额的作用v(1)(1)定额在现代社会经济生活中的作用定额在现代社会经济生活中的作用v(2)(2)建设工程定额在社会主义市场经济中的作用建设

5、工程定额在社会主义市场经济中的作用v#.3#.3 建设工程定额分类建设工程定额分类 v#.3.1#.3.1 按生产要素分类按生产要素分类v(人工人工(劳动劳动)定额、定额、材料材料消耗定额、消耗定额、机械机械台班消耗定额台班消耗定额)v#.3.2#.3.2 按定额编制程序和用途分类按定额编制程序和用途分类由细到粗由细到粗施工定额施工定额,工序,工序 基础性定额基础性定额 企业定额企业定额预算定额预算定额,分部分项工程,分部分项工程 编施工图预算编施工图预算概算定额概算定额,扩大的分部分项工程,扩大的分部分项工程 编初步设计概算编初步设计概算概算指标概算指标,建筑物或构筑物,建筑物或构筑物 投资

6、估算指标投资估算指标,单项工程,单项工程v#.3.3#.3.3 按定额管理层次和执行范围分类按定额管理层次和执行范围分类全国统一定额。全国统一定额。反映一定时期社会生产力水平的一般反映一定时期社会生产力水平的一般状况。状况。行业统一定额。行业统一定额。反映各行业部门专业工程技术特点以反映各行业部门专业工程技术特点以及施工生产和管理水平编制。及施工生产和管理水平编制。地区统一定额。地区统一定额。考虑地区性特点对全国统一定额水平考虑地区性特点对全国统一定额水平做适当调整补充编制的做适当调整补充编制的。企业定额。企业定额。由施工企业考虑本企业具体情况,参照国由施工企业考虑本企业具体情况,参照国家、部

7、门或地区定额的水平制定的定额。企业定额只家、部门或地区定额的水平制定的定额。企业定额只在企业内部使用,亦可用于投标报价,是企业素质的在企业内部使用,亦可用于投标报价,是企业素质的一个标志。一个标志。补充定额。补充定额。随着设计、施工技术的发展,为补充现行随着设计、施工技术的发展,为补充现行定额缺项所编制。有地区补充定额和一次性补充定额定额缺项所编制。有地区补充定额和一次性补充定额两种。两种。v#.3.4#.3.4 按费用性质分类按费用性质分类v建筑工程定额建筑工程定额v设备安装工程定额设备安装工程定额v建筑安装工程费用定额建筑安装工程费用定额v工器具定额工器具定额v工程建设其他费用定额工程建设

8、其他费用定额v#.3.5#.3.5 按适用专业、构成因素分类按适用专业、构成因素分类v建筑工程定额。建筑工程定额。按具体适用对象分建筑工程、建按具体适用对象分建筑工程、建筑装饰工程、市政工程、房屋修缮工程、古建园林筑装饰工程、市政工程、房屋修缮工程、古建园林工程、人防工程、公路工程、水利工程定额等。工程、人防工程、公路工程、水利工程定额等。v设备安装工程定额。设备安装工程定额。主要是机械设备安装和电气主要是机械设备安装和电气设备安装工程定额。设备安装工程定额。v费用定额。费用定额。计取管理费、计取管理费、利润和税金的依据和标利润和税金的依据和标准。准。v工器具定额。工器具定额。为新建或扩建项目

9、投产运转首次配为新建或扩建项目投产运转首次配置的工、器具数量标准。置的工、器具数量标准。v工程建设其他费用定额。工程建设其他费用定额。独立于建筑安装工程、独立于建筑安装工程、设备和工器具购置之外的其他费用开支的标准。设备和工器具购置之外的其他费用开支的标准。v#.4#.4 全国统一基础定额全国统一基础定额(1995)(1995)v我国现行我国现行全国统一基础定额全国统一基础定额的水平是按照正常的施工条件,的水平是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平标准

10、劳动组织为基础编制的,反映了社会平均消耗水平标准 v#.4.1#.4.1 基础定额的性质基础定额的性质v是定额消耗量,没有价,是完全意义上的定额,不能直接用于编是定额消耗量,没有价,是完全意义上的定额,不能直接用于编制造价。制造价。v#.4.2#.4.2 基础定额的作用基础定额的作用v规范全国在概预算编制方面的行为,统一计算规则、项目划分、规范全国在概预算编制方面的行为,统一计算规则、项目划分、计量单位;计量单位;v为各地区编制预算基价、单位估价表等定额提供依据;为各地区编制预算基价、单位估价表等定额提供依据;v依据基础定额,可以编制概算定额、投资估算指标及企业定额。依据基础定额,可以编制概算

11、定额、投资估算指标及企业定额。v项目划分的统一方面的规定:项目划分的统一方面的规定:v(1)(1)分部划分统一分部划分统一v(2)(2)定额编号统一定额编号统一v(3)(3)计量单位统一计量单位统一v#.4.3#.4.3 基础定额的编制依据基础定额的编制依据v#.4.4#.4.4 基础定额的表现方式基础定额的表现方式v统一以表格方式表现,仅有统一以表格方式表现,仅有“量量”而没有而没有“价价”,实行,实行“量量”与与“价价”的分离,为过渡到工的分离,为过渡到工程量清单计价和与国际惯例接轨创造了条件程量清单计价和与国际惯例接轨创造了条件定额的分类定额的分类机械产量定额机械产量定额机械时间定额机械

12、时间定额产量定额产量定额时间定额时间定额按按生生产产要要素素分分劳动定额劳动定额机械台班使用定额机械台班使用定额材料消耗定额材料消耗定额定额的分类定额的分类按按编编制制程程序序和和用用途途分分预算定额预算定额估算指标估算指标概算定额概算定额(指标指标)施工定额施工定额企业施工生产用企业施工生产用企业对外确定工程造价企业对外确定工程造价设计单位设计概算设计单位设计概算业主方投资估算业主方投资估算定额的分类定额的分类按按主主编编单单位位和和执执行行范范围围分分专业部门定额专业部门定额补充定额补充定额企业定额企业定额地区统一定额地区统一定额全国统一定额全国统一定额按按专专业业分分安装工程定额安装工程

13、定额市政工程定额市政工程定额仿古建筑及园林定额仿古建筑及园林定额建筑工程定额建筑工程定额按费用分类按费用分类v建筑安装工程费用、建筑安装工程费用、v工器具和生产家具的购置费用、工器具和生产家具的购置费用、v工程建设的其他费用、工程建设的其他费用、v预备费用和固定资产投资调节税等,预备费用和固定资产投资调节税等,四、定额的分类四、定额的分类四、定额的分类四、定额的分类建设工程定额相互关系建设工程定额相互关系2.1.22.1.2企业定额企业定额1、企业定额(原施工定额)的概念企业定额(原施工定额)的概念:v由由施施工工企企业业考考虑虑本本企企业业具具体体情情况况,参参照照国国家家、部部门门或或地地

14、区区定定额额的的水水平平制制定定的的定定额额。企企业业定定额额只只在在企企业业内内部部使用,亦可用于投标报价,是企业素质的一个标志。使用,亦可用于投标报价,是企业素质的一个标志。v定额水平定额水平:v指规定消耗在单位产品上的劳动、机械和材料指规定消耗在单位产品上的劳动、机械和材料数量的数量的多少多少,是按照一定施工程序和工艺条件下规定的施工,是按照一定施工程序和工艺条件下规定的施工生产中活劳动和物化劳动的消耗水平。生产中活劳动和物化劳动的消耗水平。定额的水平直接反映劳动生产率水平,反映劳动和物质消耗定额的水平直接反映劳动生产率水平,反映劳动和物质消耗水平,水平,但与劳动消耗水平方向相反。但与劳

15、动消耗水平方向相反。劳动生产率水平越劳动生产率水平越高高,定额水平也越,定额水平也越高高,而劳动和物质资料,而劳动和物质资料消耗数量越消耗数量越低低。企业定额的内容:企业定额的内容:不仅包括工程施工的人工、材料和机械台班等不仅包括工程施工的人工、材料和机械台班等直接消耗的数量标准直接消耗的数量标准,还应当包括现场临时设施,还应当包括现场临时设施需要量标准、间接成本控制标准、项目经理部各需要量标准、间接成本控制标准、项目经理部各类人员定额标准等等。类人员定额标准等等。计价规范计价规范明确规定,投标报价应根据招标明确规定,投标报价应根据招标文件中的工程量清单和有关要求、施工现场实际文件中的工程量清

16、单和有关要求、施工现场实际情况及拟定的施工方案和施工组织设计,依据情况及拟定的施工方案和施工组织设计,依据企企业定额业定额和市场价格信息进行编制。和市场价格信息进行编制。建设行政主管部门颁发的消耗量定额不再建设行政主管部门颁发的消耗量定额不再是强加给施工单位的约束和指令。是强加给施工单位的约束和指令。2.企业定额的作用企业定额的作用对外:确定工程成本、投标报价的依据对外:确定工程成本、投标报价的依据对内:对内:(1)(1)企业定额是施工项目计划管理的依据企业定额是施工项目计划管理的依据(2)(2)企业定额是组织和指挥施工生产的有效工具企业定额是组织和指挥施工生产的有效工具(3)(3)企业定额是

17、计算工人劳动报酬的根据企业定额是计算工人劳动报酬的根据(4)(4)企业定额有利于推广先进技术企业定额有利于推广先进技术 (5)(5)企业定额是编制企业定额是编制施工预算施工预算,加强企业成本管理,加强企业成本管理和经济核算的基础和经济核算的基础2.1.32.1.3工作研究(工时学)工作研究(工时学)1.1.动作研究动作研究 也称为工作方法研究,其目的在于制定出一种最可取的工也称为工作方法研究,其目的在于制定出一种最可取的工作方法。作方法。2.2.时间研究时间研究在一定的标准测定条件下,确定人们作业活动所需时间在一定的标准测定条件下,确定人们作业活动所需时间总量的一套程序。总量的一套程序。研究施

18、工中的研究施工中的工作时间工作时间目的是为了确定施工的时间标准,目的是为了确定施工的时间标准,即时间定额或产量定额。即时间定额或产量定额。工作时间指的是工作时间指的是工作班延续时间工作班延续时间(不包括午休)。(不包括午休)。分为两类:工人工作时间消耗和工人所使用的机械工作分为两类:工人工作时间消耗和工人所使用的机械工作时间的消耗。时间的消耗。3.3.施工过程研究施工过程研究施工过程的概念施工过程的概念施工过程指施工过程指建筑工地范围内所进行的生产过程建筑工地范围内所进行的生产过程施工过程的产品是施工过程的产品是“分项工程分项工程”施工过程的消耗就是分项工程的消耗施工过程的消耗就是分项工程的消

19、耗v分项工程分项工程是能通过较简单的是能通过较简单的施工过程施工过程生产出来的、可以用适当的生产出来的、可以用适当的计量单位计算并便于测定或计算其消耗的工程基本构成要素计量单位计算并便于测定或计算其消耗的工程基本构成要素.施工过程的分类施工过程的分类按性质,分为建筑过程、安装过程、建筑安装过程按性质,分为建筑过程、安装过程、建筑安装过程按完成方法,分手工过程、机械化过程、手机并动过程按完成方法,分手工过程、机械化过程、手机并动过程按劳动分工,分为个人完成、小组完成、施工队完成过程按劳动分工,分为个人完成、小组完成、施工队完成过程按复杂程度,可分为工序、工作过程和综合工作过程按复杂程度,可分为工

20、序、工作过程和综合工作过程工序是组织上分不开和技术上相同的施工过程,主要特征是工序是组织上分不开和技术上相同的施工过程,主要特征是工人工人班组班组、工作地点工作地点、施工工具施工工具和和使用材料使用材料均不发生变化。均不发生变化。工作过程是由同一工人或同一工人班组所完成的在技术操作上相工作过程是由同一工人或同一工人班组所完成的在技术操作上相互有机联系的工序的总和。互有机联系的工序的总和。砌墙和勾缝砌墙和勾缝综合工作过程则是获得同一个产品的工作过程的总和。综合工作过程则是获得同一个产品的工作过程的总和。浇灌混凝土结构构件浇灌混凝土结构构件:调制、运送、浇灌和捣实砼等工作过程调制、运送、浇灌和捣实

21、砼等工作过程按工序的重复,可分为循环的和非循环的施工过程按工序的重复,可分为循环的和非循环的施工过程 例:例:制作制作/搅拌混凝土,挖掘机挖土,人力车运土方为循环的施工搅拌混凝土,挖掘机挖土,人力车运土方为循环的施工过程过程 施工过程和工作时间的研究是建立企业定额的基础。对施工过程和工作时间的研究是建立企业定额的基础。对复杂的施工过程和工作的延续时间进行分类和研究,是复杂的施工过程和工作的延续时间进行分类和研究,是制定企业定额的必要前提。制定企业定额的必要前提。2.22.2人工消耗定额人工消耗定额(定额人工消耗量定额人工消耗量)v2.2.12.2.1人工消耗定额的概念人工消耗定额的概念v2.2

22、.22.2.2工人工作时间消耗的分类工人工作时间消耗的分类v2.2.32.2.3计时观察法计时观察法v2.2.42.2.4制定人工消耗定额的方法制定人工消耗定额的方法2.2.12.2.1人工消耗定额的概念人工消耗定额的概念v人人工工消消耗耗定定额额简简称称劳劳动动定定额额,它它是是指指在在正正常常的的施施工工技技术术条条件件和和合合理理的的劳劳动动组组织织条条件件下下,为为生生产产单单位位合合格格产产品品所所需需消消耗耗的的工工作作时时间间(时时间间定定额额),或或在在一一定定的的工工作作时时间间中中应应该该生生产产的的产产品品数数量(量(产量定额产量定额)。)。v时间定额时间定额时间定额是完

23、成单位产品所必需消耗的工作时间。时间定额是完成单位产品所必需消耗的工作时间。以一个工人以一个工人8小时小时工作日的工作时间为工作日的工作时间为1个个“工日工日”单位。单位。产量定额产量定额单位时间完成的产品数量,是时间定额的倒数。单位时间完成的产品数量,是时间定额的倒数。v人人工工挖挖土土方方工工程程:挖挖土土、装装土土、修修整整底底边边等等全全部部操操作作工工程程。挖挖1m3较较松松散散的二类土的时间定额的二类土的时间定额0.192工日。产量定额为工日。产量定额为5.2m3/工日。工日。时间定额(本书主要对象)时间定额(本书主要对象)小组成员数就是小组成员数就是小组成员工日小组成员工日数数时

24、时间间定定额额也称为人工定额,是指某种专业的工人班组或个人,在正常施工也称为人工定额,是指某种专业的工人班组或个人,在正常施工条件下,完成一定计量单位质量合格产品所需消耗的工作时间。条件下,完成一定计量单位质量合格产品所需消耗的工作时间。定义定义工日,即单位产品的工日。如:工日工日,即单位产品的工日。如:工日/m3,工日,工日/t单位单位公式公式产量定额产量定额产产量量定定额额是指某种专业的工人班组或个人,在正常施工条件下,是指某种专业的工人班组或个人,在正常施工条件下,单位时间(一个工日)完成合格产品的数量。单位时间(一个工日)完成合格产品的数量。定义定义产品数量的计量单位。如:产品数量的计

25、量单位。如:m3/工日、工日、t/工日、工日、m2/工日工日 单位单位公式公式时间定额与产量定额的关系时间定额与产量定额的关系时间定额时间定额产量定额产量定额关系关系倒数倒数【示例示例】时间定额:砌时间定额:砌1m3砖基础需砖基础需0.937工日工日产量定额:每工日综合可砌产量定额:每工日综合可砌1/0.9371.067m3。2.2.22.2.2工人工作时间消耗的分类工人工作时间消耗的分类1 1、工人在工作班内消耗的工作时间分类、工人在工作班内消耗的工作时间分类(1)必需消耗的时间必需消耗的时间有效工作时间有效工作时间包括:基本工作包括:基本工作和工作量大小成正比和工作量大小成正比辅助工作辅助

26、工作与工作量大小有关与工作量大小有关准备与结束工作准备与结束工作与工作量大小无关与工作量大小无关不可避免的中断时间不可避免的中断时间休息时间休息时间(2)损失时间损失时间多余的和偶然工作时间多余的和偶然工作时间停工时间停工时间违背劳动纪律损失的时间违背劳动纪律损失的时间2.2.32.2.3计时观察法计时观察法v1.含义:是研究工作时间消耗的一种技术测定含义:是研究工作时间消耗的一种技术测定方法。它以方法。它以工时消耗工时消耗为对象,以观察测时为手为对象,以观察测时为手段,通过抽样技术进行直接的时间研究。段,通过抽样技术进行直接的时间研究。v适宜于人工手动过程、机手并动过程。适宜于人工手动过程、

27、机手并动过程。2.2.32.2.3计时观察法计时观察法v2 2、工时测定的步骤、工时测定的步骤确定施工过程确定施工过程熟悉规范,收集资料熟悉规范,收集资料划分施工过程,并确定划分施工过程,并确定定时点定时点 上下两个衔接的组成部分之间在时间上的分界点上下两个衔接的组成部分之间在时间上的分界点选择施工条件选择施工条件选择测定对象选择测定对象准备好必要的用具和表格准备好必要的用具和表格观察测时观察测时整理分析整理分析P232.2.32.2.3计时观察法计时观察法v 选择法测时选择法测时v 测时法测时法 连续法测时连续法测时v v计时观察法计时观察法 数示法数示法v 写实记录法写实记录法 图示法图示

28、法v 混合法混合法v 工作日写实法工作日写实法 2.2.42.2.4制定人工消耗定额的方法制定人工消耗定额的方法v1.制定劳动定额的原则制定劳动定额的原则v取平均先进水平取平均先进水平 在正常的施工条件下,多数人经过努力可以达到或者超过的水在正常的施工条件下,多数人经过努力可以达到或者超过的水平平适用于企业内部定额适用于企业内部定额v产品要符合规定的质量要求产品要符合规定的质量要求 质量应当符合国家现行的施工和验收规范质量应当符合国家现行的施工和验收规范 消耗量适应一定的质量要求消耗量适应一定的质量要求v有合理的劳动组织有合理的劳动组织 工人班组应当具有一定的工人数量和等级配合工人班组应当具有

29、一定的工人数量和等级配合v简明适用简明适用2.2.测时法测时法测时法用来测时法用来测定循环施工过程的基本工作时间测定循环施工过程的基本工作时间测时法分为测时法分为连续测时法连续测时法和和选择测时法选择测时法两种两种连续测时法连续测定一个施工过程各工序或其组成连续测时法连续测定一个施工过程各工序或其组成部分的延续时间,部分的延续时间,记录各工序的终止时间记录各工序的终止时间,从而可,从而可以计算本工序的延续时间以计算本工序的延续时间 本工序的延续时间本工序的延续时间=本工序的终止时间紧前工序的终止时间本工序的终止时间紧前工序的终止时间2.2.测时法测时法 例:例:混凝土搅拌机混凝土搅拌机(500

30、)搅拌时间连续测定搅拌时间连续测定v123v工序工序时间时间分分秒秒分分秒秒分分秒秒v装料装料终止终止015216420vv搅拌搅拌终止终止145348555vv出料出料终止终止2347613 例:例:混凝土搅拌机混凝土搅拌机(500)搅拌时间连续测定搅拌时间连续测定v123(10次次)v工序工序时间时间分分秒秒分分秒秒分分秒秒合计合计平均平均v装料装料终止终止015216420v延续延续15131314814.8v搅拌搅拌终止终止145348555v延续延续90929591591.5v出料出料终止终止2347613v延续延续18191819119.1v125.42.2.42.2.4制定人工消

31、耗定额得方法制定人工消耗定额得方法1.1.用计时观察法拟订劳动定额用计时观察法拟订劳动定额拟订基本工作时间拟订基本工作时间.应用测时法应用测时法拟订辅助工作时间和准备与结束工作时间拟订辅助工作时间和准备与结束工作时间拟订不可避免的中断时间拟订不可避免的中断时间拟订休息时间拟订休息时间 以上应用写实记录法和工作日写实法以上应用写实记录法和工作日写实法拟订时间定额拟订时间定额工人工作时间分析工人工作时间分析工人工作时间工人工作时间定额时间定额时间休息时间休息时间有效工作时间有效工作时间不可避免的中断时间不可避免的中断时间准备与结束准备与结束工作时间工作时间基本工作时间基本工作时间辅助工作时间辅助工

32、作时间非定额时间非定额时间多余和偶然多余和偶然工作损失时间工作损失时间停工损失时间停工损失时间违反劳动动纪律违反劳动动纪律的损失时间的损失时间施工本身施工本身原因的停工原因的停工非施工本身非施工本身原因的停工原因的停工工人完成生产任务所必须消耗的时间工人完成生产任务所必须消耗的时间 损失时间损失时间 v例:例:人工挖土方人工挖土方的测时资料表明,挖的测时资料表明,挖13土方需消土方需消耗耗基本工作时间基本工作时间60min,辅助工作时间辅助工作时间占工作班延续占工作班延续时间时间的的2%,准备与结束时间占,准备与结束时间占2%,不可避免的中断,不可避免的中断时间占时间占2%,休息时间占,休息时

33、间占20%。定额时间定额时间 作业时间作业时间其他各项时间所占百分比其他各项时间所占百分比 601(22220)80min时间定额时间定额80(60*8)0.166工日工日产量定额产量定额10.166632.制订劳动定额的其他方法制订劳动定额的其他方法v比较类推法比较类推法 已经制订了一个典型项目的定额,推算同类其他项目已经制订了一个典型项目的定额,推算同类其他项目的定额。的定额。比较简便而且准确,但需要恰当合理的选择比较简便而且准确,但需要恰当合理的选择典型定额。典型定额。v统计分析法统计分析法 将以往施工当中累积的同类项目的工时消耗量加以科将以往施工当中累积的同类项目的工时消耗量加以科学的

34、分析、统计学的分析、统计v经验估工法经验估工法 凭借经验估计工时消耗量凭借经验估计工时消耗量制定劳动定额的方法制定劳动定额的方法经验估工法经验估工法统计分析法统计分析法 比较类推法比较类推法 技术测定计算法技术测定计算法1 1)经验估工法经验估工法 由由定定额额人人员员、工工程程技技术术人人员员和和工工人人三三结结合合,根根据据个个人人或或集集体体的的实实践践经经验验。经经过过图图纸纸分分析析和和现现场场观观察察,了了解解施施工工工工艺艺,分分析析施施工工的的生生产产技技术术组组织织条条件件和和操作方法的繁简难易等情况,座谈讨论。操作方法的繁简难易等情况,座谈讨论。以以工工序序对对象象,将将工

35、工序序分分为为操操作作,分分别别测测定定操操作作的的基基本本时时间间。然然后后考考虑虑辅辅助工作时间、准备时间、结束时间、休息时间。助工作时间、准备时间、结束时间、休息时间。优点:方法简单,速度快。优点:方法简单,速度快。缺缺点点:容容易易受受参参加加制制定定人人员员主主观观因因素素的的局局限限性性的的影影响响,因因此此定定额额会会出出现现偏高或偏低的现象。偏高或偏低的现象。此法只适用于企业内部,作为某些局部项目的补充定额。此法只适用于企业内部,作为某些局部项目的补充定额。为为了了提提高高经经验验估估工工法法的的精精确确度度,使使取取定定的的定定额额水水平平适适当当。可可以以用用概概率率论论的

36、的方方法法来估算定额。来估算定额。请一些有经验的人,对施工过程进行估算,得出三个工时消耗数值。请一些有经验的人,对施工过程进行估算,得出三个工时消耗数值。先进的先进的 ;一般的;一般的 ;保守的保守的 。平均值平均值 均方差均方差 根据正态分布的公式,调整后的工时定额为:根据正态分布的公式,调整后的工时定额为:为为 的系数,由正态分布表可以查到对应于的系数,由正态分布表可以查到对应于 值的概率值的概率 。例例:已已知知完完成成某某次次任任务务的的先先进进工工时时消消耗耗6 6小小时时,保保守守的的工工时时消消耗耗为为1414小小时时,一般的工时消耗为一般的工时消耗为1010小时。小时。问:问:

37、1 1)如果要在)如果要在9.39.3小时内完成任务的可能性有多少?小时内完成任务的可能性有多少?2 2)要使完成任务的可能性)要使完成任务的可能性 =90%=90%,则下达的工时定额应是多少?,则下达的工时定额应是多少?解:解:1 1)=6=6小时,小时,=14=14小时,小时,=10=10小时,小时,=9.3=9.3小时小时 由由 查表得:查表得:即在给定工时消耗为即在给定工时消耗为9.39.3小时时,完成任务的可能性为小时时,完成任务的可能性为31%31%。2 2)由)由 查表得:查表得:即即:要要求求完完成成任任务务的的可可能能性性在在 =90%=90%时时,下下达达的的工工时时定定额

38、额应应为为11.711.7小时。小时。(2)2)统计分析法统计分析法 把把过过去去施施工工中中同同类类工工程程或或同同类类产产品品的的工工时时消消耗耗的的统统计计资资料料,与与当当前前生生产产技技术术、组组织织条条件件的的变变化化因因素素结结合合,进进行行分分析析研研究究,以制定定额的方法。以制定定额的方法。反反映映工工人人过过去去已已达达到到的的水水平平,在在统统计计时时没没有有也也不不可可能能剔剔除除施施工过程中不合理的因素,因而此水平偏于保守。工过程中不合理的因素,因而此水平偏于保守。为为了了克克服服统统计计分分析析资资料料的的这这个个缺缺陷陷,使使确确定定的的定定额额水水平平保保证证平

39、平均均先先进进的的性性质质。采采用用“二二次次平平均均法法”计计算算平平均均值值,作作为为确确定定定额水平的依据。定额水平的依据。步骤:步骤:剔除统计资料中特别偏高、偏低明显不合理的数据。剔除统计资料中特别偏高、偏低明显不合理的数据。计算平均数。计算平均数。计算平均先进值计算平均先进值 平均值与数列中小于平均值的各数值的平均值相加(时间定额)平均值与数列中小于平均值的各数值的平均值相加(时间定额);或与大于平均值的各数值的平均值相加(产量定额),再求其;或与大于平均值的各数值的平均值相加(产量定额),再求其平均值。平均值。时间定额:时间定额:二次平均值(平均先进值)二次平均值(平均先进值)全数

40、平均值全数平均值 小于全数平均值的各个数值的平均值小于全数平均值的各个数值的平均值 对于产量定额:对于产量定额:二次平均值(平均先进值)二次平均值(平均先进值)全数平均值全数平均值 大于全数平均值的各个数值的平均值大于全数平均值的各个数值的平均值例例:已已知知由由于于统统计计得得来来的的工工时时消消耗耗数数据据资资料料为为4040、6060、7070、7070、7070、6060、5050、5050、6060、60 60 ,试用二次平均法计算平均先进值。,试用二次平均法计算平均先进值。解:解:1 1、求全数平均值、求全数平均值 2 2、求平均先进值、求平均先进值 3 3、二次平均先进值、二次平

41、均先进值3)比较类推法)比较类推法又称典型定额法,是以同类型或相似类型的产品或工序的典型定额又称典型定额法,是以同类型或相似类型的产品或工序的典型定额项目的定额水平为标准,经过分析比较,类推出同一组定额各相邻项项目的定额水平为标准,经过分析比较,类推出同一组定额各相邻项目的定额水平的方法。目的定额水平的方法。优点:工作量小,类推出的定额一般比较合理。优点:工作量小,类推出的定额一般比较合理。适用于同类型规格多、批量小的施工过程。适用于同类型规格多、批量小的施工过程。又可分为比例数示法和坐标图示法。又可分为比例数示法和坐标图示法。项目项目比例关系比例关系挖地槽深在挖地槽深在1.5m以内以内上口宽

42、在(上口宽在(m以内以内)0.81.53一类土一类土1.000.1330.1150.108二类土二类土1.430.1900.1640.154三类土三类土2.500.3330.2880.270四类土四类土3.760.5000.4320.406挖地槽时间定额用比例数示法确定表挖地槽时间定额用比例数示法确定表 单位:工日单位:工日/m34)技术测定法)技术测定法根据先进合理的生产技术、操作工艺、合理的劳动组织和根据先进合理的生产技术、操作工艺、合理的劳动组织和正常的生产条件、对施工过程中的具体活动进行实地观察,正常的生产条件、对施工过程中的具体活动进行实地观察,详细地记录施工中的工人和机械的工作时间

43、消耗、完成产详细地记录施工中的工人和机械的工作时间消耗、完成产品的数量及有关影响因素,将纪录的结果加以整理,客观品的数量及有关影响因素,将纪录的结果加以整理,客观地分析各种因素对产品的工作时间消耗的影响,从而制定地分析各种因素对产品的工作时间消耗的影响,从而制定劳动定额的方法。劳动定额的方法。2.32.3机械消耗定额机械消耗定额v2.3.12.3.1机械消耗定额的概念机械消耗定额的概念v2.3.22.3.2机械工作时间消耗的分类机械工作时间消耗的分类v2.3.32.3.3机械消耗定额的编制机械消耗定额的编制v2.3.42.3.4机械消耗定额的计算示例机械消耗定额的计算示例2.3.12.3.1机

44、械消耗定额的概念机械消耗定额的概念v机械消耗定额以机械消耗定额以1 1台机械工作一个台机械工作一个8 8小时小时工作班工作班为计量单位,所以又称施工机械台班定额。为计量单位,所以又称施工机械台班定额。机械连续工作机械连续工作2424小时为工作小时为工作3 3个台班,个台班,停置停置2424小时为停置小时为停置1 1个台班。个台班。v是指在正常施工条件下,某种机械为生产单位是指在正常施工条件下,某种机械为生产单位合格产品所需消耗的工作时间合格产品所需消耗的工作时间(时间定额时间定额),或,或在单位时间内该机械应该完成的产品数量在单位时间内该机械应该完成的产品数量(产产量定额量定额)。互为倒数。互

45、为倒数。机械台班消耗定额机械台班消耗定额机机械械台台班班消消耗耗定定额额是指在合理的劳动组织和合理使用施工机械的正常施工条件下,是指在合理的劳动组织和合理使用施工机械的正常施工条件下,完成一定计量单位质量合格产品所需消耗的机械工作时间。完成一定计量单位质量合格产品所需消耗的机械工作时间。定义定义公式公式表表现现形形式式机械时间定额机械时间定额机械台班产量定额机械台班产量定额公式公式单位单位单位单位2.3.22.3.2机械工作时间消耗的分类机械工作时间消耗的分类v机械工作时间的机械工作时间的消耗分类消耗分类(1)必需消耗的时间必需消耗的时间有效工作时间有效工作时间 不可避免的无负荷工作时间不可避

46、免的无负荷工作时间不可避免的中断时间不可避免的中断时间(2)损失时间损失时间多余工作时间多余工作时间停工时间停工时间违背劳动纪律的时间违背劳动纪律的时间机械工作时间分析机械工作时间分析机械工作时间机械工作时间定额时间定额时间非定额时间非定额时间有效工有效工作时间作时间不可避免的不可避免的中断时间中断时间不可避免的无不可避免的无负荷工作时间负荷工作时间多多余余或或偶偶然然工工作作时时间间停停工工时时间间违违反反劳劳动动纪纪律律时时间间正正常常负负荷荷下下的的工工作作时时间间降降低低负负荷荷下下的的工工作作时时间间与与操操作作有有关关的的中中断断时时间间工工人人休休息息时时间间与与机机械械有有关关

47、的的中中断断时时间间定定时时的的无无负负荷荷工工作作时时间间循循环环的的无无负负荷荷工工作作时时间间施施工工本本身身造造成成的的停停工工时时间间非非施施工工本本身身造造成成的的停停工工时时间间循循环环的的中中断断时时间间定定时时的的中中断断时时间间定定时时的的中中断断时时间间准准备备与与结结束束时时间间2.3.32.3.3机械消耗定额的编制机械消耗定额的编制v1 1、拟定机械工作的正常条件、拟定机械工作的正常条件v主要是拟定工作地点的合理组织,拟定合理的工人编制。主要是拟定工作地点的合理组织,拟定合理的工人编制。v2 2、确定机械纯工作、确定机械纯工作1 1小时正常生产率小时正常生产率v对循环

48、动作机械而言对循环动作机械而言机械一次循环机械一次循环正常延续时间正常延续时间=循环组成部分正常延续时间循环组成部分正常延续时间交叠交叠时间时间机械纯工作机械纯工作1 1小时循环次数小时循环次数=3600(60)/=3600(60)/一次循环延续时间一次循环延续时间机械纯工作机械纯工作1 1小时正常生产率小时正常生产率=机械纯工作机械纯工作1 1小时循环次数小时循环次数循环循环一次的产量一次的产量 对连续动作机械而言:对连续动作机械而言:连续动作机械纯工作连续动作机械纯工作1 1小时正常生产率小时正常生产率=工作时间内生产的产工作时间内生产的产品数量品数量/一个工作班延续时间一个工作班延续时间

49、3 3、确定机械正常利用系数:、确定机械正常利用系数:机械正常利用系数机械正常利用系数指机械在工作班内对工作时间的利用率。指机械在工作班内对工作时间的利用率。机械正常利用系数机械正常利用系数=机械在一个工作班内的纯工作时间机械在一个工作班内的纯工作时间/一个工作班延续时间一个工作班延续时间(8小时)小时)4 4、拟定机械消耗定额:、拟定机械消耗定额:机械产量定额机械纯工作机械产量定额机械纯工作1 1小时正常生产率小时正常生产率88机械正常利用系数机械正常利用系数一次循环时间大于一次循环时间大于1h1h得施工过程,产量定额按下列公式计算得施工过程,产量定额按下列公式计算 产量定额(工作班延续时间

50、产量定额(工作班延续时间8 8小时小时/机械一次循环时间)机械一次循环时间)机械每次循环机械每次循环产量产量机械正常利用系数机械正常利用系数机械消耗定额的计算示例机械消耗定额的计算示例v例例1 1:有有4350m4350m3 3土土方方开开挖挖任任务务要要求求在在1111天天内内完完成成。采采用用挖挖斗斗容容量量为为0.5m0.5m3 3的的反反铲铲挖挖掘掘机机挖挖土土,载载重重量量为为5t5t的的自自卸卸汽汽车车将将开开挖挖土土方方量量的的60%60%运运走走,运运距距为为3km3km,其其余余土土方方量量就就地地堆堆放放。经经现现场场测测定定的有关数据如下:的有关数据如下:(1 1)假设土

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程造价

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
