收藏 分销(赏)

火车站支线及分支污水管线翻建工程施工方案.docx

上传人:可**** 文档编号:827971 上传时间:2024-03-26 格式:DOCX 页数:21 大小:56.10KB 下载积分:11 金币
下载 相关 举报
火车站支线及分支污水管线翻建工程施工方案.docx_第1页
第1页 / 共21页
火车站支线及分支污水管线翻建工程施工方案.docx_第2页
第2页 / 共21页


点击查看更多>>
资源描述

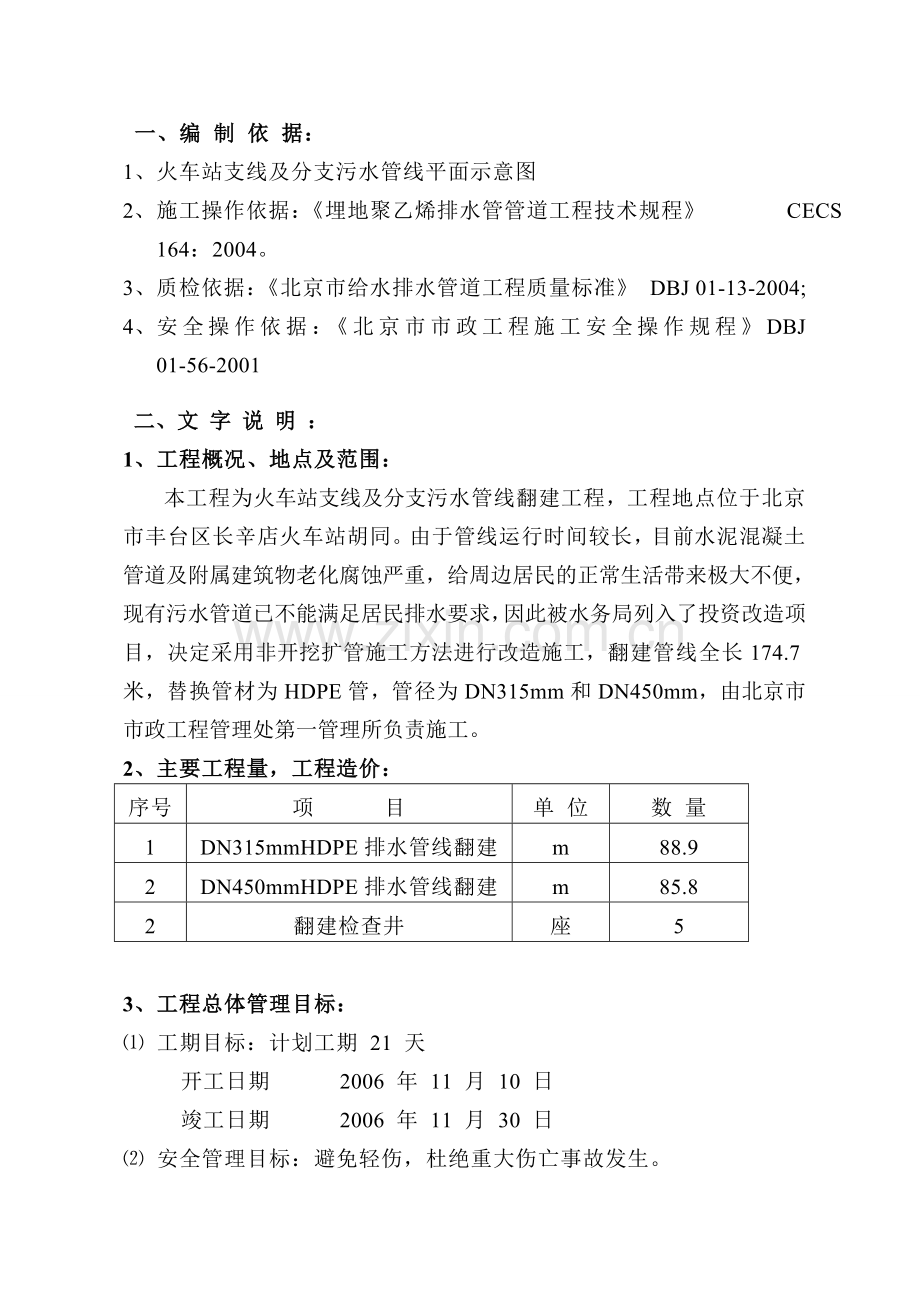

一、编 制 依 据: 1、 火车站支线及分支污水管线平面示意图 2、 施工操作依据:《埋地聚乙烯排水管管道工程技术规程》 CECS 164:2004。 3、 质检依据:《北京市给水排水管道工程质量标准》 DBJ 01-13-2004; 4、 安全操作依据:《北京市市政工程施工安全操作规程》DBJ 01-56-2001 二、文 字 说 明 : 1、工程概况、地点及范围: 本工程为火车站支线及分支污水管线翻建工程,工程地点位于北京市丰台区长辛店火车站胡同。由于管线运行时间较长,目前水泥混凝土管道及附属建筑物老化腐蚀严重,给周边居民的正常生活带来极大不便,现有污水管道已不能满足居民排水要求,因此被水务局列入了投资改造项目,决定采用非开挖扩管施工方法进行改造施工,翻建管线全长174.7米,替换管材为HDPE管,管径为DN315mm和DN450mm,由北京市市政工程管理处第一管理所负责施工。 2、主要工程量,工程造价: 序号 项 目 单 位 数 量 1 DN315mmHDPE排水管线翻建 m 88.9 2 DN450mmHDPE排水管线翻建 m 85.8 2 翻建检查井 座 5 3、工程总体管理目标: ⑴ 工期目标:计划工期 21 天 开工日期 2006 年 11 月 10 日 竣工日期 2006 年 11 月 30 日 ⑵ 安全管理目标:避免轻伤,杜绝重大伤亡事故发生。 ⑶ 文明施工管理目标: 处级文明达标工地。 ⑷ 质量管理目标:确保优良。 4、工程特点: ⑴ 业给施工带来不便,施工导水为设泵抽升,施工一段导水一段。 ⑵ 翻建管线设置在火车站胡同路上,开工前需与街道办事处进行协调解决,争取当地居民对本工程的理解和支持。 三、施工部署: 火车站支线及分支污水管线翻建工程项目部组织机构 项目经理:童章福 施工员:王 宁 工程部:翟学国 安保部:李书明 技质部:唐怡民 物资部:石元雨 办公室:石元雨 施工作业队 1. 项目经理部各部门职责: 项目经理:具体负责制定、贯彻项目经理部的质量方针和质量目标,并组织实施质量管理。与业主、设计、监理、监督单位保持密切的联系,保证业主、设计、监理、监测单位的要求与指令,在施工中贯彻落实。 施工员:在项目经理领导下,具体落实工程的安全、质量、进度工作。 工程部:负责落实项目经理布置的各项工作,带领施工作业队,完成施工任务。 物资部:负责提供施工所需材料的质量证明,并协助技质部对进场材料进行检验、试验。严禁采购不合格材料。对进场进行管理,保证进场材料的质量。 技质部:负责工程的质量管理工作,并负责原材料检测、各工序验收及监理配合工作。 安保部:负责工程的全面安全管理和消防保卫工作。 2. 施工准备: A: 施工现场准备 ⑴. 调查现状地上、地下物分布情况,邀请各有关单位共同配合落实。 ⑵. 校对图纸,现场复核水准基点,并进行施工临时水准点测设。 ⑶. 安排机械使用计划、材料供需计划,布置料场及施工机械停放位置。 ⑷. 项目部布置,联系电源、水源。 B:技术准备 ⑴ 得到设计图纸后,组织参加工程的技术管理人员学习图纸,领会设计意图,积极参加图纸会审与现场勘测工作。 ⑵ 复测水准点,加设临时水准点,复测现况排水管道高程。 ⑶ 编制工程的施工组织设计和临时用电方案。 ⑷ 做好向施工队伍进行技术交底的准备。 C:物资准备 按施工计划及材料供应计划要求,及时组织建筑材料的供应工作,准备好材料贮存场地及现场仓库,及时组织施工机械设备进场。物资部门应会同监理工程师提前有计划的对主要材料的生产厂家进行考察并抽样试验。对主要材料及预制构件进行技术、经济、性能比较,及早确定供货单位以避免因材料供应不足而影响施工进度。 D:劳动组织准备 组建施工组织结构,及时组织施工队伍进场,尽快展开施工场面。做好技术、安全交底工作,建立、健全项目经理部的规章制度,对所有参加工程的人员进行有效管理。 3.主要工序及段落施工安排: ⑴ 主要工序: 现场勘察探测→高压水清洗→测量→导水→开挖工作坑→焊管→扩管换管→翻检检查井→土方回填及路面恢复→竣工测绘 ⑵ : 施工总体安排:根据施工现场具体情况将翻建管线为两个施工段,从管线上游开始依次施工,完成一个施工段后,立即进行砌筑检查井、回填土方和恢复路面等工作,最大程度减小对附近居民及交通的影响。 具体施工安排如下: 第一段:1#至4#检查井管段,管线全长88.9米, 施工日期: 11月 10 日—— 11 月24 日 在1#检查井处开挖长宽为6m×2m的进管坑,在3#检查井开挖长宽为(4m×2m+3m×2m)的复合设备坑,在4#检查井开挖长宽为7m×2m的进管坑,然后进行非开挖翻建施工。 第二段:4#至干4#检查井管段,管线全长85.8米, 施工日期: 11 月 16日—— 11月 30 日 在干4#检查井处开挖长宽为4m×2m的设备坑,利用4#检查井的进管坑,然后进行非开挖翻建施工。 四、现场平面布置(画图标识): 1.工程部位与周围主要建筑物的关系位置。 2.主要材料及构件的堆放位置。 3.临时设施位置(包括项目部及施工机械停放场地)。 4.项目部布置图。 五、主要施工技术措施: ㈠ 土方调配方案: 本工程因施工现场没有足够场地所以开挖工作坑的土方全部外弃,待回填时再运回。 ㈡ 重点工序施工方法: 在施工前,首先组织施工交底,并做好记录。同时向有关单位了解地下物情况并刨查,做好保护。 1、土方开挖 采用机械和人工相结合,对于地下物较多路段,开工前必须做好地下物刨查工作。对裸露的地下物管线要进行保护,采取加固措施。开同时工作坑周围要挡好围堰,坑底设盲沟及集水坑,下雨时及时将雨水用泵抽出,防止泡槽塌方。 2、工作坑支撑(工作坑支撑示意图附后) ⑴ 工作坑支撑全部采用大板密撑,撑板厚度为50mm。 ⑵ 横梁、横撑全部采用Ф48mm的钢管脚手,横撑的水平、垂直间距均为1.5m,每根横梁不少于两根横撑。 ⑶ 当沟槽开挖深度达到1m时,及时安装支撑。 ⑷ 拆除支撑前,对沟槽两侧的建筑物、构筑物和槽壁进行安全检查。 ⑸ 支撑拆除时,必须回填至横撑底面时,再拆除横撑、横梁,最后拔出撑板。 ⑹支撑的拆除与回填土的填筑高度配合进行,在拆除后应及时回填。 3、扩管替换 ⑴ 非开挖扩管工艺过程 在施工段管线设置一个设备坑和一个进管坑。从国外引进的800G扩管机放置于设备坑内,首先将导向杆、快装杆从旧管道推向进管坑,在进管坑将导向杆卸下,更换胀破装置(主要是扩刀和胀头),然后扩管机开始回拉,在破碎旧管道的同时,拉入新的PE管,完成管道的替换施工。 ⑵ 工作坑采用大板密撑。 ⑶ 进管坑保留管基础,设备坑坑底面至管中心向下300mm,人工清理找平,然后铺35mm烁石及15mm木垫板。 ⑷ PE管两端与检查井接口,用人工砌筑恢复,控制水泥砂浆养生达到规定强度。中间检查井的PE管人工锯断,锯口必须大于半径。 4、HDPE管施工要求 ① PE管焊接必须严格按照设备说明书和操作规程操作,控制聚乙烯树脂管焊接工艺的三要素,(焊接温度、焊接压力及焊接时间),以保证热熔焊接的质量。 ② 焊接完成后,必须将焊缝隆起突出管材表面的焊肉剔除。 ③ 焊接过程中及初始三小时内不得使管材承受附加力及施工载荷。24小时后方可正常施工使用。 5、导水方案 此次施工导水为水泵抽升导水,从该条污水管线上游向下游导水,支户线检查井内设泵抽升。 6、基础部分 工作坑内管道部分,全部采用砂基础。施工时在管底以下原状土地基或经过回填夯实的地基上铺设一层厚度为100mm的中砂基础层,砂基础支承角范围内的腋角部位,采用中粗砂或砂砾土回填密实。 7、检查井砌筑 此次施工检查井采用PT03-Y04型号,检查井井盖为双层防护井盖。砌筑检查井时要多看图纸,掌握好尺寸。砌筑时要选砖,洇砖。检查井井筒内勾缝要美观、干净,不能留有余灰浆。砌筑的检查井,井墙抹面要泼水养生,并及时盖上井圈井盖,防止通风使墙体抹面裂缝。 8、管道勾头 ⑴ 管道与检查井采用刚性连接,在砌筑检查井井壁时,采用现浇混凝土包封插入井壁的管端,混凝土包封厚度为100mm,强度等级C20。为确保井壁与管材之间连接密实,需在混凝土中掺入一定数量的微膨胀剂。 ⑵ 在进行新旧管道沟头时,采用1:2.5的水泥砂浆填实插入管端与洞口之间的缝隙。为确保井壁与管材之间连接密实,需在水泥砂浆中掺入一定数量的微膨胀剂。 ⑶ 为防止HDPE管材发生回缩现象,在进行管道与检查井连接施工时,管口需预留2cm。 ⑷ 管道与检查井连接完毕后,在管端连接部位的内外井壁做防水层,以满足检查井整体抗渗漏要求。 9、回填 回填土的密实程度直接影响到将来道路的质量,所以沟槽回填是相当关键的。回填时一定要做到分层夯实,每20-30厘米一层,按胸腔、管顶以上50厘米、管顶50厘米以上三部分回填。一定要有人严格把关,切不可马虎。回填时要在PE管的两侧同时回填,两侧高差不得超过30厘米,井室及其他附属构筑物四周要同时回填。检查井周围要用铁蹲夯实。另外,不得回填直径在10厘米以上的砖头或其他杂物。 设备坑回填时,需先将沉井内的淤泥清除干净后再进行回填,回填时沉井处需采用无机料进行回填,待回填密实后再进行设备坑处的土方回填。 ㈣、工期保证措施: 搞好工前教育,抓好职工培训,制定周密的人员、物资设备调动计划。做好施工准备,为全面展开施工创造条件,组织施工作业队,按流水段进行同步施工。 1、严格施工组织,科学安排施工,劳动力安排抓重点,为施工创造条件。 2、保证机械设备的完好,正常运行,保证施工队伍的稳定,劳力的充足。 3、合理安排施工时间,避开中午高温。 4、严密组织施工,主要工程项目实行网络管理,以便更有效落实施工进度计划,做到日计划落实,周计划找齐,旬计划有余,月计划完成量超标。 5、重视工程每道工序质量,严格自检,杜绝返工,做到验收一次合格,加快施工进度。 6、引进先进的机械设备,提高施工生产力,组织业务精干的人员管理。 7、开展劳动竞赛,掀起施工大干高潮。 8、了解天气的变化情况,以便及时调整进度,确保在计划工期内顺利完成任务。 9、建立现场办公室,有问题现场解决,提高工作效率。 10、安排昼夜施工,做好后勤保障。 六、施工进度安排: 1、施工进度计划:详见施工进度计划表 2、材料供应计划: 材料 规格 数量 单位 供应时间 PE管 315 88.9 米 跟踪上料 450 85.8 米 跟踪上料 水泥 325# 3 吨 跟踪上料 水砂 4 吨 跟踪上料 机砖 7500 块 跟踪上料 五防井盖 5 套 跟踪上料 无机料 7 吨 跟踪上料 3.机械使用计划: 设备名称 型号 数量 单位 进出场日期 扩管机 800G 1 台 随时调用 PE管焊机 FM-450FA 1 台 随时调用 潜水泵 4 台 随时调用 射流车 1 台 随时调用 大货车 5吨 1 辆 随时调用 小货车 1041 1 辆 随时调用 汽车吊 8吨 1 辆 随时调用 砂轮锯 l 台 随时调用 蛙夯机 l 台 随时调用 空压机 l 台 随时调用 发电机 1 台 随时调用 七、施工安全技术措施: 1、施工安全技术措施 ⑴ 外租机械进场前,必须签定安全协议书,注明安全施工责任,并由施工员进行安全交底。 ⑵ 开工前向全体职工进行安全交底及重点部位安全措施教育,并有安全技术交底单。 ⑶ 各种机械车辆专人使用,蛙式夯、振捣棒操作人员必须持证上岗,劳保用品配戴齐全。加强机具设备检修保养,不准带病作业。 ⑷ 在施工过程中要注意地下物的保护,对沿线的检查井井盖要保护好。 ⑸ 施工人员要穿好标志服,并穿戴好劳动保护用品。 ⑹ 施工人员横穿道路不得猛跑,要遵守交通规则。 ⑺ 机械施工时要有专人指挥,机械操作人员必须持证上岗。 ⑻ 在开挖沟槽的位置上标出地下物的位置、埋深及种类,并对工人进行安全交底。 ⑼ 地下物较多的地段必要时用人工挖槽。使用机械挖槽时,要设专人指挥。 ⑽ 挖槽时,施工人员要随时检查边坡坡度及稳定情况,发现不稳定情况要及时处理。 ⑾沟槽边1米以内不准堆土、堆料、停放机械。高压线下严禁堆土堆物及吊装施工。 ⑿ 沟槽两头设标志牌、标志灯,两侧进行围挡,夜间设红灯示警。 ⒀ 槽下施工人员必须戴安全帽,上下沟槽走梯子,严禁攀登。 ⒁ 人工下管前,必须检查大绳是否完好无损,腐朽和断股大绳不得使用。下管之前要检查沟槽边坡是否有裂缝等危险情况,如有,即时采取措施。 ⒂ 铲车要慢速行驶,槽边卸料要设挡木,防止溜车。 ⒃ 砌筑检查井时,槽边堆料码砖不得超过3层,下料时要用灰砖溜子,不得直接倾倒。 ⒄ 生活区应备有足够的消防器材。 2、临时用电安全管理制度: ⑴、临时用电线路的敷设: ① 采用三相五线制,保护接地,用橡胶套线架设。 ② 由专职电工对接地装置进行检查,确保安全。 ⑵、配电箱、开关箱: ① 配电系统设置总配电箱、分配电箱、开关箱,实行三级配电,采用三相负荷平衡(220/380V)三相五线系统; ② 配电箱、开关箱统一编号,箱门上锁,停用断电,并设置明显警示牌。 ③ 配电箱、开关箱的电源进线端,严禁采用插头或插座做活动连接。 ⑶、照明电路: ① 施工现场使用额定电压为220V的照明器,照明开关箱内装设隔离开关、短路与过载保护和漏电保护装置。 ② 根据现场施工环境选择开启式照明器,选用防尘型照明器作为备用。 ⑷ 电器设备: ① 所有电器设备,无证人员严禁动用。 ② 电器设备外壳必须作可靠的接地保护。 ③ 实行一机一闸控制,采用漏电开关控制。 3、下井作业安全技术措施: ⑴ 下井作业严格执行下井作业许可制度,必须上报主管领导,经批准,采取有效安全措施后方可下井作业。 ⑵ 下井作业前,必须打开管线的上、下游检查井井盖,进行自然通风(必要时进行机械通风),并用木棍搅动泥水,以散发其中的有毒、有害气体。 ⑶ 每次下井作业前,用气体检测仪进行井内气体检测,气体达到检测标准后,方可进入井内。 ⑷ 下井作业时必须系安全带,并佩带防毒面具。 ⑸ 井内连续工作时间不得超过1小时,要倒班上到地面进行换气。井下操作人员如感觉头晕、恶心、呕吐、腿软、浑身无力等现象时应立即停止作业,上到地面换气,如发生晕倒应立即抢救,及时报告领导,确保施工人员的生命安全。 ⑹ 检查井附近严禁明火,并禁止无关人员滞留现场。 ⑺ 井上设置相应的施工警示设施,如:白天应加挂三角红旗、围档,夜间设置施工警示灯。 ⑻ 施工人员下井作业时,井上至少留有两人进行安全监护,并时常通过对讲机或大声呼喊与井下作业人员联系。 八、质量目标设计及质量保证体系: 1、执行质量标准: 本工程执行《北京市给水排水管道工程质量标准》 DBJ 01-13-2004; 2、质量目标设计图表 质量目标设计图表(污水) 工序 项目 质量 标准 (mm) 质 量 目 标 控制值 计划质量目标情况 执 行 人 应检点数 合格 点数 合格率% 合格率% 基 坑 轴线位移 ≤50 同左 20 18 90 90.7 基底 高程 土方 ±20 同左 25 23 92 基坑尺寸 不小于规定 同左 20 18 90 安 管 中线位移 ≤10 同左 10 9 90 90 管内底高程 ±10 同左 10 9 90 检 查 井 井 室 尺 寸 ±20 同左 10 9 90 96.7 井 筒 直 径 ±20 同左 10 9 90 井 口 高 程 与道路规定一致 同左 5 5 100 井 底 高 程 ±10 同左 5 5 100 踏 步 安 装 ±10 同左 5 5 100 流 槽 宽 度 ±10 同左 5 5 100 回 填 土 压实度(轻型击实标准) ≥90% 同左 90 86 96.5 95.6 单位工程 合格率100% 3、质量保证体系: 质 量 保 证 体 系 工地负责人 童章福 质控员 唐怡民 施工员 王 宁 试验员 赵全兴 班长 李建好 副班长 赵全有 领工员 赵全利 全 体 施 工 人 员 4、质量保证措施: ⑴ 工程开工前,认真作好工程技术交底,明确每道工序责任人,作到步步有交底,责任明确。 ⑵ 工地质量员要长驻工地,对工程质量要勤查、勤说,对隐蔽工程要及时查验。 ⑶ 严把材料质量关,各种材料必须有质量合格证及出厂试验单,材料员负责检查验收,对进场材料作出强度试验。 ⑷ 精心做好施工测量放线工作,对管道高程要坚持复测,作到步步有校核。 ⑸ 沟槽回填时一定要做到分层夯实,胸腔部分每20-30厘米一层,一定要有人严格把关,切不可马虎,回填时要在PE管的两侧同时回填,两侧高差不得超过30厘米,井室及其他附属构筑物四周要同时回填。检查井周围要用铁蹲夯实。另外,不得回填直径在10厘米以上的砖头或其他杂物。 ⑹ 检查井砌筑:砌筑检查井时一定要多看图纸,掌握好尺寸,砌筑时要选砖,检查井井筒内勾缝要美观干净,不能留有余灰浆。 九、施工节约措施: 1、施工期间由于管线较长,管材要一次到位,减少二次搬运。 2、采取昼夜施工,缩短工期,减少工力开支。 3、施工机械尽量安排连续作业,减少机械进出场费、调转费。人工机械要配合作业。 4、工地材料根据施工进度跟踪上料,严把质量关,严格执行限额领料制度。减少材料的二次搬运和材料浪费。 5、认真安排工期,不窝工、不浪费工力,充分发挥机械设备的潜力,节约工力,提高工效率。 6、施工前与成本员认真研究每道工序的节约措施。 十、专项设计: ㈠临时用电组织设计: 编制依据:《施工现场临时用电安全技术规范》 JGJ46—2005 1、现场勘测: 根据现场勘测结果及工程用电实际情况,本工程临时用电伴随着每一个施工段的进行而进行,当完成一个施工段后,及时撤掉不必要的电源线及用电设备。 2、负荷计算: 施工现场用电设备表 序号 用电设备名称 设备技术数据 备 注 1 照 明 2 Kw 自 备 2 水 泵 2.2 Kw 自 备 3 电 夯 4.4 Kw 自 备 3、总容量计算 S总=K(∑P1/ηcosφ·K1K2+∑P2·K3) 其中: S总──工地总用电量(Kw) K──备用系数 取K=1.10 ∑P1──工地用电设备额定输出功率总和(Kw) ∑P2──工地照明用电量总和(Kw) η──动力设备效率 取η=0.85 cosφ──功率因数 cosφ=0.6 K1──动力设备使用系数 K1=0.6 K2──动力负荷系数 K2=0.8 K3──照明设备同时使用系数 K3=0.8 所以 S总=1.10×[6.6÷(0.85×0.6)×0.6×0.8+2×0.8] =8.6 Kw 4、线路负荷计算 ¬干线电流计算 I=P/U=8.6×103/380=22.6安 ­支线电流计算 照明:I=2×103 / 220=9.1安 5、负荷线及开关等电器选取 所用供电缆采用5×10mm2的电缆,管内照明采用2.5mm2的电缆线,并且使用安全电压照明。安全用电采用漏电保护开关和安全接零的两极漏电保护方式,并且,电器设备的金属外壳均采用接零保护。漏电保护开关为D215l60和D215l40。 6、配电设备 临时用电采用分级配电,外接电源引进总配电箱,通过分配电箱,到开关箱。均采用两极漏电保护方式。总配电箱采用BD—L150型,额定电压380伏,额定电流200安。分配电箱采用BD—L150型,额定电压380伏,额定电流40安。开关箱采用BD—L63型,额定电压380伏,额定电流20安。 用电设置系统图: 总配电箱(380伏) 分配电箱(380伏) 分配电箱(380伏) 外接电源(380伏) 照明红灯 1KW 36伏 水 泵 0.75KW 220伏 照 明 2KW 220伏 水 泵 2.2KW 380伏 ㈡ 交通导流方案: 1、工程概况、地点及范围: 本工程为火车站支线及分支污水管线翻建工程,此次施工采用非开挖扩管技术对旧管线进行替换更新,替换管材为高密度聚乙烯(HDPE)管。施工地点位于丰台区长辛店火车站胡同,管线全长174.7米。 2、开竣工日期: 开工日期 2006 年 11 月 10 日 竣工日期 2006 年 11 月 30 日 工 期 21 天 3、现场情况: 翻建管线设计管径为DN315mm和DN450mm,替换管材为HDPE管,管线设置在长辛店火车站胡同路上。该路交通量不大,但上、下班高峰时间过往车辆会有所增加,因此需要指派专人进行交通疏导工作,以保证安全施工。 4、施工及导流方案: 施工总体安排:根据现状管线及地面情况,此次施工分2个施工段进行,从管线上游开始依次施工,完成一个施工段后,立即进行回填及路面恢复工作,最大程度减小对小区居民及交通的影响。具体施工安排如下: 第一段:1#至4#检查井管段,管线全长88.9米, 施工日期: 11 月 10 日—— 11 月 24 日 在1#检查井处开挖长宽为6m×2m的进管坑,在3#检查井开挖长宽为(4m×2m+3m×2m)的复合设备坑,在4#检查井开挖长宽为7m×2m的进管坑,然后进行非开挖翻建施工。 施工时除对工作坑四周设置施工围档,路锥、警示牌等设施警示过往行人及车辆慢行,并派专人指挥、疏导交通。 第二段:6#至12#检查井管段,管线全长68.2米, 施工日期:11 月 16 日—— 11月 30 日 在干4#检查井处开挖长宽为4m×2m的设备坑,利用4#检查井的进 管坑,然后进行非开挖翻建施工。 施工时除对工作坑四周设置施工围档、路锥、警示牌等设施警示过往行人及车辆慢行,并派专人指挥、疏导交通。 十一、文明施工措施: ㈠ 安全防护管理措施: 1、认真贯彻和落实施工现场“安全第一,预防为主”的安全防护工作方针,结合本工程实际情况,制定“临时用电”、“机械安全”等防护管理措施,依据岗位责任制落实到人。 2、工地设专人负责现场的安全防护监督检查工作,做到工地勤检查、勤监督,发现问题及时处理。将隐患消灭在萌芽中,杜绝任何工伤事故的发生,实现工地现场安全达标。 3、加强对施工人员的安全生产、安全防护教育,提高施工人员的自保意识。 4、工地建立以项目负责人为首的安全生产领导小组,认真执行安全管理综合检查制度,分施工项目和作业内容进行全面的检查,并留有检查记录。要依据安全管理奖惩办法奖安惩患。 5、工地建立每周一安全活动,班前五分钟讲话及工序安全交底活动制度。 6、工地及生活区要设立醒目的安全标志和标牌。 7、施工人员配置符合标准齐全的劳动防护用品,杜绝违章指挥,违章作业等现象。 ㈡ 临时用电安全管理措施: ⑴、临时用电线路的敷设: ① 采用三相五线制,保护接地,用橡胶套线架设。 ② 由专职电工对接地装置进行检查,确保安全。 ⑵、配电箱、开关箱: ① 配电系统设置总配电箱、分配电箱、开关箱,实行三级配电,采用三相负荷平衡(220/380V)三相五线系统; ② 配电箱、开关箱统一编号,箱门上锁,停用断电,并设置明显警示牌。 ③ 配电箱、开关箱的电源进线端,严禁采用插头或插座做活动连接。 ⑶、照明电路: ① 施工现场使用额定电压为220V的照明器,照明开关箱内装设隔离开关、短路与过载保护和漏电保护装置。 ② 根据现场施工环境选择开启式照明器,选用防尘型照明器作为备用。 ⑷ 电器设备: ① 所有电器设备,无证人员严禁动用。 ② 电器设备外壳必须作可靠的接地保护。 ③ 实行一机一闸控制,采用漏电开关控制。 ㈢ 消防、保卫管理措施: 1、施工现场建立消防、保卫值班制度,并建有值班记录。 2、加强施工现场及生活区的管理,严禁赌博、酗酒和打架斗殴。严防盗窃严禁留宿外单位人员过夜。 3、施工现场设置明显的防火宣传标志,配备足够的消防器材做到布局合理,保证消防器材灵敏有效。 4、坚持对职工进行消防保卫教育,并建立防火检查记录。 5、施工现场应留不小于3.5米宽的消防环行通道。 ㈣ 现场管理措施: 1、施工现场办公点大门口处应树立一图一牌四板,在施工用地边界线上应设置正规的标志护栏,并将施工现场围挡。 2、施工现场应保证排水通畅,严格保护好施工现场范围内地上、地下各种已有设施,并设置明显标志,以防止破坏性事故发生。 3、不得直接在路面、广场、停车场上拌合混凝土、砂浆。 4、竣工前清运走施工现场的废弃物料,平整场地,恢复原有路面、绿地、排水设施和地面构筑物,做到工完料净场地清。 5、施工中施工人员坚持文明操作,严禁野蛮施工。力争便民、利民、不扰民。 ㈤ 机械安全防护管理措施: 1、大型施工机械的操作要符合安全操作规程。中、小型机械的使用应符合规定 。 2、装载机等设备安装操作要严格执行操作规程,并做到机械设备保养经常化,及时消除隐患及各种不安全因素。 3、所有机械驾驶操作人员须持证上岗,并定期进行检查。 4、外租机械使用前应签订安全协议。 ㈥ 环境保护管理措施: 1、施工现场采取积极宣传,组织学习等多种形式进行环保宣传教育活动,不断提高职工的环保意识和法制观念,健全工地环境保护系统。坚持定期环境保护检查工作。 2、防大气污染措施: ⑴ 施工中用水车洒水使现场不起尘土。 ⑵ 水泥进库存放. 3、防噪音污染措施 ⑴ 施工中尽量减少夜间使用强噪音机械(如电动夯、震动碾等)。 ⑵ 施工中,尤其是夜间施工,应减少人为噪音。 在施工程的环境保护工作由项目负责人负责落实。对环保部门的检查应予以积极配合,发现问题及时改正。 ㈦ 环境卫生管理措施 1、工地建立卫生管理制度。施工现场和生活区卫生管理落实到人,常打扫勤整理。定期检查,并有卫生检查记录。 2、施工现场整齐、清洁。车辆不带泥沙出现场。施工废弃料集中堆放。 3、生活区内院落平整,办工室、休息室、会议室等清洁、整齐。 4、生活垃圾倒入封闭式垃圾车内,生活区周围不得随意泼污水、倒污物。 ㈧ 材料使用管理措施 1、严格执行限额领料制度,各种材料的领退手续必须齐全、完整。 2、各种材料要按品种、规格码放整齐,方便使用。砂石料等散料成堆,随用随清。水泥白灰等材料要入库存放。坚持文明施工,施工现场无废弃沙浆和混凝土。工人操作做到活完料净场地清。现场余料、包装容器等及时回收,存放整齐。 3、杜绝现场和生活区长流水、长明灯的现象。 ㈨成品保护措施: 1、回填沟槽时,管子两侧要同时回填,高差小于30厘米,防止管子位移。 2、管顶以上50厘米回填时,要用木夯或小型夯具夯实,防止损坏管道。 3、检查井周围回填时,要用人工进行回填严禁使用机械。 4、回填沟槽要分层夯实,密实度合格,保证当年修路质量。 ㈩文明施工措施 1、严格执行操作规程,反对野蛮施工。便民、利民、不扰民。 2、路口设标志牌及安民告示,搞好与周围单位和居民的关系。 3、材料码放整齐,无扬尘,无渗漏,并经常洒水清扫。运弃土方、材料的车辆要覆盖严密,防止遗洒。 4、施工人员要着装整齐、规范,穿好标志服,并挂牌上岗。 5、做到工完料净场地清,树立市政队伍的新形象。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
