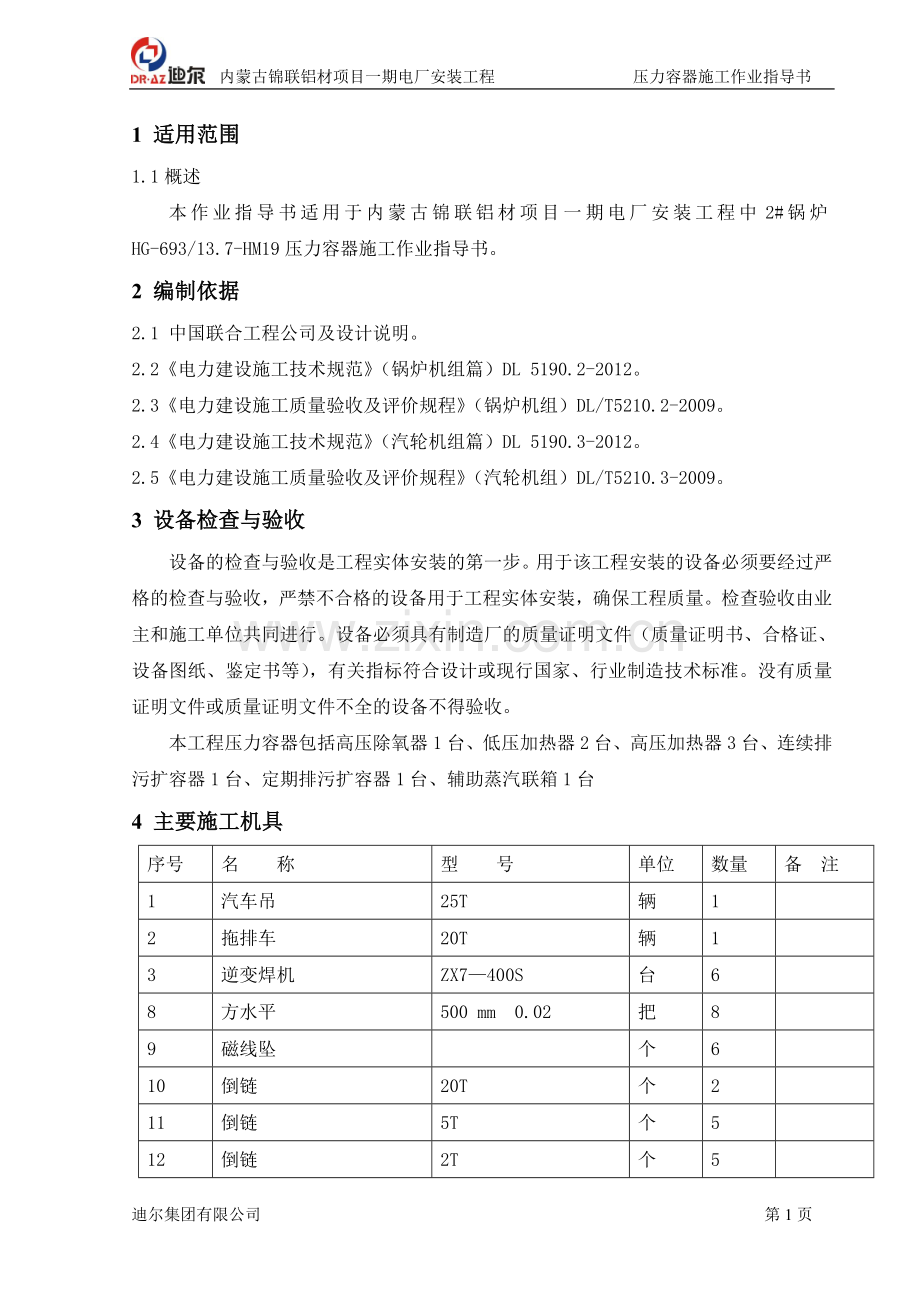

内蒙古锦联铝材项目一期电厂安装工程 压力容器施工作业指导书
1 适用范围
1.1概述
本作业指导书适用于内蒙古锦联铝材项目一期电厂安装工程中2#锅炉HG-693/13.7-HM19压力容器施工作业指导书。
2 编制依据
2.1 中国联合工程公司及设计说明。
2.2《电力建设施工技术规范》(锅炉机组篇)DL 5190.2-2012。
2.3《电力建设施工质量验收及评价规程》(锅炉机组)DL/T5210.2-2009。
2.4《电力建设施工技术规范》(汽轮机组篇)DL 5190.3-2012。
2.5《电力建设施工质量验收及评价规程》(汽轮机组)DL/T5210.3-2009。
3 设备检查与验收
设备的检查与验收是工程实体安装的第一步。用于该工程安装的设备必须要经过严格的检查与验收,严禁不合格的设备用于工程实体安装,确保工程质量。检查验收由业主和施工单位共同进行。设备必须具有制造厂的质量证明文件(质量证明书、合格证、设备图纸、鉴定书等),有关指标符合设计或现行国家、行业制造技术标准。没有质量证明文件或质量证明文件不全的设备不得验收。

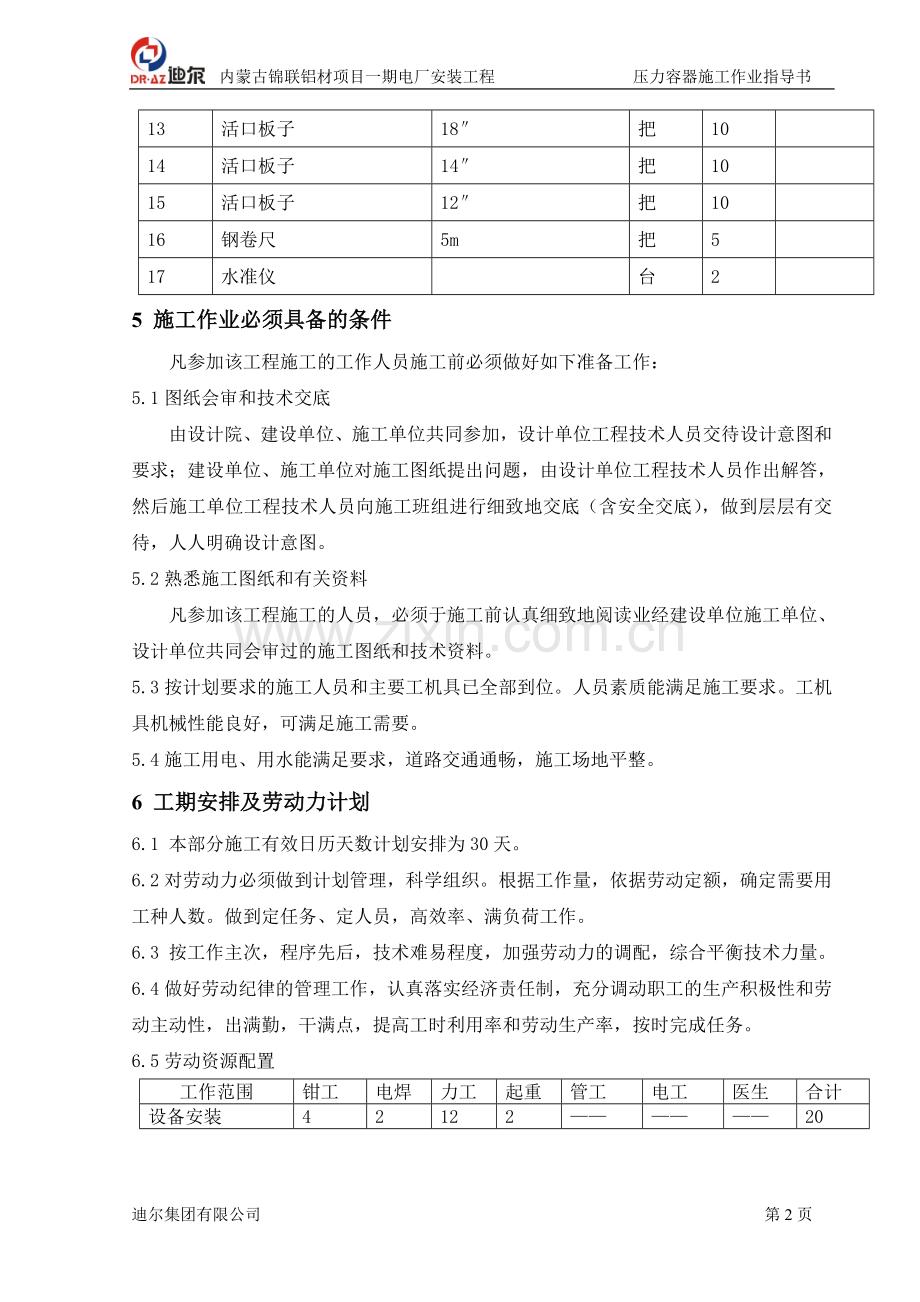

本工程压力容器包括高压除氧器1台、低压加热器2台、高压加热器3台、连续排污扩容器1台、定期排污扩容器1台、辅助蒸汽联箱1台
4 主要施工机具
序号
名 称
型 号
单位
数量
备 注
1
汽车吊
25T
辆
1
2
拖排车
20T
辆
1
3
逆变焊机
ZX7—400S
台
6
8
方水平
500 mm 0.02
把
8
9
磁线坠
个
6
10
倒链
20T
个
2
11
倒链
5T
个
5
12
倒链
2T
个
5
13
活口板子
18″
把
10
14
活口板子
14″
把
10
15
活口板子
12″
把
10
16
钢卷尺
5m
把
5
17
水准仪
台
2
5 施工作业必须具备的条件
凡参加该工程施工的工作人员施工前必须做好如下准备工作:
5.1图纸会审和技术交底
由设计院、建设单位、施工单位共同参加,设计单位工程技术人员交待设计意图和要求;建设单位、施工单位对施工图纸提出问题,由设计单位工程技术人员作出解答,然后施工单位工程技术人员向施工班组进行细致地交底(含安全交底),做到层层有交待,人人明确设计意图。
5.2熟悉施工图纸和有关资料
凡参加该工程施工的人员,必须于施工前认真细致地阅读业经建设单位施工单位、设计单位共同会审过的施工图纸和技术资料。
5.3按计划要求的施工人员和主要工机具已全部到位。人员素质能满足施工要求。工机具机械性能良好,可满足施工需要。
5.4施工用电、用水能满足要求,道路交通通畅,施工场地平整。
6 工期安排及劳动力计划
6.1 本部分施工有效日历天数计划安排为30天。
6.2对劳动力必须做到计划管理,科学组织。根据工作量,依据劳动定额,确定需要用工种人数。做到定任务、定人员,高效率、满负荷工作。
6.3 按工作主次,程序先后,技术难易程度,加强劳动力的调配,综合平衡技术力量。
6.4做好劳动纪律的管理工作,认真落实经济责任制,充分调动职工的生产积极性和劳动主动性,出满勤,干满点,提高工时利用率和劳动生产率,按时完成任务。
6.5劳动资源配置
工作范围
钳工
电焊
力工
起重
管工
电工
医生
合计
设备安装
4
2
12
2
——
——
——
20
7 设备施工工艺
设备安装必须严格按设计图纸及国家有关规范、技术标准进行。如有图纸与实际不符,必须经设计院驻工地代表、建设单位代表核定同意后为有效变更,否则任何人无权更改图纸。
7.1设备安装的基本原则
7.1.1设备安装前应检查核对设备的型号、规格是否与设计一致。
7.1.2对照设计图纸进行土建基础放线复查是否合格。
7.1.3利用机械设备等工机具将设备就位。
7.1.4按照设计参数通过水准仪的测量器具对设备进行找正(业主验收),合格后进行一次浇灌。
7.1.5凝固期过后进行二次精找(业主验收),合格后进行二次浇灌。
7.1.6凝固期过后移交管道安装。
8安全、环境技术措施
根据该本工程特点,为了确保施工人员的安全健康,保护环境,确保施工顺利进行,特制定如下措施:
9.1建立安全组织机构。形成专管成线、群管成网的网络体系。
9.2认真进行安全教育。教育重点应落实到安全操作规程及如何防止高空坠落、触电、物体打击和机械损伤等方面。
9.3组织安全检查。安全员每天要跟班检查,发现事故隐患和违章作业者应立即处理,做到防患于未然。
9.4施工安全防护
9.4.1进入施工现场必须戴好安全帽。禁止穿拖鞋或光脚进行作业。高空作业要系好安全带,要充分利用好三宝。
9.4.2严禁酒后作业。
9.4.3吊装前要检查确保吊装工具完好无损,吊装过程中吊件下方严禁站人。
9.4.4高空作业要衣着灵便,禁止穿硬底鞋或带钉易滑的鞋。
9.4.5高空作业不准上下抛扔工具和材料,以防伤人和破坏物件。
9.4.6电焊机等机械设备要有专业人员进行操作,非专业人员未经指派不准操作。
9.4.7坚持班前安全会,并做好安全记录,下班前,各班组要注意清理干净工作面,把工地安全文明卫生搞好。
9.4.8除以上事项外,其它要严格按《电力建设安全工作规范》及《建筑安装工人安全技术操作规程》等法规、规定执行。
迪尔集团有限公司 第7页
内蒙古锦联铝材项目一期电厂安装工程 压力容器施工作业指导书
序号
工序涉及作业活动
危险源辩识
控制措施(加强监控)
责任人
控制措施按“安规”
1
高处作业
未正确使用安全带
正确使用安全带,将其挂在上方可靠牢固处
朱东
施工全过程
2
高处作业
行走中未使用安全绳
随钢架吊装,及时拉设供高空行走水平绳
朱东
施工全过程
3
高处作业
擅自拆除安全防护设施
办理签证,不允许对安装防护设施做变动
朱东
施工全过程
4
交叉作业
作业时上下抛接物料
严禁抛接物料,传递物品使用麻绳
朱东
施工全过程
5
吊装作业
设备出现钩挂,机械过载
吊装前仔细检查,吊装过程中加强监护
朱东
施工全过程
6
吊装作业
捆绑不牢、方法不当
检查符合安规要求
朱东
施工全过程
7
电焊作业
电焊机未作保护接地,无漏电保护或防能触电装置
做接地保护、安装漏电保护或防能触电装置
朱东
施工全过程
8
钢丝绳使用
无防割伤等措施
加强检查
朱东
施工全过程
压力容器名称附页
序号
名称
规格型号
数量
生产商
备注
1
压力容器
YCS-750/135
1
青岛青力锅炉辅机有限公司
高压除氧器
2
压力容器
JD-470-IV
1
四川科新机电股份有限公司
低压加热器
3
压力容器
JD-830-III
1
低压加热器
4
压力容器
3
青岛青力锅炉辅机有限公司
高压加热器
5
压力容器
LP-3.5
1
中国无锡联营电力设备有限公司
连续排污扩容器
6
压力容器
DP-15
1
定期排污扩容器
7
压力容器
1
辅助蒸汽联箱
0万U豆体验卡
卡号:50D890668267e3349e33
密码:686d03401eefba96faba
奖品名称:500万U豆体验卡
卡号:50De7a00c543af387fc0
密码:b26488ce65abc1787202
奖品名称:500万U豆体验卡
卡号:50Dbac638
85c802fd52e
密码:3d1c344384327b85efff
奖品名称:500万U豆体验卡
卡号:50Dd97f0765bdf6998a3
密码:48db1c14e42a2b321fac
奖品名称:500万U豆体50D61
215eb41ae3cc919
密码:25bffae5346e7b7d2548
奖品名称:100万U豆体验卡
卡号:10D1cab621456ab278ab
密码:709f65f32865af2559c2
奖品名称:100万U豆体验卡
卡号:10D8f1d6a4b953f3474e
密码:6e2e4017cce30dc7e055
奖品名称:100万U豆体验卡
卡号:10Dd1fc6d6dd529b6892
密码:a5dbdd8338f91d2c0701
奖品名称:100万U豆体验卡
卡号:10D08377b71d4374262b
密码:1d7a7c21ebd99b798a54
展开阅读全文
