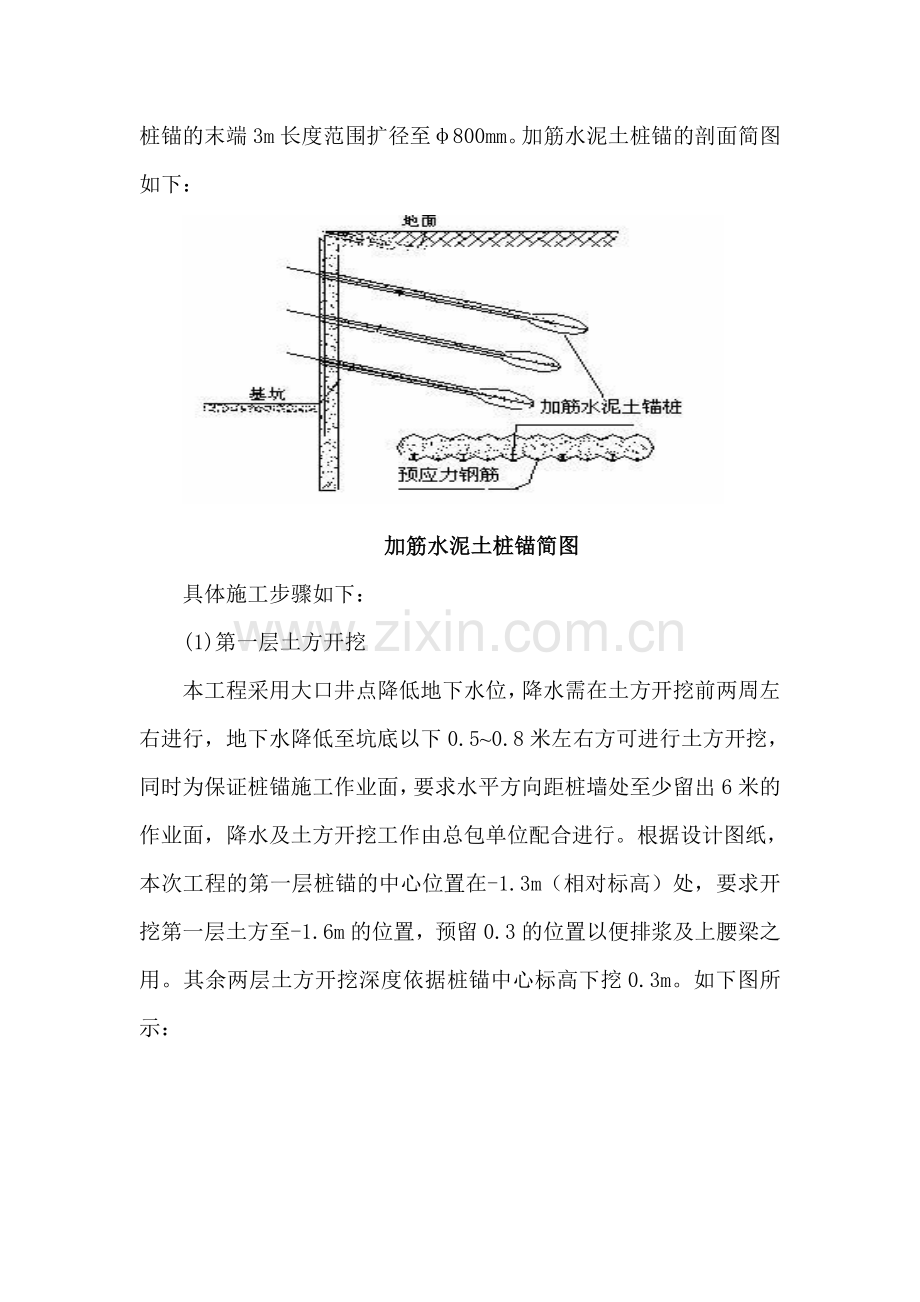

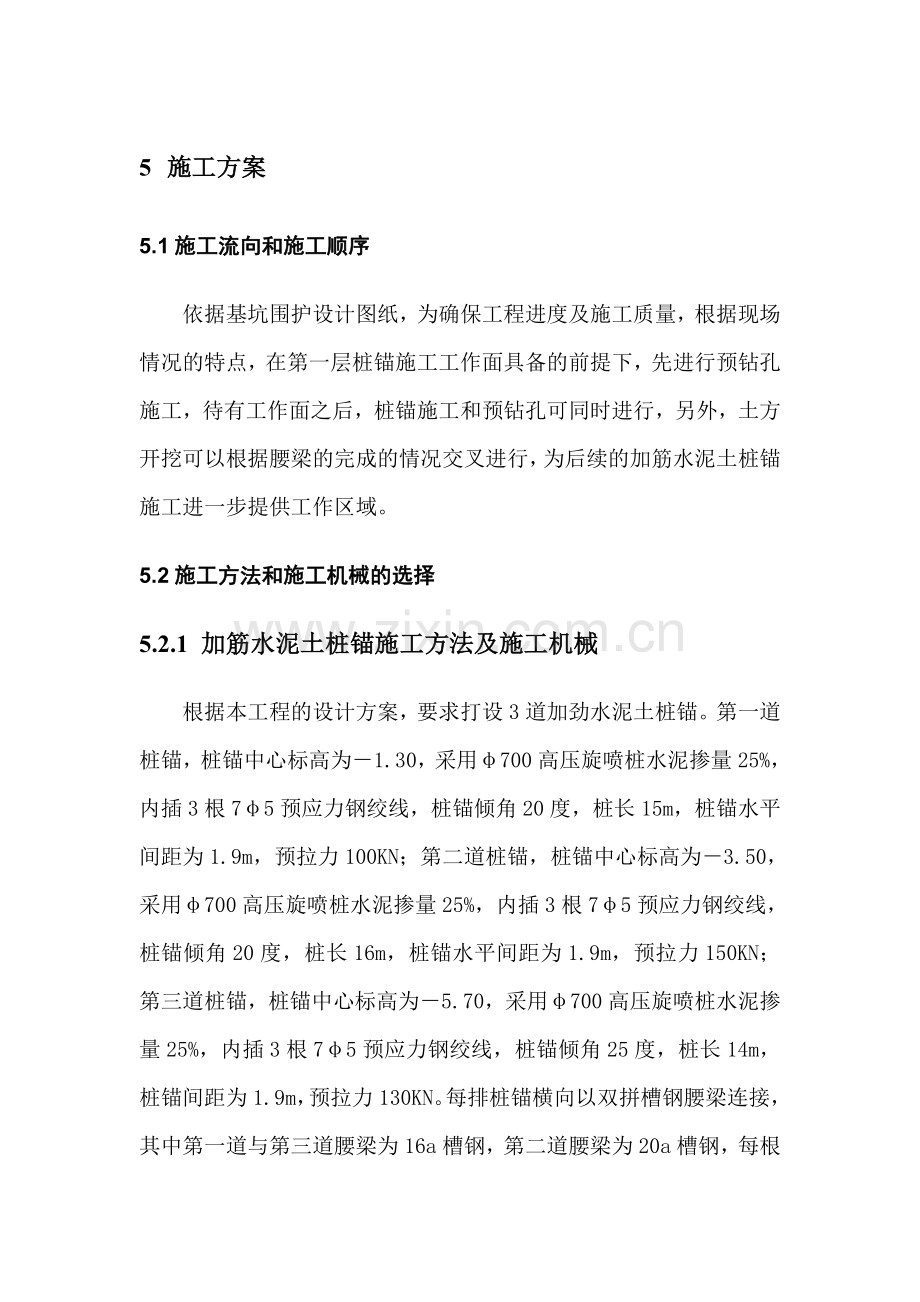

5 施工方案 5.1施工流向和施工顺序 依据基坑围护设计图纸,为确保工程进度及施工质量,根据现场情况的特点,在第一层桩锚施工工作面具备的前提下,先进行预钻孔施工,待有工作面之后,桩锚施工和预钻孔可同时进行,另外,土方开挖可以根据腰梁的完成的情况交叉进行,为后续的加筋水泥土桩锚施工进一步提供工作区域。 5.2施工方法和施工机械的选择 5.2.1 加筋水泥土桩锚施工方法及施工机械 根据本工程的设计方案,要求打设3道加劲水泥土桩锚。第一道桩锚,桩锚中心标高为-1.30,采用φ700高压旋喷桩水泥掺量25%,内插3根7φ5预应力钢绞线,桩锚倾角20度,桩长15m,桩锚水平间距为1.9m,预拉力100KN;第二道桩锚,桩锚中心标高为-3.50,采用φ700高压旋喷桩水泥掺量25%,内插3根7φ5预应力钢绞线,桩锚倾角20度,桩长16m,桩锚水平间距为1.9m,预拉力150KN;第三道桩锚,桩锚中心标高为-5.70,采用φ700高压旋喷桩水泥掺量25%,内插3根7φ5预应力钢绞线,桩锚倾角25度,桩长14m,桩锚间距为1.9m,预拉力130KN。每排桩锚横向以双拼槽钢腰梁连接,其中第一道与第三道腰梁为16a槽钢,第二道腰梁为20a槽钢,每根桩锚的末端3m长度范围扩径至φ800mm。加筋水泥土桩锚的剖面简图如下: 加筋水泥土桩锚简图 具体施工步骤如下: (1)第一层土方开挖 本工程采用大口井点降低地下水位,降水需在土方开挖前两周左右进行,地下水降低至坑底以下0.5~0.8米左右方可进行土方开挖,同时为保证桩锚施工作业面,要求水平方向距桩墙处至少留出6米的作业面,降水及土方开挖工作由总包单位配合进行。根据设计图纸,本次工程的第一层桩锚的中心位置在-1.3m(相对标高)处,要求开挖第一层土方至-1.6m的位置,预留0.3的位置以便排浆及上腰梁之用。其余两层土方开挖深度依据桩锚中心标高下挖0.3m。如下图所示: (2)放线定位 桩锚位置和桩锚标高依据基桩轴线和高程引测点进行测放,开工前必须进行复核。 (3)高压旋喷钻机就位 钻机安置于设计的孔位上,使钻头对准孔位的中心。同时保证钻孔达到设计要求的角度,然后作水平校正,保证桩锚与围护桩墙成一定角度。 (4)在帷幕墙上预钻孔 使用岩芯钻头在设计锚位处带水开孔,钻进角度与桩锚角度相同。要求穿透灌注桩及搅拌桩,避免水平桩锚施工的二次引孔。 (5)在高压旋喷钻头上安装锚索,沿预钻孔插管进入围护桩墙后,带浆低压钻进到设计桩锚末端。 (6)成锚控制 1)固化剂浆液其水灰比控制在1.0,用自来水搅拌。浆液制配以前,在灰浆罐中设置标尺,按计算的水量准确测量。用灰量按设计灰量计量。制备好的浆液不得离析及停滞时间过长,应及时喷灌。 2)桩锚施作点定位后,设备就位,钻杆所在的竖向平面与围护桩墙壁垂直,钻杆与水平向夹角为以设计图纸为依据。 3)锚索安装完成,带浆喷进,压力范围为5~30MPa 喷射钻进时尽量不用清水冲洗,并保证喷浆前必须将喷浆管内水排净。第一次喷射下沉过程根据地层的软硬程度选用合适的喷射压力(如遇较硬地层,无法下沉,则在地基中预先成孔),一般为5~30MPa,且下沉速度为不大于100cm/min,应根据施工具体返浆情况确定速度,确保喷射连续、均匀。施工深度必须符合设计要求。 喷射钻退时,在末端3米处使用压力为30MPa,然后使用20MPa压力直至距桩墙壁2m处,退钻速度不大于50cm/min,具体退钻速度视现场返浆情况而定。提升速度要均匀,如遇喷嘴堵塞情况,应立即导通喷嘴,保证喷浆量,从而保证成锚质量。 4)施工中前台操作与后台供浆应密切配合,联络信号明确,前台高喷钻机喷浆提升的次数和速度符合已定的施工工艺,后台供浆连续,防止断桩和缺浆。 (7)成锚后封孔 高压旋喷喷浆完成后,钻杆退出钻孔,向孔内塞水泥包装袋,起到止浆塞作用,防止水泥浆外流,造成孔口空洞。对于孔口流水现象,可以设置引流管。必要的时候可采用坑外降水。 (8)腰梁安装 围护桩 腰梁 锚具及钢绞线 腰梁 待桩锚达到设计强度1Mpa后,方可进行张拉。按照设计要求安装腰梁并张拉桩锚至1.2倍设计值,并做好张拉记录,在锚头外预留10cm钢绞线,并截断多余的钢绞线。由于灌注桩形成的墙体不能保证在同一平面上,会影响到腰梁的安装。因此,对于墙体凸出部分,需要用风镐进行破碎,而对于墙体凹陷部分,则可根据腰梁的位置,采用方木或垫铁进行垫支处理。腰梁安装完成后示意图如下: 围护桩 腰梁 锚具及钢绞线 腰梁安装完成后示意图 (9)进行下一层土方的开挖 5.2.2 加筋水泥土桩锚施工工艺 加筋水泥土桩锚所使用的高压旋喷钻机,具体施工工艺见桩锚施工工艺流程图。 加筋水泥土桩锚施工工艺流程图 带浆下沉,将桩锚索送到设计深度 慢速喷浆退钻形成锚体 定 位 成锚、封口 调整角度 水量、灰量计量 浆液制配、一次搅拌 二次慢速搅拌 泵送喷浆 泵送喷浆 安装腰梁 桩锚索制备 张拉 第一层土方开挖 第二层土方开挖(第n层土方开挖) 移至下一孔位 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
