收藏 分销(赏)

汇通公寓室外管网施工方案.docx

上传人:可**** 文档编号:809464 上传时间:2024-03-23 格式:DOCX 页数:29 大小:187.89KB
下载 相关 举报
汇通公寓室外管网施工方案.docx_第1页
第1页 / 共29页
汇通公寓室外管网施工方案.docx_第2页
第2页 / 共29页
点击查看更多>>
资源描述

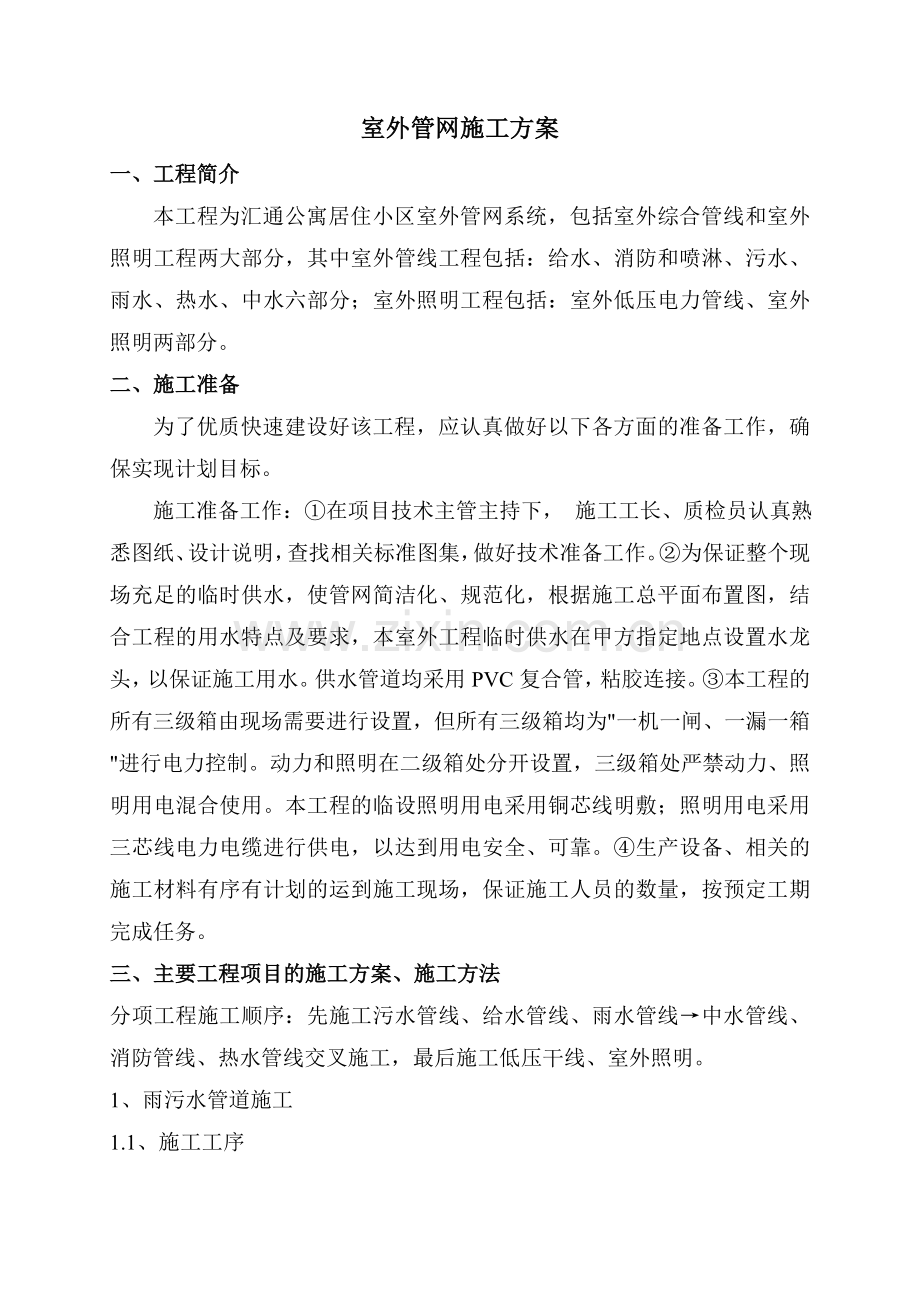

室外管网施工方案 一、工程简介 本工程为汇通公寓居住小区室外管网系统,包括室外综合管线和室外照明工程两大部分,其中室外管线工程包括:给水、消防和喷淋、污水、雨水、热水、中水六部分;室外照明工程包括:室外低压电力管线、室外照明两部分。 二、施工准备 为了优质快速建设好该工程,应认真做好以下各方面的准备工作,确保实现计划目标。 施工准备工作:①在项目技术主管主持下, 施工工长、质检员认真熟悉图纸、设计说明,查找相关标准图集,做好技术准备工作。②为保证整个现场充足的临时供水,使管网简洁化、规范化,根据施工总平面布置图,结合工程的用水特点及要求,本室外工程临时供水在甲方指定地点设置水龙头,以保证施工用水。供水管道均采用PVC复合管,粘胶连接。③本工程的所有三级箱由现场需要进行设置,但所有三级箱均为"一机一闸、一漏一箱"进行电力控制。动力和照明在二级箱处分开设置,三级箱处严禁动力、照明用电混合使用。本工程的临设照明用电采用铜芯线明敷;照明用电采用三芯线电力电缆进行供电,以达到用电安全、可靠。④生产设备、相关的施工材料有序有计划的运到施工现场,保证施工人员的数量,按预定工期完成任务。 三、主要工程项目的施工方案、施工方法 分项工程施工顺序:先施工污水管线、给水管线、雨水管线→中水管线、消防管线、热水管线交叉施工,最后施工低压干线、室外照明。 1、雨污水管道施工 1.1、施工工序 施工准备→测量放线→土方开挖→沟槽清理(平整)→管道垫层→污水管道安装→管道连接→回填土方至污水管道顶→在进行给水管道施工→检查井砌筑→管道试验→土方回填夯实 1.2测量放线 在现场内建立高程测量控制网,管道标高按设计坡道,每10m计算一个标高点,严格控制标高,保证各个管道能够按设计标高铺设,根据设计图纸检查井井号,放出管道中心线,根据高程差按开挖边坡推算两侧开挖宽度。并用石灰粉或滑石粉撒出两侧开挖范围线,以指导沟槽开挖施工。 1.3沟槽开挖 本工程室外污水管道管径为DN200、DN300的混凝土管道,雨水管道为DN200、DN300、DN400、DN500、DN700的钢筋混凝土管,院内部分为机械开挖,院内最后一个检查井至市政污水井之间市政管道管线较多,采用人工开挖。平均深度在1.5-2m左右,土质较好,,开挖的时候槽底原状地基土不得扰动,机械开挖时槽底预留100mm土层由人工开挖至设计高程,土方超挖的部分采用砂或细土回填,沟底整平夯实,然后按设计标高铺混凝土垫层,敷设管道。 1.4由于本工程所处地段土质均匀,且开挖深度在3m以内,沟槽不设支撑时,根据土质选取放坡系数为1.0.33沟槽每侧临时堆土不得影响建(构)筑物、各种管线和其他设施的安全;堆土距沟槽边缘不小于0.8m,且高度不应超过1.5m。 1.5防护措施:施工护栏搭设平面图及扩栏详图如下: 管沟护栏 护栏立面图 最后一个检查井至市政污水井之间,由于市政管线较多,采用人工开挖,本段需要挖人行道及一段市政路面,需要做好安全防护措施,搭设彩钢瓦临时施工护栏,特别是在临街工作面施工中,此项尤为重要。 因该管网工程施工时间会在雨天进行,室外雨量较大,为保证施工质量及施工安全,避免地面雨水对管沟及基坑的冲刷,需在离开挖工作面边500mm处用砖砌一道坎防止雨水流入沟槽内。沟槽内的积水,为保证沟槽不长期受雨水浸泡,保证施工质量及安全,采用抽排水方法对沟槽进行排水,其具体措施见下图: 污水井 水泵 1.6、土方外运:因受施工场地限制及开挖土方量大,对在开挖中产生的土方部分用自卸汽车外运弃渣,运至业主指定弃渣场,费用与甲方协商。 1.7、雨污水管道安装 本工程为素混凝土及钢筋混凝土管,钢丝网水泥砂浆抹带接口。 (1)管道基础 排水管道的基础好坏,对排水工程质量有很大影响。本工程采用90°混凝土条形基础。混凝土条形基础是沿管道全长铺设的基础。按管座形式采用90º。施工时,在垫层上浇灌C15号混凝土。混凝土带形基础的几何尺寸应按施工图的要求确定。在管道基础施工时,同一直线管段上的各基础中心应在一直线上,并根据设计标高找好坡度。本设计按排水标准图05S7-4施工。根据设计管径不同选用不同的基础宽度。 散管,是指将疏通好的管子沿沟散开摆好。下管,是指把管子从地面放入沟槽内。当管径较小、重量较轻时,一般采用人工下管。当管径较大、重量较重时,一般采用机械下管;但在不具备下管机械的现场,或现场条件不允许时,可采用人工下管。下管时应谨慎操作,保证人身安全。操作前,必须对沟壁情况、下管工具、绳索、安全措施等认真地检查。人工下管时,将绳索的一端拴固在地锚上(或其他牢固的树木或建筑物上),拉住绕过管子的另一端,并在沟边斜放滑木至沟底,用撬杠将管子移至沟边,再慢慢放绳,使管子沿着滑木滚下。如果管子过重,人力拉绳困难时,可把绳子另一端在地锚上绕几圈,依靠绳子与桩的摩擦力可较省力,且可避免管子冲击而造。下管前应检查管道基础标高和中心线位置是否符合设计要求,基础混凝土强度达到设计强度50%,且不小于5MPa时方可下管。下管由两个检查井间的一管端开始,管道应慢慢下落到基础上,防止下管绳索折断或突然冲击破坏管基。管道进入沟槽内后,马上进行校正找直。校正时,管道接口间应留10mm间隙;管径<600mm时,应留有不小于3mm的对口间隙。待两检查井间的管道全部下完,对管道的设置位置、标高进行检查,确实无误后,方可进行管道接口处理 ⑶ 接口 排水管道的接口形式有承插口、水泥砂浆抹带接口及套环接口三种。 本工程污水管道采用钢丝网水泥砂浆抹带接口,操作要点如下: 在浇筑管座混凝土时,将钢丝网插入接口处,位置靠近管口间隙居中。 抹带前将管口刷洗干净,并刷一道水泥浆。抹第一层水泥砂浆厚度15mm左右,压实后将钢丝网从下向上兜起,紧贴底层砂浆,上部搭接长度应大于10mm,用绑丝扎紧,使钢丝网表面平整。待第一层水泥砂浆初凝后再抹第二层砂浆,赶光压实,带型为矩形,宽度一般为20mm,带厚25mm,钢丝网宽18mm。抹带完成后,及时养护。排水管道抹带接口操作中,如遇管端不平,应以最大缝隙为准;接口时不应往管缝内填塞碎石、碎砖,必要时应塞麻绳或在管内加垫托,待抹完后再取出。抹带时,禁止在管上站人、行走或坐在管上操作。排水管道接口完毕,填料强度达到要求后,即可进行充水试验及回填。在安装过程中,一定要作好管道安装标高和位置检查及充水试验记录,以便于交工验收及存档。 ⑷ 管道坡度及埋设深度必须符合设计要求。 ⑸ 井室 雨污水检查井采用φ1000砖砌圆形井,按排水标准图集05S7-4施工,道路中的检查井采用重型混凝土井盖,其他部位采用轻型混凝土井盖,雨水口采用平箅式单箅雨水口。 ⑹室外排水管道灌水试验和通水试验 管道安装完毕且经检验合格后,应进行管道密闭性检验。采用闭水检验方法。闭水检验应在管底与基础腋角部位用砂回填密实后进行,必要时可在被检验段管顶回填一定高度(要外露接口处)的条件下进行。闭水检验时,应向管道内充水并保持上游管顶以上1m水头的压力,时间不小于30min,外观检查不得有漏水现象。通水试验应该排水畅通,无堵塞。 1.8管沟回填土 在闭水试验完成,进行管沟回填土。 1)管顶上部500mm以内不得回填直径大于100mm的块土和冻土块;500mm以上部分回填块土和冻土不得集中;用机械回填,机械不得在管沟上行驶。 2)回填土应分层夯实。虚铺厚度如设计无要求,应符合下列规空。 A.机械夯实,不大于300mm; B.人工夯实,不大于200mm; C.管子接口坑的回填必须仔细夯实。 ⑤质量控制标准 1.保证项目 ⑴ 污水管道的渗出和渗入水量试验结果必须符合设计要求。 ⑵ 管道坡度必须符合设计要求和施工规范规定。 ⑶ 管道及管座严禁铺设在冻土和未经处理的松土上。 2.基本项目 ⑴ 接口结构和所用填料符合设计要求和施工规范规定。灰口密实、饱满,填料表面凹入承口边缘不大于5mm。环缝间隙均匀。 ⑵ 管道支座构造正确,埋设平整牢固,支座与管子接触紧密。 ⑶ 管道抹带材质、高度和宽度符合设计要求,并无间断和裂缝,表面平整。 1.9、成品保护 ⑴ 钢筋混凝土管承受外压较差,易损坏,所以搬运和安装过程中不能碰撞,不能随意滚动,要轻放。 ⑵ 回填土注意事项。 1)管道施工完毕,应及时进行回填,严禁晾沟。 2)浇筑混凝土管墩、管座时,应待混凝土的强度达到5MPa以上方可还土。 3)填土时,不可将土块直接砸在接口抹带及防腐层部位。 4)管顶50cm范围内,应采用人工夯填。 ⑦质量通病预防注意事项 ⑴ 排水管道漏水 1)管沟超挖后,填土不实,或沟底石头未打平,管道局部受力不均匀而造成管材或接口处断裂或活动。 2)预制管时,接口养护不好,强度不够而又过早摇动,使接口产生裂纹而漏水。 3)未认真检查管材是否有裂纹、砂眼等缺陷,施工完毕又未进行闭水试验,造成通水后渗水、漏水。 4)地下管道施工完毕,回填土应进行分层夯实,可采用原土,未严格执行回填土操作程序,随便回填而造成局部土方塌陷或硬土块砸裂管道。 2、球墨铸铁管道施工 ⑴、沟槽开挖 管沟开挖:沟槽开挖采用机械开挖为主,辅以人工开挖。槽底高程预留10Cm由人工清理,随挖随清,防止超挖。沟槽开挖必须按设计要求放坡,并要保证槽底宽度。管道密集处,为避免破坏管基采用人工开挖,若必须破坏管基,必须对管基进行局部处理(3:7灰土夯实或混凝土加固)。 1.1管道沟槽开挖断面示意图 1.2.铸铁管道沟槽开挖断面示意图 1.3.采用机械挖槽时,应向机械司机详细交底,交底内容应包括挖槽断面,堆土位置,现有地下构筑物情况及施工要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时丈量槽底高程和宽度。 1.4.人工清挖槽底时,应认真控制槽底高程和宽度,并注意不使槽底土壤结构遭受扰动或破坏。 1.5.堆土于沟槽一侧,堆土线距沟边线不小于0.8~1.0m。 1.6.堆土不宜靠紧建筑物外墙,堆土高度不宜超过1.5m。 1.7.堆土不得影响建筑物、各种管线和其他设施的安全。 1.8.堆土不得掩埋测量标志,不得阻碍交通。 1.9.沟槽的开挖应槽壁平整,边坡坡度符合施工设计的规定,槽底高程的允许偏差为±20mm。 1.10.需要支撑的沟槽应随开槽及时支撑。 1.11.管道焊接工作坑尺寸 坑宽 1.3m 坑深 0.2m 坑长 0.6m 2、管道施工 采用球墨铸铁管,胶圈承插接口,与阀门连接处采用法兰连接。室外阀门井盖采用混凝土井盖。 2.1、工艺流程 挖槽 下管稳管 调整中心高程 砌管下 试压 砌井上部 填土 2.2、管道敷设 1)下管前应对管子、管件及阀门等的规格、质量进行检验,阀体是否完好,配件是否齐全密封填料是否适当,以及阀门启闭的灵活性,关闭严密性,合格者方可使用。铸铁管承口内部及插口外部过厚的沥青及铸砂应铲除干净。 2)沟边布管要考虑不堵塞道路,不影响沟槽安全,施工方便等因素,管道承口一般朝来水方向。 3)下管时采用人工下管,不得扰动管基。 4)安管时插口插入承口前,应将承口内部和插口外部清理干净。管道安装时,应将管节的中心及高程逐节调整正确,安装后的管节应进行复测,合格后方可进行下一工序的施工,并随时清扫管道中的杂物。 5)管道铺设或安装中断时,两端应临时封堵,不得敞口搁置。 6)胶圈承接承插口连接 将橡胶圈正确安装在承接口的橡胶圈沟槽区中,不得装反或扭曲,为了安装方便可先用水浸湿胶圈,但不得在橡胶圈上涂抹润滑剂安装,以防止接口时橡胶圈弹出。 用橡胶圈连接的管材在施工中被切断时,需在插口端另行加工坡口,并应划出插入长度标线,然后再进行连接。 7)给水管道在污水管线(混凝土管)下面穿过时加设钢套管,套管伸出交叉管每边长度为3米,套管两端用防水材料封闭。 2.3、水压试验 1)分段:按施工区段划分,但不大于1.0Km。 2)排气:排气孔位置设置在起伏的顶点处,灌水排气须保证排出水流中无气泡,水流速度不变。 3)加压设备:在试压管段两端分别装设压力表,采用手摇泵或电泵加压,试验前应对压力表进行校正。 4)支设后背:后背应墙面平整,并与管道轴线垂直,如土质松软时,应采取加固措施,若采用原有管沟土挡作后背墙时,其长度不得小于5m。具体做法见图。 5)回填土:试压前,除管口部位外,管身应先覆一部分土,避免管子移动,并将沿线管件的支墩加固牢靠。 6)做好排水设施,以便于试压后管内存水的排除。 7)管道水压试验时,应符合下列规定: (1) 管道升压过程中,当发现弹簧压力计表针摆动、不稳,且升压较慢时,应重新排气后再升压。 (2)应分级升压,每升一级应检查后背、支墩、管身及接口,当无异常现象时,再继续升压。 (3)水压试验过程中,后背顶撑、管道两端严禁站人。 (4)水压试验时,严禁对管身、接口进行敲打或修补缺陷,遇有缺陷时,应作出标记、卸压后修补。 (5)水压升至试验压力后,保持恒压10分钟检查接口、管身无破损及漏水现象时,管道强度试验为合格。 8)强度试验标准:1.2MPa。 9)严密性试验时,实测渗水量应小于允许渗水量。 3、检查井施工 室外阀门井为砖砌,路面井盖采用重型混凝土井盖,其他部位井盖采用轻型混凝土井盖。 1)严格按照设计要求井型砌筑,砌筑前检验井基础高程,符合设计要求。 2)砌筑井室时,砂浆必须饱满,灰缝平整,抹面压光,不得有皮鼓;裂缝。井室抹面要求分层压实抹光,达到闭水一次合格。井筒砌筑时注意圆度,平整度,加浆勾缝,应凹进砖内1毫米,并赶光,压实。 3)流槽应在井壁砌到管顶以下即开始砌筑,井壁与混凝土管接触部分用砂浆灌严,捣实,避免漏水,流槽抹面分层压实,抹光。 4)井框、井盖必须完整无损,安装平整,位置准确。 5)砂浆的强度必须符合设计要求,配比准确,不得使用过期砂浆。 6)井盖型号应符合设计要求,高程应与路面吻合。 7)管顶应砌筑高12.5厘米的拱旋。 8)井室踏步随砌随安,尺寸按图纸,应达到标准。 9)收口3面收,每次收进不能大于5Cm。 4、沟槽回填 4.1.本工程部分管线位于道路范围内。管顶50cm以内,回填细土,夯实至轻击85%(首层必须使用人工夯实),管顶50cm以上至路床以下1.5米部分及胸腔部分,回填土至重击90%。按道路土方标准,路床以下1.5m至路床以下0.8m范围内,应为重型击实93%,路床以下0.8m范围内,应为重型击实95%,对于重叠部分按较高标准执行。 4.2.沟槽的回填土,在槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块。直埋管道下和回填土中不允许有垃圾杂物和房渣土,应在管底以下作200mm的素土垫层(如地下水位高于基础底,可作200mm级配中砂垫层),不能作刚性垫层,管顶做中密填土(用蛙式夯夯一遍),其余部分做全密填土(用蛙式夯夯3~4遍),其密实度要求在95%以上。3.水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m,水压试验合格后,应及时回填其余部分。 4.3.回填土在运入槽内时不得损伤管节及其接口,管道两侧和管顶以上50cm范围内的回填土应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中堆放。 4.4沟槽回填土的压实应逐层进行,且不得损伤管道,管道两侧和管顶以上50cm范围内,应采用轻夯压实,压实面的高差不应超过30cm。 4.5.井筒周围应加强夯实,在每层夯实以后将井筒周围50cm以内部分用蛙式夯加夯4~5遍。由路床以下1.5米开始,使用9%石灰土处理井筒周围,夯实至95%。不能含有砖块石块,不能含有腐殖质和木块树枝,对于直径大于10cm的土块,必须打碎后散开。 4.6.操作要求:回填土的第一层用人工夯实部分,每层的虚铺厚度不大于15cm.用人工摊铺蛙式夯夯实的部分,每层虚铺厚度不大于25cm;用压路机压实部分,每层虚铺厚度不大于30cm;每层必须平整,管沟两侧回填必须同时进行,高差不得超过50cm,每个回填段长度不大于50米;接茬部分必须留成台阶状,台阶宽度大于其高度的两倍。 四、工程投入的主要加工设备和施工机械设备情况、主要施工机械计划 第一节、主要施工机械设备的选用和布置 1、挖掘机设备 本合同段拟投入1台KATO挖掘机,负责管沟开挖施工 2、自卸汽车和斗车 本合同段拟投入2辆自卸汽车和6台运输斗车,负责余方弃置土、建筑垃圾、水泥砂浆等的运输。 第二节、主要施工机械设备详见附表1。 第三节、主要施工机械设备进场时间 序号 项目名称 进场时间 备 注 1 挖掘机 开工前 2 汽车吊 开工前 3 自卸汽车 开工前 4 夯土机 开工前 5 砂浆搅拌机 开工前 (4)劳动力安排计划及劳务分包情况表 初期 正常期 高峰期 测量工 2 4 4 试验工 1 1 2 力工 10 10 15 焊工 1 5 6 瓦工 6 10 10 管工 2 4 6 混凝土工 4 4 8 电工 2 4 6 根据市政工程特点,项目部将根据施工进度计划优化人力、机械、材料、 资金、技术等生产要素,在细化施工进度计划的同时,对工序质量、工序间的衔接进行严格管理,制定出严格的上下工序的交接程序和应急处理措施,确保资源流动而工序作业紧密连接,杜绝一切可能发生的隐患,充分调动所有人员的积极性,确保工期、质量目标的实现。劳动力计划如下: (5)确保工程质量的技术组织措施 单位工程优良 分部工程优良 公司总部 分项工程优良 项目经理部 单位工程优良 施工班组 服务 控制 控制 管理 保证 保证 保证 保证 保证 1.质量控制流程 2.质量控制过程: 1)准备阶段 (1)按优化的施工组织设计和方案进行各项施工准备工作,编制工程项目质量保证计划及预防质量通病措施。 (2)搞好图纸会审和技术交底及技术培训工作,专业工种要持证上岗,对于推广应用的新技术、新工艺要组织有关人员认真学习。 (3)正确选择合理调配施工机械设备,搞好维修保养工作,保持机械设备的良好技术状态。 (4)配备合格的劳务队伍,对不合格队伍坚决予以除名。 (5)设置质量管理点,明细如下表: 序号 管理点名称 质量标准 01 测量定位 轴线,标高引测符合图纸要求及施工规范规定 02 地基处理 填土范围达到设计要求,土壤密实度符合图纸规定 03 管基处理及回填土 分层夯实,压实度符合设计要求 04 管道接口 接口严密不渗漏 2)施工过程 (1)严格按照施工工艺标准施工。严格工序管理,坚持自检、互检、交接检,作好隐蔽、预检工作。 (2)严格作业指导书制度,为了确保工程质量,在每道工序进行之前均要由责任工程师制定作业指导书,明确作业条件、操作工艺、质量标准和成品保护措施。 (3)加强质量检验 做好分项工程质量验评工作。 所有原材料,半成品必须有合格证(材质证明)或检验报告,所有原材料均由我公司物资分公司统一采购。 所有隐蔽记录必须经业主监理公司有关单位验收签字认可,才能组织下道工序施工。 加强成品、半成品的保护工作。 (4)严格执行公司对工程质量的奖罚规定,以经济手段促进和确保工程质量的全面提高。 (6)确保安全生产的技术组织措施 第一节、总则 一、安全方针 安全第一、预防为主;健全体系、分层管理、分层负责、预控预防、落实责任。 二、项目安全管理目标 无任何安全责任事故。 三、安全管理 1.建立明确可行的安全生产管理制度 2.成立施工现场安全领导小组。领导小组以项目经理部经理为组长,由责任工程师、安全员和班组负责人组成。安全领导小组负责对工程项目安全生产重大事项及时作出决策;贯彻执行国家和地方安全生产和劳动保护的方针、政策、法令并组织检查执行情况;负责制定安全生产规划和各项管理制度,解决实施过程中的困难问题;对安全生产进行周期性检查,针对存在的问题制定预防措施。 3.项目设置专职安全员。安全员行使安全生产监督检查职权;组织和指导责任工程师、外协施工队开展各项安全生产管理工作。 4.严格执行有关安全生产规定,加强对施工人员的安全教育,分施工部位向班组和联合力量做好安全技术书面交底,并办理签字手续,要及时搞好新入场工人的安全教育,特殊工种必须持证上岗,严禁违章指挥,违章操作。 第二节、施工现场安全技术组织措施 1.进入现场根据各工种要求穿戴必须的防护用品,禁止穿拖鞋或光脚进入现场,禁止酒后操作。 2.严格按照施工规范和安全操作规程施工,严禁违章操作、野蛮施工;作业地点挂警告牌,防止非施工人员进入现场;夜间施工现场要有足够的亮度和明显标记,确保行人及施工人员的安全。 3.开挖施工前与其他有关部门联系,作好安全消防工作的宣传教育,落实防范措施。开挖沟槽按要求放坡,对于有建筑物电线杆的沟槽必须按要求设支撑加固。 4.用起吊设备装运材料时,起重臂下严禁有人。 5.管沟内下管时,不得向沟内抛掷物料,沟槽内不得有人。 6.管子对口应用工具,手不得放在管子接合处。 7.管道试压时,要使用经检验合格的压力表,操作时缓慢升压,泵稳压后方可检查,检查时不要在堵板正面停留,不得带压修理缺陷。 8.夜间施工应有足够的照明设备,行灯照明必须有防护罩,并不得超过36V的安全电压。 9.机电设备必须有熟悉设备性能的人操作,非专业人员不准安装、拆除和检修机电设备。 10.所有用电设备应有防雨罩或置于棚内。各种电气设备应安装专用开关,在电源一侧加漏电保护器,露天使用的开关、插座应设在防雨箱内,门应加锁,不用时切断电源。 11.现场铺设临时照明线路必须用绝缘支持物,不得随便用电线搭在金属管件上 (7)确保工期的技术组织措施 1.编制有针对性的施工组织设计、施工方案和技术交底:“方案先行,样板引路”是我司施工管理的特色,本工程将按照方案编制计划,制定详细的、有针对性和可操作性的施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程施工有条不紊的按期保质地完成。施工方案覆盖面要全面,内容要详细,配以图表,图文并茂,做到生动、形象,调动操作层学习施工方案的积极性。 2.广泛采用新技术、新材料、新工艺、新机具:先进的施工工艺、材料和技术是进度计划成功的保证。我司将针对工程特点和难点采用先进的施工技术和材料,提高施工速度,缩短施工工期,从而保证各里程碑工期目标和总体工期目标。例如:在测量施工中,将采用电子空间测量技术来保证结构的空间测量定位的准确度。 3.加大施工机具投入。 (8)确保文明施工的技术组织措施 第一节、文明施工 一、文明施工的目标 创建保定市安全文明工地。 二、文明施工的技术组织措施 1、现场管理措施 (1)严格落实现场管理制度,落实现场管理人员岗位责任制。成立以项目经理为组长的文明施工领导小组,全面负责施工现场的文明施工领导工作。 (2)根据建设部、市建委制订的文件规定建立现场安全保卫制度及安保体系。每月定期对全体施工人员进行教育,提高文明和施工意识。按“谁施工,谁负责”的原则,实行统一领导,分工负责的方法,划分文明施工责任区,制定区域负责人,把文明施工责任落实到人。 (3)施工现场的出入口处按CI要求设立统一标准式样的标牌,字迹工整。在显著位置设置施工平面图和各项管理制度。现场各种暂设必须按的平面布置图的位置搭设,各种施工用料、机具按指定位置堆放整齐并做好标识。 (4)施工现场的责任区要分片包干,健全岗位责任制。生活卫生应纳入在总体规划,落实卫生专兼职管理人员和保洁人员,落实责任制。生活垃圾必须随时处理或集中加以遮挡,妥善处理,保持场容整洁。 (5)做好劳务队伍的登记名册及违章处罚登记,搞好劳务队伍的管理。做好工人的入场教育、职工安全教育及考核记录。 (6)对工程安装的各种专业设备、装修的半成品,成品制定有效可行的保护措施,由专人负责检查落实。 (7)施工现场内绝对禁止吸烟。 (8)平整场地,找好排水坡度,保证地面雨水及时排走。 (9)建立现场各项管理制度,以标牌形式悬挂于工地会议室内,现场管理的各种内业资料收集齐全,安排专人负责管理。 (10)在施工过程中对进出场的车辆要进行文明施工管理,进场车辆所运材料要堆放牢固,不超高、不超载、不违章,确保安全。拉土车辆进出场地设专人进行冲洗及覆盖。 2、料具管理措施 (1)严格落实现场料具管理制度,落实料具管理人员岗位责任制。 (2)材料及机具根据现场的统一规划进行存放布置,进行管理。 (3)临时仓库要防雨、防潮、消防器具齐全,并安门上锁,料场要平整、夯实,高于周围地面,四周排水畅通。制定材料节约措施,并做好材料节约台帐、报表。 (4)进场材料按要求存放,露天存放物资按品种、规格、分类堆放,码放整齐,并做好标识。库内存放的材料要分类清楚,码放整齐,标识明显,材料摆放位置要方便收发。 (5)现场按计划进料,按计划或任务书发料。明确为可追溯性物资的材料,按我单位《物资设备标识和可追溯性控制程序》要求执行,并详细填写有关记录,做好标识,便于实现可追溯性跟踪控制。 (6)现场使用的材料必须有合格证,材料员要搞好合格证的收集工作。 (7)现场码放的材料均用标牌进行标识,注明规格、型号、数量、产地、等级及进场日期。 (8)搬运材料时,轻拿轻放,减少噪声污染。 (9)加强对材料管理人员的业务培训和季度考核工作,考核结果有文字记录。 (10)制定进出门规定和携带材料工具进出门的规定。施工期间,每晚由值班经理组织晚间值班巡逻。杜绝一切破坏行为和不良现象。 (9)施工总进度表或施工网络图 见附表3 汇通公寓居住小区室外管网施工方案 编制人: 审批人: 施工单位:高碑店市建筑企业集团公司 编制日期:2012年8月14日 汇通公寓居住小区外线项目通讯录 单位 姓名 联系电话 备注 建设单位 崔连军 13653121398 杜维兵 18610117553 牛德山 15097745449 刘洪 15100290885 监理单位 施工单位 范耀武 13931235398 项目经理 王深 13582250651 施工队长 王东风 13803282268 经营 赵国庆 15131269595 技术 李春凤 15930226385 资料 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
