收藏 分销(赏)

抢工期施工方案.doc

上传人:胜**** 文档编号:809416 上传时间:2024-03-23 格式:DOC 页数:19 大小:221KB
下载 相关 举报
抢工期施工方案.doc_第1页
第1页 / 共19页
抢工期施工方案.doc_第2页
第2页 / 共19页
抢工期施工方案.doc_第3页
第3页 / 共19页
抢工期施工方案.doc_第4页
第4页 / 共19页
抢工期施工方案.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

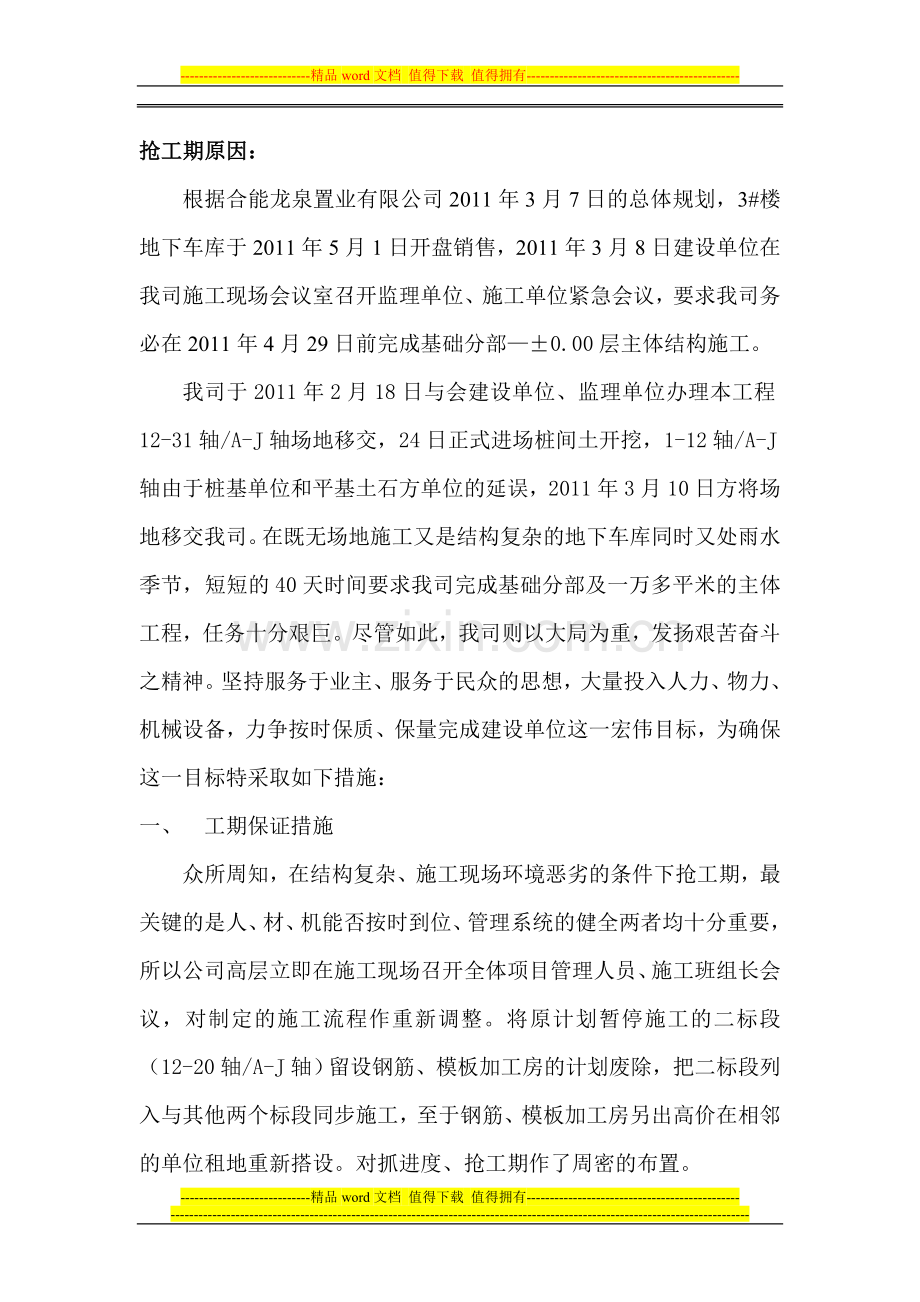

1、-精品word文档 值得下载 值得拥有- 合能.四季映像二期3#楼工程抢基础至0层工期施工措施方案重庆第十建设有限公司二0一一年三月抢工期原因:根据合能龙泉置业有限公司2011年3月7日的总体规划,3#楼地下车库于2011年5月1日开盘销售,2011年3月8日建设单位在我司施工现场会议室召开监理单位、施工单位紧急会议,要求我司务必在2011年4月29日前完成基础分部0.00层主体结构施工。我司于2011年2月18日与会建设单位、监理单位办理本工程12-31轴/A-J轴场地移交,24日正式进场桩间土开挖,1-12轴/A-J轴由于桩基单位和平基土石方单位的延误,2011年3月10日方将场地移交我司

2、。在既无场地施工又是结构复杂的地下车库同时又处雨水季节,短短的40天时间要求我司完成基础分部及一万多平米的主体工程,任务十分艰巨。尽管如此,我司则以大局为重,发扬艰苦奋斗之精神。坚持服务于业主、服务于民众的思想,大量投入人力、物力、机械设备,力争按时保质、保量完成建设单位这一宏伟目标,为确保这一目标特采取如下措施:一、 工期保证措施众所周知,在结构复杂、施工现场环境恶劣的条件下抢工期,最关键的是人、材、机能否按时到位、管理系统的健全两者均十分重要,所以公司高层立即在施工现场召开全体项目管理人员、施工班组长会议,对制定的施工流程作重新调整。将原计划暂停施工的二标段(12-20轴/A-J轴)留设钢

3、筋、模板加工房的计划废除,把二标段列入与其他两个标段同步施工,至于钢筋、模板加工房另出高价在相邻的单位租地重新搭设。对抓进度、抢工期作了周密的布置。1、 主要劳动力计划与安排(详表一)(1) 按项目部起草的施工进度计划,再次对各分部(子分部)分项工程,每个班组是否能在较短时间内保质保量按时完成下达的任务,劳动力的组建、用量、作了详细的评估和调整。(2) 采取换班作业、多加夜班,必要时实行24小时施工,公司对加班人员天/人补助生活费20元,当天的工作必须完成,绝不允许影响下一道工序施工。(3) 抢工期除操作工人较多外 ,工序穿插也很频繁,各班组的配合协调和施工质量特别重要,千万不能马虎,所以施工

4、现场再增加一名专业工长、一名专业质量检查员、两名专业测量员加大 管理力度。 (详表一)序号工种级别原用量单位现需用量备注 1安全员1个22专业工长5个63专业测量员2个44质量检查员1个25模板工90个1206钢筋工70个1007砖工、杂工25个408砼工25个502、材料计划与安排(见表二)(1) 本工程-3.6m至0.00层面积大,四周又全是剪力墙结构,为抢工期不能采取平行流水作业,只能一次性全面施工,所以投入材料的用量浪费相当大,项目部对各种材料的用量必须提前一周上报公司、材料采购部门及时作调研,与供货商衔接。(2) 加大材料采购力度,各种原材料、成品(半成品)按工程所需提前3天进场,对

5、部分材料缺货或供货不及时的做好花高价购买准备,不能因材料不好购买的原因造成工期延误,务必做到工不等料,杜绝无料停工现象。(3) 到商品砼厂家实地考察、其生产规模,每时的产量能否按现场所需及时供货等均做到准确无误。(见表二)序号材料名称规格单位原用量现用量备注1九夹板18mmM21800029000墙、柱、梁、板2木方15X400mmM3350550模板楞3钢管4.8m85000150000支撑用4扣件 个65000100000支撑用说明:原用量是按合同工期,现用量是抢工期必须投入的材料。3、机械、设备计划与安排:(详见表三)(1) 除3台起重塔机外,其余施工机具、设备已做好补给,现运至现场,保

6、证现场所需。(2) 对原有的机具加大维修、保养,确保正常运行。(表三)序号设备名称规格型号单位单机功率原用量(台)现用量(台)增加量1砼泵送机台110KW122竖焊机BX3-315-2台24KW233电焊机BX2-315台24KW234调直机2.0T台4.5KW125弯曲机WJ-40台4.0KW236圆盘锯MJ225台4.0KW237型材切割机YS9L2台4.0KW238振动机HT-650台1.1KW46说明:原用量是按合同工期,现用量是抢工期必须投入的设备。4、 不可预见性因素对工期的保证:(1) 除不可抗力的因素外,如施工现场长时间停电,准备一台大功率的柴油发电机,至少应保证一台塔吊及所有

7、小型机具、照明的用电量。(2) 连续下雨、在现有劳动力足够的基础上再增加一部分人员,雨天作业对每个操作工人购买统一的雨衣或采取必要的防雨措施。5、 其他保证工期的措施:(1) 组建一支具有钢筋、模板、砼操作工的劳务班组作预备队伍,一旦班组人员不按时到位时立即补充。(2) 多考察一家商砼厂家,如供货不及时延误砼浇筑,将进行更换。一、质量保证措施各分部(子分部)分项工程应对各班组、新进场人员先作技术交底,除严格按施工图、施工验收规程、规范施工外,还应按操作工艺。流程进行作业。施工现场再增加一名具有丰富经验的专业工长,一名专业测量员,一名专业质量检查员,时刻对各工序、施工部位监督指导,从而确保工程施

8、工质量。1、施工放线(1)、以工程放线轴线交点为控制点,按方向确定承台,挡墙基础梁轴线作为基础梁放线依据。(2)、为保证测量误差满足要求,水平角测设采用测回法进行测量,即在每测设完一个水平角后,倒镜测回观测,然后取前后两个半测回角读数的平均值对已测设的水平角进行修正。(3)、本工程设2-3个水平标高控制点,作为水平标高控制的基准点。 2、如剪力墙留设垂直施工缝,留设部位在柱边,预留的剪力墙水平筋长度应保证能锚入未施工的柱支座内中心线(35d),用钢管架固定牢固,留设的施工缝处应加钢板止水带,用遇水膨胀止水条钢钉固定(见附图)后浇施工缝支模前必须将不密实的砼剔打干净,清除杂物,浇筑时用水冲洗后,

9、砼表面用纯水泥浆刷浆,再进行浇筑。3、钢筋分项工程 (1)、钢筋焊接级钢用T-43焊条,级用T-50焊条,进场钢筋必须进行验收,验收合格后填写材料进场报验单通知现场监理及业主代表检查,同时见证抽样复检,合格后方可投入工程使用。 (2)、钢筋现场制作,绑扎成型,柱竖筋均采用电渣压力焊接接长。梁纵向受力钢筋采用直螺纹连接式接长。(3)、梁底部钢筋在支座处,上部钢筋在跨中1/3范围内,接头钢筋同一断面不得超过50%(焊接)或25%(绑扎搭接),位置错开Lae。(4)、柱、剪力墙竖向钢筋每层楼板面上按03G101标准进施工接头,接头位置满足以下规则:A、接头位置要求高于Lae,高于柱子长边尺寸,高于1

10、/4层高。B、柱子同一截面焊接数量不大于50%,剪力墙不大于25%。(5)、楼板受力通长钢筋接长底筋在支座处,负钢筋在跨中1/3范围内,其它短钢筋则按设计长度配料制作。如需留设施工缝,在施工缝处应增加设置施工插筋,数量为主钢筋面积的30%,长度取3.0m,两端各伸入缝内1.5m。板插筋采用B12钢筋,放置于板中部,梁插铁用B20的钢筋放于上、下受力钢筋位置。(6)、电渣压力焊接头应逐个进行外观检查,进行力学性能试验时,应从每批接头中随机抽取个试件做拉伸试验,施工段中300 个同级别钢筋接头作为一批,不足300个接头仍按一批执行。(7)、电渣压力焊接头外观检查结果应满足如下要求:A、四周焊包出钢

11、筋表面的高度应大于或等于4mm。B、钢筋与电焊接触处,应无烧伤缺陷,无明显气泡。C、接头处的弯折角不得大于4。D、接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得大于2mm。(8)、电渣压力焊接头拉伸试验结果为3 个试件的抗拉强度均不能小于该级别钢筋规定的抗拉强度。当试验结果有个试件的抗拉强底低于规定值时,应再取个试件进行复验。复验后仍有个试件的抗拉强度小于规定值则该批接头不合格。(9)、手工电弧焊焊条的牌号应符合设计规定。焊条质量应符合要求。(10)、钢筋搭接焊:适用于、级钢筋。焊接时,宜采用双面焊,不能进行双面焊时,也可采用单面焊,。搭接长度l应与帮条长度相同。.搭接接头的焊缝厚度h应不

12、小于0.3,焊缝宽度 b不小于0.7d。.搭接焊时,钢筋的装配和焊接应符合下列要求: a.搭接焊时,钢筋应预弯,以保证两钢筋的轴线在一轴线上。在现场预制构件安装条件下,节点处钢筋进行搭接焊时,如钢筋预弯确有困难,可适当预弯。b.搭接焊时,用两点固定,定位焊缝应离搭接端部20mm以上。b焊缝宽度 H-焊缝厚度焊缝尺寸示意图c.焊接时,引弧应在搭接钢筋的一端开始,收弧应在搭接钢筋端头上,弧坑应填满。第一层焊缝应有足够的熔深,主焊缝与定位焊缝,特别是在定位焊缝的始端与终端,应熔合良好。钢筋的规格、焊接接头的位置,同一截面内接头的百分比必须符合设计要求和施工规范的规定。检验方法:观察或尺量检查。弧焊接

13、头的强度检验必须合格。从成品中每批切取5个接头进行抗拉试验。注: d为钢筋直径。(11)为了确保钢筋直螺纹丝头的加工质量,应严格按钢筋直螺纹连接生产操作规程进行施工。(12)在进行梁钢筋连接时,要仔细检查钢筋规格是否和连接套筒一致,螺纹、丝牙是否完好、清洁。如钢筋接头螺纹丝牙受到损伤,必须立即更换钢筋或连接套筒,保证钢筋接头的连接质量。连接中做好丝头上的塑料保护帽的回收工作。(13)对丝头进行外观质量检验:牙型饱满、外形尺寸满足设计要求。钢筋直螺纹连接应具有形式检验报告。(14)对套筒进行质量检验:一是套筒的材质必须符合要求,并具有质量保证书;二是套筒表面无裂纹和其它缺陷;三是外形尺寸包括筒内

14、的螺纹直径及套筒长度均满足产品的设计要求。(15)采用专用的力距扳手对钢筋接头进行检测,对不合格的钢筋接头及时进行调整。(16)钢筋接头连接完成后,质检员或监理人员按规定的抽检数量进行检查,并按500个接头为一批,每批抽检3个接头,要求钢筋连接接头质量100合格。如果有一个试件不合格,应再取6个试件进行复检。如果仍有试件不合格,则该批试件均为不合格,必须进行返工。(17)在进行接头抽检时,每一个验收批应随机抽取10的直螺纹连接接头进行外观质量检查,如遇外观质量达不到规范要求,必须进行返工。(18)钢筋加工时,钢筋下料单均由现场综合技术组、质安组负责校审批准。(19)钢筋制成的半成品进行挂牌验收

15、,质安员负责抽查。(20)梁、柱节头的钢筋均很密,核心箍不允许遗漏,绑扎确实困难的部位,将箍筋制成两个型,待绑扎就位后,按搭接10d焊接成封闭箍。 (21)受力钢筋保护层厚度要按设计要求留足。(22)柱的竖筋在楼面的位置加焊一层相同规格的定位箍和定位筋,以预防钢筋偏移。(23)楼层负筋等安装配管完毕,再进行绑扎,楼板负筋绑扎应加B12钢筋马凳,间距1000*1000mm;负筋绑扎好后,严禁在上面踩踏,以保证负筋位置的正确。板钢筋除靠近外围两行相交点全部扎牢外,中间部分的相交点可间隔交措扎牢,但必须保证受力钢筋不位移,双向受力的钢筋须全部扎牢。高度根据板厚确定。马凳 网片钢筋砼垫块竹胶板楼面板钢

16、筋网片定位示意图(24)当次梁支承在主梁上或次梁相互交叉时,除按设计加梁吊筋外,凡未特殊注明者,一律在梁侧将箍筋各加密四道,直径同主梁箍筋。(25)预埋件螺栓定位:在模板和预埋件上钻孔攻丝后,应用10或12螺栓将预埋件固定在模板上。焊接固定:预埋件应焊在钢筋上,焊接时,应将预埋件外露面紧贴模板,其锚固筋应与钢筋焊接。如锚筋小或偏短,可另增设附加筋焊接。4、现浇砼分项工程本工程采用采用商品砼,现场设置两台HBT-60型拖式泵供商品砼到位,负责在抢工期时的所用砼。(1)、作业准备 . 浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清理干净,并检查钢筋的水泥砂浆垫块是否垫好,模板的清扫口应在清除杂

17、物及积水后再封闭。. 浇筑砼层段的模板、钢筋、预埋铁件及管线,预留孔洞等全部安装完毕,验收合格并已办理隐、预检手续。. 浇筑砼操作平台及走道已搭设完毕,验收合格。. 技术交底已层层落实,并已形成书面记录。.坍落度筒及试件模数量已准备到位。(2)、混凝土生产本工程采用商品砼,与业主和监理一起确定好商品砼供应商后,签订合同,组织好商品砼的生产。(3)、混凝土运输混凝土运输、浇筑及间歇的全部时间不得超过下表的规定,当超过时留置施工缝。砼场内采用泵输送泵泵送就位。砼运输浇筑和间歇的允许时间(min)砼强度等级气 温不高于25高于25不高于C30210180高 于C30180150(4)、浇筑与振捣 砼

18、浇筑时应分段分层连续浇筑进行。浇筑层高度应根据结构特点、钢筋疏密程度决定,一般为振捣器作用部分长度的1.25倍;最大不得超过30cm,使用插入式振捣器应快插慢拔,插点要均匀排列、逐点移动、顺序进行。不得遗漏,做到均匀振实、移动步距不大于振捣作用半径的1.5倍(一般为3040cm),振捣上一层时应插入下层5cm以消除两层间的接缝。 浇筑砼应连续进行,如必须间歇,其间歇最长时间应按所用水泥品种、气温及砼凝结条件确定,一般超过试配报告时间应按施工缝处理。浇筑砼时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的砼凝结前修正完好。(5)、柱墙砼浇

19、筑柱墙浇筑前底部应先填以510cm 厚与砼配合比相同的砂浆,柱墙砼应分层振捣,每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件,除上面振捣外,下面要有人随时敲模板。柱墙砼浇至梁底,浇灌时要控制砼自落高度和浇灌厚度,防止离析、漏震。砼自由下落高度大于3.0m时,砼应采用串筒进行浇筑。柱砼一次连续浇灌高度不宜超过1.0m,待砼沉积收缩完成后(一般1.5小时)再进行第二次砼浇灌,要加强柱根部四角砼震捣,防止漏震造成根部结合不良、棱角残缺现象出现。浇筑完后,应随时将伸出的搭接钢筋整理到位。(6)、梁板砼浇筑梁板砼浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成梯形,当达到板底位置时再

20、对板的砼进行浇筑,随着阶梯形不断延伸,在柱子高强度部位以自然斜面衔接,振捣密实。梁节点钢筋较密时,浇筑此处砼时,用小直径振捣棒振捣。楼板砼分段浇筑,随打随压光,砼浇筑方向平行于主梁方向推进。施工时,设马凳及人行通道和操作平台,严禁直接踏踩钢筋,通道随打随拆。大面积楼板砼浇筑时,用水准仪抄平,保证楼板平整度。 浇筑板砼的虚铺厚度应略大于板厚,用插入式振捣棒顺浇筑方向托拉振捣,并用事先测定在柱筋上的标高拉白线尺量检查砼厚度,后用长木抹子抹平,待砼凝结前收水后,再抹2-3遍,防止砼受气候等影响,表面出现裂缝。施工缝位置:沿次梁方向浇筑楼板,原则上梁、板砼一次浇筑不设施工缝,如遇特殊情况施工缝应留置在

21、次梁跨度的中间1/3范围内,施工缝的表面应与梁轴线或板面垂直,不得留斜槎,施工缝宜用木板或钢丝网挡牢。施工缝处须待已浇砼的抗压强度不小于1.2Mpa时,才允许继续浇筑,在继续浇筑前,施工缝砼表面应凿毛,剔除石子,并用水冲洗干净后,先浇一层水泥浆,然后继续浇筑砼,应细致操作振实,使新旧砼紧密结合。(7)、防水砼施工本工程地下室挡墙、后浇带采用微膨胀防水混凝土,混凝土中掺入外加剂ZY,掺量为水泥用量的12%,抗渗标号为P6。施工应加强养护。7.1材料的选择 水泥:采用干缩小的普通硅酸盐水泥,以减少水泥的自身收缩。水泥进场时,必须有出厂证明书,除应对其品种、标号、厂名、包装、出厂日期等进行检查验收外

22、,试验室应对该批水泥进行抽检,合格方能用于工程,贮存三个月以上,结块受潮的水泥严禁使用。 石子:石子的种类、粒径的选择对提高混凝土结构的防水抗渗能力至关重要。石子粒径越大,其周长越长,与水泥砂浆的收缩的差值越大,必然在水泥砂浆与骨料的粘结界面上形成细微裂缝,造成压力水渗透的通道。当骨料粒径较小时,因骨料的总表面面积增大,必然引起水泥用量和用水量的提高,这又导致砼收缩的增加,产生收缩裂缝,所以必须合理选择骨料粒径。石子选择粒径为520mm连续级配的卵石,要求吸水率不大于1.5%,含泥量不大于1%,粗骨料的性能应符合(JGJ53-79)的要求。 砂:选用质地坚硬、清洁、级配良好、细度模数接近1.4

23、的特细砂,要求含泥量小于3%。其性能应符合普通砼用砂质量标准及检验方法(JGJ52-79)的要求。 外加剂:为了提高砼的密实度,减少毛细孔,提高砼抗渗性,选用YZ微膨胀剂。7.2配合比选择 配合比除满足抗渗要求外,还应满足强度要求,配合比设计时,按施工图设计要求的抗渗标号提高一级。水灰比不宜大于0.60,水灰比越小,砼的渗透性也越低,砼抗渗能力越强。砂率选择应适当,在防水砼中,水泥砂浆不仅仅起粘结填充作用,还要形成一定厚度的砂浆保护层,以切断砼内的毛细孔道,提高砼的抗渗性能,防水砼砂率一般为3540% 。配合比应提前由实验室进行试配,由有资质的检测所提出施工配合比。7.3砼浇筑、振捣、养护施工

24、要点:模板要求拼缝严密,支撑牢固,固定模板用的螺栓、套管及埋于结构中的管道应加焊止水环,结构内设置的各种钢筋或绑扎铁丝不得接触模板;施工缝按设计要求留置,继续浇筑砼时,施工缝应凿毛、扫净、湿润,再铺上一层2050mm厚的1:1水泥砂浆;加强砼养护。(8)、不同强度等级砼的浇注该工程砼强度等级要求较高,且种类多,同楼层有两种不同强度的砼要穿插进行,施工程序复杂,必须采取有效的施工措施。 科学地分块、分段浇筑砼 施工时,除按前述分段流水作业外,再将施工段划分为若干块,使每块砼量大致相等,并在砼初凝前浇筑完每段砼。在混凝土中掺缓凝剂,使砼缓凝。根据砼的缓凝时间,确定块的大小,每块砼必须在缓凝时间内完

25、成,使各施工块之间不出现冷缝,以确保施工质量。 确保各部位的砼强度利用高强砼低流动性,每块砼浇筑遵循从高到低的砼强度进行浇筑,这样既可防止低强度砼流入高强度砼的部分,又可确保各部位砼的质量。两种不同强度的砼之间,用一层 3mm3mm钢丝网隔开(见下图)便于控制各部位砼的截面尺寸和砼用量。为了两种砼连接牢固,在第二种砼与第一种砼连接时,将分隔的钢丝网剪碎取出,或把剪碎的碎片拉回与原分隔线相垂直的方向,使两种不同强度的砼连接密实牢固,不致形成人为的分缝带,削弱砼的抗拉强度。柱墙核心区45低标号砼后浇300300钢丝网33mm高标号砼先浇梁板不同强度等级砼浇注处理图(9)、后浇带施工后浇带处理时间在

26、原砼浇灌两个月后。施工时对原砼面剔除浮浆层,旧砼面刷水泥浆一道。此处梁板钢筋加密一倍处理。后浇砼比原砼高一个标号,中掺水泥用量的8% YZ膨胀剂。该范围内原梁板支撑不拆除。(10)、砼养护砼浇筑完毕后,应在12小时后加以覆盖和浇水,浇水次数应以保持砼有足够的润湿状态为准,养护期一般不小于14昼夜。(11)、砼质量检查砼在拌制和浇筑过程中应按砼结构工程施工及验收规范 (GB50204-2002)规定进行检查,砼质量的试件,应在砼的浇筑地点随机取样制作,试件的留置应符合规范规定:100m3的同配合比的砼,其取样不得少于一次;且当有一工作班施工量不足100m3时,每一班取样一次。每次取样应至少留一组

27、标准试件,同条件养护试件留置组数,根据现场实际需要确定。三、安全文明施工保证措施1、对施工人员在施工前进行安全入场教育,分工种、分阶段进行施工安全交底和安全知识教育,抢工期更应随时注意安全,严格按强制性标准(JGJ59-99)的规定执行。2、为确保工期能按时完成,施工工序必须穿插频繁,夜间施工较多,所以安全十分重要,我司决定在现有基础上再增加两名安全员及两名专业电工,安全员负责固守施工现场巡视或旁站作安全检查、监督,专业电工负责施工现场机具、照明、临时用电、用水的搭接,在保证安全的前提下抓时间、抢工期3、工程正处于雨季施工阶段,进出场的车辆又较多,为了确保车辆带泥上路,除增设一台冲水设备和两名工人负责清理、打扫外,同时在大门50米范为内铺设草垫。1、重庆十建.四季映像2011-3-11-精品word文档 值得下载 值得拥有-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
