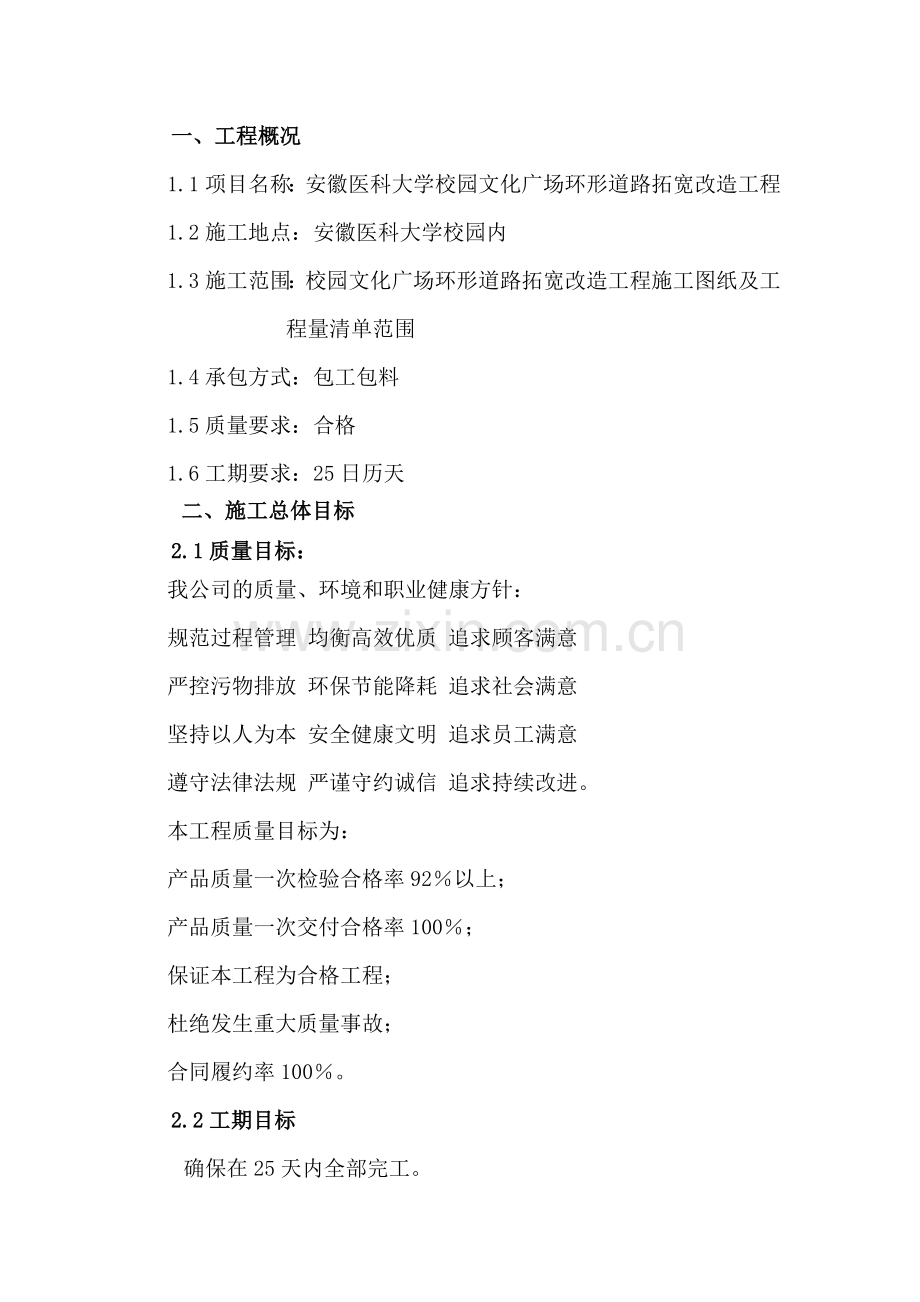

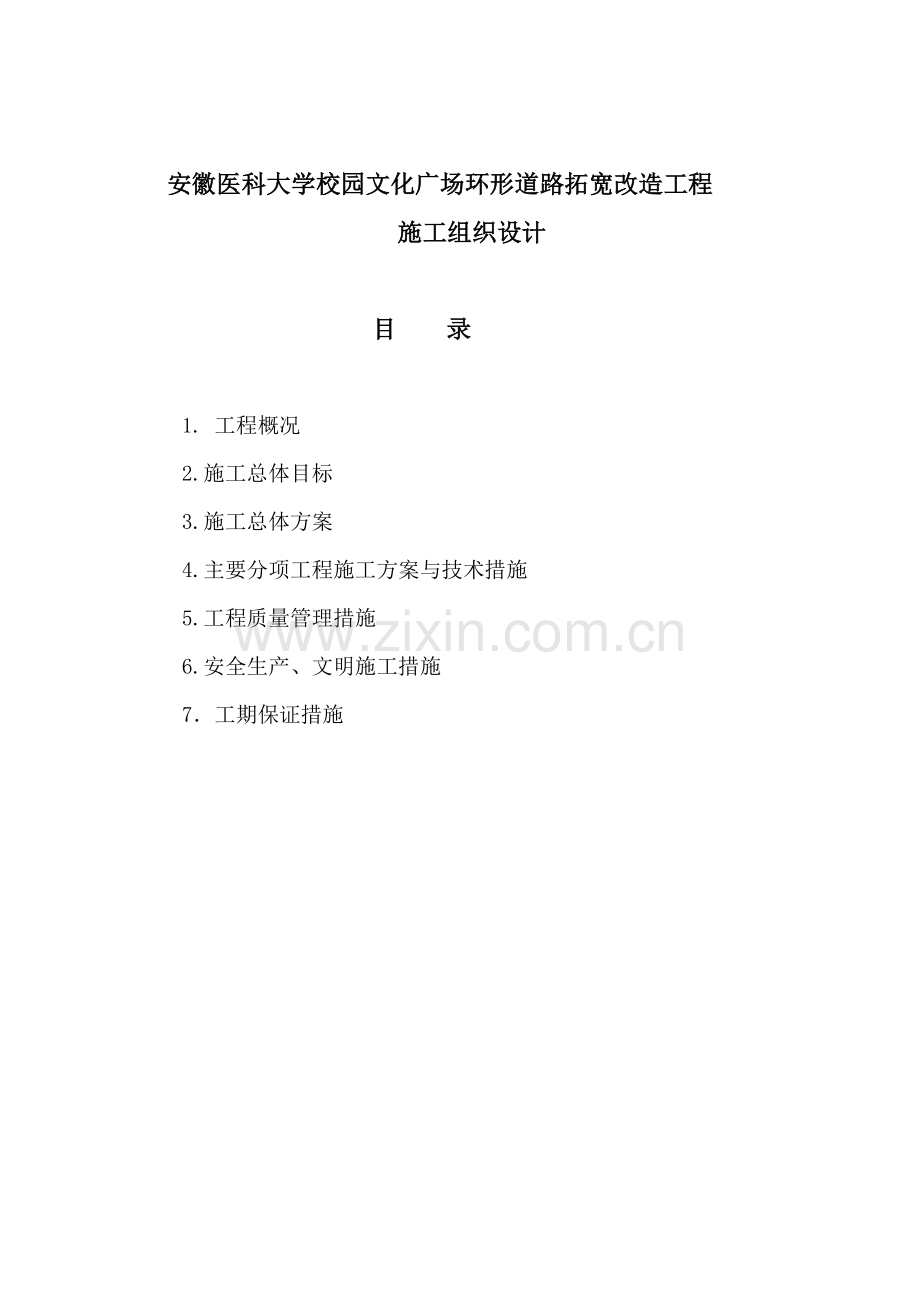

1、安徽医科大学校园文化广场环形道路拓宽改造工程 施工组织设计 目 录 1. 工程概况 2.施工总体目标 3.施工总体方案 4.主要分项工程施工方案与技术措施 5.工程质量管理措施 6.安全生产、文明施工措施 7工期保证措施一、工程概况1.1项目名称:安徽医科大学校园文化广场环形道路拓宽改造工程1.2施工地点:安徽医科大学校园内1.3施工范围:校园文化广场环形道路拓宽改造工程施工图纸及工程量清单范围1.4承包方式:包工包料1.5质量要求:合格1.6工期要求:25日历天二、施工总体目标2.1质量目标:我公司的质量、环境和职业健康方针:规范过程管理 均衡高效优质 追求顾客满意 严控污物排放 环保节能降

2、耗 追求社会满意坚持以人为本 安全健康文明 追求员工满意遵守法律法规 严谨守约诚信 追求持续改进。本工程质量目标为:产品质量一次检验合格率92以上;产品质量一次交付合格率100;保证本工程为合格工程;杜绝发生重大质量事故;合同履约率100。2.2工期目标确保在25天内全部完工。2.3安全目标杜绝死亡事故,一般安全事故控制在0.1%以内 。2.4环境保护与文明施工本工程位于市区校园内,施工期间要尽可能的减少灰尘,在夜间施工时,尽量降低噪音,切实严格按照有关规定做好文明施工。三、施工总体方案施工总体方案:首先拆除环形路两侧混凝土侧石;需拓宽道路路床处理:先用破碎锤将拓宽路面面层和基层处理,用反铲拆

3、除打堆,渣土装自卸汽车运到指定地点。基底用人工配合反铲和装载机清理整平,压路机压实。路面基层二灰碎石、水泥稳定碎石采用现场拌和、人工摊铺,机械压实;沥青混合料采用商品料,混合料采用10t汽车运至现场,人工摊铺压实;花岗岩侧石安砌。其中路面基层的二灰碎石和水泥稳定碎石采取连续施工作业,路面沥青混凝土统一摊铺。 四、主要分项工程施工方案与技术措施4.1路基施工 1)测量放样在正式开挖之前会同监理工程师、业主代表和有关部门对道路边线内的原始地形进行测量,根据测量结果校核工程量,并将其结果报监理工程师和业主核准确认,然后再根据设计图纸先将拓宽道路平面位置放样出来,沿路中心线及两侧边线设置控制桩,直线段

4、每20米设一个桩,环形曲线段每10米一个桩。2)现状路面结构层破碎开挖现状路面结构层大部分需要破碎拆除,因工期紧,我部计划先将原路路边面砼和基层用破碎锤松动,反铲拆除打堆,用反铲将打成堆的渣料装至自卸汽车上,运往业主指定的弃渣场。拓宽部分路床开挖至设计路床,基底用人工配合反铲清理整平,压路机压实。对快剥离后达不到设计高程的用2:8灰土找平压实至设计路床高程。 4.2路面底基层、基层施工路面基层施工工艺流程图施工现场的准备材料进场及检验砼机械设备的保养调试现场导线点加密、定位放线“三通一平”后细部放样路面下承层的检验、验收人、机就位拌和设备的安装调试材料堆放场地设施修建材料采购、检验、进场配合比

5、设计粒料拌和:配合比设计的验证、质控半成品的运输和抽样混合料摊铺初 压复压、终压密实参数分析调整大面积施工养 护4.2. 1施工准备4.2.1.1材料 按施工要求的供应计划和需求,提前进行备料并具有一定的储备量。 各种材料经监理现场见证取样后送有相应资质的实验室检验,检验合格后方可使用。4.2.1.2.机械设备配备拟投入以下主要机械设备,详见本合同段“主要施工机械表”机械设备提前3天运到现场并及时进行安装和调试,压路机试运行等。4.2.2.配合比设计根据设计要求及施工技术规范,由试验室提供配合比,经监理工程师批准并经试验段现场试用后形成正式的生产配合比。4.2.3.施工放样 4.2.3.1.恢

6、复中线,环形平曲线段每10m设一桩,并在两侧路肩边缘外设指示桩,桩采用“十”字形,以利于挂线摊铺。 4.2.3.2进行水准测量,在两侧指示桩上用明显标记标出每层的设计高。4.2.3.3.将放设的桩加密成5m间距,并挂钢丝,钢丝拉应力应达到规定标准。4.2.4.二灰碎石和水泥稳定碎石现场拌和施工4.2.4.1拌和前,保证各种材料的粒径及级配准确。4.2.4.2正式拌和前,对设备进行调试,使混合料的颗粒组成和含水量达到规定的要求。 4.2.4.3.粒料进拌和机拌和时,及时调整向拌和机中添加的水量,使混和料出料时含水量高于最佳含水量1%2%,以补偿摊铺及碾压过程中的水分损失。4.2.5.集料运送、摊

7、铺 4.2.5.1混合料采用反斗车运送,人工跟进摊铺整平。防止水分散失过快,避免因缺料发生离析等现象。这样铺出的平整度较好。摊铺过程不宜中断,并严格按确定的延长时间进行控制。4.2.6.碾压4.2.6.1.摊铺完毕后,小型压路机跟随摊及时进行碾压。初期碾压速度一般为1.5km/h,以后用2.5km/h为宜,路面的两侧宜多压23遍。4.2.6.2碾压时的控制碾压时要注意压路机要流水施工,尽量减少碾压时间,对水泥稳定碎石和因特别需要参加一定数量水泥的二灰混和料从拌和到压实成型的总时间保证不超过2小时(具体时间由水泥初凝时间确定)。在初压后,及时测量各点的标高,使纵、横坡达到设计和规范要求,尽量做到

8、宁刮不补。4.2.7.接缝处理每天的工作段缝做成横向接缝。人工将末端混和料修整整齐,紧靠混和料放两根方木(方木的高度与混和料的压实厚度相同),整平方木边的混和料,方木的另一侧用砂回填3m,其高度应高出方木23cm,将混和料碾压密实,在重新开始摊铺混和料前,将砂及方木除去,并将下承层扫净,重新摊铺。施工中尽量减少纵向冷缝出现,若有,继续摊铺时将上次摊铺时边部松散粒料进行清除,下步摊铺时交叉不少于20cm,并碾压成型。4.2.8.养生对二灰碎石养生采用覆盖法,利用上面的结构层对其进行覆盖,覆盖前保持表面湿润,上面的结构层施工间隔时间不得大于48小时。水泥稳定碎石养生在碾压成型后开始用毡布覆盖、洒水

9、养生,养生期为7天,且至上层结构层施工前,该层表面必须覆盖,不得曝晒。养生期内不得开放交通。养生期完毕后,按要求对本施工层进行检测验收,合格后进行下道工序。4.2.9.试验检测基层摊铺施工过程中随时进行压实度实验,实验合格后进行养生,养生到期对基层进行无侧限抗压强度试验检验,二灰碎石7天龄期无侧限抗压强度达到0.8Mpa以上,压实度93%,水泥稳定碎石7天龄期无侧限抗压强度达到3 Mpa以上,压实度93%。4.2.10.质量控制与质量检测路面基层及底基层质量控制主要从原材料及现场铺筑两个方面进行。所有进场的水泥、粉煤灰、石灰、砂、石等原材料都必须经过现场质检人员的检查,并经监理工程师同意后方可

10、使用。现场施工主要控制二灰碎石及水泥稳定碎石的压实度,厚度,纵横断面高程、铺筑宽度、平整度、纵横坡度,具体检测质量标准如下表:工程种类项目检测频率质量标准底 基层纵断面高程(mm)20m一个断面,每个断面35点+5-15厚度(mm)均值每15002000m2,6个点-10单个值-25宽度(mm)每40延米1处0以上横坡度(%)每100延米3处0.3平整度(mm)每200延米2处,每处连续10尺(3米靠尺)15基层纵断面高程(mm)20m一个断面,每个断面35点+5-10厚度(mm)均值每15002000m2,6个点-3单个值-10宽度(mm)每40m一处0以上横坡度(%)每100延米3处0.3

11、平整度(mm)每200延米2处,每处连续10尺(3米靠尺)104.3路面面层施工4.3.1将路面松散材料 、尘土及杂物清扫干净,必要时辅以铁锹铲除清扫不掉的硬块,并用空压机沿纵向向前将浮尘吹扫一遍。如有沾粘的泥土,用水冲洗干净。4.3.2沥青混合材料摊铺前,进行路线导线点及高程点的复测与恢复,由测量人员对路面中心线段中线和边线的位置进行测量放样,并测量出高程,其精度符合规范要求。4.3.3沥青砼铺设高程采用挂钢丝绳法进行控制。即在道路边缘每10m设一对基准桩,超高及弯道路段每5m设一对基准桩。用水准仪按道路设计纵坡及横坡计算各测点高程,根据施工余量下返测设高程,在基准桩上挂上钢丝绳,用倒链紧固

12、至钢丝绳无下垂挠度。用钢丝绳高度作为控制摊铺厚度的依据。 4.3.4沥青混合料铺筑施工方法4.3.4.1 沥青混合料运输沥青混合料采用自卸车运输,从沥青拌和站运输至工作面。运输车在装料前必须清洗干净,车箱底及围壁要涂一簿层油水比为1:3的混合液,但在箱底不能有余液积聚。自卸车在自动卸料装料后,要用蓬布覆盖,装运沥青混合料的车辆应经地磅过称,同时测定其温度,运往施工现场。运料自卸车箱后档板卡扣必须清洁,易于卡紧开启,以防车辆行进过程中漏料,造成混合料浪费和污染路面。运输车在返回途中,料斗要放平,以免发生事故和残料洒漏,污染路面。4.3.4.2混合料的摊铺人工摊铺整平。派专人指挥运料车徐徐倒车卸料

13、,人工跟随摊铺整平。同时不断随时检查摊铺层的厚度、宽度、高程及坡度,发现问题及时和配合调整。如出现不符合要求的局部地方时,人工进行局部找补,或更换混合料仔细修补,同已铺混合料顺接,不留明显印迹和差异。如缺陷严重,则予以铲除,并调整或改进施工工艺。4.3.4.3混合料的碾压和成型沥青混合料碾压,严格按初压、复压和终压三阶段进行碾压,派专人设置好阶段的标志,选派2人专门量测摊铺完的混和料的温度,及时指挥压路机作业,以保证各阶段的碾压温度,防止高温碾压引起混合料纵向推移,和低温碾压出现裂纹或不能有效的消除轮迹。要把握合理的碾压长度和压路机的行走速度,确保压实度不小于93%。碾压:用小型双钢轮静力压路

14、机碾压。从路面横坡低处向高度处碾压,原幅去原幅回,错轮碾压每次叠轮2030cm,压路机停机或错轮在低于70的路段上(路边设置标记)。初压2遍宜在混合料130时开始,不低于110以前完成。碾压距离控制在5070m。碾压过程中,压路机不得在碾压区段上转向、调头、左右移动位置、中途停留、变速或突然刹车。初、复压的掉头位置要呈梯形分布,并要错开1m以上,压路机必须停在待铺的路段上。对压路机碾压不到之处,进行人工热夯处理。4.3.4.4接缝处理 摊铺时尽量整幅通长摊铺,以减少接缝。不在同日摊铺的纵、横缝,在摊铺新料前,对已摊铺带的边缘细加修理,将松动、裂缝、厚度不足或未充分压实的部分清除掉,刨齐缝边要垂

15、直,线形直顺,并喷刷一层粘层油、热沥青方可摊铺。4.3.4.5封闭交通在压实后的沥青混合料温度高于40前,禁止任何车辆通行。4.3.4.6试验检测按照市政公路规范规程的要求进行试验,压实度不小于98%。4.3.4.7.开放交通 热拌沥青混合料路面待摊铺层完全自然冷却,混合料表面温度低于40后经监理工程师书面同意后,才可开放交通。但严禁重型车辆通过。 沥青混凝土路面施工工艺流程图施工现场的准备材料进场及检验压路机械设备的保养调试现场水准点加密、定位放线路面基层的验收、签认人工摊铺,整平拌和设备的安装调试材料堆放场地设施修建材料采购、检验、进场配合比设计沥青砼拌和:配合比设计、质量验证砼出厂运输;

16、定性验证抽样护肩带施工沥青砼摊铺碾 压接缝处理质量检验验收交工开放交通施工准备4.4花岗岩侧石安砌施工4.4.1.施工流程施工准备测量放样基面精修砂浆拌和砂浆铺设沿石砌筑后背施工4.4.2施工方法1.对花岗岩侧石材料进行精心检查和挑选,保证色泽均匀一致,其尺寸、倒角满足设计要求。2.准确放线,边线位置用钢筋棍标识,并挂线控制,基面清扫干净并洒水湿润。3.砂浆拌和充分,铺设均匀。4.采用座浆法砌筑,定位准确,一次成型。5.验收前,组织人工对整个路缘石外露面进行清扫。五、工程质量管理措施5.1.质量管理目标 本工程质量管理目标为:5.1.1产品质量一次检验合格率92以上;5.1.2产品质量一次交付

17、合格率100;5.1.3保证本工程为合格工程;5.1.4杜绝发生重大质量事故;5.1.5合同履约率100。为实现质量管理目标,我公司建立了强有力的项目部领导班子,建立全面有效的质量保证体系和管理制度,并严格加以实施,确保工程施工质量。认真贯彻执行国家基本建设“百年大计,质量第一”的方计,运用ISO9001标准,保证使所有影响施工质量的过程处于受控状态,确保工程施工质量,满足合同的质量要求。5.2.质量管理体系为了确保工程质量,实行三级质量管理制度,下级对上一级负责。项目经理部成立质量管理领导小组,项目经理任小组组长,为施工质量第一责任人,对本项目施工质量全面负责。项目部内设质检部;现场施工队配

18、专职质检工程师;施工班组设质量检查员。详见工程质量管理体系图:业主或监理公司 公司职能部门 项目经理 项目技术负责人 质保工程师 专职质量检查员班组设兼职质检员工程质量管理体系图5.3.质量管理制度5.3.1 建立开工前的技术交底制度每项工程开工前,由主管技术的工程师向全体施工人员进行技术交底,讲清该项工程的设计要求、技术标准、施工方法和注意事项等。每个工序开工前由施工队主管工程师向施工班组进行技术交底,使全体人员在彻底明了施工对象的情况下进行施工。5.3.2 建立“五不施工”、“三不交接”及“三检”制度“五不施工”即:未进行技术交底不施工;图纸和技术要求不清楚不施工;测量标桩和资料未经换手核

19、签不施工;材料无合格证或试验不合格者不施工;上一工序不合格不进入下一工序施工。“三不交接”:无自检记录不交接;未经专业人员验收合格不交接;施工记录不全不交接。“工序三检”即:自检、互检、交接检。上道工序不合格,不准进入下道工序,确保各道工序的工程质量。5.3.3 建立严格的隐蔽工程检查签证制度凡属隐蔽工程项目,首先由班组、项目部逐级进行自检,自检合格后,应会同监理工程师一起复检,检查结果填入验收及质量评定表格,由双方签字,并由监理工程师签发隐蔽工程验收证明。5.3.4 建立严格的“跟踪检测”制度跟踪检测将由项目部质检部和施工队质检工程师进行,检测工作将按“施工跟检”、“复检”、和“抽检”三种方

20、法进行。5.3.5 建立严格的原材料、成品和半成品进场验收制度,对采购进场的原材料及成品、半成品要由质检部组织进行验收,参加验收的人员包括质量、技术、物资及使用单位的有关人员。验收的内容包括:5.3.5.1进场货物的品种、规格、数量是否符合采购计划;5.3.5.2供应厂家的产品合格证或检验报告是否齐全;5.3.5.3产品现场质量检查,并填写检查验收记录;5.3.5.4取样进行试验,并填写试验报告。按验收程序收货后分类分批堆放管理,做好标记。质量检查记录和试验报告保存备查。对检查验收不合格的原材料、成品和半成品,要马上清除出场,不得在场内存放。5.3.6 建立健全原材料、成品、半成品的管理制度检

21、查合格同意进场的原材料、成品和半成品要分类、分批堆放,并设立标志卡,坚持按用途归口保管、发放,不得混杂。对易受潮的物品要做好防雨、防潮工作。5.3.7 建立原始资料和质量记录的保存制度本工程要准备一套完整的质量保证文件和记录。单项工程质量文件和记录由专人填写整理和归档管理,工程结束时装订成册交质检部。质量安全部应将全部工程质量文件和记录汇编成册,竣工时随竣工文件移交业主。我局同时保留一份完整的文件记录,并按规定存入档案。5.3.8 建立和实施质量奖惩制度,加大奖惩力度,与每月质量考核相结合,做到重奖重罚。5.3.9 认真推行全面质量管理制度,围绕施工中的关键点,改进施工工艺,提高工程质量。5.

22、3.10 加强施工过程质量控制路基填筑前,及时对填料进行含水量、最大干密度等试验,并将试验报告送呈监理工程师核验,同意后方可作为填筑用料。通过填料碾压试验,确定合理铺料厚度、压实方法、碾压遍数、土料含水量、有效压实厚度等,切实保证路堤碾压后干密度不小于设计要求。做好隐蔽工程及分部分项单元工程的验收。验收时,质检人员和有关人员必须到场,实行签证制度,做好验收记录。5.4主要岗位质量管理职能:5.4.1 项目经理全面领导和组织项目部质量保证工作,对工程质量负全面责任。贯彻执行上级颁发的质量管理的政策、规定、制度和要求。结合施工实际对职工组织教育。协调各部门、各单位的质量管理工作关系,及时组织讨论和

23、质量策划活动。组织制定和批准必要的质量奖罚等质量文件,鼓励取得显著工作成绩的人员和惩罚出现质量事故问题的责任者。监督施工中全面推行ISO9001标准。5.4.2 项目技术负责人执行经理决策意识,负责具体组织,指导质量保证活动的开展。对项目工程质量保证工作的技术问题负全面责任。组织作好有关技术规范、技术标准、技术操作规程的贯彻执行工作。参加或组织质量工作会议,针对信息情报分析得出具体倾向性问题或质量问题,提出技术措施和意见。对违反技术要求和操作规程质量管理规定的,有权随时制止和纠正。5.4.3 项目质量管理部对工程质量保证活动的开展及后果负全面责任。贯彻上级的各项质量政策、规定,及时组织项目施工

24、中各项质量管理活动的实施。监督检查质检人员的工作质量,发现问题有权处理解决。有权及时制止违反质量管理规定的一切行为,有权提出停工要求或立即决定停止施工。分析质量动态及综合质量信息,及时提出处理意见上报项目经理。负责组织工程质量检查,参加组织质量事故分析会,调查分析并及时提出对事故责任人的处理意见。执行质量奖罚。对工程不合格或质量保证工作失误造成质量问题的应负管理责任。负责组织落实ISO9001标准的实施,并及时向有关部门报告质量保证体系运行情况。5.4.4 施工队长施工队长是施工的组织者和实施质量保证活动的直接领导,对工程施工质量负有直接责任。组织本单位的质量活动,认真落实质量计划及技术管理部

25、门下达的各项措施要求。虚心接受质量部门及检验人员的质量检查和监督,对提出的问题进行认真处理或整改,并针对问题性质调查情况进行分析,及时采取措施。负责组织本单位的质量自检活动和工序交接的质量互检活动的开展,督促施工班组作好自检记录和施工记录。认真处理质量和进度关系,严格要求职工按施工程序办事。坚持“质量第一”的思想,对违反操作规程不按程序办事而使质量低劣的应及时制止并返工。负责向主管部门提供质量事故的真实情况,不得假报或隐瞒。5.4.5 操作者操作者应对各自作业活动的质量负直接责任,特殊工种持证上岗。按操作指导书或交底及图纸要求施工,凡因违反上述要求,造成质量事故,均应负操作责任。按质量控制程序

26、作好施工自检工作,认真记录检查结果并作好施工及检验标识。做到不合格器材不使用,上道工序不合格不接受,本道工序不合格不交出。接受技术、质量检查人员的监督检查,出现问题立即整改。5.4.6 专职质量检查员专职质量检查人员是严把质量关、对工程质量进行全面监督检查的特殊岗位工作人员,必须持证上岗,对其所辖范围的质量监督检查工作负全面责任。发现施工中违反操作规程、技术措施、图纸要求时,应坚持原则,立即指出,责令其整改或停工并向技术、质量和行政负责人汇报。收集、整理施工过程中的记录,按规定向质量部门及时、准确、如实填报各种质量报表。参加工程质量动态分析和事故调查与分析。参与工序及工程产品质量审核。 六、安

27、全生产、文明施工措施 6.1.安全生产管理措施6.1.1.安全生产目标确保安全文明施工,国家现行相关规定。达到“安全文明示范工地”标准。6.1.2.建立项目部安全生产管理体系“安全第一,预防为主”,制定保证安全生产的各项规章制度,规范安全业务内容,施工现场设置明显安全标志和标语牌,严格执行建筑施工安全检查标准,在确保安全生产的前提下组织施工生产。1)项目部安全生产管理组织机构业主或监理公司 公司职能部门 项目经理 项目技术负责人 安全工程师 专职安全检查员班组设兼职安全员6.1.3.安全防护技术保证措施6.1.3.1 施工现场树立安全标志与警告牌,施工人员进入现场须戴好安全帽及其他劳动保护用品

28、。6.1.3.2 现场电源线一律按规定架空,装置固定的配电盘。所有设备配置触电保护器,加工机械配制必要的保护装置。6.1.3.3 做好防火工作,焊接切割等明火作业必须在安全地点进行。6.1.3.4 运输块石的绳索工具要牢固,作业人员之间应相互配合动作一致。6.1.3.5 注意在清除场地、基础处理工程及填筑工程、砌石工程、砼及沥青砼工程等的施工中各环节的安全工作。6.1.3.6 做好施工现场安全设施工作,如警戒线标志、防护设施及各种警戒信号。6.1.3.7 加强用电管理和雷击防护,供用电装置要有安全可靠的接地装置,防止或减少触电、雷击事故发生。供电线路设置符合安全规定,专职电工负责操作运转。各种

29、电气设备、开关箱等均应有瞬间保护装置。非电工人员严禁操作电气设备。6.1.3.8 所有机械操作人员持证上岗,其他人不得操作。按照操作规程正确操作,严禁违章作业,杜绝酒后上机。6.1.3.9及时注意天气变化,对预报的大风大雨采取相应措施。准备好雨季施工材料及防护材料。6.1.4.项目部安全检查程序项目安全预控目标 现场作业人员培训工艺流程危险点分析制定安全措施、操作规程安全检查、验收合格? NO YES安全技术交底实施工艺流程、按章操作发生工伤、机损等事故合格?NO总结、推广 YES6.2.文明施工管理6.2.1努力降低原材料、电能、燃油、燃煤消耗;6.2.2采取节水措施,减少污水排放;6.2.

30、3施工机械二氧化硫的排放符合标准;6.2.4建筑场界噪声符合国家标准;6.2.5杜绝重大火灾及爆炸事故发生;6.2.6固体废弃物逐步实现资源化、无害化、减量化;6.2.7控制粉尘排放,达到无投诉;6.2.8优先选用绿化环保建材,杜绝使用淘汰落后建材。6.3.职业健康安全目标:6.3.1 不断完善安全防护设施,提高本质安全水平;6.3.2 加强安全教育培训,落实安全生产责任制,减少“违章指挥,违章作业,违反劳动纪律”的现象发生;6.3.3 加强特种作业人员、驾驶员的管理,预防高处坠落、物体打击、触电、机械伤害等事故的发生;6.3.4加强机械设备管理,定期进行特种设备、车辆、容器等年检,减少机械伤

31、害事故发生;6.3.5加强易燃易爆物品的管理,配置灭火器材,完善管理制度,防止火灾、爆炸、职业中毒事故发生;6.3.6加强卫生防疫工作,预防食物中毒等群体性事故发生;6.3.7完成各种安全生产指标。 七工期保证措施7.1.管理措施对工期的保证组织有丰富施工经验和坚强组织领导能力的干部成立项目经理部(详见项目管理组织机构),形成强有力的行政决策机构,严格管理,按时完成工程施工任务。必要时进一步调剂力量和机具设备。开工前作好充分的准备,配备足够施工力量,包括人力、物力、机具设备等,项目部全体成员提前进入角色,熟悉工程情况特点,充分预计可能出现的困难。在施工前及施工期间与监理和业主保持密切的联系,取

32、得他们的帮助和支持,听取他们的指导,以利各项工作顺利进行。抓好关键工序,先准备,及时抓,重点抓,专人抓。制定计划时留有余地,阶段性计划必须保证总计划的完成,阶段性(月、旬)计划必须大于总计划,并及时考核。注意工程的宏观控制,严格工序间的衔接,将网络计划技术注入本工程的施工管理,使每一项工程、每道工序都有明确的完成时间,并确保实现。充分考虑雨季对工程进度的影响,必要时采取一定的技术措施,确保工程的顺利进行。配备足够的机械设备和必要的备用设备,如拌合机、发电机组等以保证工程连续施工。要加强机械设备的维修保养,使其经常保持良好状态,提高生产效率。制定管理层、作业层的职责和职能关系制度,对全员劳动力实

33、行动态管理,将承包制引入本工程的施工管理,充分调动管理层和作业层的积极性,同时,广泛地开展劳动竞赛活动,开展争先创优。7.2.劳动力及机械设备对工期的保证为确保工程连续施工按期完成,我公司将选择具有很高专业素质的施工队进场承担施工任务。这些队伍曾参与了多条市政道路工程的施工,具有较高的施工技术水平和丰富的施工经验,同时为本工程配备了充足的机械设备,详见“劳动力计划表”及“主要施工机械设备表”。7.3.材料对工期的保证本工程主要材料按详细的材料采购计划统一采购,所有进场材料需要进行检验,合格后方可使用。既保证工程不因材料短缺而停工,也保证施工时不会因材料质量出现问题而返工的现象。7.4.良好的外

34、围环境对工期的保证积极主动和业主联系,为施工提供方便。在施工过程中,要在业主、监理的统一部署与协调下安排施工,确保本合同段各施工项目顺利、协调、按期、保质完工。 项目管理组织机构:项目经理 技术负责人预算员资料员材料员安全员质检员施工员施工班组主要施工机械设备表 序号机械或设备名称型号规格数量国别产地制造年份额定功率(kw)生产能力备注1挖掘机PC2201山推20021152推土机TY1201山推20031353光轮压路机3Y18/122山工2002744手扶压路机YZS-S2江苏20035空压机SAC551潍坊2003554m36蛙式打夯机WH6020西安20042.27自卸汽车解放 5t3

35、长春20048机动翻斗车FC1510句容2004159交流电焊机BX-3004河北20012410砼振动器ZN3010西安20021.111压刨MB104A1徐州20012.212平刨MB5031陕西20012.213简易锯MJ2431陕西2001314洒水车CJG5100G2南京2003996000L15350滚筒式拌和机10.3m316砼搅拌运输车417混合料厂拌设备1 劳动力计划表工种按工程施工阶段投入劳动力情况天数5天10天15天20天25天管理人员666666测量员333333试验员222222电工222222材料员222222司机101010101010木工333330砼工1515

36、1515158瓦工10101010105普工303030303030修理工222221 单位:人 本计划表是以每班8时工作制为基础的。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别

37、是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要

38、离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,

39、使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*

40、”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我

41、的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝

42、福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
