南堰住宅小区一期I组团工程 建筑节能施工方案

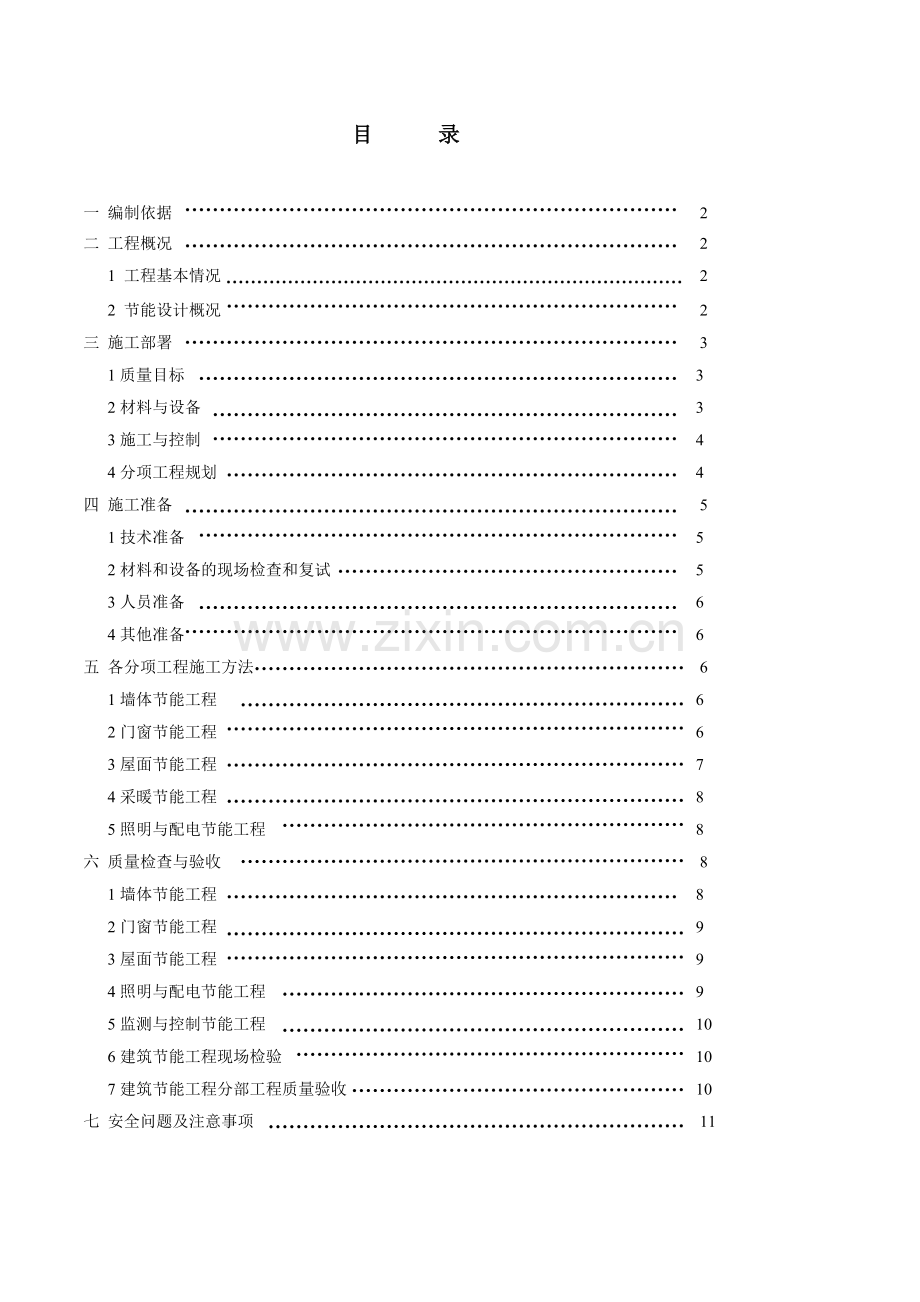

目 录
一 编制依据 2
二 工程概况 2
1 工程基本情况 2
2 节能设计概况 2
三 施工部署 3
1质量目标 3
2材料与设备 3
3施工与控制 4
4分项工程规划 4
四 施工准备 5
1技术准备 5
2材料和设备的现场检查和复试 5
3人员准备 6
4其他准备 6
五 各分项工程施工方法 6
1墙体节能工程 6
2门窗节能工程 6
3屋面节能工程 7
4采暖节能工程 8
5照明与配电节能工程 8
六 质量检查与验收 8
1墙体节能工程 8
2门窗节能工程 9
3屋面节能工程 9
4照明与配电节能工程 9
5监测与控制节能工程 10
6建筑节能工程现场检验 10
7建筑节能工程分部工程质量验收 10
七 安全问题及注意事项 11

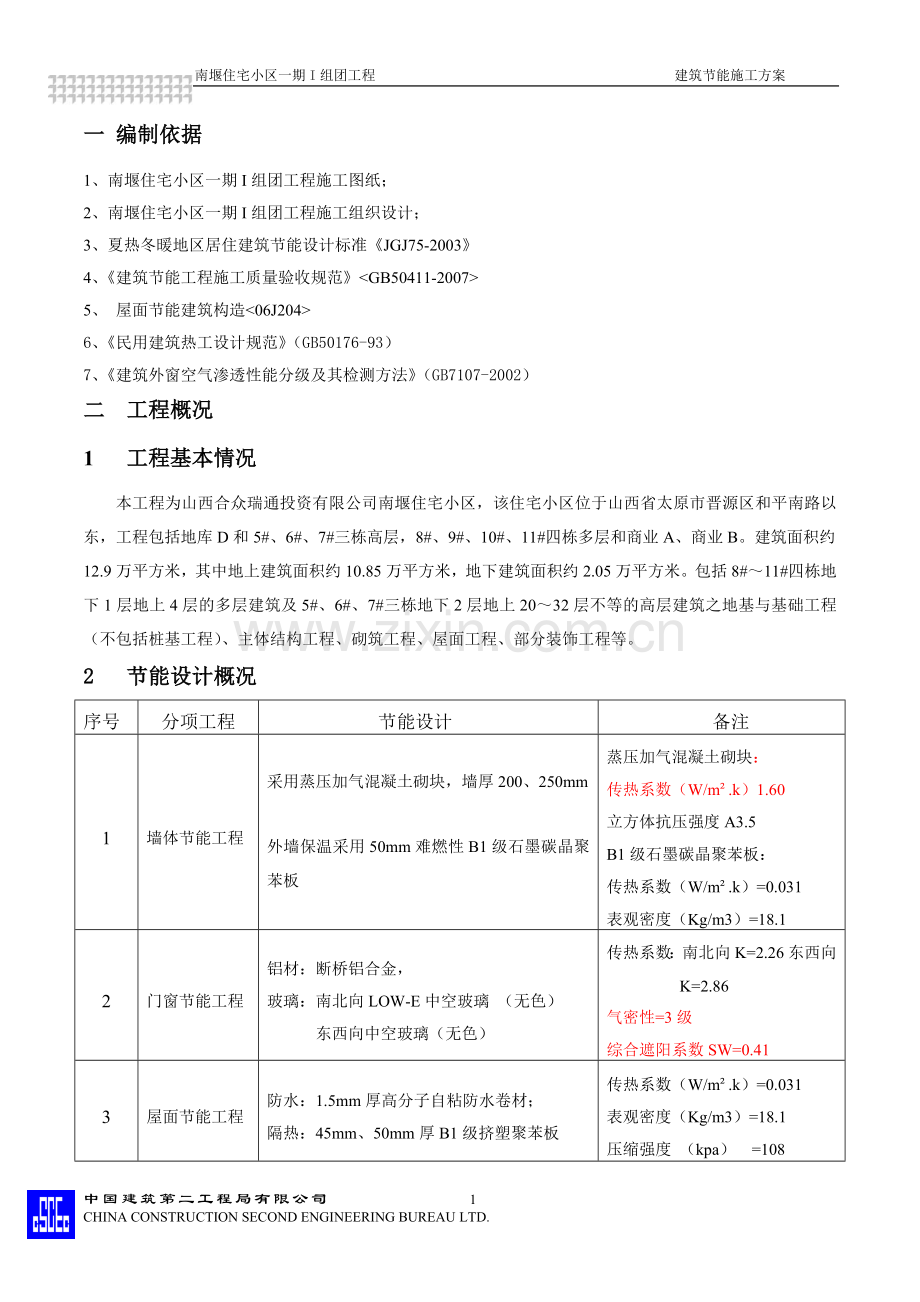

一 编制依据
1、南堰住宅小区一期I组团工程施工图纸;
2、南堰住宅小区一期I组团工程施工组织设计;
3、夏热冬暖地区居住建筑节能设计标准《JGJ75-2003》
4、《建筑节能工程施工质量验收规范》<GB50411-2007>
5、 屋面节能建筑构造<06J204>
6、《民用建筑热工设计规范》(GB50176-93)
7、《建筑外窗空气渗透性能分级及其检测方法》(GB7107-2002)
二 工程概况
1 工程基本情况
本工程为山西合众瑞通投资有限公司南堰住宅小区,该住宅小区位于山西省太原市晋源区和平南路以东,工程包括地库D和5#、6#、7#三栋高层,8#、9#、10#、11#四栋多层和商业A、商业B。建筑面积约12.9万平方米,其中地上建筑面积约10.85万平方米,地下建筑面积约2.05万平方米。包括8#~11#四栋地下1层地上4层的多层建筑及5#、6#、7#三栋地下2层地上20~32层不等的高层建筑之地基与基础工程(不包括桩基工程)、主体结构工程、砌筑工程、屋面工程、部分装饰工程等。
2 节能设计概况
序号
分项工程
节能设计
备注
1
墙体节能工程
采用蒸压加气混凝土砌块,墙厚200、250mm
外墙保温采用50mm难燃性B1级石墨碳晶聚苯板
蒸压加气混凝土砌块:
传热系数(W/m².k)1.60
立方体抗压强度A3.5
B1级石墨碳晶聚苯板:
传热系数(W/m².k)=0.031
表观密度(Kg/m3)=18.1
2
门窗节能工程
铝材:断桥铝合金,
玻璃:南北向LOW-E中空玻璃 (无色)
东西向中空玻璃(无色)
传热系数:南北向K=2.26东西向K=2.86
气密性=3级
综合遮阳系数SW=0.41
3
屋面节能工程
防水:1.5mm厚高分子自粘防水卷材;
隔热:45mm、50mm厚B1级挤塑聚苯板
传热系数(W/m².k)=0.031
表观密度(Kg/m3)=18.1
压缩强度 (kpa) =108
4
采暖工程
5
配电与照明节能工程
照明采用光效及灯具效率高的灯具
日光灯镇流器采用高效节能镇流器
选用分体式空调机
符合相关产品节能标准
三 施工部署
2. 质量目标:节能工程所有分项合格率100%。
2 材料与设备:
2.1 节能工程使用的材料、设备等,必须符合设计要求及国家有关技术标准的规定。不得使用国家明令禁止使用与淘汰的材料和设备。
2.2 进场时对材料和设备的品种、规格、包装、外观、尺寸等进行验收,对质量证明文件进行核查,并经监理确认,形成相应的验收记录。
2.3 建筑节能工程使用的材料应符合国家现行有关技术标准对材料有害物质限量的规定,不得对室内外造成污染。
2.4 节能保温材料在施工过程中,使用时的含水率应符合设计要求、工艺要求或实验室给出的配合比配置。当未给出要求时,应按找施工方案和产品说明书配置。
2.5 复验:对材料和设备要按下表及相关规定在施工现场抽样复验,复验为见证取样送检。
建筑节能工程进场材料和设备的复验项目
序号
分项工程
复验项目
1
墙体节能工程
强度、传热系数
2
门窗节能工程
气密性、传热系数、可见光透射性、中空玻璃露点
3
屋面节能工程
保温材料的导热系数、密度、压缩强度
4
采暖工程
5
配电与照明节能工程
电线截面和管芯导体电阻值
3 施工与控制
在施工前,根据批准的施工方案对采用相同建筑节能设计的房或构造做法,在现场采用相同材料和工艺制作样板间或样板件经过建设单位、监理单位同意后在大面积展开施工。建筑节能的施工作业环境条件要慢做相关规范、标准和施工工的要求。节能保温的材料要放在室内,大雨、暴雨天气暂停施工。
4 分项工程规划
建筑节能分项工程规划
序号
分项工程
主要验收内容
1
墙体节能工程
主体结构基层、保温材料、饰面层
2
门窗节能工程
门、窗、玻璃
3
屋面节能工程
基层、保温隔热层、保护层、防水层、面层
4
采暖工程
5
配电与照明节能工程
低压配电电源:照明光源、灯具、附属装置;控制功能:调试
四 施工准备
1 技术准备
1.1 组织有关技术人员及施工人员认真熟悉施工图纸,充分领会设计意图。学习有关建筑节能工程施工质量验收规范,把图纸中存在的问题消灭于施工之前。
1.2 根据工程的的具体情况编制施工方案和技术交底。针对特殊部位、施工难点部位,专门成立QC小组,对特殊过程编制作业指导书,逐级进行技术交底,指导实际施工。
1.3 在装修工程中,结合建筑节能新的要求,做好每一个分项的技术管理工作。进行样板引路,经过监理及建设单位认可后大面积展开施工。
2 材料和设备的现场检查与复试
2.1 对材料和设备的质量证明文件进行核查,并经监理确认,纳入工程技术档案。进入施工现场用于节能工程的材料和设备均应具有出厂合格证、中文说明书及相关性能检测报告、定型和成套技术应有型式检验报告。
2.2 建筑节能工程使用的燃烧性能等级和阻燃处理,应符合设计要求及现行国家标准《高层民用建筑设计防火规范》GB50045、《建筑内部装修设计防火规范》GB50222和《建筑设计防火规范》GB50016的规定。
2.3 建筑节能工程使用的材料应符合国家现行有关标准对材料有害物质限量的规定,不得对室内外环境造成污染。
2.4 节能保温材料在施工使用时的含水率要符合设计要求、工艺要求及施工技术方案要求。
3 人员准备
根据建筑节能项目的实际情况,对施工作业人员进行技术交底,不参与交底的人员,不得进场施工。特殊部位的节能施工,需要对工人进行实际岗位操作培训。培训要有记录和考核,合格后方可上岗。
施工人员的数量,根据工程施工情况而定
4 其他准备
建筑节能分项工程施工前,根据规范和工艺的要求组织施工机械和设备进场,编制施工计划和材料进场计划。
五 各分项工程施工方法
1 墙体节能工程
(一)砌体工程
1、一般要求
(1)砌块,其龄期应超过28天。
(2)砌块在运输、装卸过程中,严禁抛掷和倾倒,现场堆置高度不超过2m。
2、质量要求
(1)砌块不应于其他块材混砌。
(2)墙灰缝厚度、宽度应正确。砌块砌体灰缝厚度应为8—12mm。
(3)墙砌筑时应错缝搭砌。砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
3、外观质量检查
(1)砌体所用材料品种、规格、强度及砂浆的强度,构造柱、圈梁的钢筋规格、数量、位置符合设计要求。
(2)砌块错缝搭接,搭砌长度满足要求,竖向通缝不大于2皮。
(3)墙体灰缝饱满,砌体水平灰缝饱满度≥80%,对于砖砌体,其竖缝填满砂浆,不得有透明缝、瞎缝、假缝。
4、砌筑尺寸允许偏差项目
砌体一般尺寸允许偏差
检查项目
允许偏差(mm)
检查方法
GB
QB
轴线位移
10
6
钢尺检查
垂直度
≤3m
5
5
用2m托线板或吊线、尺检查
>3m
10
6
表面平整度
8
6
2m靠尺、塞尺检查
门窗洞口高、宽(后塞口)
±5
±5
钢尺检查
外墙上下窗口偏移
20
15
用经纬仪或吊线检查
(二)外墙外保温工程
1、施工准备 :
1.1技术准备:
(1)熟悉图纸及相关资料,参阅施工工艺。
(2)了解材料性能,掌握施工要领,明确施工顺序。
(3)提供所需的材料和技术质量标准,并向施工人员进行技术交底,确保质量和安全无事故。
1.2材料准备:
(1)50mm厚阻燃型保温隔热聚苯板(碳素聚苯板),以下方案中简称聚苯板。聚苯板长、宽尺寸以进场尺寸为准,长、宽根据施工需要进货,不影响质量等技术参数要求,一般规格为1200mm×600mm。
聚苯板主要性能指标:
表观密度
(kg/m3)
导热系数
(W/m·k)
吸水率
%(V/V)
燃烧性能
≥15
≤0.041
≤4
难燃B1级
(2)锚固件:锚固件采用A6带圆盘的聚乙烯膨胀套管及钢钉组成,圆盘直径不小于60mm,有效锚固深度不小于50mm,单个锚栓对系统传热增加值≤0.004W/(m·K);
(3)∮1.2镀锌低碳钢丝网(文化石保温墙面用)孔径30×30mm;耐碱网格布(涂料墙面用)。
耐碱玻纤网技术要求
试验项目
性能指标
标准型
网孔中心距,mm
4~6
单位面积质量g/㎡
≥160
断裂应变,%
≤5
耐碱断裂强力保留率(经纬向)%
≥80
耐碱断裂强力保留值
≥1000
镀锌钢丝网技术要求
项 目
单位
指标
工 艺
---
热镀锌电焊网
丝 经
mm
0.90±0.04
网孔大小
mm
30×30
焊点抗拉力
N
>65
镀锌层质量
g/㎡
≥122
(4)保温粘结砂浆、抗裂砂浆。
1.3机具准备:
(1)切割聚苯板专用平台、电阻丝、接触式调压器、电烙铁、盒尺、靠尺、墨斗和装运聚苯板专用工具。
(2)电线、接线板等辅助施工材料。
3.4施工作业条件:
(1)审查施工图纸,熟悉并掌握墙体各部位的构造,明确门窗洞口、装饰线条等部位尺寸,标高等方面的施工技术要求及节点作法。外墙面的雨水管卡、预埋埋件、空调眼、设备穿墙管道提前安装完毕,穿墙洞必须堵完,并预留外保温厚度。
(2)作业时环境温度不应低于5℃,风力不应大于5级。
(3)雨季施工时应做好防雨措施,雨天不得施工。
(4)施工前,对工人进行技术交底及施工操作培训,并检验基层的垂直度和平整度,不符合要求的部位做到找平处理。
2、施工工艺流程
4.1外墙聚苯保温板施工工艺流程
结构墙面清理干净——聚合物粘接砂浆抹底灰——粘贴聚苯板——固定锚固件——聚合物抗裂砂浆底面——压入耐碱玻纤网格布(镀锌钢丝网)——聚合物抗裂砂浆罩面
3、施工方法
(1)外墙面清理干净。
(2)弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰线等。
(3)挂基准线:在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢丝,每两个楼层在装修线位置挂水平线,以控制聚苯板的垂直度和平整度。
(4)配制聚合物砂浆胶粘剂:根据厂家产品使用说明书提供的配合比配制。拌好的胶粘剂在静停10 min后还需经二次搅拌才能使用。配好的料注意防晒避风,以免水分蒸发过快。一次配制量应在可操作时间内用完。
(5)粘贴翻包网格布:凡在粘贴的聚苯板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗口处),都应做网格布翻包处理。一层文化石外墙保温处使用∮1.2镀锌低碳钢丝网,做法相同。
(6)粘贴聚苯板
2 门窗节能工程
2.1 划线定位
2.1.1以顶层门窗边线未准用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理、根据设计图纸中门窗安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。
2.1.2门窗的水平位置应以楼层室内+50cm的水准线为准向上翻,量出窗下皮标高,弹线找直。同一房间应保持窗下皮一致。同时每一层也应保持下皮标高一致。
2.2 安装固定片
2.2.1检查门窗框上下边的位置及其内外朝向,并确认无误后,再安装固定片。安装时应采用直径为Φ3.2的钻头钻孔,然后将十字槽端头自攻螺钉M4×20拧入,严禁直接锤击顶入。
2.2.2固定片的位置应距门窗角、中枢框、中横框150~200mm,固定片间距应不大于600mm。不得将固定片直接装在中横框、中竖框的挡头上。
2.3 门窗安装就位
安装前,先在框上下边划中线,然后根据设计图纸及门窗扇的开启方向,确定门窗框的位置,并把门窗框装入洞内,并使其上下中线与洞口中线对齐。安装时应采取防止门窗变形的措施。无下框平开门应使下框低于地面标高线10mm。然后将下框的一个固定片固定在墙体上,并应调整门框的水平度、垂直度和直角度,用木槭临时固定。当下框长度大于0.9m时,其中间也用木槭塞紧。然后调整垂直度、水平度及直角度。
2.4 门窗的固定
门窗与墙体固定时,应先固定上框,后固定边框。混凝土墙洞口采用射钉或塑料膨胀螺钉固定。砖墙洞口采用塑料膨胀螺钉或水泥钉固定,并不得固定在砖缝上;在砌体上严禁用射钉固定。
2.5 门窗框与墙体间缝隙的处理
2.5.1 门窗安装固定后,应先进行隐蔽工程验收。
2.5.2 门窗框与洞口之间的伸缩缝内腔采用闭孔泡沫塑料、发泡聚苯乙烯等弹性材料分层填塞,填塞不宜过紧。之后去掉临时固定用的木槭,其空隙采用相同材料填塞。铝合金门窗如果设计未规定填塞材料时可采用矿棉或玻璃棉毡条分层填塞缝隙。对保温、隔声要求较高的工程,应采用相应的隔热、隔声材料填塞。
2.6 门窗洞口内外侧与门窗框之间缝隙的处理
门口内侧与门窗框之间采用水泥砂浆填补抹平;当外侧抹灰时,应采用片材将抹灰层与门窗框临时隔开,其厚度为5mm,抹灰层应超出门窗框,其厚度以下不影响扇的开启为限。待外抹灰层硬化后撤去片材,用密封胶密封抹灰层与门窗框的缝隙。
2.7 门窗扇的安装
2.7.1 门窗扇应在洞口墙体抹灰层硬化后安装。
2.7.2 推拉门窗在门窗框安装固定后,将配好玻璃的门窗扇整体安入框内滑道,调整好框与扇的缝隙即可。
3 屋面节能工程
本工程屋面节能工程主要做法为聚氨脂防水卷材、页岩陶粒混凝土找坡2%、珍珠岩复合板隔热。
3.1 屋面保温层、找坡层施工要点
3.1.1 基层应平整、干净、干燥,不得有松散、开裂、空鼓等缺陷。
3.1.2 防水卷材不得有破碎、缺棱、掉角现象,铺设时遇有缺棱掉角破碎不齐的,应
锯平拼接使用。
3.1.3 应找平拉线铺设,铺设时紧靠基层表面,铺平、垫稳,板块间的缝隙,应使用同类材料的碎屑嵌填密实,表面应与相邻两板高度一致。
3.1.4页岩陶粒混凝土找坡
首先根据屋面排水方向,拉线找出2%的坡度,在女儿墙上标出高度控制点。铺设前,根据配合比先将页岩陶粒混凝土拌合均匀,(掺适量水分),铺设时由一端退着另一端前进,用木抹子拍实,当厚度超过100mm时,分层铺设拍实,表面抹平,做成粗糙面。找坡层施工完毕后,应及时铺抹水泥砂浆找平层或进行覆盖,以免雨水浸泡进入下面保温层。
3.2 找平层施工表面平整,无空鼓、开裂、起皮等缺陷,验收后在进行防水层施工,防水层应无空鼓,搭接缝长度符合要求,细部节点构造满足规范要求。防水层隐蔽验收后表面铺一层无纺纤维布,上面在浇筑混凝土。按规范要求做好分隔缝及排气管的留置工作。
4 照明与配电工程
4.1 管内穿线
4.1.1 照明应按相分色,L1、L2、L3三相分别以黄、绿、红的颜色加以区分、地线(PE线)为黄绿双线、零线为淡蓝色、控制线为白色;动力线L1、L2、L3三相分别以黄、绿、红的颜色加以区分;
4.1.2 放线前应根据施工图对导线的规格、型号进行核对,放线时应将导线放在放线架或放线车上;将导线前端的绝缘皮剥去,然后将线芯直接插入带线的盘圈内回折压实,绑扎牢固,平滑
4.2 灯具安装
4.2.1工艺流程:检查灯具 组装灯具 安装灯具 灯具接线 安全检查 通电试运行。
4.2.2 灯具相线应经开关控制:灯具安装必须牢固端正,位置正确。
4.2.3 凡安装距地面高度低于或等于2.4m的灯具其金属外壳必须连接保护地线,且有明显标志。
六 质量检查与验收
1、墙体节能工程
腹丝穿透型钢丝网架聚苯板,置于混凝土墙体外侧与之一次性浇筑成型。属于与主体结构同时施工的墙体节能工程,应与主体结构一同验收:腹丝非穿透型钢丝网架聚苯板,属于主体结构完成后进行施工的墙体节能工程,应在基层质量验收合格后施工,施工过程中应及时进行质量检查,隐蔽工程验收和检验批验收,施工完成后应进行墙体节能工程分项工程验收。
1.1 隐蔽工程验收内容
保温隔热砌块填充墙砌体;
保温层附着的基层处理及表面处理;
保温层材料及厚度
保温板缝及钢丝网与EPS板的表面净距
锚固件及其数量
保温板固定
抹灰层及其处理
1.2 现场检查内容
1.2.1 根据楼层进行划分检验批单元。
1.2.2 加气块、砂浆、混凝土、保温板、固定件等其品种、规格是否符合设计要求。
1.2.3 保温层基层处理要符合设计要求,满足保温层方案的要求。
1.2.4 防水施工质量:防水层采用聚氨脂防水卷材,防水卷材与基层及各构造层之间的固定必须牢固。
1.2.5 砌筑砂浆采用M5.0级的砌筑砂浆,砌体水平缝饱满度不低于90%,竖直灰缝饱满度不低于80%。
1.2.6 其他检查项目:保温材料与构建的外观和包装要完好无损;施工产生的墙体缺陷要按方案采取隔断热桥措施;保温板接缝要按照外墙外保温外保温方案施工,保证接缝平整。
1.2.7 墙体上容易碰撞的阳角,门窗洞口及不同材料的交接处等特殊部位,其保温应采取防止开裂和破损的加强措施。
1.2.8 饰面层施工基层应无脱层、空鼓和裂缝,基层应平整,含水率符合饰面层施工的要求.
2 门窗节能工程
2.1 隐蔽工程验收内容
门窗框与墙体接缝处的保温填充做法
2.2 现场检查内容
2.2.1 门窗进场后,对其外观、品种、规格及附件等进行检查验收,对质量证明文件进行核查。
2.2.2 根据品种、类型划分检验批。复合门根据楼层来划分检验批,木门也应根据楼层划分检验批,外门窗根据部位划分检验批。
2.2.3 建筑外窗的气密性、保温性能、中空玻璃露点、玻璃遮阳系数和可见光透射比要符合设计要求。
2.2.4 门窗采用的玻璃品种要符合设计要求,中空玻璃要采用两道密封。
2.2.5 外门窗隔断热桥措施要符合设计要求和产品标准的规定,金属副框的隔断热桥措施要与门窗框的隔断热桥措施相当。
2.2.6 外门窗的气密性需要进行现场实体检验,检测结果要符合设计要求。
2.2.7 外门窗副框与洞口之间的间隙要采用弹性闭孔材料填充饱满,并用密封胶密封。
2.2.8 外门按设计要求采取保温、密封等节能措施。
2.2.9 其他检查项目:门窗扇密封条和玻璃镶嵌的密封条,其物理性能要符合相关标准的规定,密封条安装位置正确,镶嵌牢固,不得脱槽,接头处不得开裂,关闭门窗时密封条要严密接触。玻璃镀膜方向、位置要正确,中空玻璃采取双道密封。
3屋面节能工程
3.1 隐蔽工程验收内容
基层;
保温板才的铺贴方式、厚度;板材缝的填充质量;
屋面热桥部位;
隔气层。
3.2 现场检查与验收内容
3.2.1屋面保温隔热工程的施工要在基层验收合格后进行。施工过程中要及时进行质量检查、隐蔽工程验收和检验批验收,施工完后要进行屋面节能工程分项工程验收。
3.2.2 保温板材等材料其品种、规格是否符合设计要求和相关标准的规定。
3.2.3 屋面保温板材的铺设方式、厚度、缝隙填充质量及屋面热桥部位的保温做法要符合设计要求和有关标准的规定。
3.2.4 屋面隔气层位置要符合设计要求,隔气层要完整、严密。
3.2.5 其他检查项目:保温板材铺贴牢固、缝隙严密平整。
4 照明与配电节能工程
4.1 现场检查内容
4.1.1 根据系统楼层建筑分区来划分检验批单元。
4.1.2 灯具规格、型号必须符合设计的要求和国家标准的规定且有产品合格证、CCC认证及证书复印件;灯具配件必须齐全,无机械损伤、变形、油漆脱落、灯罩破裂、灯箱裂翘等现象,灯内配线严禁外漏,线芯截面不得小于0.5m㎡;并在进场验收时对荧光灯具的效率、照明设备等技术性能进行核查,并经建立检查认可,形成相应的验收,核查记录。
4.1.3 导线在进场时应检查其规格、型号、电压等级均应符合设计要求,产品的技术文件、“CCC”认证检验报告、合格证要齐全;电线上标示清楚、齐全;并应对其截面和每芯导体的电阻值进行见证取样送检,其电阻值应符合《建筑节能工程施工质量验收规范》中的相关要求。
4.1.4 在通电时运行中,要测试并记录照明系统的照度和功率密度值。照度值不小于设计值得90%;功率密度值要符合《建筑照明设计标准》中的有关规定。
5 监测与控制节能工程
5.1 检测与控制系统施工质量的验收要执行《智能建筑工程质量验收规范》GB50339相关规定和《建筑节能工程施工质量验收规范》GB50411的有关规定。
5.2 系统检测内容包括对工程实施文件和系统自检文件的复核,对检测与控制系统的安装质量进行检查和检测。
采用的散热设备、材料及附属产品进场时,要按照设计要求对其品种、规格、型号、外观和性能等进行检查验收,并经过监理检查认可,形成相应的验收记录。各种产品和设备的质量证明文件和相关技术资料要齐全,符合国家现行有关标准和规定。
5.3 阀门型号和参数要符合设计要求,其安装位置、阀门前后平直段长度、流体方向等要符合产品安装要求。
5.4 照明自动控制系统的功能要符合设计要求。
6 建筑节能工程现场检验
6.1 围护结构现场实体检验
6.1.1 围护结构完成后,对围护结构按照寒冷地区外窗气密性进行现场实体检验。
6.1.2 外墙节能现场实体检验由建设单位决定具体的有相应资质的检测单位和费用,通过“钻芯”方法进行,现场见证取样。
6.2 系统节能性能检测
采暖、配电与照明安装工程完工后应由建设单位委托具有相应资质的检测机构检测并出具报告。
7 建筑节能工程分布质量验收
7.1 建筑节能工程分布质量验收,应在检验批、分项工程全部验收合格的基础上,进行外墙节能构造实体检验,寒冷地区外窗气密性现场检测,以及系统节能性能检测,确认建筑节能工程质量达到验收条件后放可进行。
7.2 建筑节能工程验收程序和组织要遵守《建筑工程质量验收统一标准》GB50300的要求。
7.3 建筑节能分部工程质量验收合格,要符合下列条件:
分项工程全部合格;
质量控制资料完整;
外墙节能构造现场实体检验结果符合设计要求;
外窗气密性现场实体检测结果合格;
建筑设备工程系统节能性能检测结果合格。
7.4 建筑节能分部工程质量验收时要对下列资料进行核查,并纳入竣工技术档案:
设计文件、图纸会审记录、设计变更和洽商;
主要材料、设备的质量证明文件、进场检验记录、进场核查记录、进场复验报告、见证实验报告;
隐蔽工程验收记录和相关图像资料;
分项工程验收记录;
建筑围护结构节能构造线常识题检验记录;
外窗气密性现场实体检测报告;
设备单机试运行及调试记录;
系统节能性能检测报告;
其他对工程质量有影响的重要技术资料。
七 安全问题及注意事项
在建筑节能工程施工中,要按照郑州市有关安全的规定组织施工,施公前对安全设施进行检查和防护,特别加强对外脚手架的检查力度,存在隐患及时整改,同时履行好作业前的安全交底工作,在施工过程中规范作业工人的作业行为,确保作业人员的安全。
在节能工程施工中要注意各相关规范之间的衔接,加强材料的进场检验和过程中质量控制,达到设计要求并满足规范的具体规定。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
中国建筑第二工程局有限公司 16
CHINA CONSTRUCTION SECOND ENGINEERING BUREAU LTD.
展开阅读全文
