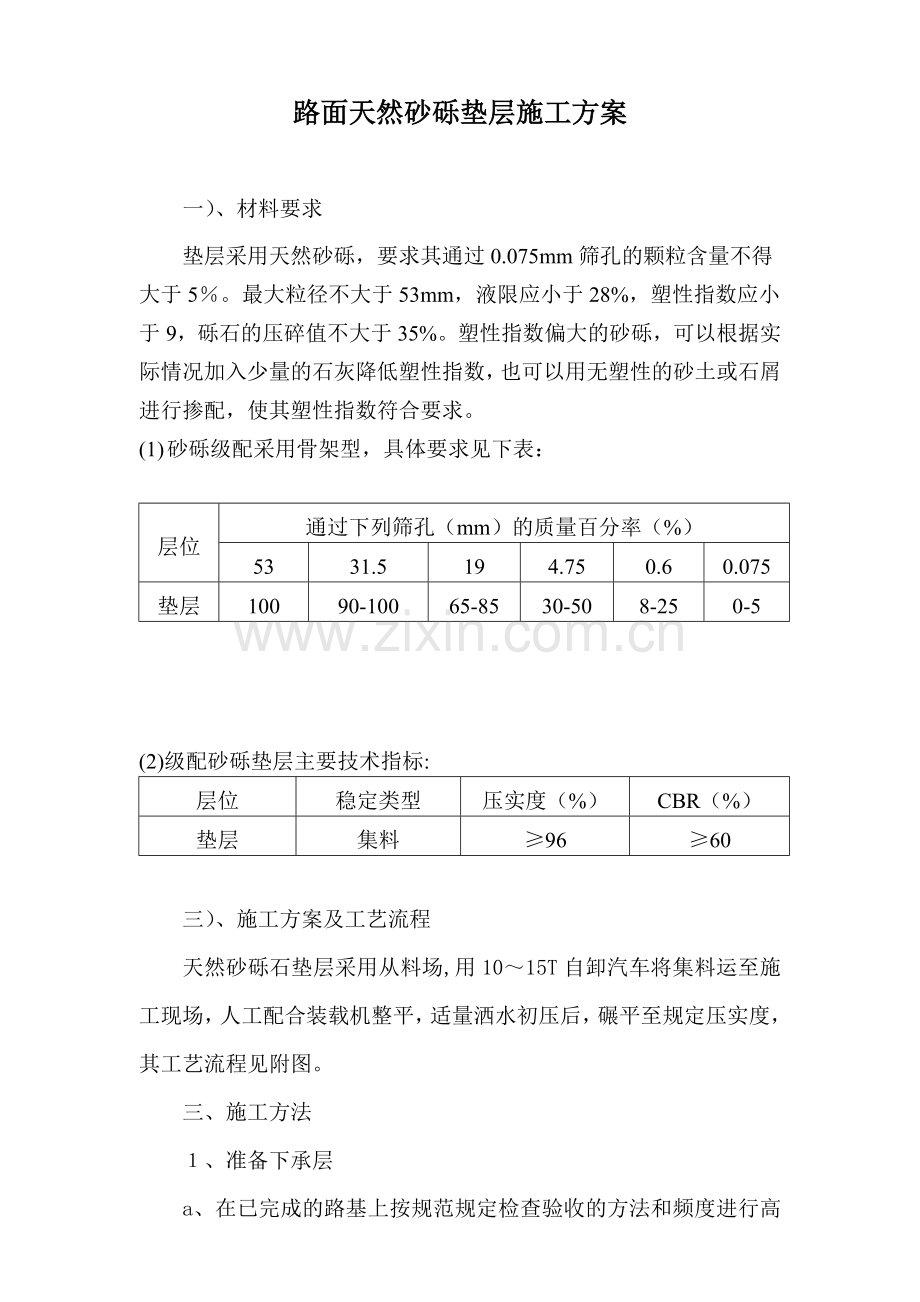

1、 最新资料,word文档,可以自由编辑!精品文档下载 【本页是封面,下载后可以删除!】路面天然砂砾垫层施工方案一)、材料要求垫层采用天然砂砾,要求其通过0.075mm筛孔的颗粒含量不得大于5。最大粒径不大于53mm,液限应小于28%,塑性指数应小于9,砾石的压碎值不大于35%。塑性指数偏大的砂砾,可以根据实际情况加入少量的石灰降低塑性指数,也可以用无塑性的砂土或石屑进行掺配,使其塑性指数符合要求。(1) 砂砾级配采用骨架型,具体要求见下表:层位通过下列筛孔(mm)的质量百分率(%)5331.5194.750.60.075垫层10090-10065-8530-508-250-5(2)级配砂砾垫层
2、主要技术指标:层位稳定类型压实度(%)CBR(%)垫层集料9660三)、施工方案及工艺流程天然砂砾石垫层采用从料场,用1015T自卸汽车将集料运至施工现场,人工配合装载机整平,适量洒水初压后,碾平至规定压实度,其工艺流程见附图。三、施工方法、准备下承层a、在已完成的路基上按规范规定检查验收的方法和频度进行高程、宽度、横坡度、平整度的检查。b、采用18t压路机或等效压实机具进行碾压检验(压34遍)在碾压过程中,如发现土过干,表层松散,适当洒水,如土过湿,发生“弹簧”现象采用挖开晾晒、换土、掺石灰或粒料等措施进行处理。c、在槽式断面的路段、两侧路肩上每隔米交错开挖泄水沟。、施工放样a、在下承层上恢
3、复中线10米设一桩,并在两侧路肩边缘外0.5米设指示桩。b、进行水平测量,在两测指示桩上用明显标记标出底基层边缘的设计高。、计算材量用量。a、根据施工路段垫层的宽度、厚度及预定的干压实密度并按确定的需要数量,并计算每车料的填筑距离。b、施工时应洒水加湿,控制好含水量。、运输和摊铺运输和摊铺a、集料装车时,必须控制每车料的数量基本相等。b、在同一料场供料的路段内,由远到近将料按计算的距离卸置于下承层上,严格掌握卸料距离避免料不够或过多。c、料堆每隔一定距离留一卸口。d、集料在下承层的堆置时间不宜过长,运头集料较摊铺料只宜提前二天。e、通过试验确定松铺系数。f、用装载机将料均匀地摊铺在预定的宽度上
4、,检查含水量补充洒水,使含水量达到最佳值,表面力求平整,并具有规定的路拱,同时摊铺路肩用料。、稳压整型a、用装载机或压路机在已初平的路段上快速碾压一遍,以暴露潜在的不平整。b、再用人工整平和整型。、碾压a、整型后,当集料含水量等于或略大于最佳含水量时,立即用此以上的三轮压路机或轮胎压路机进行碾压。直线段,由外侧向路中心碾压;有超高路段,由内侧路肩进行碾压,碾压时后轮应重叠1/2轮宽;后轮必须超过两段的接缝处。碾压一直进行到要求的密实度为止。碾压速度头两遍采用1.51.7km/h,以后用22.5km/h。b、路面的两侧应多压23遍。c、严禁压路机在已完成的或正在碾压的路段上调头急刹车。、横缝处理两作业段的衔接处,应搭接,第一段摊铺后,留5m不进行碾压第二段施工时,前段留下来压部分与第二段一起整平后进行碾压。碾 压整 型 养 护运输和摊铺材料试验和选用施工放样 天然砂砾石垫层施工工艺流程图精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】
