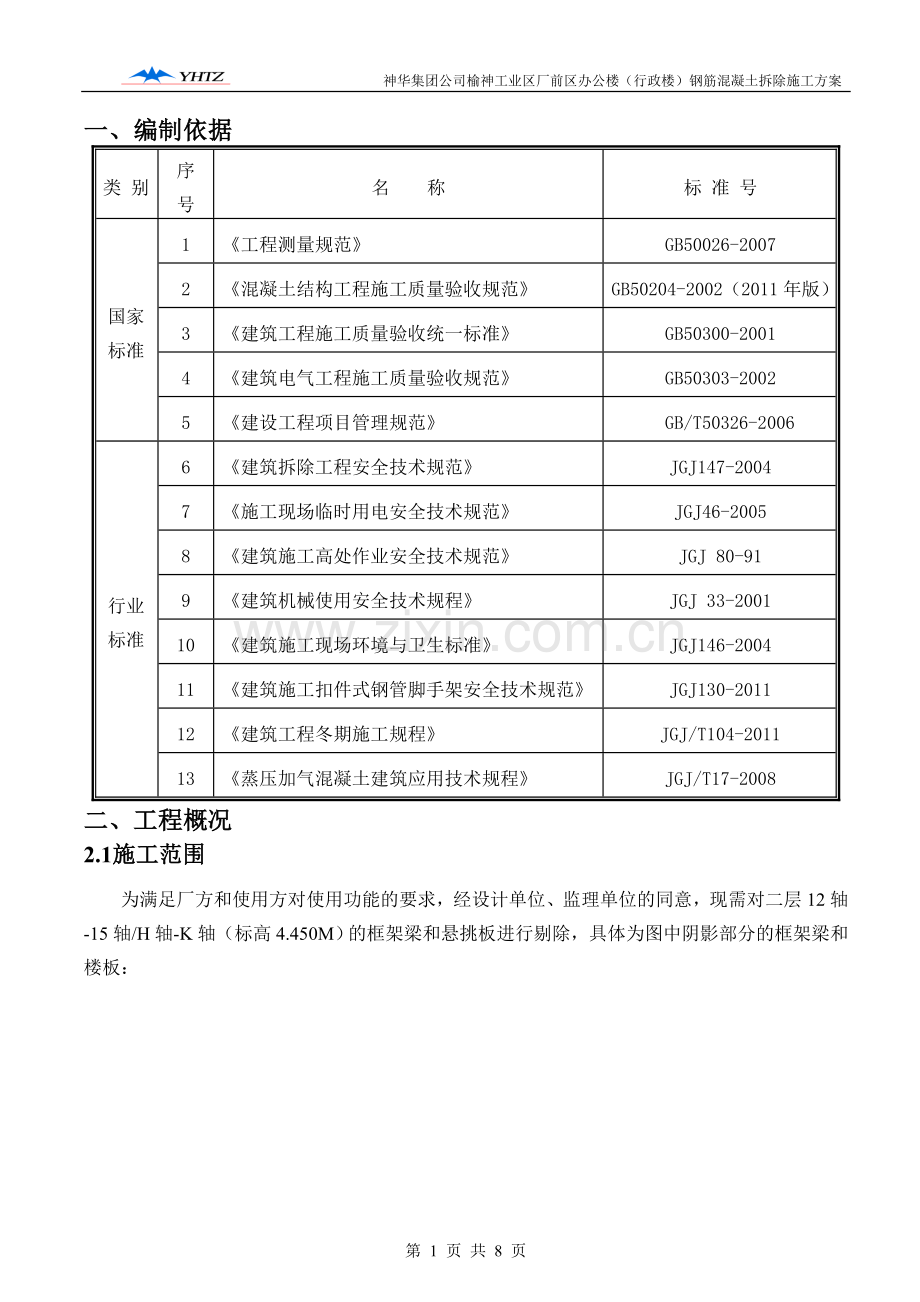

资源描述

1、 神华集团公司榆神工业区厂前区办公楼(行政楼)钢筋混凝土拆除施工方案一、 编制依据类 别序 号名 称标 准 号国家标准1工程测量规范GB50026-20072混凝土结构工程施工质量验收规范GB50204-2002(2011年版)3建筑工程施工质量验收统一标准GB50300-20014建筑电气工程施工质量验收规范GB50303-20025建设工程项目管理规范GB/T50326-2006行业标准6建筑拆除工程安全技术规范JGJ147-20047施工现场临时用电安全技术规范JGJ46-20058建筑施工高处作业安全技术规范JGJ 80-919建筑机械使用安全技术规程JGJ 33-200110建筑施工

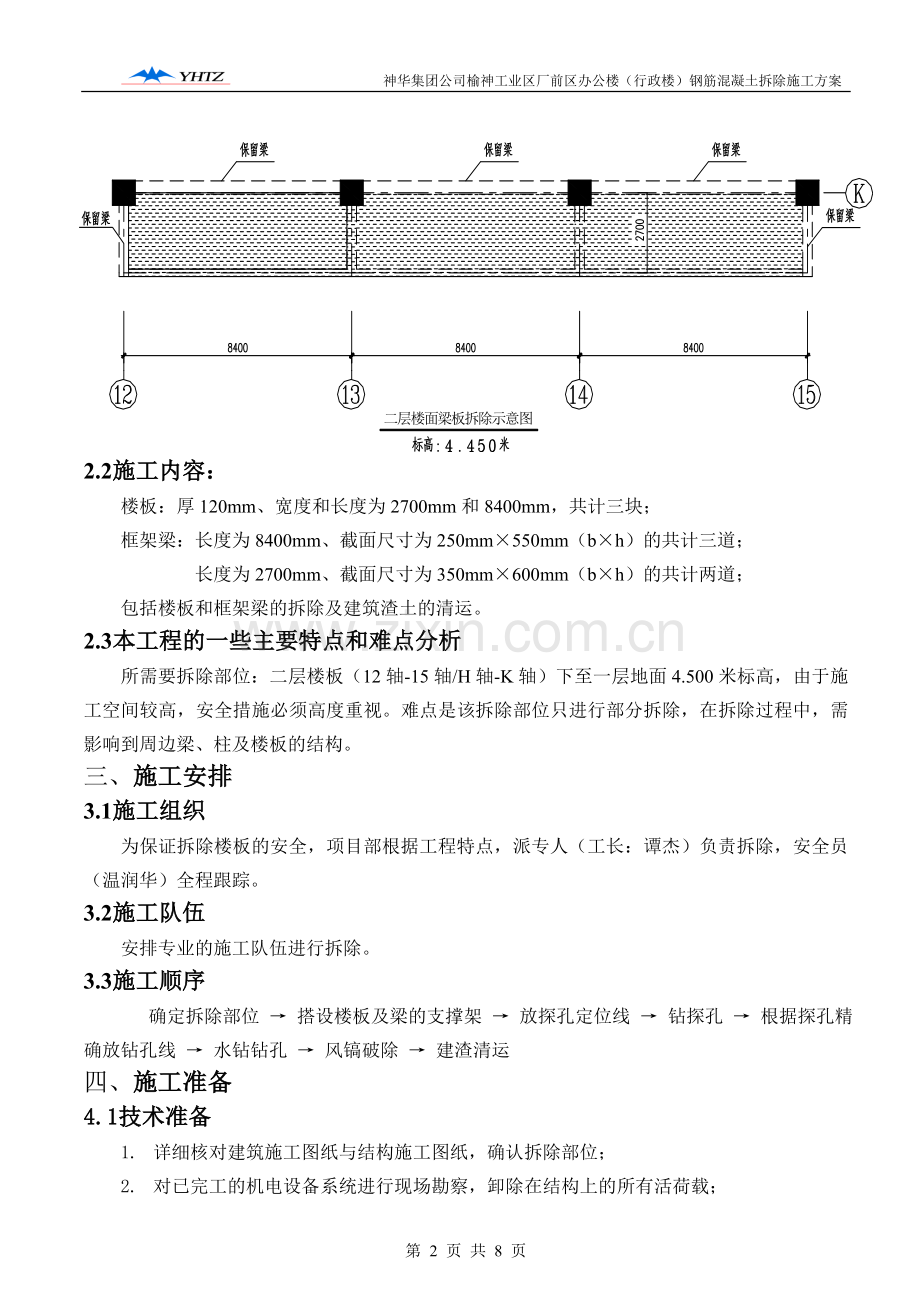

2、现场环境与卫生标准JGJ146-200411建筑施工扣件式钢管脚手架安全技术规范JGJ130-201112建筑工程冬期施工规程JGJ/T104-201113蒸压加气混凝土建筑应用技术规程JGJ/T17-2008二、工程概况2.1施工范围为满足厂方和使用方对使用功能的要求,经设计单位、监理单位的同意,现需对二层12轴-15轴/H轴-K轴(标高4.450M)的框架梁和悬挑板进行剔除,具体为图中阴影部分的框架梁和楼板:2.2施工内容:楼板:厚120mm、宽度和长度为2700mm和8400mm,共计三块;框架梁:长度为8400mm、截面尺寸为250mm550mm(bh)的共计三道; 长度为2700mm

3、、截面尺寸为350mm600mm(bh)的共计两道;包括楼板和框架梁的拆除及建筑渣土的清运。2.3本工程的一些主要特点和难点分析所需要拆除部位:二层楼板(12轴-15轴/H轴-K轴)下至一层地面4.500米标高,由于施工空间较高,安全措施必须高度重视。难点是该拆除部位只进行部分拆除,在拆除过程中,需影响到周边梁、柱及楼板的结构。三、施工安排3.1施工组织为保证拆除楼板的安全,项目部根据工程特点,派专人(工长:谭杰)负责拆除,安全员(温润华)全程跟踪。3.2施工队伍安排专业的施工队伍进行拆除。3.3施工顺序确定拆除部位 搭设楼板及梁的支撑架 放探孔定位线 钻探孔 根据探孔精确放钻孔线 水钻钻孔

4、风镐破除 建渣清运四、施工准备4.1技术准备1. 详细核对建筑施工图纸与结构施工图纸,确认拆除部位;2. 对已完工的机电设备系统进行现场勘察,卸除在结构上的所有活荷载;3. 对比现有施工技术水准和管理水平,保证质量和工期要求并采取适当调整措施,巩固施工技术力量;4. 针对不同做法,编制详细的技术交底,在每一分项施工前向操作班组进行交底;5. 结合现场实际情况,施放切割线;4.2主要施工机具准备 分类设备名称单位数量主要施工设备水平尺个2电锤台2水钻机台2电镐台4气焊台1风镐台2三级电箱套1拖线电箱套44.3劳动力准备工 种拆除阶段建渣清运阶段专业拆除工1210小 工68合 计18184.5现场

5、准备1. 在拆除工程作业前,应检查板内及临近各类管线情况,确认全部切断后方可施工。2. 在施工场所设置相关的安全标志,应按照现行国家标准安全标志GB2894规定执行。划定危险区域,施工前应发出告示,通报施工注意事项,并采取可靠的安全防护措施。五、主要施工方法及措施5.1施工程序:确定拆除部位 搭设楼板及梁的支撑架 放探孔定位线 钻探孔 根据探孔精确放钻孔线 水钻钻孔 风镐破除 建渣清运 5.2施工方法:1. 确定拆除部位:按施工图纸要求确定拆除部位,经复核无误后做好明确标志。拆除部位周边做好产品保护措施。2. 装支撑架:对拆除板周边的梁做好支撑架,支撑架的承重量大于拆除梁板自重的2.5倍。(见

6、下图)3. 拆除楼板:楼板为钢筋砼板,先采用水钻钻孔,钻孔方式以B轴主梁边开始。(详下图)(钻孔尺寸以100为宜,无间距钻孔,连续开到1.5米时暂停钻孔,用风镐或电镐等工具粉碎到开孔位置,再用支撑架下一步,支撑完毕后,拆除上一步先支撑架后。再继续钻孔,以此循环,直到现浇部分拆除完毕)。各拆除作业班组不得安排相邻层作业,以免因结构问题造成安全事故。作业人员应站在脚手架或稳固的结构上操作,被拆除的构件应有安全的放置场所。4. 拆除其余楼板:用电镐等工具将梁边剩余需拆除的楼板破碎,将要拆除的楼板清理干净;检查所拆除的砼块是否给其它结构或人体造成危害;拆除的混凝土块,运至甲方指定的外运场地。5. 设置

7、临时围护栏,拆除部位做好安全围护栏。5.3施工要求:1. 确定钻孔拆除部位,拆除部位必须按图纸反复核对,无误后才能进行,根据施工现场实际情况,先拆楼板砼,后拆除钢筋,拆除部位周边产品保护措施应可靠,对易碎易损物品应做好严密隔离措施。2. 安装支撑架:支撑架必须牢固可靠,承重必须满足要求,支撑架必须紧贴板底。3. 分部钻孔拆除:被拆结构与原结构连接处不得未经钻孔就使用风搞拆除,以免影响原结构质量。4. 拆除楼板:拆除楼板不得损坏周边钢筋。拆除的楼板与保留的楼板混凝土分离后,才能进行原位破碎拆除,以确保拆除部位不损坏周边结构。5. 设置临时围护栏:拆除混凝土引成的楼面空缺,应设置临时围护栏,围护栏

8、设置应醒目,牢固可靠。6. 清运:拆除的混凝土应及时清运,保持施工现场整洁。5.4质量检验及验收标准1. 拆除切割必须按图纸要求尺寸,部位拆除,误差尺寸在正负10mm以内。2. 拆除部份不能损坏原结构。3. 拆除后场地必须清理干净。4. 此工程拆除钻孔均为梁、板,并有一定高度,拆除钻孔安全性相当重要,必须进行对拆除物进行支撑,施工难度增加,为确保质量、安全,此项工作由现场负责人专门负责。六、质量管理6.1质量管理流程1. 建立操作岗位责任制,严格按“三过程管理”并与“过程挂牌”制度相结合,做到检查上过程,保证本过程,服务下过程。严格执行“自检”、“交接检”、“专职检查”,确保过程质量达到要求。

9、2. 自检:上岗工人严格按工序要求进行操作,每道工序完成后立即进行自检,自检中发现不合格项,班组立即改正,直到全部合格,班组长填写“自检表”并注明检查日期,副经理执行,项目经理监督。3. 交接检查:过程间的交接检查,包括工程质量、过程完成后的清理和成品保护内容。由质检员主持上道过程合格才可交给下道过程,交接双方在记录上签字并注明日期。4. 隐蔽验收:凡被下道过程所掩盖而无法进行质量检查的过程,分项工程由质检员及时组织隐检。需监理人员进行的隐蔽检查项目,质检员应及时向监理人员报告,及时完成隐检工作,隐检记录及时回馈送交数据员归档。5. 预检验收:由质检员填写预检报告单,交专职质检员检查验收,及时

10、回馈送交资料员归档。6. 分项工程质量评定:分项工程全部过程完成以后由项目经理根据质量验收评定标准组织有关人员共同进行质量检查,工长填写分项工程质量评定表交专职质检员签认核定质量评定等级。不合格按不合格品控制程序处理,并得到监理的认可,并将两份评定表定期交资料员归档。7. 特殊过程控制已在“项目质量计划”中予以规定,在实施中均作为质量管理点加强管理,按技术交底要求由工长对工艺和参数进行连续监控并记录。6.2 质量的管理措施1. 严格按照ISO9001质量保证体系的要求,按照我公司质量计划书,落实施工过程控制的责任,适应程序的具体规定,保证施工过程,按照规定进行有效控制,以满足业主的要求。2.

11、工程以项目经理为质量保证第一人,项目技术负责人把关,工程师、技术员、各工种工长亲临现场,责任分明,层层落实。3. 工长根据施工方案、工艺标准、质量计划,明确质量管理重点和管理措施,对各分包队和全体操作人员进行技术交底。在施工过程中严格检查措施落实情况,狠抓工程质量,确保优良。4. 技术交底一律通过书面形式进行,工长、操作人员签字齐全,交至每个工人。技术交底原件资料员保存。七、文明施工保证措施7.1对环境因素的控制1. 我们将依据参照并依据ISO14001标准建立环境管理体系,体系规定公司活动从满足顾客的要求出发,通过过程管理,坚持持续改进和污染预防,按照相关法律、法规和其它要求的规定控制过程活

12、动,实现顾客的满意和向社会的承诺。从而全面提质量环境的管理水平,保证公司设立的质量环境方针和目标的实现。2. 将按照现场文明施工规定采取,防止杨尘、噪声、固体废物和废水等污染环境的有效措施;严格按照天津市规划委员会、天津市建设委员会、天津市消防局、天津市环境保护局等单位的相关文件精神,制定相应的管理措施,确保文明施工的工作落实到实处。3. 首先我们将施工现场主要道路将进行处理。设专人负责工地扬尘的管理工作,采用洒水,遮盖物或喷洒覆盖剂等有效措施压尘、降尘,保证施工现场不扬尘。4. 在施工现场设有专人负责保洁工作,配备相应的洒水设备,及时洒水清扫,减少扬尘污染。5. 将施工用料、用具按照装饰工程

13、施工现场总平面布置,确定的码放位置。水泥等可能产生粉尘污染的建筑材料应当在库房内存放或者严密遮盖。存放油料必须有防止泄露和防止污染措施,且单独限量存放。6. 清理施工垃圾,必须搭设密闭式专用垃圾池,严禁随意抛洒。工程施工现场设置密闭式垃圾站用于存放施工垃圾。施工垃圾应当按照规定及时清运消纳。7. 保证夜间进行产生环境噪声污染达到建筑施工作业控制标准。因生产工艺上要求必须连续作业或者有特殊需要,而且确需在22时至次日6时期间进行施工的,将协助建设单位在施工前到建设工程建设委员会提出申请,批准后再进行夜间施工。8. 加强和周边单位的联系,征得环卫、市政、交通、治安及邻边其它单位的支持,严格遵守地方

14、政府的法规,特殊工序必需连续施工造成扰民时,要提前与当地居委会联系,取得居民的谅解与支持;9. 教育职工尊重居民的生活习惯,不成群结伙到附近小区游荡,不酿酒滋事,不打架斗殴,使用文明礼貌用语,主动助人为乐;10. 教育司机文明行车及操作,防止扰民和发生交通事故;7.2消防措施1. 易燃易爆物品存放在指定地点,派专人看管。其周围设消防器材备用,并在明显位置安放黄色警告牌。2. 所有机电设备均分别明确负责人,现场电工跟班作业做到专机专用,下班断电。3. 消防工作要制订防火方案和预案,建立健全消防岗位责任制及消防保障体系,完善消防组织,指定专人负责,配备义务消防员;4. 施工现场要留消防信道,设立标

15、志牌。废旧材料及时组织备运,做到现场道路畅通;5. 严格用火制度,现场使用明火必须申请并填写动火证;6. 施工现场禁止吸烟;7. 拆除施工前利用甲方提供的上水埠,在主楼外侧安装给水管道,确保施工降尘及消防。7.3 安全保证措施1. 建立安全生产领导小组:负责对工程项目安全生产的重大事项及时做出决策。认真贯彻执行“有关施工现场管理法规及文件汇编”和甲方、监理所提出的具体要求。并组织检查执行情况,制定工程项目安全生产规划和各项管理制度,及时解决实施过程中的困难和问题。每周一次全面安全生产大检查,召开专门会议,分析安全形势。2. 安全生产领导小组主任由工程项目经理担任,成员由安全负责人、技术负责人、

16、工长组成。3. 配备高素质安全员,并保证足够的安全生产资金投入和物资投入。4. 建立完整可靠的安全生产信息系统,及时准确传输处理和回馈各类安全生产信息。5. 安全标志、防火标志和安全牌要明显醒目,“三宝”使用要认真,四口防护严密周到,施工现场按规定设置消防器材、易燃、易爆、剧毒品有专人专库保管;6. 开工前参加施工的管理人员必须熟悉拆除区内各种障碍物、设施管线的具体位置。了解周围单位自然情况对所需保护的部位,树立明显标志牌;7. 对职工要加强教育,提高职工的安全意识,加大安全防护的投入,做到设施安全,安全检查及时,安全制度完善,奖罚制度明确,负伤率控制在1以内,杜绝伤亡事故的发生;8. 使用民

17、工要办进场手续,做到合法用工,签定“施工安全责任书”安全责任落实到人,进行各级技术、安全交底。施工中明确分工,统一指挥,设专人负责;9. 进入施工现场必须戴好安全帽,非施工人员不得进入现场。高空作业应穿防滑鞋,系安全带;10. 特殊工种要持证上岗,使用电气焊时必须开动火证明并有防火措施;11. 全体施工人员必须严格按照本方案组织施工、统一领导、绝不允许违章操作、违章指挥、违反安全劳动纪律、各工种认真执行本工种的安全操作规程,精心组织、精心施工、圆满完成本次施工任务;12. 机械设备要专人管理,定期检修,不得带故障运行;13. 配电线路按规定架设,配电箱要安装合理,符合规定。各类电器设备必须带保护装置,防止漏电、触电事故。施工现场用电应按照用电安全管理规定,加强管理。成都双江装饰有限责任公司天府创业园项目部2012年6月18日第 8 页 共 8 页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
