收藏 分销(赏)

施工技术交底.doc

上传人:胜**** 文档编号:801261 上传时间:2024-03-21 格式:DOC 页数:13 大小:105.50KB
下载 相关 举报
施工技术交底.doc_第1页
第1页 / 共13页
施工技术交底.doc_第2页
第2页 / 共13页
施工技术交底.doc_第3页
第3页 / 共13页
施工技术交底.doc_第4页
第4页 / 共13页
施工技术交底.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

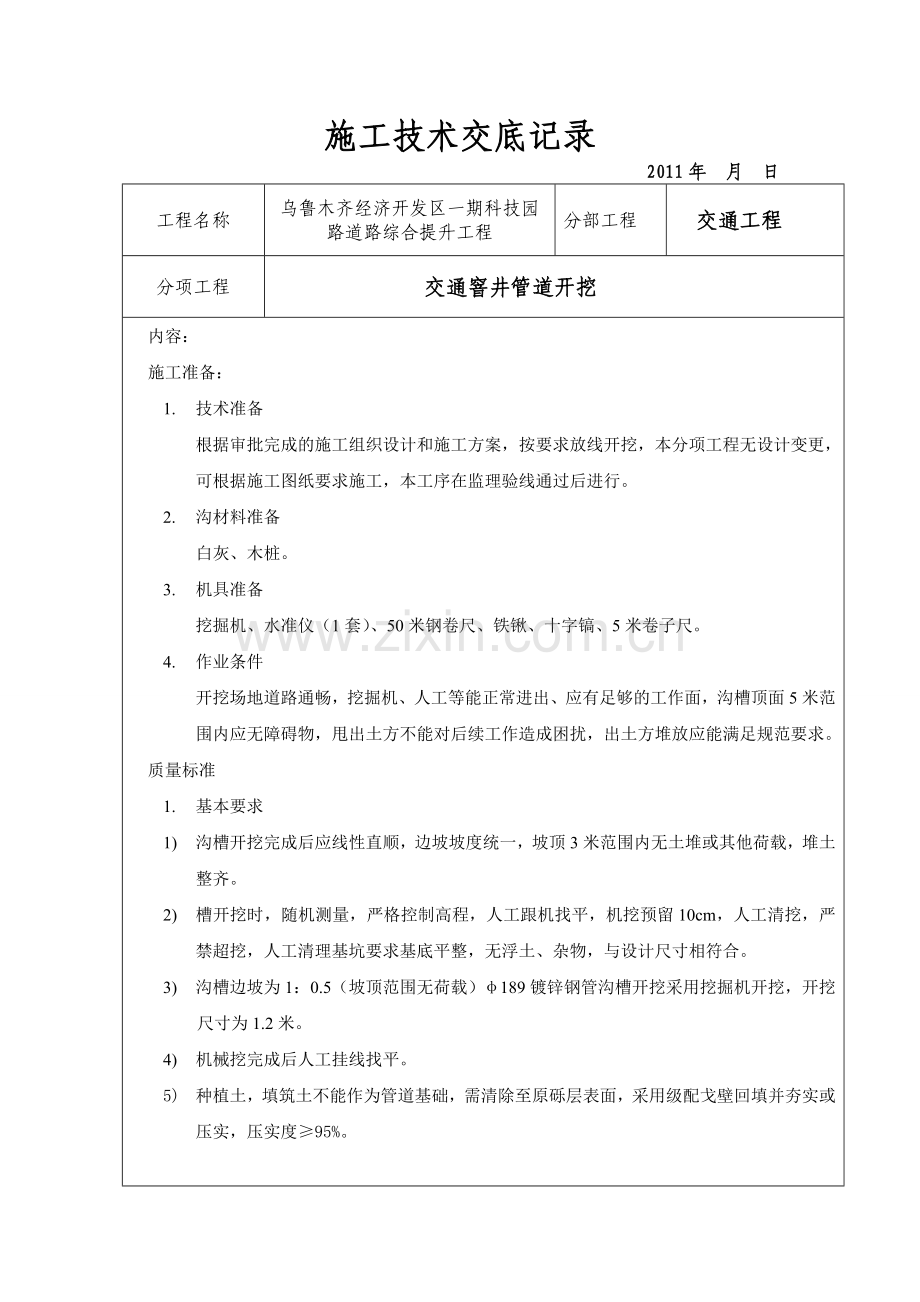

1、施工技术交底记录2011年  月  日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程交通工程分项工程交通窨井管道开挖内容:施工准备:1. 技术准备根据审批完成的施工组织设计和施工方案,按要求放线开挖,本分项工程无设计变更,可根据施工图纸要求施工,本工序在监理验线通过后进行。2. 沟材料准备白灰、木桩。3. 机具准备挖掘机、水准仪(1套)、50米钢卷尺、铁锹、十字镐、5米卷子尺。4. 作业条件开挖场地道路通畅,挖掘机、人工等能正常进出、应有足够的工作面,沟槽顶面5米范围内应无障碍物,甩出土方不能对后续工作造成困扰,出土方堆放应能满足规范要求。质量标准1. 基本

2、要求1) 沟槽开挖完成后应线性直顺,边坡坡度统一,坡顶3米范围内无土堆或其他荷载,堆土整齐。2) 槽开挖时,随机测量,严格控制高程,人工跟机找平,机挖预留10cm,人工清挖,严禁超挖,人工清理基坑要求基底平整,无浮土、杂物,与设计尺寸相符合。3) 沟槽边坡为1:0.5(坡顶范围无荷载)189镀锌钢管沟槽开挖采用挖掘机开挖,开挖尺寸为1.2米。4) 机械挖完成后人工挂线找平。5) 种植土,填筑土不能作为管道基础,需清除至原砾层表面,采用级配戈壁回填并夯实或压实,压实度95%。6) 按设计要求设置检查井,检查井之间距离必须与图纸相符。2、实测要求1、 开挖工序实测项目及允许偏差如下:1. 中线位移

3、150mm       槽底高程0-30mm。3、成品保护沟槽开挖完成后,用安全警戒线沿沟槽四周围设,安全警戒线隔沟槽净距不小于1米,沟槽四周不允许大型机械通行,派专人看护现场。4、环境、职业健康安全管理情况1) 挖掘机臂下严禁站人,严禁贴近沟槽边休息。2) 挖除土方按要求堆放,堆放整齐,禁止乱挖乱堆。3) 管道及基坑开挖后须会集勘察、设计、监理及建设单位进行验槽,满足设计要求后方可进行下道工序。4) 施工队伍必须按技术交底内容施工,如不按交底内容施工而造成的所有返工费用由施工队伍自己承担。交底单位新疆市政工程有限责任公司四分公司406项目部接收单位

4、     劳务队交底人接收人施工技术交底记录2011年  月  日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程交通工程分项工程交通窨井管道安装内容:施工准备:1、技术准备根据审批完成的施工组织设计和施工方案,按要求安装管道,本分项工程无设计变更,可根据施工图纸要求施工,本工序在监理验槽通过后进行。核实现状管线构筑物与施工管线的平面位置与高程并标识在图纸上。检查钢管管体表面无破损、缺口、等缺陷,焊条应符合质量规范要求。(3)、胶圈使用前必须逐个检查,不得有割裂、破损、起泡等缺陷。2、材料准备189镀锌钢管、焊条、小榔头。3、机具准备运输车

5、辆、施工线、钢筋、白灰、50米钢卷尺、水准仪(1套)、发电机、电焊机4、作业条件场地道路通畅,运输车、人工等能正常进出、应有足够的工作面,沟槽顶面5米范围内应无障碍物,甩出土方不能对后续工作造成困扰,出土方堆放应能满足规范要求。质量标准1、基本要求管道安装前用白灰撒出管道轴线,管道焊接安装时根据轴线方向从低往高焊接,管道焊接前检查管道内有无垃圾,及时清理管内垃圾,保证管道畅通。管道安装应顺直、焊口均匀、无漏焊、空洞,焊接完成后应用小榔头敲击清除焊口焊渣。每一节管道安装完后后,应对管体的轴线、位置与高程进行测量,符合要求后稳管。管道底部应无空隙,必须与管道连接紧密。管道焊接完毕后用防腐漆涂刷防腐

6、,防腐涂刷应均匀覆盖全管道。2、实测要求管道接口应平直,环形间缝应均匀、焊口密实、饱满,不得有裂缝。管道安装工序实测项目及允许偏差如下:管内底高程:D1000  10  用水准仪测量(两井之间)。相邻管内底错口:D1000  3mm(两井之间)3、成品保护管线承口端应用彩条布包好,防止泥土、杂物进入管内,重新施工时将彩条布拆除。做好防洪措施,预防雨水进入基槽内管。管道安装完成后进行稳管,及时进行下道工序,避免长期暴露4、环境、职业健康安全管理情况1) 管道焊接完成后应及时清理焊渣,废弃管头及时清理,发电机应安防在适当位置,不能直接安防在道路上,避免破坏油面。2)

7、装卸管道按要求堆放,堆放整齐,禁止乱堆乱放3) 管道装卸时应注意安全,防止砸伤、碰伤。4) 施工队伍必须按技术交底内容施工,如不按交底内容施工而造成的所有返工费用由施工队伍自己承担。交底单位新疆维泰开发建设(集团)股份有限公司接收单位       劳务队交底人接收人施工技术交底记录2011年   月   日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程土方分项工程热力道沟槽回填交底内容:1、 胸腔回填及管顶50cm范围内,不得含有机物及大于50cm的砖石等硬物质。2、 回填土的含水量,需控制在最佳含水量的0.3范围内。3、 胸腔

8、回填及管顶50cm范围内的回填材料,由沟槽两侧对称运入槽内,不得直接扔在管道上。4、 回填压实逐层进行(每层不大于30cm),不得损伤管道。5、 胸腔回填及管顶以上50cm范围内,采用轻压夯实,管道两侧压实的高程,不超过30cm。6、 回填料采用筛分料,不得回填腐植土,杂填土及哈有机物质的土料。7、 回填材料压实后与井壁紧贴,排水检查井四周及深度范围内用3水泥稳定砂砾,压实度不小于95。                           交底单位新疆维泰开发建设(

9、集团)股份有限公司接收单位交底人接收人施工技术交底记录2011年   月   日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程热力分项工程模板支设交底内容:1、 支设模板时必须熟悉技术资料及现行规范,所支设模板必须有足够的刚度、强度及稳定性。2、 模板支设之前,技术人员再次对构筑物位置进行放线,确定准确位置。3、 墙身模版采用大板,基础模板采用组合钢模进行关模,安装模型前,打磨模板表面锈蚀并在模板表面涂一层脱模剂,严禁在模板上涂刷废机油,同时准备好支模嵌缝的材料,胶带纸、50mm*5mm海绵条、50mm*3mm橡皮条等。4、 用钢管脚手架进行支撑加固,同时检

10、查紧固螺栓、支撑的强度、刚度和稳定性,受力时不得有移动,防止涨模现象发生。5、 模板接缝处必须平整、严密不得有高低差、消除接头不平、漏浆、挂浆现象。6、 模板安装工程结束后,一定要复测轴线,标高及几何尺寸。7、 如按上述交底进行交底进行施工造成延误工期及返工费由施工队自己承担。交底单位新疆维泰开发建设(集团)股份有限公司接收单位交底人接收人施工技术交底记录2011年   月   日工程名称 乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程热力工程分项工程钢筋加工交底内容:1. 钢筋的规格、尺寸、数量,严格按照设计图纸要求进行钢筋下料加工2. 钢筋的表面清洁,使用前将钢

11、筋表面的油渍、漆皮、锈渍等清除干净。3. 钢筋须平直,无局部弯折。4. 钢筋接头采用电弧焊,两钢筋搭接端部预先折向一侧,使两侧搭接钢筋的轴线一致。接头双面焊缝长度5d,单面搭接长度10d(d为钢筋直径)。5. 受力钢筋焊接接头设置在内力较小处,并错开位置,焊接接头长度区段(35d)内受力钢筋接头面积不大于50%。6. 接头与钢筋弯头处的距离不小于10d。7. 采用搭接连接时,搭接长度必须满足设计和规范要求。8. 如按上述交底进行交底进行施工造成延误工期及返工费由施工队自己承担。交底单位新新疆维泰开发建设(集团)股份有限公司接收单位交底人接收人施工技术交底记录2011年   月 &nb

12、sp; 日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程热力工程分项工程钢筋安装交底内容:1. 钢筋在加工场地加工、堆存,运至施工场地进行安装。2. 钢筋在运输过程中应防止污染和变形。3. 钢筋安装前,先由测量人员测放出特征点位置及标高,并用墨斗弹线,根据测量成果绑扎钢筋,.钢筋绑扎时,先架立骨架钢筋,在骨架上标明其他钢筋位置,再逐一绑扎其他钢筋。4. 钢筋安装应符合设计及规范要求,保证净距及保护层厚度。5. 如按上述交底进行交底进行施工造成延误工期及返工费由施工队自己承担。交底单位新疆维泰开发建设(集团)股份有限公司接收单位交底人接收人施工技术交底记录2011年

13、 月   日工程名称乌鲁木齐经济开发区一期科技园路道路综合提升工程分部工程热力工程分项工程混凝土浇筑交底内容:1. 混凝土由搅拌站集中供料,用罐车进行运输至工地,用泵车浇筑。2. 浇筑时用振捣棒分层振捣密实,分层厚度为30cm,振捣呈梅花形插振,避免漏振或过振。3. 振捣棒不得碰触模板和拉杆,以防模板变形、跑模或涨模现象发生。4. 施工时派专人对模板及支撑的稳定性进行观测,发现问题及时处理。5. 混凝土拆模后,及时用土工布覆盖,洒水养生。6. 如按上述交底进行交底进行施工造成延误工期及返工费由施工队自己承担。交底单位新疆维泰开发建设(集团)股份有限公司接收单位交底人接收人施工技术交底

14、记录2011年   月   日工程名称经济技术开发区二期延伸区域规划十六路市政工程分部工程人行道分项工程人行道花砖铺设交底内容:1、 路面砖安装必须按技术人员给的高程挂线,找平2cm细砂与路面砖铺设同步进行。2、  花砖铺设遇到检查井盖时对花砖进行切割铺设,铺设好的花砖与检查井盖之间的缝隙大小应与主道上的花砖保持一致,灌缝应饱满。3、 路面砖铺设必须平整、稳定、纵缝、横缝直顺、缝隙一致、灌缝应饱满、不得有翘动现象 。4、 人行道与其他构筑物应接顺、不得有积水现象 。5、 路面砖安装允许偏差:平整度

15、; 5mm      20米        1点宽度            -20mm     40米         1点相邻块高差         3        20米         1点横坡             &

16、nbsp; 3        20米         1点纵缝直顺度         10       40米         1点横缝直顺度         10       20米         1点井框与路面高差      5     &nb

17、sp; 每座          1点6、如按上述交底进行交底进行施工造成延误工期及返工费由施工队自己承担。交底单位新疆市政工程有限责任公司四分公司406项目部接收单位交底人接收人施工技术交底记录2011年   月   日工程名称乌鲁木齐经济技术开发区一期科技园路道路综合提升分部工程天然砂砾分项工程天然砂砾交底内容:1、天然级配砂砾用做底基层时,其最大粒径不超过50mm、天然砂砾厚度为0.2米。2、通过试验确定松铺系数,并确定松铺厚度,人工摊铺混合料时,其松铺系数约为1.41.5。并随时检查松铺材料层的厚度是否符合设计要求,必

18、要时,进行减料或补料工作。3、在摊铺成形碾压前,检测其含水量,应控制在最佳含水量的5%范围内,如含水量不够,应洒水后碾压。4、一次用戈壁土将路床回填至设计路床底标高,严格控制其标高及平整度。5、实测项目允许偏差如下:压实度            93%            每100m 测2处中线高程           20             20m测1个断面

19、    中线偏位            50              50m一点 宽度              不小于设计值      40米一个点    平整度            15           &n

20、bsp;    3米直尺每20m 测3点    横坡              0.3%            每20m测6个点    6、外观鉴定:表面平整密实,不得有粗细料集中,边线整齐,无松散。交底单位新疆维泰开发建设(集团)股份有限公司406项目部接收单位交底人接收人施工技术交底记录2011年   月   日工程名称经济技术开发区二期延伸区域规划十六路市政工程分部工程人行道基层分

21、项工程人行道路基交底内容:1、用白灰撒出人行道两侧边线,每侧加50厘米工作面。2、人工将路床两侧废土清理干净,以免与回填料混杂。3、将路床上的树根清理干净,必须连根拔除,严禁只砍除外露部分树桩。4、翻浆坑的处理:1)将翻浆部分的土方全部清除,若土质只是含水量较大或有少量黄土,则将土方摊于坑边晾晒一至两天,再作为回填料并夯实。2)若翻浆部分土质较差,则需装车清除出场,换填级配良好的戈壁土,若病害土质较深,则在坑底干插一层片石,再回填戈壁土。5、一次用戈壁土将路床回填至设计路床底标高,严格控制其标高及平整度。6、路床整形的质量评定标准如下:  压实度     &nbs

22、p;     90%                  每100m 测2处    中线高程            20                   20m测1个断面    中线偏位             50   &nb

23、sp;                40m一点    宽度                +200,0                  40m一点     平整度              20

24、              每20m 测4处3    横坡              20, 0.3%              20m测6个点    7、路基表面平整,边线直顺,曲线圆滑,路拱合适。交底单位新疆维泰开发建设(集团)股份有限公司406项目部接收单位交底人接收人施工技术交底记录2011年   月   日工程名称乌鲁

25、木齐经济技术开发区一区科技园路道路综合提升工程分部工程道路分项工程道路工程路缘石及路界石安装交底内容:内容:1、 路缘石垫层及靠背采用C15商品砼浇筑,路缘石及路界石安装前。按设计要求先挂线,垫层及靠背必须支模浇筑,安装牢固,线形直顺。2、 路缘石垫层及靠背砼浇筑必须振捣密实,强度符合设计要求。3、 垫层浇筑完后按线形安装路缘石,安装必须牢固,并做好线条平直,曲线完顺,无折角,顶面平整无错牙。4、 路缘石安装直顺允许偏差10mm。每100m拉线测1点相邻块高差允许偏差3mm,每20m拉线测1点相邻块缝宽允许偏差3mm,每20m拉线测1点顶面高程允许偏差10mm,每20m拉线测1点。交底单位新疆维泰开发建设(集团)股份有限公司406项目部接收单位交底人接收人

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
