收藏 分销(赏)

上河湾大桥高墩专项施工方案.doc

上传人:可**** 文档编号:798907 上传时间:2024-03-21 格式:DOC 页数:25 大小:430.50KB
下载 相关 举报
上河湾大桥高墩专项施工方案.doc_第1页
第1页 / 共25页
上河湾大桥高墩专项施工方案.doc_第2页
第2页 / 共25页
上河湾大桥高墩专项施工方案.doc_第3页
第3页 / 共25页
上河湾大桥高墩专项施工方案.doc_第4页
第4页 / 共25页
上河湾大桥高墩专项施工方案.doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

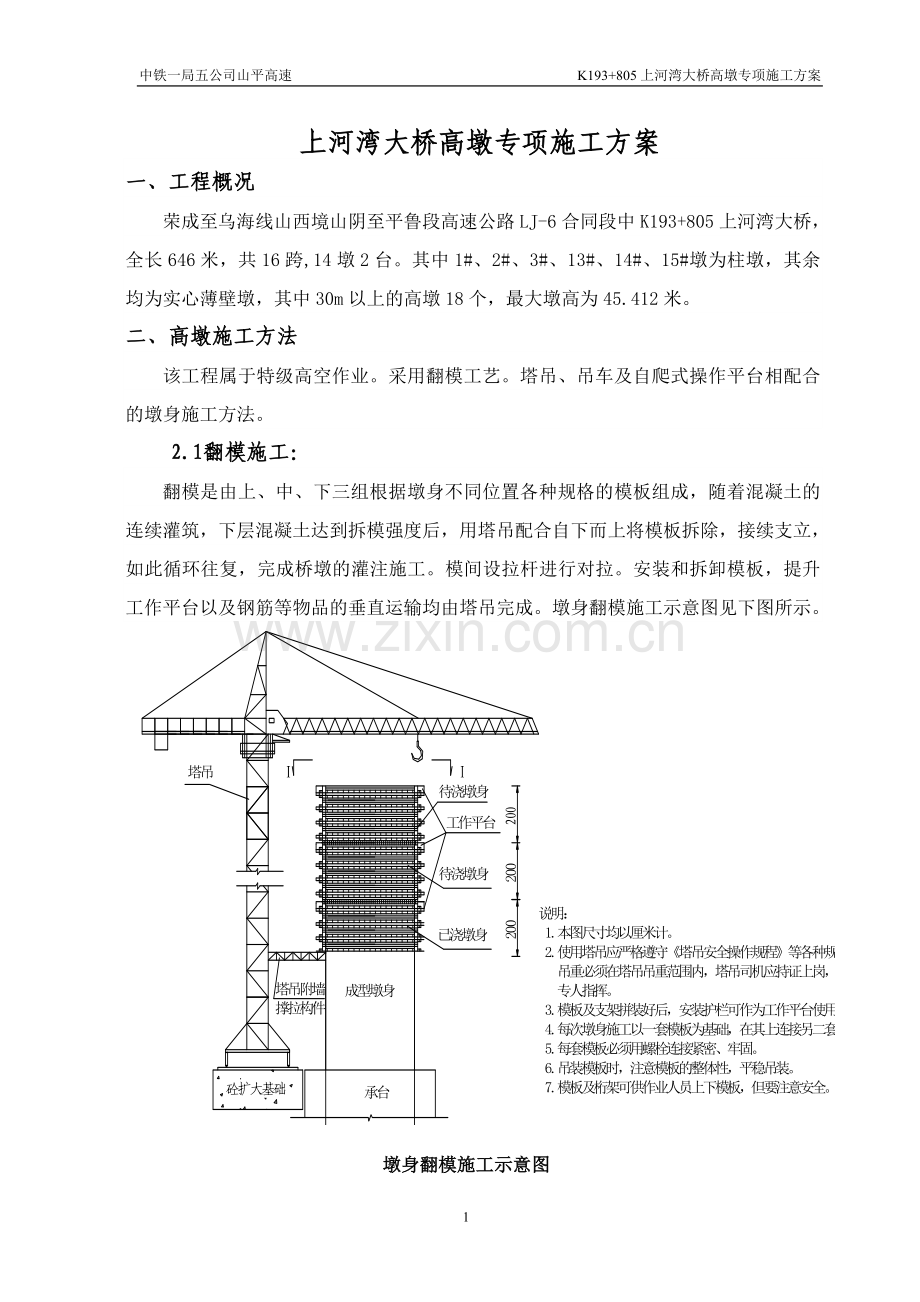

1、中铁一局五公司山平高速 K193+805上河湾大桥高墩专项施工方案上河湾大桥高墩专项施工方案一、工程概况荣成至乌海线山西境山阴至平鲁段高速公路LJ-6合同段中K193+805上河湾大桥,全长646米,共16跨,14墩2台。其中1#、2#、3#、13#、14#、15#墩为柱墩,其余均为实心薄壁墩,其中30m以上的高墩18个,最大墩高为45.412米。二、高墩施工方法该工程属于特级高空作业。采用翻模工艺。塔吊、吊车及自爬式操作平台相配合的墩身施工方法。2.1翻模施工:翻模是由上、中、下三组根据墩身不同位置各种规格的模板组成,随着混凝土的连续灌筑,下层混凝土达到拆模强度后,用塔吊配合自下而上将模板拆

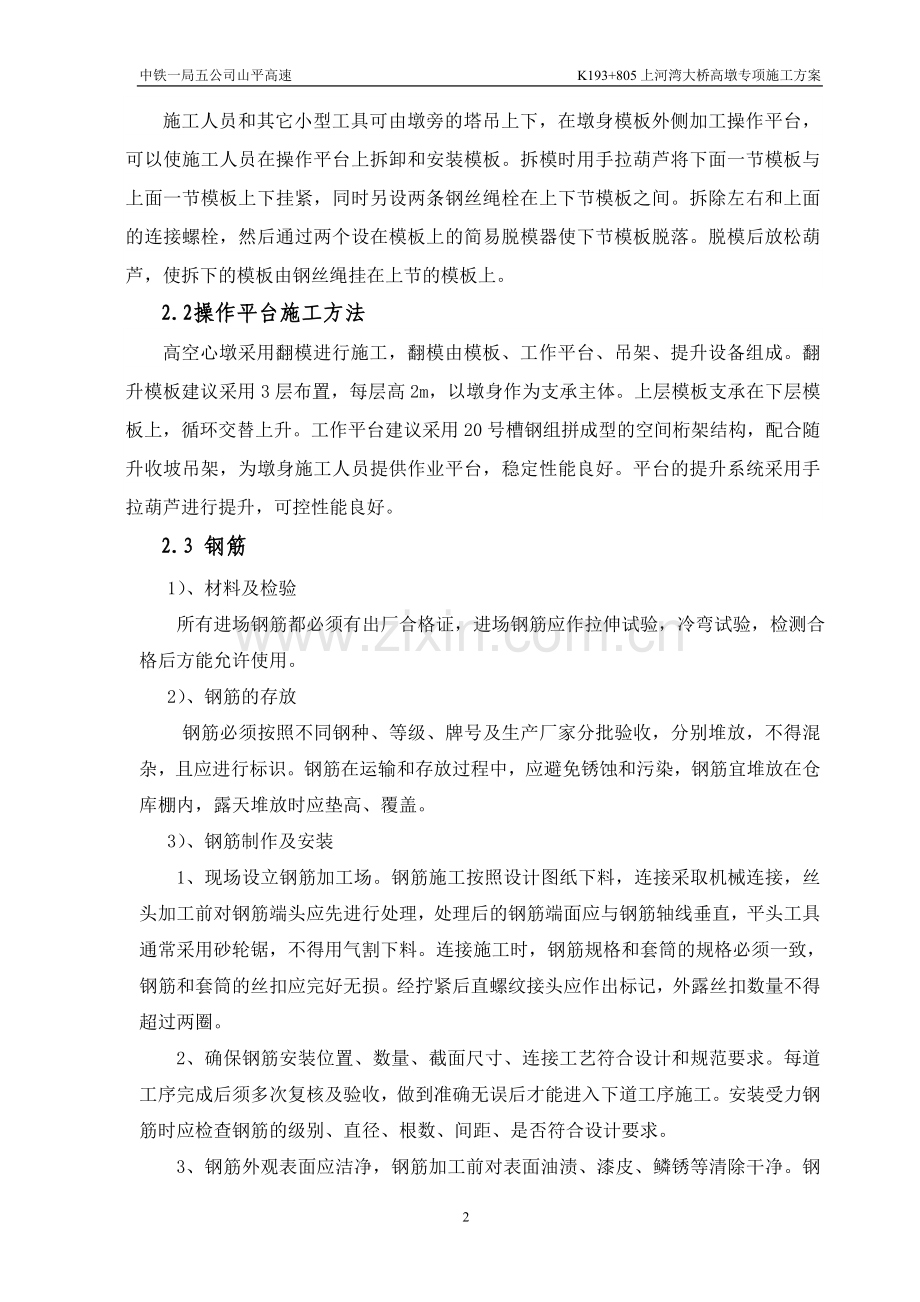

2、除,接续支立,如此循环往复,完成桥墩的灌注施工。模间设拉杆进行对拉。安装和拆卸模板,提升工作平台以及钢筋等物品的垂直运输均由塔吊完成。墩身翻模施工示意图见下图所示。 墩身翻模施工示意图施工人员和其它小型工具可由墩旁的塔吊上下,在墩身模板外侧加工操作平台,可以使施工人员在操作平台上拆卸和安装模板。拆模时用手拉葫芦将下面一节模板与上面一节模板上下挂紧,同时另设两条钢丝绳栓在上下节模板之间。拆除左右和上面的连接螺栓,然后通过两个设在模板上的简易脱模器使下节模板脱落。脱模后放松葫芦,使拆下的模板由钢丝绳挂在上节的模板上。2.2操作平台施工方法高空心墩采用翻模进行施工,翻模由模板、工作平台、吊架、提升设

3、备组成。翻升模板建议采用3层布置,每层高2m,以墩身作为支承主体。上层模板支承在下层模板上,循环交替上升。工作平台建议采用20号槽钢组拼成型的空间桁架结构,配合随升收坡吊架,为墩身施工人员提供作业平台,稳定性能良好。平台的提升系统采用手拉葫芦进行提升,可控性能良好。2.3 钢筋1)、材料及检验 所有进场钢筋都必须有出厂合格证,进场钢筋应作拉伸试验,冷弯试验,检测合格后方能允许使用。2)、钢筋的存放钢筋必须按照不同钢种、等级、牌号及生产厂家分批验收,分别堆放,不得混杂,且应进行标识。钢筋在运输和存放过程中,应避免锈蚀和污染,钢筋宜堆放在仓库棚内,露天堆放时应垫高、覆盖。3)、钢筋制作及安装 1、

4、现场设立钢筋加工场。钢筋施工按照设计图纸下料,连接采取机械连接,丝头加工前对钢筋端头应先进行处理,处理后的钢筋端面应与钢筋轴线垂直,平头工具通常采用砂轮锯,不得用气割下料。连接施工时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应完好无损。经拧紧后直螺纹接头应作出标记,外露丝扣数量不得超过两圈。2、确保钢筋安装位置、数量、截面尺寸、连接工艺符合设计和规范要求。每道工序完成后须多次复核及验收,做到准确无误后才能进入下道工序施工。安装受力钢筋时应检查钢筋的级别、直径、根数、间距、是否符合设计要求。3、钢筋外观表面应洁净,钢筋加工前对表面油渍、漆皮、鳞锈等清除干净。钢筋根据图纸设计尺寸及浇注长度采

5、用钢筋切割机切断下料,先分别加工纵向钢筋和箍筋,纵向钢筋要留出模板顶的预留长度,便于和下一模墩柱钢筋搭接。4、钢筋安装时,采用吊车配合,将纵向钢筋与上一模钢筋采用机械连接,通过加强筋连接成形,再固定在脚手架上焊接箍筋,制作完毕后通过吊车调整钢筋。5、接头施工检验及验收a、检验项目:a、接头拧紧情况;b、丝露情况;c、钢筋与套筒规格是否一致。b、用力检查两根钢筋的端头是否拧紧,梁柱构件按接头数量的15进行抽检,且每个构件的接头抽检数量不得少于一个;基础、墙、板构件每100个接头抽检c、个接头。抽检的接头应全部合格,如有一个接头不合格,则该验收批应逐个检查并拧紧。d、随机抽取同规格接头数量的10进

6、行外观检查,钢筋与套筒规格应一致,接头外露丝扣数不得超过两圈;如外观质量不合格数少于抽检数的10,则该验收批接头外观质量评定为不合格。当不合格数超过抽检数的10时,应对该批接头逐个进行检验,对外观质量不合格的接头进行补救。复检仍不合格的应作标记,并随机抽取三个试件进行抗拉强度试验,若有一个试件的抗拉强度低于规定值,则该批外观不合格的接应会同设计单位商定处理。2.3 模板模板采用5.5*60:1定型钢模。各个墩柱根据底截面大小选取适合模板型号。钢筋绑扎好后,模板涂好脱模剂安装钢模。 侧面 正面 5.5*60:1定型钢模模板工程注意事项:a浇砼前,将模板两侧用水完全润湿;b砼外露部分的接缝,应做成

7、一种有规格的形式;水平垂直线条一直连贯每个结构物,所有施工缝应同模板缝;c重复使用的模板必须清理校正,不合格者应更换;d浇砼前,模板必须清理干净;e涂模板油,用浅色石蜡基石油涂抹均匀,涂抹的油不能使砼表面变色;f模板与钢筋安装应配合进行,妨碍绑扎钢筋的模板应待钢筋安装完毕后安设;g验模:模板安装后,对其平面位置,顶部标高,节点联系,内外支撑,拉杆,纵横向稳定性倾斜度检查,经监理签字后方可浇砼;h安装侧模时,应考虑防止侧模移位、凸出,采用支撑和拉杆固定;i浇砼时要检查模板位置,及时进行纠偏;j在钢筋和模板间设置水泥砂浆垫块,垫块应与钢筋扎紧,互相错开;保护层厚应符合设计要求;2.4 砼浇注1)、

8、砼采用拌合站集中拌制,砼运输车运至施工点,吊车或塔吊提升灌注方案,砼到达现场后,为保证柱子的早期强度,质量外观施工方便要确保砼和易性和塌落度。 2)、砼浇筑采用导管导落砼自由落差不超过2米,导管出料每次堆积高度一般不超过0.5m。分层振捣砼控制好每层的厚度。 3)、使用插入式振动棒振捣密实全部位砼,密实的标准是砼停止下沉,不再冒出气泡,表面呈现平坦泛浆。振动棒振捣钢筋部位砼时不得触动钢筋,且应与侧模保持510cm的距离。振捣新灌砼层时,应将振动棒头插入下层砼20cm左右,使两层结合一体。每次振捣完毕应边振动边徐徐提出振动棒,不得将棒斜拔或横拔,严禁在停振后把棒拔出,以免造成砼出现空洞。 4)、

9、浇灌砼时,同时派人检查和测量支架与模板的支立情况。如有变形移位或沉陷等现象及时纠正。5)、砼的养护:墩柱的养生采用塑料薄膜覆盖。每天洒水次数视环境湿度与温度控制,但要保证砼表面经常处于湿润状态。6)、自检制作3组砼试块,监理抽检一组,砼试件统一放在砼标养室养护28天,然后检测28天强度。三、安全组织管理3.1 组织机构1)建立安全生产文明施工领导小组,由总队长任组长,总工、书记、工委主席、安全总监、副总队长为副组长,各部室人员、正副队长、施工员、材料员等其他(根据需要)为组员,明确岗位责任,奖罚兑现。2)根据施工组织设计和公司要求,结合工地实际情况,制定工地安全生产、文明施工制度的奖罚办法。3

10、)凡安全防护措施不齐备,存在严重隐患。或管理人员盲目指挥,安全无保证时,安全员有权令其停工,坚持一票否决制。3.2 安全方针 安全第一,预防为主。3.3 安全管理目标1)杜绝3人(含3人)以上的重大伤亡事故;2)杜绝责任人员死亡事故;3)杜绝重大行车安全事故;4)消灭责任设备、火灾、爆炸等事故5)参建员工年重伤率控制在0.1以内。6)参建员工年轻伤率控制在1以内。7)特殊工种全部持证上岗。8)施工现场安全合格率100,优良率80以上。9)安全全面达标,争创文明施工工地。安全目标(伤亡事故控制目标,安全达标,文明施工目标)年、月都要控制达标计划,目标分解到人,责任落实,考核到人。3.4 安全管理

11、保证体系框图安全管理保证体系框图安全目标:“三无”、“一杜绝”、“一控”“三消灭”安全方针:安全第一预防为主安全责任制安全教育安全工作体系安全控制安全检查 防淹亡 防交通事故 防高空坠落 定期检查 不定期检查 防火灾 防触电各业务部室队正、副队长队安全员、正、副班长各队安全员、安全监督岗岗员现场安全生产确保施工全过程安全目标实现奖惩兑现提高安全意识提高预防、预测能力消除事故隐患 防塌方安全领导小组组 长:总队长副组长:总工、副总队长安全活动经费安全管理措施安全奖惩条例系统安全教育三级职工教育3.5 安全生产基本要求1)贯彻“安全第一,预防为主”方针,管生产必须管安全,做到安全工作与生产任务同时

12、计划、同时布置、同时检查、同时总结、同时评比,安全防护措施提前施工,经验收合格后交付使用。2)加强安全生产的宣传教育,工人报到后,按在册人数开会宣传有关法规、规章制度,由总队与每个人签定安全生产合同书,未经教育培训和签定合同书的人员不准上岗作业。3)每个分部分项工程,按工种由技术主管向班组做安全交底,交底要求具体、明确,要有正式的书面记录和签字。特殊工种,如架子工、塔机工、电工等分别按安全技术标准规程做专项技术交底,形成书面文字,签字后交付作业。4)每月安全领导小组作一次工地的安全检查,针对平时存在的问题,及时开会教育,令其整改。5)每天安全员和班组长向班组安全讲话,检查安全准备工作,紧跟生产

13、制度,进行监护,对违章作业,及时纠正,对冒险作业,坚决制止。其教育或均需记录签字,以示慎重敲响警钟。6)严格“三件宝”的使用,上班不戴安全帽的和高空作业不系安全带的进行处罚,不听劝阻的,停止其作业。安全网间隔一层搭设,必须牢固可靠,符合规范要求。7)严禁酒后上班,不准打赤脚、穿拖鞋、硬底鞋上班。不准高处向下扔物品,违规者进行处罚。8)“四口”,坑、井、易燃易爆场所,电源装置和危险地带,设置护栏,夜间设红灯示警。9)特殊工种,如电工、架子工、焊工,起重工、机械工等必须持证上岗,无证人员不准进行操作。10)机械设备有漏电保护装置和接零接地,施工电线架空搭设,不准线拖在地上,开关、插座集中在配电箱内

14、,有防雨装置由电工专职管理。11)经常对机械设备进行检查维护保养,每天上班试运行运转后才能进入施工操作,严禁塔机等机械设备带病作业。12)易发生触电事故地方和移动照明,使用36伏低压灯。13)钢筋制作场、木工制作场,必须在牢固棚架下操作。磨石机、水泵操作和电工等,穿绝缘鞋、戴绝缘手套作业。14)木工房、库房、工棚、厨房等临时设施,配套足够的灭火器材,挂有醒目的警示标志,严禁吸烟。15)暑期施工,有相应的十滴水,清凉油等,防暑药品,爆晒地点,应有遮荫措施。对粉尘,有毒气体有保护措施。16)若发生安全事故,除积极挽救伤员和上报外,必须按“三不放过”原则,查明原因,明确责任,切实整改。4、高空作业坠

15、落的安全隐患 导致高空作业人员坠落有二种方式:一种是导致伤者高空坠落原因不是由于物质不稳定而引起,而是伤者本人身体失稳造成坠落称为直接高空坠落,另一种是由于物质变形、移位、打击使身体失稳而导致坠落。4.1 直接高空坠落形式 1)行走中被障碍物所绊而失足。2)在钢架、脚手架、爬梯上下攀爬失手而坠落。3)在管道、小梁行走时脚步不稳(如打滑、踩空)身体失控坠落。4)跨越未封闭或封闭不严孔洞、沟槽、井坑而失足坠落。5)在孔洞附近施工,场地不平整,人在移动过程中被绊而失身坠落。4.2 直接高空坠落原因1)高空作业思想不集中或开玩笑、追逐、嬉闹。2)酒后进行登高作业。3)因睡眠、休息不足而精神不振。4)现

16、场孔洞及高处边缘缺乏栏杆或盖板。5)高空作业不戴工具袋手抓物件而失足坠落。6)高空作业不扎安全带。4.3 间接高空坠落表现方式 1)踩中易滚动或不稳定物件而坠落。2)操作中用力过猛或猛拉猛甩不受力物件。3)脚手架上的脚手板、架子管因变形、断裂而失稳导致人员坠落。4)工作中梯子折断或倾倒下导致人员坠落。5)踩塌轻型屋面板而导致人员坠落。6)触电、物件打击或其他方式导致人员坠落。4.4 间接高空坠落原因 1)高空作业地点无栏杆。2)通道上摆放过多物品。3)操作人员操作不当。所以,为了避免以上意外发生,现场管理安排好工地的防护措施,对工人进行安全教育,工人必须遵守各项规章制度,坚持以“安全第一”的原

17、则,不能麻痹施工。发现隐患及时上报,解除隐患后方可上岗。尽量做到不伤害自己,不伤害别人,不被别人伤害。五、高空作业基本规定1)高处作业的安全技术措施及其所需料具,必须列入工程的施工组织设计。2)单位工程施工负责人应对工程的高处作业安全技术负责并建立相应的责任制。3)施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。4)高处作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前加以检查,确认其完好,方能投入使用。5)攀登和悬空高处作业人员及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗。6)施工中对高处作业的安全技

18、术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全时,必须停止作业。7)施工作业现场有可能坠落的物件,应一律先行撤除或加以固定。高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件及余料和废料均应及时清理运走,不得任意乱置或向下丢弃。传递物件禁止抛掷。8)从事高处(空)作业人员,要定期作体检,凡有高血压、心脏病、贫血病、精神病等不适应于高处作业的人员,禁止攀高作业。10)防护用品穿戴整齐,裤脚要扎住,戴好安全帽,不穿光滑的硬底鞋,要有足够强度的安全带,并将绳子牢系在坚固的建筑结构上或金属结构架上。11)登高

19、前必须办理登高作业许可证,施工负责人对全体人员进行现场安全教育(特殊高空作业)。12)检查所用的用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网等)必须安全可靠,严禁冒险作业。13)如有靠近电源线路作业时,应先联系停电,确认停电后方可工作,并设置绝缘挡板,作业者最少离开电线2m以外。14)高处作业所用的工具、零件、材料等必须装入袋内,上下时受中不得疏忽,不得在高处往下投扔材料或工具等,不得将易滚滑得工具、材料堆在脚手架上,不准打闹,工作完毕,应及时清理工具、零星材料等。15)要处处注意警视标志、危险地方夜间作业必须置足够的照明设施,否则禁止作业。16)严禁上下同时垂直作业者,若特殊情

20、况必须垂直作业,应经有有关领导批准,并在上下两层中间设置专用防护棚或其它隔离措施。17)严禁坐在高处无遮拦处休息、睡觉,防止坠落。18)塔吊等各种升降设备严禁载人。19)脚手板、斜道板、跳板等应随时请扫。20)进行高空焊接,气割时必须事先清理火星飞溅范围内的易燃,易燃物或采取可靠的隔离措施才能施工。21)遇有六及风力时,必须禁止露天高处作业。22)使用梯子时,必须检查梯子是否坚固,是否符合安全要求,立梯坡度以60度为宜,梯底宽度不小于50cm,并应设防滑装置。梯顶无搭勾,梯脚不能稳固时,须有人员扶梯,人字梯拉绳必须牢固。5.1 模板拆除安全技术措施拆模时对混凝土强度的要求,根据混凝土结构工程施

21、工及验收规范的规定,现浇混凝土结构模板及其支撑拆除时的混凝土强度,应符合设计要求,当设计无要求时,应符合下列要求:1)不承重的侧模板,在混凝上强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。一般墙体大模板在常温条件下,混凝土强度达到1N/mm2即可拆除。2)承重模板,应根据与结构同条件养护的试块强度达到规定,方可拆除。3)在拆模过程中,如发现实际结构混凝土强度并未达到要求,有影响结构安全的质量问题时,应暂停拆除。待实际强度达到要求后,方可继续拆除。4)已拆除模板及其支撑的混凝土结构,应在混凝土强度达到设计的混凝土强度标准值后,才允许承受全部设计的使用荷载。当承受施工荷载的效应,比使用荷

22、载更为不利时,必须经过验算,加设临时支撑。5)拆除之前必须有拆模申请,并根据同条件养护试块强度测试结果达到规定时,技术负责人方可批准拆模。6)冬期施工模板的拆除应遵守冬期施工的有关规定,其中主要考虑混凝土模板拆除后的保温养护。如必须暴露在大气中,则应保证混凝土受冻前的临界强度。7)对于大体积混凝土,除应满足混凝土强度要求外,还应考虑保温措施,拆模之后要保证混凝土内外温度差不超过20,以免发生温差裂缝。8)各类模板拆除的顺序和方法,应根据模板设计的规定进行,如果模板设计无规定时,可按“先支的后拆,后支的先拆”的顺序进行,以及“先拆非承重的模板,后拆承重的模板”及支撑的顺序进行拆除。9)拆除的模板

23、必须随拆随清理,以免钉子扎脚,或阻碍通行和发生事故。10)拆模时,拆模区应设警戒线,严防有人误入被砸伤。11)拆模不能采取猛橇、以致大片塌落的方法拆除顶模。5.2 模板拆除注意事项1)拆模时不要用力过猛过急,拆下来的模板和支撑用料要及时运走、整理。2)拆模顺序事先要制定。3)定型模板,特别是组合式钢模板,要加强保护,拆除后逐块传递下来,不得抛掷,拆下后清理干净,板面涂刷脱模剂,分类堆放整齐,以利再用。4)支设临空建筑物模板时,应搭设支架。5)拆除模板支撑前,混凝土强度必须达到规定的规范,并经技术部门批准后,才能进行。6)拆模时必须设置警戒区域,并派专人监护,拆模必须干净彻底,不得保留有悬空模板

24、。5.3 悬空作业时模板支撑和拆除的注意事项1)支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。严禁在连接件和支撑件上攀登上下,并严禁在上下同一垂直面安装、拆卸模板。结构复杂的模板,装、拆应严格按施工组织设计的措施进行。2)支设高度在3m以上的模板,四周应设斜撑,并应设立操作平台。3)支设悬挑形式的模板时,应有稳定的立足点。支设临空构筑物模板时,应搭设支架。4)拆模高处作业,应配置登高用具或搭设支架。5)模板支撑拆除前,混凝土强度必须达到设计要求,并经申报批准后,才能进行。6)拆模时,必须设置警戒区域,并派人监护。拆模必须拆得干净彻底,不得保留有悬空模板,拆下的模板要及时清理,堆放

25、整齐。六、塔吊起重机机械安全技术1)塔吊起重机的行走限位是否齐全、灵敏,止档离端头一般为23m;吊钩的高度限位器要灵敏可靠;吊臂的变幅限位要灵敏有效;起重机的超载限位装置也要灵敏、可靠;使用力矩限制器的塔吊,力矩限制器要灵敏、准确、灵活、有效,力矩限制器要有技术人员调试验收单;塔吊吊钩的保险装置要齐全、灵活。2)卷扬机滚筒保险装置要齐全有效。3)塔吊起重机的电缆线无破损和严重扭结现象,压点压接牢固,卷线器必须运围正常。所有电气系统应有良好的接地保护或接零保护,轨道每隔20m应设一组单独的接地,并不得与建筑物相连,接地电阻小于4,接地线不得使用铝导线。4)塔身、塔臂的各标准节的连接螺栓应坚固无松

26、动,塔的结构件应无变形和严重腐蚀现象且各个部位的焊缝及主角钢不得有开焊、裂纹等现象。5)塔吊司机及指挥人员需经考核、持证上岗。信号指挥人员应有明显的标志,且不得兼任其它的工作。要执行“十不吊”的原则。(1)被吊我重量超过机械性能允许范围不准吊;(2)信号不清不准吊;(3)吊物下方有人站立不准吊;(4)吊物上站人不准吊;(5)埋在地下物不准吊;(6)斜拉斜牵物不准吊;(7)散物捆扎不牢不准吊;(8)零散物主(特别是小钢横板)不装容器不准吊;(9)吊物重量不明,吊、索具不符合规定,立式构件、大模板不用卡环不准吊;(10)六级以上强风、大雾天影响视力和大雨时不准吊。6)塔机工作后应将吊钩起升到距起重

27、臂最小距离不大于5m位置,并且吊钩上严禁勾挂重物。将各控制器拉到零位,拉下配电柜总闸。一定要将夹轨钳锁紧,保证塔机的稳定,切断现场塔机电源。七、安全专项方案7.1 基本安全措施1)作业人员进场前,必须学习现场的安全规定,遵守业主、监理、总包等各单位制定的规章制度,进行安全技术交底;广泛宣传、教育作业人员牢固树立“安全第一”的思想,提高安全意识。2)施工前,应逐级做好安全技术交底,检查安全防护措施。并对所使用的现场吊篮、机械设备和电气设施等进行检查,确认其符合要求后方能使用。3)上岗前需严格安全规范进行培训,每周加强安全教育,提高安全意识。4)作业时要穿整洁合体并适合作业特点的工作服,不得裸身作

28、业,要穿适合作业特点的工作鞋,不得穿凉鞋、拖鞋。5)必须随时携带和使用安全帽和安全带,防止机具、材料的坠落。6)戴好安全帽。作业人员登高作业前,首先应对所戴安全帽进行认真检查,若发现安全帽无内衬或内衬损坏,以及帽壳有龟裂!下凹!裂痕等现象,不得使用,应及时更换。安全帽戴在头上时,一定要端正,并拴好带子,往前后倾斜不行,带子翻在帽上或塞在帽子里也不行,未拴好带子更不行。因为安全帽不戴好,万一人从高处坠落,安全帽就容易脱落而失去其保护作用,造成身体伤害。7)系好安全带高空作业时,尤其是悬空作业人员必须系好安全带,不可冒险作业。安全带的正确拴挂方法是:(1)水平拴挂。使用单腰带时,应将安全带系在腰部

29、,绳的挂钩挂在和带同一水平的位置,人和挂钩保持差不多等于绳长的距离;若水平距离远,可接绳挂好。(2)高挂低用。将安全带挂在高处,人在下面工作,绝不可低挂高用。另外,安全带拴挂时,要挂在无尖锐棱角且结实牢固的构件上,避免作业时晃动而将安全带割断,值得注意的是,安全带使用前应进行认真检查,因为安全带若存放在仓库过久,就会因高温、腐蚀性大、潮湿等因素而出现腐烂现象,以致不能承受负荷而发生断裂,造成人员伤亡。另外,还应经常检查安全带缝制部位和挂钩部分,发现断裂或磨损,要及时修理或更换,对有疑问的安全带最好进行一次冲击试验做到万无一失。8)严禁酒后高空作业。众所周知,酒类饮料中,所含酒精属于微毒类, 人

30、饮洒后,对其眼、耳、鼻、舌等感觉器官会产生不同程度的刺激,使知觉麻木迟钝,并使人的行为失态,稳定性和灵活性降低,自身行为控制能力变弱。若工作人员饮酒后作业,其胆量变大,很少有危险感,常常会冒险蛮干;另外,饮酒过量后,人就会站立不稳,东倒西歪,若高空作业,发生事故的机率就相当大,后果不堪设想。因此,发现有饮酒者,应坚决禁止其高空作业,以免发生意外。9)对高空作业人员定期体检。各施工企业必须定期对高空作业人员进行体检,凡患有高血压、心脏病、贫血、癫痫病者不宜从事高空作业,应及时改做其它工作。对于患有恐高症、眩晕症(指耳源性眩晕)者,也应调离高空作业岗位因为患有恐高症的人,登高后会出现胆怯、心慌、畏

31、首畏尾;患有眩晕症的病人,一旦发作眩晕,无法站立,天旋地转,恶心呕吐和耳鸣,容易发生事故。10)不得随意拆除脚手架等临时作业设施,不得已必须拆除脚手架或搭板时,需得到安全人员的允许,作业结束务必复原上述装置。11)高空作业人员在作业时,不可将所需工具抛来抛去,应将小件工具系带在身上,随用随取。而对于大件工具和材料,最好用运输工具升降,也可捆绑后用结实牢固的绳索传递。在高空作业时,若遇6级以上大风,应暂停作业。雪霜雨后,应先清扫作业现场,待略干不滑后再进行作业。无论是雪霜雨天还是睛天,作业人员都应穿上软底工作鞋,不可穿拖鞋和硬底鞋,以防滑倒而造成伤害事故。12)在点焊作业时,必须设置接火斗,配置

32、看火人员;各种防火工具必须齐全并随时可用,定期检查维修和更换。13)本工程项目设一名专职安全员,各班组一名兼职安全员,加强现场监督检查,由施工员和质检员配合进行现场安全管理。14)作业前清理作业场地,下班后整理场地,不要将材料工具乱放,在作业中断或结束时当天清扫垃圾并投放到指定地点。9.2 防火安全1)安全生产管理体系:施工单位各级主管领导、职能部门、工程技术人员、岗位操作人员在劳动生产过程中层层负责,建立安全责任制。安全生产工作在施工单位负责人的领导下,各级领导,各职能部门层层控制,项目经理负责现场管理,并要求每个职工的安全职责是遵章守纪,不违章作业,并能组织他人不违章作业;安全生产责任制坚

33、持“横向到边”、“纵向到底”原则,明确各级领导,各职能部门,所有操作者和管理者的安全责任,使安全工作层层有人负责。2)基层施工技术员安全生产责任:认真执行上级有关安全技术、劳动卫生工作的各项规定,对自己负责的施工区域职工的安全、健康负责;在生产的计划、布置、检查、总结、评比中,必须同时把安全工作贯穿到每个具体环节中去,保证在安全条件下进行生产;组织职工学习安全操作规程,并抽考、检查执行情况。对严格遵守安全规章制度,避免事故者,提出奖励意见,对违章蛮干、造成事故者,提出惩罚意见;领导施工区域的班组开展每周的安全日活动,经常对职工进行安全生产教育、推广安全生产经验;发生工伤事故后,应立即上报,负责

34、查明原因,提出重发的防范措施;监督检查职工正确使用个人劳保用品。3)安全生产教育:新工人入场前应接受三级教育,即对新入场的工人,必须接受公司、项目经理部、施工队和班组三级的安全教育;对于特殊工种应进行专门教育;经常性举行安全生产活动教育,如安全活动日、事故现场会、分析会、安全技术专题讲座等。4)安全生产检查制度:检查工地项目部安全规章制度、特殊工种岗位合格证、施工组织设计和安全技术措施、安全交底、安全活动记录等安全生产资料;检查安全帽、安全带等是否坚持正确使用;检查各种施工机械性能是否良好、安全装置是否齐全有效;检查施工用电的线路、闸箱、接零接地、漏电保护装置是否符合有关规定;检查各种材料、物

35、品是否妥善堆放和保管;明火管理是否符合有关规定,防火工具和设施是否齐全;检查各交叉施工和工种间配合施工,是否存在安全问题。5)防火制度:严格执行中华人民共和国消防条例和公安部门关于建筑工地防火的基本措施,加强消防工作领导,现场设消防值班人员,对进场员工进行消防知识教育;各种易燃易爆材料的堆放和保管应与明火区有一定的防火间距;严禁用场内通道堆放材料;配备消防器材,并有专人管理并定期检查;安全用电,严格按照有关规定安装和使用电气设备。6)于幕墙施工部位摆放灭火器,安全器材。9.3 应急措施安全生产和防火制度应本着以防范为主的原则,对可能引起事故发生的因素进行控制和排除,避免事故的发生。1)如有工伤

36、事故发生应采取以下措施:(1)如有工伤事故发生应立即向安全部门、公司、甲方及有关部门进行报告。(2)抢救伤员。(3)保护好事故现场。(4)排除险情,防止事故扩大;组织人员、设置警戒,维护好出事周围的正常秩序。2)现场发生火警火灾时应采取以下措施:(1)要立即组织义务消防人员和职工进行扑救。(2)立即向消防部门报警,并向消防部门提供火情、电器、易燃易爆物等情况和消火栓位置,以便组织有效灭火。(3)救火方法要得当。(4)电气设备起火:尽快切断电源,用二氧化碳灭火器灭火,不要向电气设备上泼水救火。(5)电是库起火:应用黄沙、干粉灭火。(6)化学材料起火:要根据起火物质的性质选择灭火方法,并且要注意防

37、止中毒。(7)灭火以后要保护好火灾现场,设专人巡视,以防死灰复燃,并查找火灾原因。7.4 安全保证措施1)墩身出入口安装临时安全门,预防闲杂人等随便出入,并安排安全员每天检查2次以上。2)配套对讲机,进行地面及高空作业,远程遥控指挥,发现安全隐患或工人违反安全作业规范,即刻通知高空作业工人,直至消除安全隐患。3)安全员每天晚上记录次日天气,留意气候作业环境,使用测风仪检测气流风速,当风速达到阵风风力六级(风速108S)时,通知高空作业工人停止施工。下雪天,下雨天,雾天,亦当即停止施工。4)工作垂直投影面设置R=5m的警示区,用警示条围出警示区,标上明显的 “高空落物”、“闲人勿近” 等安全标语

38、。5)设定安全奖罚制度,分级处罚,对严重违规多次警告无效者,禁止其进行高空作业。(1)不按规范佩带安全帽,穿拖鞋,不正确使用安全绳、情绪化等工人,进行处罚,并当即要求其改正后方准许上岗。(2)随意高空掷物,不按规范操作,多次警告无效者,进行处罚,并终止其高空作业工作,记录在案。九、高空作业防护措施1)高处作业前,作业队要制订安全措施,措施要完备、可靠并符合现场实际。2)不符合高处作业安全要求的材料、器具、设备、设施不得使用。3)高处作业所使用的工具、材料、零件等必须装入工具袋,上下时手中不得持物;不准投掷工具、材料及其他物品;易滑动、易滚动的工具、材料堆放在脚手架上时,应采取措施,防止坠落。4

39、)高处作业与其它作业交叉进行时,必须按指定的路线上下,禁止上下垂直作业,若必须垂直进行作业时,须采取可靠的隔离措施。5)高处作业应与地面保持联系,根据现场情况配备必要的联络工具,并指定专人负责联系。6)高处作业动火工作必须遵循公司相关安全管理标准。7)非载人电梯、罐笼或升降机禁止人员搭乘。8)因事故或灾害进行特殊高处作业,包括强风、大雪、雾天、夜间、悬空和抢救高处作业,应制定作业方案并经部门负责人报安环部和公司有关领导审批。紧急情况为抢救人员时,可由部门负责人在保护救护人员安全的前提下口头批准,作业后立即报安环部。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员

40、工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧

41、。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理

42、完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的

43、环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参

44、加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的

45、地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年

46、工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
