资源描述

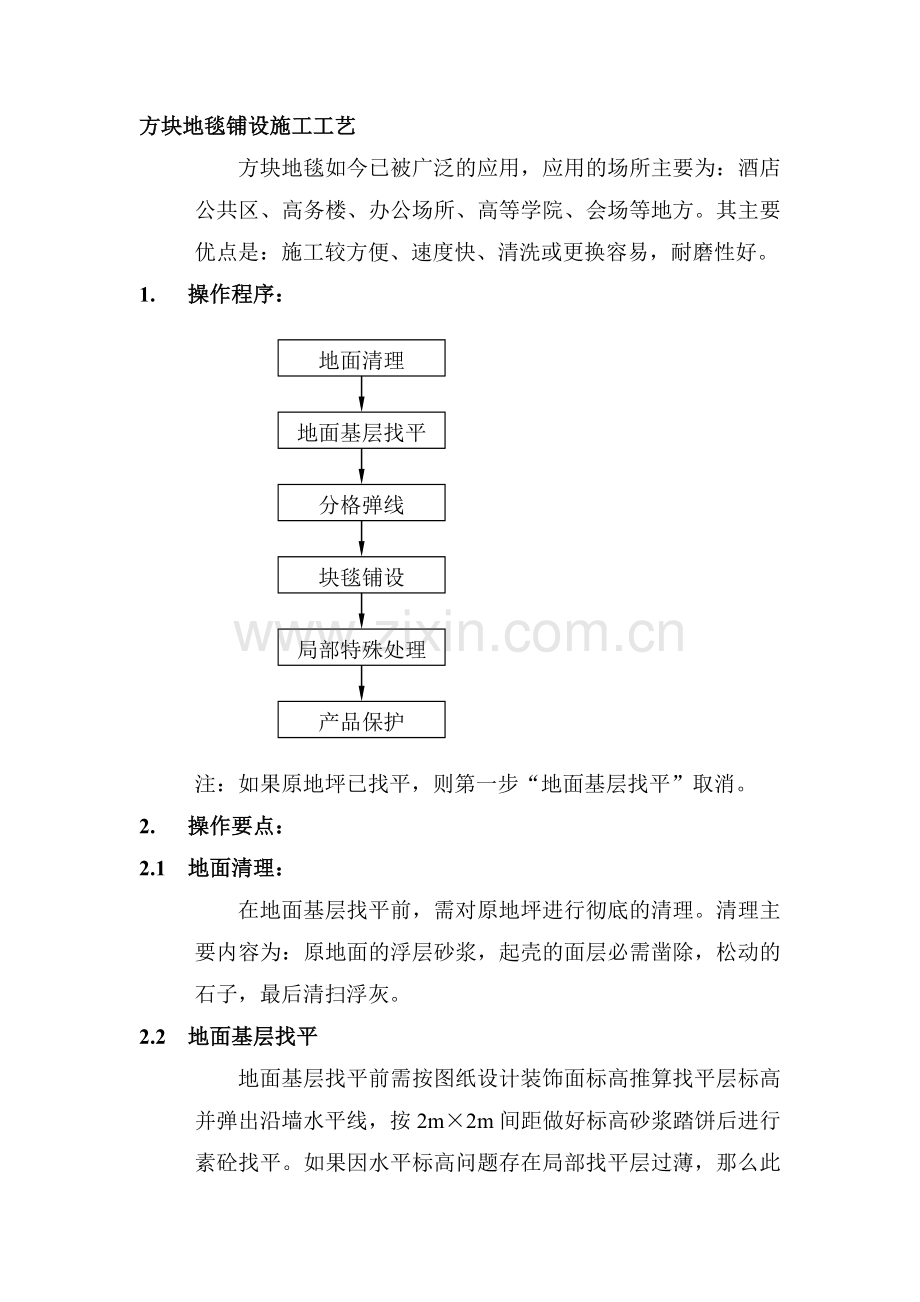

方块地毯铺设施工工艺 方块地毯如今已被广泛的应用,应用的场所主要为:酒店公共区、高务楼、办公场所、高等学院、会场等地方。其主要优点是:施工较方便、速度快、清洗或更换容易,耐磨性好。 1. 操作程序: 地面基层找平 分格弹线 地面清理 局部特殊处理 块毯铺设 产品保护 注:如果原地坪已找平,则第一步“地面基层找平”取消。 2. 操作要点: 2.1 地面清理: 在地面基层找平前,需对原地坪进行彻底的清理。清理主要内容为:原地面的浮层砂浆,起壳的面层必需凿除,松动的石子,最后清扫浮灰。 2.2 地面基层找平 地面基层找平前需按图纸设计装饰面标高推算找平层标高并弹出沿墙水平线,按2m×2m间距做好标高砂浆踏饼后进行素砼找平。如果因水平标高问题存在局部找平层过薄,那么此部位的原地坪必需进行斩毛后洒水特别处理,同时对此部位的砂浆可掺入一定量的地坪粘结剂,提高与原地坪之间的粘结性能,防止找平层起壳。 2.3 分格弹线 弹线工作在块毯铺设中是极为重要的一个环节,按设计要求的划块大小及镶边或拼花弹出分格线。走道区需拉通线弹线,房间可按中线往两边均分的弹线原则,做到每块地毯均在地坪上弹出。较大面积区域弹线时,可以以三块、四块或更多块数相加尺寸为弹线单位,然后再弹出每块地毯的位置线,这样可以避免逐块顺序弹线的造成的累计误差。 2.4 块毯铺设 块毯的簇绒有光线方向性,铺设方向不一样可产生不同的颜色机理效果,因此铺贴前应取得设计及业主的特殊意见后再进行施工。另外需注意的是在墙边收边块毯裁割时,应小心裁在簇绒与簇绒中间位置,防止切坏簇绒根部橡胶囊。在人流动集中部位,如果正好铺有小块地毯,可以在块毯背后涂刷一点胶粘剂,这样可防止块毯被人为走动而带起,影响使用及美观。 2.5 局部特殊处理 如果块毯碰到与块毯不同种材料相交接而处于同标高时(如和大理石、地砖、木地板等材料交接处)可采用铝质“T”型收口条;如果标高不一致时,那么可以采用45°“L”型收口条进行收口。特殊部位处理见以下之节点示意: 2.6 产品保护 块毯铺设完毕后,应立即进行产品保护。在走道区可用宽幅塑料膜满铺,在出入口及其它人员进出频繁的部位,在塑料膜上加铺纤维板并用包装箱胶带固定,不使纤维板滑动。产品保护完成后,必需派专人进行值班,如有其它单位要进去施工或局部修理的,施工队必需上报项目部,项目部签字确认后才可进入施工。 块毯铺设保证其质量的前提是:地坪弹线控制准确,裁割要顺直,铺贴注意方向性。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
