资源描述
·
YGJL

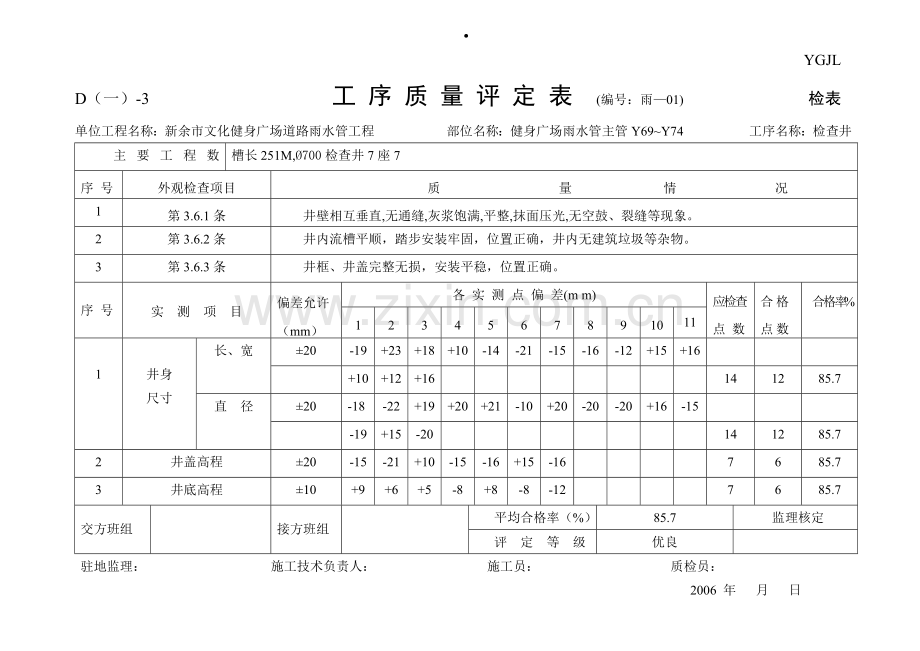

D(一)-3 工 序 质 量 评 定 表 (编号:雨—01) 检表
单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:检查井
主 要 工 程 数 量
槽长251M,Ø700检查井7座7
序 号
外观检查项目
质 量 情 况
1
第3.6.1条
井壁相互垂直,无通缝,灰浆饱满,平整,抹面压光,无空鼓、裂缝等现象。
裂
2
第3.6.2条
井内流槽平顺,踏步安装牢固,位置正确,井内无建筑垃圾等杂物。
3
第3.6.3条
井框、井盖完整无损,安装平稳,位置正确。
序 号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
-15
+16
2
3
4
5
6
7
8
9
10
-20
-11
-16
11
1
井身
尺寸
长、宽
±20
-19
+23
+18
+10
-14
-21
-15
-16
-12
+15
+16
+10
+12
+16
14
12
85.7
直 径
±20
-18
-22
+19
+20
+21
-10
+20
-20
-20
+16
-15
-19
+15
-20
14
12
85.7
2
井盖高程
±20
-15
-21
+10
-15
-16
+15
-16
7
6
85.7
3
井底高程
±10
+9
+6
+5
-8
+8
-8
-12
7
6
85.7
交方班组
接方班组
平均合格率(%)
85.7
监理核定
评 定 等 级
优良
驻地监理: 施工技术负责人: 施工员: 质检员:
2006 年 月 日
YYGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01) 检表
单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:接口
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序 号
外观检查项目
质 量 情 况
1
第3.4.1条
承插口接口平直,环形间隙均匀、灰口整齐、密实、饱满, 无裂缝、空鼓等现象发生。
2
第3.4.2条
抹带接口表面平整密实,无间断和裂缝、空鼓等现象发生。
3
序 号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
1
宽度
+5
0
+4
+5
+6
+4
+5
+6
+4
0
+4
+5
+6
0
0
+5
14
11
78.6
2
厚度
+5
0
+5
+4
+4
+5
+3
+5
+4
+4
0
-4
+3
+5
+2
+6
14
12
85.7
交方班组
接方班组
平均合格率(%)
82.2
监理核定
评 定 等 级
合格
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01—2) 检表
单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:沟 槽
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序 号
外观检查项目
质 量 情 况
1
第3.1.1条
槽底土壤没有扰动,没有超挖现象发生。
2
第3.1.2条
槽底没有受水浸泡。
3
序 号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(mm)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
2
槽底中线每侧宽度
不小于规定
12
15
18
13
15
22
-15
-16
20
15
18
18
15
15
-21
18
16
20
15
-15
10
12
12
15
14
15
16
-12
21
15
10
0
0
66
58
87.8
交方班组
接方班组
平均合格率(%)
86.3
监理核定
评 定 等 级
优良
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01—1) 检表
单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:沟 槽
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序 号
外观检查项目
质 量 情 况
1
第3.1.1条
槽底土壤没有扰动,没有超挖现象发生。
2
第3.1.2条
槽底没有受水浸泡。
3
序 号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(mm)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
0
-22
-21
10
11
15
20
1
槽 底 高 程
0
-30
-22
-12
-32
-25
-25
-15
-31
-14
-10
+10
-19
-25
0
-30
-15
-22
-13
-15
+10
-28
-25
21
18
85.7
2
槽底中线每侧宽度
不小于规定
20
18
18
18
-22
15
15
-15
28
21
22
22
-18
-22
+15
15
18
22
18
17
18
28
18
10
10
-22
13
14
15
25
-22
15
15
25
10
14
15
16
-22
10
14
14
42
35
83.3
交方班组
接方班组
平均合格率(%)
84.5
监理核定
评 定 等 级
合格
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01) `检表
单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:安管
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序 号
外观检查项目
质 量 情 况
1
第3.3.1条
管道安装平稳,管底坡度无倒流水,缝宽均匀,管道内无泥土、砖石、砂浆、木块等杂物。
2
3
序 号
实 测项目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
14
2
3
4
5
6
7
8
9
10
11
1
中线位移
15
16
12
10
10
15
14
15
16
10
10
15
13
12
14
14
12
85.7
2
管内底高程
±10
0
+10
+5
-6
+10
-5
-6
+10
+8
-5
-6
+11
0
-12
14
12
85.7
3
相邻管内底错口
3
3
2
1
2
2
3
4
2
1
2
3
3
2
3
3
4
3
2
1
2
4
21
18
85.7
交方班组
接方班组
平均合格率(%)
85.7
监理核定
评 定 等 级
优良
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01—4) `检表
单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:平基、管座
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序 号
外观检查项目
质 量 情 况
1
2
3
序 号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
5
蜂窝面积
1%
0.2
0
0.1
0.1
0
0
0
0.1
0.1
0.2
0.3
1.1
0.1
1.1
14
12
85.7
交方班组
接方班组
平均合格率(%)
87.1
监理核定
评 定 等 级
优良
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01—3) 检表单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:平基、管座
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序号
外观检查项目
质 量 情 况
1
2
3
序号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
10
11
12
13
4
管
座
肩宽 肩高
+10
-5
+5
+8
+5
+60
+9
+70
+8
+6
+7
-6
+5
+6
0
+40
+4
+8
+9
+2
+8
+8
+90
+8
+80
+11
0
+5
+8
+9
+11
+70
+9
+5
+8
+11
+5
+8
-6
+5
-6
+90
+8
+8
+6
+5
+6
+4
+7
+5
+6
-6
50
43
86
肩 高
±20
-12
-10
-8
-12
-11
-14
-15
-17
-10
-10
-10
-21
-10
-10
-11
-8
-16
-15
-10
-14
-16
-14
-10
-11
+90
-10
18
18
17
24
-27
25
15
16
10
15
-16
-14
0
11
22
10
15
15
20
21
21
15
16
0
50
43
86
交方班组
接方班组
平均合格率(%)
监理核定
评 定 等 级
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01—2) 检表单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:平基、管座
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序号
外观检查项目
质 量 情 况
1
2
3
序号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
10
11
12
13
3
平
基
平
基
中线每侧宽度
+10
0
+5
+8
+5
+60
+9
+70
+8
+6
+7
-5
+5
+6
0
+40
+4
+8
+9
+2
+8
+8
+90
+8
+80
+11
0
+5
+8
+9
+11
+70
+9
+5
+8
+11
+5
+8
-5
+5
-5
+90
+8
+8
+6
+5
+6
+4
+7
+5
+6
-2
50
43
86
高程
0
-15
-12
-10
-8
-12
-11
-14
-15
-17
-10
-10
-10
-21
-10
-10
-11
-8
-16
-15
-10
-14
-16
-14
-10
-11
+90
25
21
84
厚 度
不小于设计规定
18
18
17
24
-27
25
15
16
10
15
-16
-14
0
-20
11
22
10
15
15
20
21
21
21
16
0
15
25
22
88
交方班组
接方班组
平均合格率(%)
监理核定
评 定 等 级
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
YGJL
D(一)-3 工 序 质 量 评 定 表 (编号:雨—01—1) 检表单位工程名称:新余市文化健身广场道路雨水管工程 部位名称:健身广场雨水管主管Y69~Y74 工序名称:平基、管座
主 要 工 程 数 量
槽长251M,Ø700检查井7座
序号
外观检查项目
质 量 情 况
1
2
3
序号
实 测 项 目
偏差允许
(mm)
各 实 测 点 偏 差(m m)
应检查
点 数
合 格
点 数
合格率%
1
2
3
4
5
6
7
8
9
10
11
12
13
1
混凝土抗压强度
必需满足设计要求
见砼抗压强度检测报告单
100
2
垫
层
中线每侧宽度
不小于设计规定
15
14
10
16
15
-5
0
15
0
-10
16
-21
25
22
19
26
23
27
15
12
-10
-20
-11
20
15
18
15
12
12
-15
25
22
15
12
14
16
16
18
18
10
-22
15
15
10
14
25
15
-21
19
15
16
18
-15
-26
25
20
-21
14
17
18
50
42
84
高 程
0
-15
0
-10
-8
-12
-14
-17
-14
0
-13
-14
-16
-14
0
-13
-12
-10
-11
0
-14
-16
0
-8
-16
0
-10
25
21
84
交方班组
接方班组
平均合格率(%)
监理核定
评 定 等 级
驻地监理: 施工技术负责人: 施工员: 质检员:
2006年 月 日
展开阅读全文
