收藏 分销(赏)

某办公楼建筑幕墙施工组织设计方案_(2).doc

上传人:胜**** 文档编号:76094 上传时间:2022-05-28 格式:DOC 页数:45 大小:379.50KB
下载 相关 举报
某办公楼建筑幕墙施工组织设计方案_(2).doc_第1页
第1页 / 共45页
某办公楼建筑幕墙施工组织设计方案_(2).doc_第2页
第2页 / 共45页
点击查看更多>>
资源描述

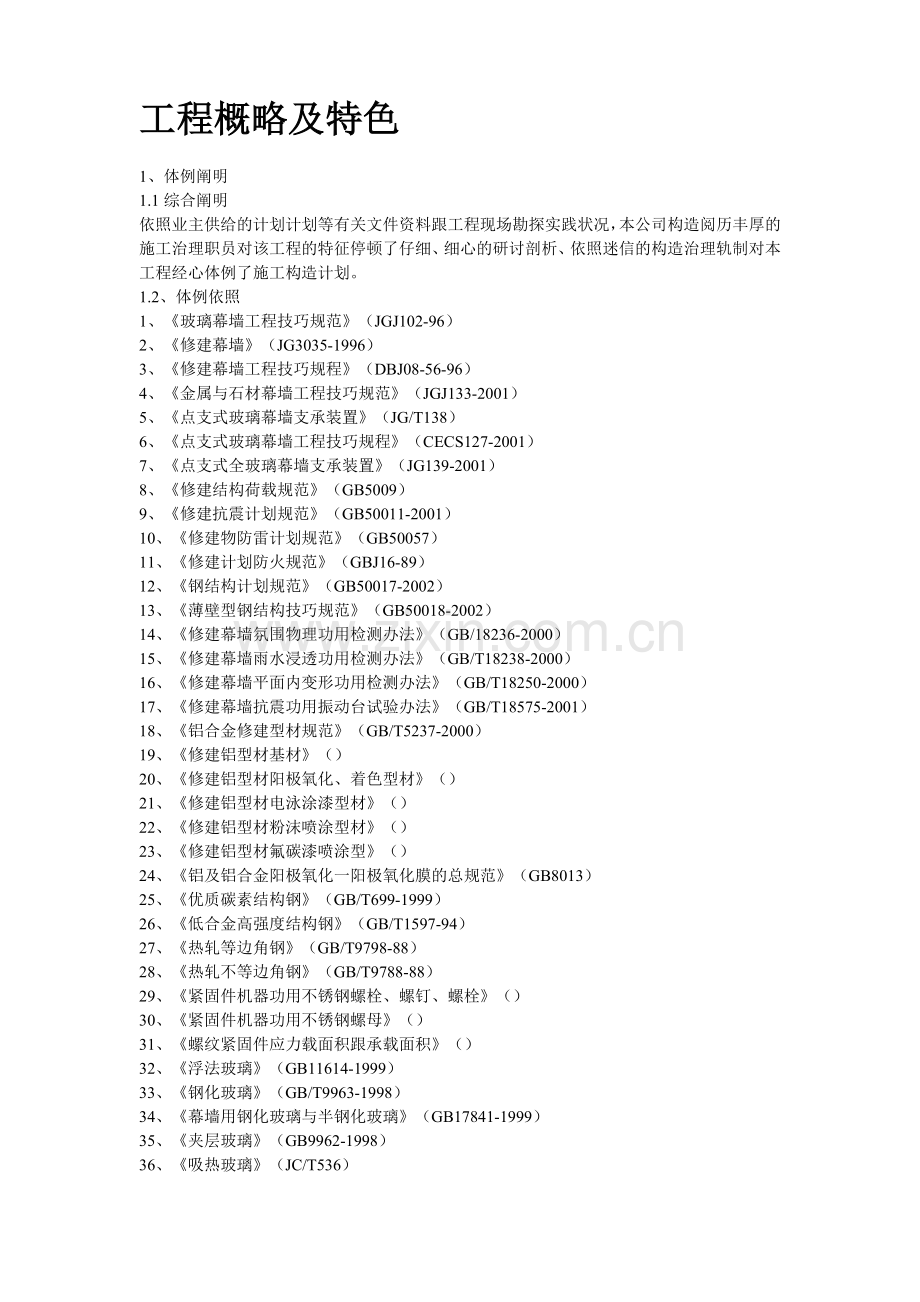

目次 第一章工程概略及特色 2 第二章构造治理机构计划 11 第三章施工现场总平面图及水电用量安排 16 第四章施工计划 18 第五章品质及品质保障办法 67 第六章工期及施工进度计划 93 第七章平安目标、平安保障系统及技巧构造办法 101 第八章情况爱护及文化施工 114 第九章计划、统计跟信息治理 118 第十章售后效劳及颐养 120 第十一章工艺、新技巧的推交运用及品质通病的防治办法 124 工程概略及特色 1、体例阐明 1.1综合阐明 依照业主供给的计划计划等有关文件资料跟工程现场勘探实践状况,本公司构造阅历丰厚的施工治理职员对该工程的特征停顿了仔细、细心的研讨剖析、依照迷信的构造治理轨制对本工程经心体例了施工构造计划。 1.2、体例依照 1、《玻璃幕墙工程技巧规范》(JGJ102-96) 2、《修建幕墙》(JG3035-1996) 3、《修建幕墙工程技巧规程》(DBJ08-56-96) 4、《金属与石材幕墙工程技巧规范》(JGJ133-2001) 5、《点支式玻璃幕墙支承装置》(JG/T138) 6、《点支式玻璃幕墙工程技巧规程》(CECS127-2001) 7、《点支式全玻璃幕墙支承装置》(JG139-2001) 8、《修建结构荷载规范》(GB5009) 9、《修建抗震计划规范》(GB50011-2001) 10、《修建物防雷计划规范》(GB50057) 11、《修建计划防火规范》(GBJ16-89) 12、《钢结构计划规范》(GB50017-2002) 13、《薄壁型钢结构技巧规范》(GB50018-2002) 14、《修建幕墙氛围物理功用检测办法》(GB/18236-2000) 15、《修建幕墙雨水浸透功用检测办法》(GB/T18238-2000) 16、《修建幕墙平面内变形功用检测办法》(GB/T18250-2000) 17、《修建幕墙抗震功用振动台试验办法》(GB/T18575-2001) 18、《铝合金修建型材规范》(GB/T5237-2000) 19、《修建铝型材基材》() 20、《修建铝型材阳极氧化、着色型材》() 21、《修建铝型材电泳涂漆型材》() 22、《修建铝型材粉沫喷涂型材》() 23、《修建铝型材氟碳漆喷涂型》() 24、《铝及铝合金阳极氧化一阳极氧化膜的总规范》(GB8013) 25、《优质碳素结构钢》(GB/T699-1999) 26、《低合金高强度结构钢》(GB/T1597-94) 27、《热轧等边角钢》(GB/T9798-88) 28、《热轧不等边角钢》(GB/T9788-88) 29、《紧固件机器功用不锈钢螺栓、螺钉、螺栓》() 30、《紧固件机器功用不锈钢螺母》() 31、《螺纹紧固件应力载面积跟承载面积》() 32、《浮法玻璃》(GB11614-1999) 33、《钢化玻璃》(GB/T9963-1998) 34、《幕墙用钢化玻璃与半钢化玻璃》(GB17841-1999) 35、《夹层玻璃》(GB9962-1998) 36、《吸热玻璃》(JC/T536) 37、《夹丝玻璃》(JC433) 38、《热反射玻璃》(JC693-1998) 39、《中空玻璃用弹性密封剂》(JC485) 40、《玻璃幕墙光学功用》(GB/T18091-2000) 41、《修建用平安玻璃防火玻璃》() 42、《修建玻璃运用技巧规程》(JGJ113-97) 43、《铝幕墙板氟碳喷涂铝单板》() 44、《铝塑复合板》(GB/T17748) 45、《干挂天然花岗岩石饰面修建板材及其不锈钢配件》() 46、《绝热用岩棉矿棉及其成品》(GB/T11835) 47、《修建用硅酮结构密封胶》(GHJ16776-97) 48、《硅酮结构胶规范》(GB16776-97) 49、《玻璃幕墙工程品质测验规范》(JGJ/T139-2001) 50、《修建工程施工品质验收一致规范》(GB50300-2001) 51、《修建装潢装修工程品质验收规范》(GB50210-2001) 52、《平易近用修建热工计划规范》(GB50176-93) 53、《平易近用修建隔声计划规范》(GBJ118-88) 54、《修建幕墙物理功用分级》(GB/T15225-94) 55、《修建幕墙风压变形功用检测办法》(GB/T15227-94) 56、《铝及铝合金加工产物的化学成份》(GB/T3190) 57、《修建钢结构焊接规范》(GBJ81-91) 58、《焊接H型钢》(YB3301-92) 59、《冷弯型钢》(GB/T6725-92) 60、《普通结构用热轧钢板跟钢带》(GB/T2517-81) 61、《网架结构技巧规程》(JGJ7-91) 62、《网壳结构技巧规程》(JGJ) 63、《悬索结构技巧规程》(JGJ) 64、《碳素结构钢跟低合金结构钢热轧薄钢板及钢带》(GB912) 65、《不锈钢冷轧钢板》(GB3280) 66、《不锈钢热轧钢板》(GB4237) 67、《高强度螺栓计划、施工及验收规程钢结构加固技巧规范》(CECS77:96) 68、《紧固件机器功用、自攻螺钉》(GB098.5-2000) 69、《予应力筋用锚具、夹具跟连接器运用技巧规程》(GJ85-92) 70、《包装储运图示标记》GB191-91 71、《铝及铝合金板材》GB3880-83 72、《铝及铝合金板材的尺寸及赞同偏向》GB3194-82 73、《修建机器运用平安技巧规程》JGJ33-86 74、《修建施工现场暂时用电平安技巧规范》JGJ46-88 75、《树破工程施工现场供电平安规范》GB50194-93 76、《修建施工平安平分规范》JGJ59-99 77、《预埋件计划规程》YS11-79 1.3工程概略 ..县**局**培训核心位于..县**局县城**街。本修建东面设置有南北走向的宽敞路途。南北两面均有小高层修建。该工程修建面积平方米,修建高度米,主体修建共15层,地下一层为车库跟装备用房,地上14层,均为办公空间,修建顶部设无机房。本工程主体为混凝土框架结构,持久年限为二级,结构公道运用年限为50年。为一类高层修建,防火级不一级,抗震按7度布防。本工程装潢分玻璃幕墙、石材幕墙跟铝板幕墙以及室边疆面、墙面石材装潢,石材幕墙装潢面积约计1274㎡,玻璃幕墙装潢面积约2435㎡,铝塑板幕墙装潢面积约1400㎡,室内石材装潢面积约计1902㎡。 1.4工程特色 本工程地处县城内,周围修建较密,地貌毛糙度为C类。主体一二层采纳鲁灰色花岗岩幕墙。三层以上采纳浅灰色金属氟碳漆。所有幕墙玻璃采纳蓝灰色镀膜玻璃,而后在二层门厅上部跟主体顶部钢结构部位采纳古代灰铝塑板外型做装点。使全部修建在色彩上彰显出典雅、高尚的作风,竖向外型的结构外型跟下部淳厚的石材幕墙,使它愈加严肃、清秀、矗立,与周围的情况构成赫然比照。构成了一道独具一格的景色线。 本工程在细部计划上堪称不具匠心,独具特征。下部横向联系的石材板块与上部纵向挺破的幕墙窗在方法上发生赫然比照,流利的铝塑板外型跟深色玻璃烘托下的不锈钢装潢条,起到画蛇添足的后果。简约流利的线条,象一道道音符,使得全部修建充溢了韵律感,跟节拍感。 本工程在资料计划上即思索到品质因素,也兼顾了造价因素。石材幕墙因为一、二层跨度较高,主龙骨采纳8#槽钢,次龙骨采纳50×5角钢,螺栓紧固件跟干挂件采纳优质不锈钢,硅酮密封胶环氧树脂型石材干挂公用胶采纳美国产道康宁牌;玻璃幕墙窗采纳120系列幕墙公用型材。为充沛表达节能、环保的计划原那么,玻璃幕墙窗采纳6㎜+9A+5㎜中空镀膜钢化玻璃,一层门厅玻璃幕墙思索采纳需要,采纳12mm白玻璃。外墙铝塑板采纳50丝、4 毫米厚高级铝板,二层顶部四角破柱龙骨采纳50角钢,横梁外型部位采纳80×60×3.5矩形钢;主体顶部钢结构部位,顶部悬挑骨架采纳240#工字钢,横向连接龙骨采纳80×60×3.5矩形钢,铝塑板粘贴下层采纳25×38铝合金管。点式幕墙主龙骨采纳φ150×5圆管,衍架次龙骨采纳φ63×3圆管,点式幕墙龙骨表面采纳白色金属漆喷涂处置。为保障工程品质,增强抗腐化功用,石材幕墙钢构件均做热镀锌处置,玻璃玻璃幕墙窗龙骨除热镀锌处置外,对室内裸露部位采纳与铝合金一样色彩的金属氟碳漆停顿喷涂处置;对于铝塑板部位龙骨,停顿除锈后刷防锈漆两遍,银粉漆一遍,而后包下层木匠板跟铝塑板。 1.5工程承包范畴: 本工程的施工范畴为投标文件规则的施工范畴。 1.6品质目标 分部分项工程一次验收及格率100%,单项到达优良工程规范。 1.7工期目标 动工日期以条约工期为准,总工期保障80日历天,严厉按及格工期实现。 1.8平安目标 确保无严重工伤事变,根绝逝世亡事变;重伤频率操纵在6‰以内。 1.9文化施工目标 保障施工现场洁净整齐,采用无效的办法保障清运的资料或渣滓不遗洒,不扬尘。到达聊都会修建工程文化工地规范。 1.10CI抽象治理 CI策略施行:展现人文杰出的企业抽象,塑造高尚诚信的企业精 神,效劳于工程树破实际。 要紧CI抽象如下: 1.11保障员工着装的一致 员工按公司请求一致着装;各劳务职员按本公司请求一致着装。工程现场全部职员由工程一致配发胸牌,按规范佩带。 1.12保障现场办公装备一致 1.13 1.14保障现场种种装备规范一致。 1.15环保目标: 依照业要紧求选购环保资料,施工现场采用无效办法只管增加乐音、粉尘跟装潢废料的发生。 构造治理机构计划 2.1治理机构结构图 工程司理 履行司理 技巧担任人 工程义务工程师 工程资料主管 主任计划师 现场施工员 工程品质监理 工程计划师 工程平安监理 2.2工程部要紧职员岗亭职责 为了确保该工程到达优良工程评级,争创样板工程,我司将遴派富有阅历的工程治理职员跟最优良的工程技巧职员构成“工程司理部”。 2.3工程司理要紧事迹简介(略) 2.4技巧担任人要紧事迹简介(略) 2.5现场施工要紧治理职员职责 工程司理 1)担任制订施工计划,监视其履行状况; 2)担任召开施工可行性计划论证会,选择最准确计划,判定并付诸施行; 3)担任从计划、制造、物料供给到装置全进程的任务和谐; 4)担任与省、市、区及土建等各有关单位的任务和谐。 履行司理 担任施工现场的全部施工治理,和谐各专业施工,对工程品质、平安担任。 技巧担任人 担任处置现场严重施工技巧征询题,担任现场的技巧和谐任务,公道构造各专业之间交叉施工,担任计划图纸的确认及现场的技巧治理任务。 义务工程师 担任对施工进程中的各分项工程的施工监视、治理;担任各分项工程的报验,对各分项工程的品质担任。 品质监视员 1)担任依照工程图纸资料,联合行业规范与企业规范停顿产物测验; 2)担任对施工职员停顿上岗前的品质规范培训及考察; 3)担任对现场的半成品停顿反省; 4)对成品及半成品的爱护办法停顿指点反省; 5)对违背施工工艺的操纵有权提出返工处置看法; 6)参加工程的所有检测任务跟工程动工验收。 资料员 担任施工变卦的签证、验收资料收拾、资料报验等治理等任务。 主任计划师(不驻场) 1)构造跟检察力学盘算、结构计划跟施工计划; 2)确保计划部分的结构及实际契合技巧请求跟现行国度规范; 1)构造消化修建施工图,并与修建计划师停顿技巧计划交换; 2)构造踏测工地现场,提出并处置图实不符的计划; 3)构造计划门窗节点图、工艺资料单等; 4)构造处置施工中的技巧跟品质征询题; 5)构造工程验收 6)体例验收技巧资料跟交甲方存档的技巧资料。 7)体例动工图。 工程计划师 1)担任对所有现场施工职员的上岗前培训; 2)担任对现场图纸跟文件的收拾、保存跟编纂; 3)担任对暂时呈现的尺寸偏向作出处置; 4)担任处置施工现场中的往常技巧征询题; 5)担任与修建师、监理师、甲方工程师有任务联络。 现场施工员 1)参加装置全部进程的施工治理; 2)担任对施工日志的记载、治理任务; 3)构造处置施工中的技巧艰苦; 4)担任体例现场装置计划、并付诸施行; 5)对现场施工进度计划、职员构造、物料保存及平安等片面担任。 6)发觉跟处置施工中的装备、职员、资料的调剂任务; 7)与施工现场其余施工步队的联络和谐。 资料治理员 1)担任对运往到施工现场的所有资料的验收、盘点、保存的发放事件; 2)担任供给补制造细; 3)担任对现场资料施行须要的平安防备办法; 4)担任现场合用的装备的治理; 平安与环保员监视员 1)担任理解工程地点地的有关规章轨制,并在施工进程中贯彻履行; 2)制订施工现场的平安操纵规程并监视履行; 3)对所有施工职员停顿上岗前的平安教导; 4)担任反省并落实情况爱护办法。 施工现场总平面图及水电用量安排 施工现场平面图(与总承包单位协商) (1)任务区分别: 依照施工进度计划,分别三个任务区停顿施工任务. (2)暂时园地分别: 向总包单位请求及协商,将工地现场的一部分位置分别给我司,作为施工现场职员的办公及留宿跟资料的库房,请总包公司在响应的位置接电与接水. (3)任务区分别跟暂时园地的位置详见附件:施工平面安排图. 3.2施工共同水电计划 暂时用水计划 本工程现场已存在暂时供水管网,本次装潢施工不另行设置暂时用水装备,由树破方供给水源。 施工暂时供电构造计划 现场施工用电,履行《树破工程施工现场供用电平安规范》(GB50194-93)国度规范。依照有关条约条目规则,由树破方供给电源。配电设置: a、本工程供电源引至各施工配电盘。 b、总配电盘中调配电路为:能源、施工照明。 c、能源系平分金属加工机器、电焊跟分楼层机器的分干线,还可依照实践需要加设干线跟设置挪动配电箱。 d、各级配电箱中的闸门、泄电爱护开关必须表明送电目标或所操纵的范畴。 e、各级配用电源必须设置泄电爱护开关,(详参照电器平安三级爱护联网设置原那么),单机所运用的泄电爱护开关的举措电流不得年夜于30MA,种种手持式电动东西应选用15MA泄电举措电流的防溅型产物。 f、所有配电箱、开关箱在运用进程中的操纵次序送电操纵;总配电屏→调配电箱→开关箱→用电装备。 停电操纵:用电装备→开关箱→调配电箱→总配电屏。 g、各级配电用的电器应装置在绝缘电器装置板上,电器及熔断丝的规格必须与电流量相分歧。 h、各级配电箱必须牢固设置,箱底距空中很多于1.2 米。各级配电箱必须存在防雨办法,设门备锁。 j、施工现场技巧职员依照本工程施工计划跟有关用电规范,联合实践拟出临电平安技巧交底办法。 k、各用电装备的金属外壳必须做好独自接地。 施工计划 4.1施工预备 为保障工程全部一致性,本工程采用一致定位放线,分项施工的办法。依照石材幕墙跟铝塑板、玻璃幕墙分格年夜样图跟土建单位给出的标高点及轴线位置,采纳重锤、钢丝线、丈量用具等丈量东西在主体结构上测出幕墙平面、竖框、横梁、分格及转角基准线;并用经纬仪跟水平仪停顿调校、复测,最初定位,该基准线定位后,做为各分项工程施工的基准线。 4.2要紧装备需用量计划表 仪器及装备称号数目运用时刻运用地点 1、铝型材切割机台2备用全进程工地 2、砂轮切割机台2全进程工地 3、电焊机300A3台焊接全进程工地 4、电锤台5台打孔全进程工地 5、电钻手提式10台装置全进程工地 6、激光仪1丈量全进程工地 7、气焊气割装备备用 8、折边机0.5kW/台2台全进程工地 9、经纬仪1台全进程工地 10、水平仪1台全进程工地 11、玻璃磨边机台1台全进程车间 12、冲床5kW/台1台全进程车间 13、德国复合铝板开槽堵截机12221全进程工地 14、芬兰复合铝板折弯机BC25501全进程工地 15、测厚仪500N、ED-2005全进程工地 16、硬度计VW-20型5全进程工地 4.3要紧资料推销计划: 序号 资料称号 规格 数目 序号 资料称号 规格 数目 1 铝型材 吨 17 方钢 60× 20吨 2 中空镀膜玻璃 6㎜+9A+5mm 285㎡ 18 工字钢 240 20吨 3 钢化白玻璃 12mm 140㎡ 19 角钢 50×34 吨 4 铝塑板 4㎜ 2800㎡ 20 槽钢 8# 吨 5 鲁灰石材 28mm 320㎡ 21 槽钢 6# 吨 6 收缩螺栓 M12 230套 22 圆钢 φ150 7 化学螺栓 M12 11500个 23 圆钢 φ63 8 不锈钢螺栓 M12×110 9000个 24 镀锌埋板 150×300 2120个 9 不锈钢螺栓 M10×30 9000个 25 镀锌埋板 120×120 2380个 10 不锈钢挂件 80×50 3800个 26 角码 100×80 9000个 11 感到门电机 150 1 27 木匠板 18mm ㎡ 12 硅酮结构胶 500ml 1700支 28 驳接座 250系列 13 耐候密封胶 500ml 2000支 29 驳接爪 250系列四爪 14 石材公用胶 30 驳接爪 250系列二爪 15 镀锌钢板 ㎜ 220㎡ 31 驳接爪 250系列一爪 16 方 钢 80×60× 20吨 32 驳讨论 250系列 4.4现场装备设置 1、办公桌3张、椅子8张;;2、微机1台;打印机1台;3、文件柜1个;4、对讲机3部;5、运输用汽车1辆。 4.5苏息力职员装备: 苏息力顶峰期数目表 序号 工种 人数 1 铺架工 10 2 技巧工 30 3 油漆工 3 4 电焊工 8 5 电工 2 6 力工 20 7 算计 73 4.6暂时占地点案表(包含功用、需用面积、运用时刻、位置) 暂时工程 封锁库房100㎡,自资料出场至工程验收。 消用度地 组卸车间80㎡,自装置开场至装置终了。 现场办公 办公室20㎡,自资料出场至工程验收。 生涯区 留宿区80㎡,自资料出场至工程验收,在施工现场或左近。 厨房、餐厅60㎡,自资料出场至工程验收,在施工现场或左近。 4.7电力、用水需要计划表 施工用电电源取自总包单位供给的二级配电箱、三级配电箱。幕墙施工现场的用电最年夜负荷为20千瓦,平均负荷为14千瓦。依照总包单位请求,现场所有接入供电均由总包单位值班电工担任实现,分包单位电工共同。现场幕墙施工用电装备、线路保护治来由分包单位电工担任。生涯区用电一致由总包单位担任治理。幕墙施工为干功课,现场施工根本不需要用水。生涯区依照最年夜人数75人,思索宿舍及生涯用水需要,生涯区用水由总包单位一致接入并治理。用电/用水位置计划用量用处需要时刻备注 加工区3(KW.H)/天照明资料出场至工程验收。 生涯区1(KW.H)/天照明资料出场至工程验收用电。 生涯区2.5吨/天生涯用水资料出场至工程验收用水。 施工区10(KW.H)/天施工用电。 4.8资料的、计划、寄存、搬运办法 资料出场计划: .1当装置马上停顿时,计划排挤破面编号图,工程部将破面编号图张贴在墙上,已装板片用涂色法停顿记载,资推测后以打勾方法停顿记载。现场资料员依照装置进度提料,确保板块公道的出场时刻跟次序,避免资料的积存。 .2.动工后安排资料供给出场计划,报请总包单位同意后停顿施行。如工地寄存便利,可在左近租赁平方,预备供给的资料先寄存在内。对于需要破刻出场的资料,我司用运输车停顿运输,以确保进度。 .3.工程动工前,工程司理部计划好资料堆放园地、堆栈、加工园地、办公地点、生涯区及电源管线等。资料堆栈设在室内,资料堆放场应平坦,种种料具分类堆放波动、一致挂牌,标识清晰;库内资料按类摆放划一、标签细致。经过公道安排减小占用空间。 、资料运输 .1.种种产物的运输要紧用4吨、2吨超长卡车运输到工地。 .2.为使产物不被变型伤害,要紧以铁架装货方法停顿运输。 常用铁架有: (1.)A字架要紧装运玻璃 (2).L型架装运玻璃 L型运输架 A型运输架 (3).槽型可挪动架要紧装运铝型材 (4).可装配多用处运输架 .3.所有铁架与资料打仗部位加垫弹性橡胶避免资料表面划伤、破坏。 .4.玻璃板块搬运 运输时,玻璃两侧各由工人一手用手动真空吸盘将玻璃吸附抬起,另一手握住兜住玻璃的牛皮带,牛皮带两侧安有木轴手柄,如斯操纵轻便,平安牢靠。如图: .5.工厂送货: (1). (2).制订有关搬运量、搬运日期、运货至楼层以及帮助计划等。 (3).物质运输应捆扎结实。 (4).高低不平路途应缓速行驶。 .6.卸货: (1).为增加搬运次数,卡车至工地后,用铲车、吊车停顿一次卸货。 (2).车辆至工地后依照出库单,测验产物的数目、品质。 (3).卸货终了卡车尽快从工地返出,确保工地路途疏通。 (4).卡车进收工地应留意出进口平安。 .7.型材、钢材搬入道路: (1).工厂加工终了→型材架子内→铲车装卡车→卡车至工地→铲车或吊车卸货→指定堆放点。 (2).专业运输组将物质送到指定部位。 .资料的堆放 .1.在首层室内树破资料五金堆栈(要紧放配件、铁件、保温棉等),树破值班室。 .2.物质到工地后,为了增加搬运消耗,用铲车将资料运至装置处,当天来的资料,当天装置终了,保持工地整齐。 .3.堆放需留有通道,不要形成随便挪动转移。 .4.思索装置次序,决议存储位置。 .5.首层室内保存堆栈对外要停顿隔断。 .6.铝型材不要直截了当放在地上,依照型材的外形、尺寸、巨细的差别,两头放置枕木,型材堆放划一。 .7.铁件依照差别规格离开堆放好,并标清尺寸巨细。 .8.玻璃堆放在规则暂时场合(假设玻璃卸货需下垫枕木,靠柱堆放)。或放置在A型架上。 .9.在暂时堆放处要用警戒旗停顿围栏。 .10.专门物品应专门堆放保存(如防锈漆等)。 垂直运输 现场有塔吊跟施工升落机各一台。钢龙骨等年夜批构件能够采纳塔吊停顿运输,其余各层龙骨经过施工升落机停顿垂直运输。石材幕墙因为干挂高度较低,在东、西、南、北破面设置电动葫芦四个,专门用来晋升石材跟钢材。铝塑板、铝合金、钢材、玻璃(制造公用吊盘)及其余构配件均采纳施工升落机停顿垂直运输。施工前期外墙足手架及施工升落机撤除后,采纳电动吊篮作为垂直运输东西,停顿外墙保洁跟部分施工垂直功课平台。 4.9石材幕墙施工计划 施工次序: 施工预备——幕墙丈量放线——结构施工预留埋件清算校订——后置预埋件装置——破柱连接件装置——破柱龙骨装置——幕墙避雷施工装置——横次龙骨装置——干挂石材——清算、填缝——验收 施工预备: 由甲方担任按种种足手架的平安规范请求,为咱们搭设好外墙双排足手架或晋升架,铺全架子板及平安网,并请求足手架不得与墙体贯穿连接破杆小横杆距墙面不得小于250mm,宽度不克不及年夜于300mm宽,以便挂板施工,垂直运输机构保障运用,水电源进底层装备装置点装置,电源每隔一层独自为咱们设一个操纵柜濒临功课面,土建单位应在甲方安排下联合有关质检部分对外墙垂直、平坦、轴线标高的质检状况,与我方停顿工程脸验收移交,将±线及各楼层水平操纵点沿修建物三要部位弹线做出操纵标记各转角墙面弹好垂直轴线标注最年夜偏向量。 施工测试放线办法 依照土建单位供给的水平点及垂直线标记停顿复检,依照土建单位的实践状况定出石材距墙面尺寸停顿片面测绘,依照修建计划及请求,分块布板方法停顿墙面布板分格图深入,并作好签证会审,施工人依照放线断定的点线停顿骨架布板放线。本幕墙工程采纳外控法停顿施工测设放线。依照外墙年夜角操纵线作为外墙施工操纵轴网,从工程结构施工的2层轴线向外引出,并互为校核。而后依照外墙年夜角的操纵轴网对外墙龙骨轴线位置停顿测设。 苏息力、装备设置 本工程装备二名存在三年以上实践操纵阅历,且存在上岗证的丈量员跟验线员;技巧工人10人,力工10人。采纳两台经纬仪跟一台主动安平水准仪。出场仪器装备经过判定及格且在无效期内,标识保存残缺。 平面操纵网测设 平面操纵先从全部思索,按照先全部、后部分,高精度操纵低精度的原那么。先将2层纵横轴外墙轴线依照石材面向外偏离结构边轴220㎜思索,将2层每条外墙轴线的偏220线引出,构成2层外控平面轴网。于2层边框梁向外挑出30×3角钢,将外控轴网在每个外墙年夜角的操纵点标于角钢上,角钢用收缩螺栓牢固结实并加以标识跟爱护。从室外原结构施工预留的轴线操纵点对其停顿校核。应用经纬仪从室外对2层外控平面轴网停顿校订调剂,构成最初的外墙外控平面轴网。 外墙破面轴线操纵网的加密 经校核外破面操纵轴网精度目标契合请求后,依照幕墙施工图纸示破柱龙骨轴线位置跟外墙年夜角操纵轴线,对外墙破面轴线停顿加密,加密轴线即为破柱龙骨的核心线。外墙破面操纵轴线间的偏差要平均散布于破柱龙骨间距内。依照测设断定的破柱龙骨核心线,顺次将窗口边线等测设于外墙破面。 高程操纵网的测设 依照修建结构施工时期每层留下的标高50㎜操纵线,用水准仪引测于边框架柱外破面。用经纬仪从外墙年夜角处对同层的边框架柱标高线停顿校核调剂后,构成终极的高程操纵网。工程测设应多与总包单位相同,碰到征询题实时向总包单位技巧职员报告,和谐处置征询题。高程操纵网的品级为三级。 结构后置埋件 本工程于结构施工时期不预埋件。因而计划100×250×10的后置钢板。每块后补钢板用四根M12×160化学药剂栓牢固。药栓采纳松林牌。产物资料完整。在年夜量植栓前先作药栓功用工艺测验,及格前方可施工。药栓施工实现后要依照测验批量停顿拉拔试验,应选择有一级天资的见证试验室停顿试验。其测验讲演应及格。后置预埋件装置工序如下: (1)资料跟东西 资料:松林牌镀锌钢螺栓M12×160、松林牌化学药剂、150×300×10钢板、防锈漆E42焊条。 东西:袭击钻、吹孔器、毛刷、16#扳手、力矩扳手、电焊机。 (2)后置埋件施工工序 a.在梁(柱)上画出的螺栓位置钻孔,孔径14㎜,孔深125㎜。 b.用吹孔器将孔内砼屑吹出,而后用毛刷深入孔内打扫,而后再吹。如斯三次,将孔内清算洁净。 c.将化学药剂放入孔内,而后将化学螺栓拧入孔内,螺栓要顶到孔内端部直至药液从孔口溢出。天然形态下养护2小时以上方可停顿下部操纵。 d.使劲矩扳手调剂为120N.m停顿逐一螺栓拉拔检测,分歧格的将被拉出从新换位置打孔植栓。此工序为植栓自检。 e.依照西、北、东破面各一组,请有天资的试验室停顿现场拉拔试验,其后果应及格。 f.将预先开好孔并刷好防锈漆的钢板放于预约位置,经过化学药栓将钢板牢固。螺栓螺母应拧紧,为了避免松动,可在拧紧的螺母跟螺杆上点焊牢固。后置埋件即做成。 破柱连接件装置 (1)资料跟东西 资料:年夜桥牌3.2跟4.0焊条、防腐、防锈漆。 东西:二级电箱、电焊机、锤子、小线、线坠、铅笔、墨斗、水平尺、电锤、电缆线、钢卷尺、卷尺、三级电箱、钳子、扳子、接火斗、手推车、毛刷子、漆桶、铁刷子。 (2)功课前提 a.后置预埋件已经过验收,现场拉拔试验曾经及格。 b.操纵足手架搭设实现,平安防护到位。 (3)连接件(角码)施工工序 a.依照外墙埋件放线,精断定位连接件,实时点焊牢固。起首用50*5角铁作一支托架,高200mm宽250mm、长300mm下面用钢锯锯10mm宽豁口相距40mm,放好连接件,连接件两头安置好40mm方管,用长螺栓拧紧方管核心,管既为主龙骨核心线,安置平坦、波动,在每个连接件上点焊四点即可,双方拉上通线,定出两头连接件水平位置,用50*5角铁作一公用卡具,长度为500mm,阁下保障四个分格位置定逝世,偏差在3mm以内,后顺次放好托架,上好连接件及方管,调好高度,支结实定、点焊。 b.满焊连接件用焊条,在连接件三边作C型满焊,焊缝足尺寸hf=6mm。焊接从两头开场向双方停顿,只管减小焊接变形。 c.除锈:去除焊渣后用钢刷子把焊缝刷洁净用毛刷子扫净。 d.预埋板处、焊缝刷二遍防锈漆,刷匀、刷满勿漏刷。 e.施工操纵要点及请求:连接件依照结构差别对号入座,点焊请求位置准确,满焊时请求焊缝长度300mm,焊缝宽度为6mm,焊缝高度为6mm,满焊时先满焊高低水平缝,做到焊缝丰满,无气孔,无夹渣,无咬口,无气泡,不雅感好。 f.幕墙连接件施工品质请求:位置精确,标高偏向≤10㎜,位置偏向≤20㎜。焊接后应防腐处置。 破柱龙骨装置 骨架采纳双层作法,第一层为主骨架即承重骨架,请求装置结实,满意计划请求,主龙骨采纳Q235B级8#槽钢,表面热镀锌处置。次付龙骨采纳50×5热镀锌角钢。装置次序概述如下:1、依照单方移交的标高点跟操纵点,依照图纸所示埋件的数目及位置,放线设点,牢固承重点。2、对现场的牢固点做拉拔试验,确保满意承载的计划请求。 3、第二次放置垂线,牢固承载锚板,并焊接破柱与锚板的钢衍架(普通采纳槽钢),确保点的位置精确,焊接结实。实现后由工程担任人构造验收。4、装置主龙骨。把主龙骨与钢衍架停顿组装焊接。主龙骨与角码满焊,焊缝高度不得低于5mm,焊好后砸掉落焊渣刷防锈漆。 具体表述如下: (1)资料跟东西 资料:8#槽钢,镀锌角码。 东西:台钻、盒尺、铅笔、小线、扳手、电焊机、水准仪。 (2)功课前提 a.连接件件焊接实现,并经过验收及格。 b.破柱龙骨轴线及标高测设放线实现,并预检实现。 (3)破柱装置施工工序 破柱定位——破柱龙骨就位——调直——焊接——除渣——防腐 a.依照外墙放线在外墙破柱龙骨对应位置预装,在破柱核心线位置下方放置角钢制造的托板,避免龙骨下滑,定位出龙骨位置。 b.将破柱就位,自上而下拉通线调剂龙骨位置,确认无误后焊接牢固破柱。 (4)龙骨装置考前须知 a.龙骨装置所用资料必须及格。破柱龙骨边长偏差±1.8㎜,破柱龙骨曲折度≤2.5㎜,总曲折度≤%l(且不年夜于10.5㎜),破柱所用钢板厚度赞同偏向~+0.3㎜。 b.龙骨装置实现后,必须经过申报品质监视站验收后,方可停顿下一步的石材干挂工序。 (5)龙骨装置施工品质请求 标高偏向≤3㎜,轴线前后偏向≤2㎜,阁下偏向≤3㎜。相邻2根破柱间隔偏向≤2㎜,标高偏向≤3㎜,同层破柱的最年夜标高偏向≤5㎜。 幕墙避雷施工 本工程在结构施工时期在一楼层边框架柱及横梁部位,间距每两跨(≤)将埋件与主体钢筋焊接,搭接长度3~5倍钢筋直径。在外墙构成水平间距≤、竖向间距的避雷接地网格破柱龙骨与接地预埋件的连接:采纳40×4镀锌扁铁将位于接地预埋件近来的破柱跟此接地预埋件连接。破柱与镀锌扁铁焊接牢固,扁铁与接地预埋件焊接。避雷摇测依照≤4欧姆检测。 横次龙骨与破柱的连接办法 次骨架即挂板骨架,采纳50×4角钢,表面采纳热镀锌防腐处置。次龙骨与主龙骨停顿焊接。每条焊缝长度不得小于50mm,焊缝高度不得低于5mm。次骨架装置停顿寻平寻正。在第一层主骨架装置寻平的根底上停顿第二次寻平寻正,每块墙面要拉好线及平线停顿次骨架寻平,依照需要放置假设干水平通线。每个破面在全部骨架终了后应实时向有关部分提出验收,作好荫蔽工程记载,阅历收及格前方可停顿下道工序,在骨架装置跟石材装置停顿流水施工时,按放线时弹好的骨架线必定留意骨架的验收,在未阅历收跟答应的状况下,不得停顿下道工序施工。 (1)功课预备 a.机具预备: 盒尺、铅笔、小线、水平尺、杠尺。 b.资料预备: 50×4镀锌角钢、年夜桥牌焊条、电焊机3台、三芯电缆假设干、防锈漆、刷子、稀料。 c.技巧请求: 横次龙骨与破柱龙骨应焊接结实。焊缝宽度≥5mm,焊缝高度≥5mm。 d.功课前提: 破柱龙骨装置实现,并经过验收。 避雷施工实现,经过检测到达验收请求。 (2)施工工艺 a.工艺流程: 断定横次龙骨位置标高→装置次龙骨→防锈处置 施工操纵要点及请求: b.依照次龙骨出破柱标高位置高低、阁下拉通线断定装置位置。 c.将横次龙骨与破柱焊接牢固。 d.撤除焊渣后刷防锈漆两遍。 (3)品质请求 相邻两根横梁水平标高偏向不该年夜于1㎜,同层标高偏向最年夜不得年夜于7㎜。横梁与破柱构成方格对角线偏向不年夜于4㎜。 蘑菇石的装置 在骨架装置验收的根底上安排蘑菇石施工。蘑菇石在装置前应反省石材规格尺寸及边角是否划一,有无分明伤残及毁坏,对品质分歧格的石材必定要挑出独自寄存,在存在以上前提后按墙弹好的线挂板停顿装置,第一层作底板应特不留意水平度,水平线要重复丈量不克不及粗心。并在直面墙阴角、阳角外设置通垂线,保障阴阳角垂直。不时反省墙面破线,是否准确若有征询题实时调剂,每安一层板块水平线滑动一次,装置用的不锈钢件紧固件规格是80×50×5,在板块调剂反省无误后拧紧螺栓。为保障工程品质使结构巩固持久,在板块装置时应实时反省,如发觉征询题实时改正不得无视,免得返工,做到安一块及格一块,每道工序作到一次交工及格。 (1)功课预备 a.机具预备: 盒尺、铅笔、小线、水平尺、杠尺、扳手。 b.资料预备: 蘑菇石石板、不锈钢挂件、不锈钢螺栓M10×25、年夜理石胶。 c.技巧请求: 采纳短槽式干挂蘑菇石,在石板高低双方各开两个短槽。 年夜理石胶温度在15℃~30℃,相对湿度50%以上。待石材荡涤洁净,枯燥后停顿。 d.功课前提: 破柱龙骨装置实现,并经过隐测验收。 避雷施工实现,经过检测到达验收请求。 石材经过验收及格,并经过编号备用。 (2)施工工艺 a.工艺流程: 依照石材编号试拼→装置挂件、石材→填缝 施工操纵要点及请求: b.依照石材破面拼装图跟石材编号停顿预拼,试拼无征询题前方可正 式装置。 c.将石材翻转过去,用合金切割锯片切割短槽。石材高低开短槽,槽长不小于100mm,槽深不小于15mm,槽宽宜为6mm~7mm。槽口应打磨成45°倒角,槽内应润滑洁净。开槽后石材不得有破坏或迸裂景象。将年夜理石胶注入石板下边两个短槽内,注胶要密实,将不锈钢挂件实时装置在短槽内预约的准确位置;当石材的下边两个挂件与石板牢固牢靠后,再在要装置的石材下面的一块石材的上边两个短槽内注胶,将下边曾经粘接好挂件的待装置石材对齐位置,装置在其下边的石材之上。待装置石板的下边挂件的另一半深入到其下面一块石材的短槽内,实时牢固待装置石板下边挂件于横次龙骨上。实时调剂石板的平坦跟垂直,在年夜理石胶完整粘接结实前不要碰动已装置的石板跟其下面的石板。如斯逐层向上装置全部的石板。 d.石板装置实现后要打扫石材表面及漏洞,并运用潮湿抹布擦拭石板,晾干。 (3)品质请求 半成品石板品质: a.加工中石板的连接部位应无崩坏、暗裂等缺点,其余部位崩边不年夜于5×20㎜可赞同修补,且有修的石板块数不年夜于2%。不赞同缺角。 b.石板长、宽、厚、异型角、图案外型应契合计划请求。加工后的石板严禁用化学干净剂荡涤。 c.石板外表面光彩应契合计划请求,不得有分明色差。石板的编号应同计划分歧,不得形成凌乱。 d.石板加工尺寸赞同偏向应契合《天然花岗石修建板材》(JC205)中一等品的请求。 石板装置品质: a.石板竖向跟横向装置赞同偏向 工程尺寸范畴赞同偏向(㎜)反省办法 相邻两竖向板材间距尺寸±2.0钢卷尺 两块相邻石板±1.5靠尺 相邻两横向石板的水平标高差≤钢卷尺、水平仪 石板下连接托板水平夹角赞同向上倾歪,禁绝向下倾歪+2
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
