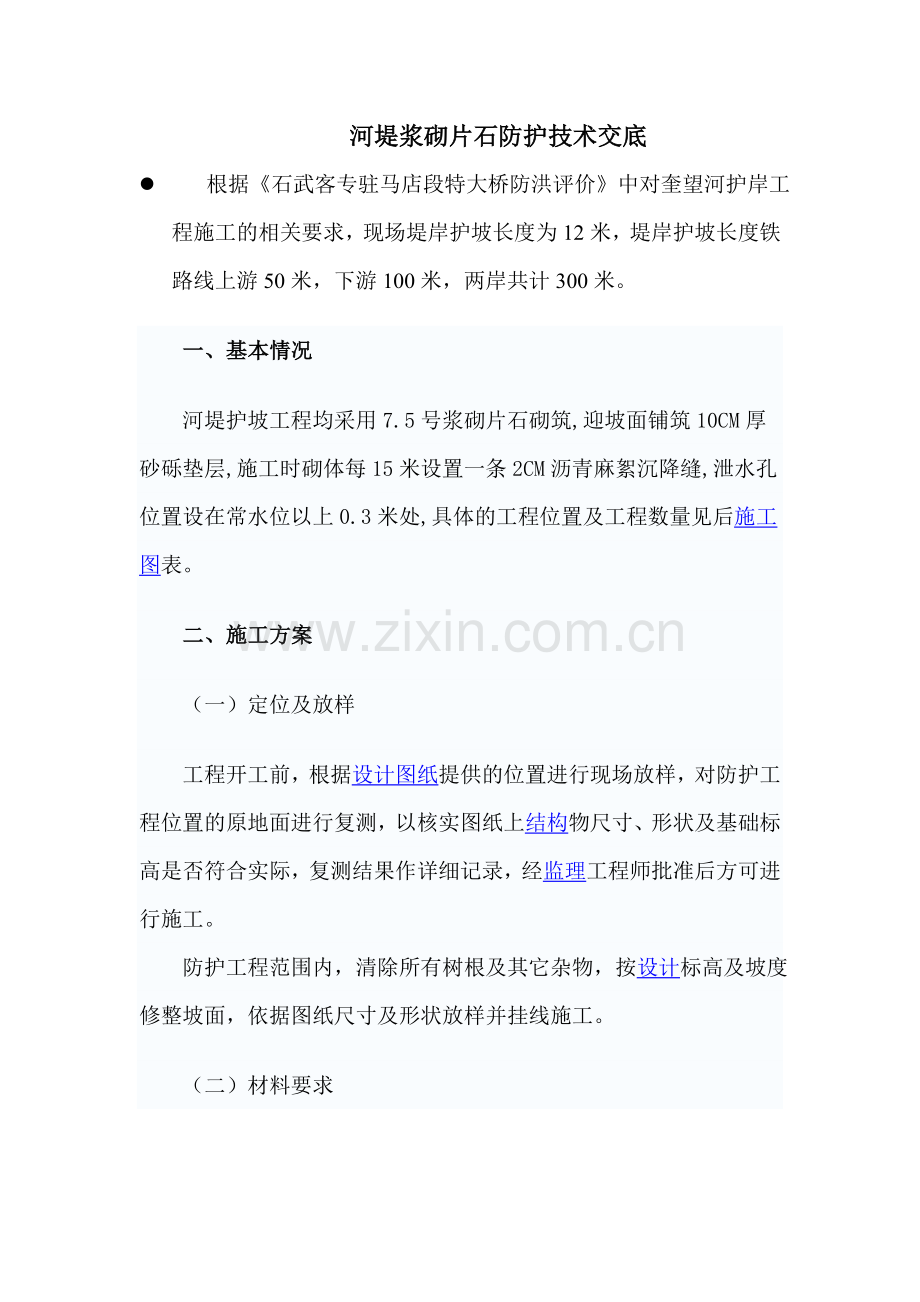

河堤浆砌片石防护技术交底
l 根据《石武客专驻马店段特大桥防洪评价》中对奎望河护岸工程施工的相关要求,现场堤岸护坡长度为12米,堤岸护坡长度铁路线上游50米,下游100米,两岸共计300米。
一、基本情况
河堤护坡工程均采用7.5号浆砌片石砌筑,迎坡面铺筑10CM厚砂砾垫层,施工时砌体每15米设置一条2CM沥青麻絮沉降缝,泄水孔位置设在常水位以上0.3米处,具体的工程位置及工程数量见后施工图表。
二、施工方案
(一)定位及放样
工程开工前,根据设计图纸提供的位置进行现场放样,对防护工程位置的原地面进行复测,以核实图纸上结构物尺寸、形状及基础标高是否符合实际,复测结果作详细记录,经监理工程师批准后方可进行施工。
防护工程范围内,清除所有树根及其它杂物,按设计标高及坡度修整坡面,依据图纸尺寸及形状放样并挂线施工。
(二)材料要求
本项目所用的片石、砂浆及砂砾垫层等材料均符合图纸和施工规范要求,所用材料均经试验室抽检合格方投入使用,填缝材料均按要求进行采购。
l 砌体抹面应平整、压光、直顺,不得有裂缝,空鼓现象
l 1、砂浆拌制
(1)、砂浆采用机械搅拌,投料顺序应先倒砂、水泥,最后加水。搅拌时间宜为3~5min,不得少于90s。砂浆稠度应控制在50mm~70mm。
(2)、砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。
(3)、砂浆试块:每工作台班需制作立方体试块2组(6块),如砂浆配合比变化时,应相应制作试块。
l 2、浆砌施工
l 砌体抹面应平整、压光、直顺,不得有裂缝,空鼓现象,砂浆饱满,符合设计要求的断面尺寸。
l 3、勾缝:
l 勾缝具有防止有害气体和风、雨等侵蚀砌体内部,延长构筑物使用年限及装饰外形美观等作用。本护堤工程护坡勾缝采用凹缝进行施工。勾缝宜采用1:1.5~1:2的水泥砂浆,并应嵌入砌缝内约2cm。勾缝前,应先清理缝槽,用水冲洗湿润,再在缝内抹适量水泥净浆。
勾缝应保持砌后自然缝,不应有瞎缝、丢缝、裂纹和粘结不牢等现象。成活的灰缝水平缝与竖直缝应深浅一致、交圈对口、密实光滑,搭接处平整,阳角方正,阴角处不能上下直通,不能有丢缝、瞎缝现象。灰缝应整齐、拐角圆滑、宽度一致、不出毛刺,不得空鼓、脱落。
l 三、工期保证措施
l 工期为2010年5月1日至2010年6月30日
要求施工班组制定周密的施工进度计划,注重施工管理、合理安排各工序、组织协调好班组施工作业程序,把工期目标分解到各班组,逐个落实。班组管理人员经常深入到施工现场,调查完成计划的措施、劳力、材料及机械设备的配置能否满足施工要求,并检查工程完成情况,做到心中有数;分析查找完不成指标的原因,制定补救措施,并对各班组的施工计划进行平衡调整后下达到落实,不得因人为因素造成工期延误。加大奖罚力度,克服拖拉作风,广开工作面实施平行流水作业,实现有序、均衡生产,抓好施工全过程管理,加强预见性,使计划安排切合实际,最后应做到设备到位、材料到位、人员到位、使工地管理制度化、规范化、科学化,力求做到严格按施工计划施工,确保工期。
l 四、安全文明施工注意事项
开挖过程中,若出现塌方,立即采取措施,塌方较大时用片石紧砌。现场由于地下水位较高,故采用开挖集水坑集中泵排水。基础开挖出的土石方,采用人力提运,堆放地点距基槽边不得小于1.5m。
1.建立健全安全文明奖罚制度,树文明施工之风,创安全生产之实。
2.贯彻落实上级有关部门,有关安全生产,文明施工的管理规定,明确岗位职责,定期组织安全文明检查,对进场施工人员进行“三级”安全教育。
3.机械操作人员必须经培训持证上岗,下班后不得赌博、酗酒,抓紧休息,严禁疲劳作业,尤其是在碾压护边土时要警惕滑入坡下。指挥人员必须站在机械5m以外指挥,以防被机械碰撞。
4.加强对施工用电的管理,临电全部采用三相五线制,对开关箱采用一机一闸一漏电保护器原则。工作区、生活区电缆线由专职电工安装、搭接,严禁私拉电线,施工电缆或架高或穿在塑料管内埋入地下。严禁使用电炉等明火电器,所有线路都必须安装空气保护关头,以防漏电能立即断开线路。
5.健全安全交底和安全验收制度,各分部分项工程开工前均应向操作人员作安全技术交底,机械、电器设备、安全防护设施等在启用前应进行专项验收。
6.严禁在仓库等场所抽烟,尤其是易燃物附近严禁烟火;油罐必须远离生活区,并用砂子覆盖,设置明显醒目的警示牌。
7.施工区域树立醒目标志牌或警示灯,以防非作业人员穿行。
8.上班时必须穿戴相应的劳保用品,严禁穿拖鞋进入施工区。
l 五、质量保证措施
1.保证工程质量技术组织措施
(1)建立层次分明的责、权、利相结合的质量责任制,认真开展全面质量管理,做到质量重担人人挑、人人肩上有指标,同时抓住施工现场,对整个工程项目的施工全过程进行监督管理,消灭质量通病,使质量管理上新水平。
(2)加强技术管理,每道工序都进行书面技术交底,交底人,接收人在书面上签字,明确责任,组织各班组长学习技术规范,让每个作业人员熟悉质量验收的标准。严格按设计要求组织施工。
六、环境保护措施
1.加强对全体职工、民工的环保思想教育,重视环境保护,文明施工。
2.在施工时 对附近不应拆除的树木以及水电等设施应予以保护。
3.加强施工现场粉尘、噪音、废气、污水的监察工作,把它与文明施工现场一起检查、考核、奖惩,采取措施消除粉尘、废气、污水的污染。
4.保护和改善施工现场的环境,防止水土流失,进行综合治理。
5.作好宣传教育工作,采取有效措施控制人为噪音、粉尘的污染,采取技术措施控制粉尘、污水、噪音污染。
6.严格按照相关劳动保护的规章制度。对从事噪音、粉尘等工作的施工人员采取防护措施,适当缩短其劳动时间。
7.污水和垃圾要妥当处理、污水要经常洒药和清理沉渣,垃圾要集中堆放,定期运到指定的垃圾场。
8.禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树木,枯草、各种包装袋及其它会产生有毒、有害烟尘恶臭气体物质。
9. 施工过程中,避免破坏农田排灌系统,在与农田排水系统发生矛盾时,应埋设临时水管、挖临时水渠,保证排灌、排水系统不间断,竣工后及时清理恢复。
10. 各种施工机械材料按规定地方摆放整齐。
