原木造段
木方制材
(设备:跑车带锯)
刨切方
蒸煮
(一般为72小时,柚木、依贝等特殊木种为5天)
旋切
刨切
1-6mm面皮
旋切和刨切剩下的余料
外购批料
四面刨
框锯
小带锯
面皮
真空干燥(5天)
(一般为厚皮)
网带干燥
(一般为薄皮)
剪切
无需干燥,一般外购批料已干燥过
修补:将两端开裂的面皮用拼接机拼接
整理组:将余边余料贴成平衡层
原木存放(不间断喷水)
+3个蓄水池(储满水)
面皮
平衡层
养生(2-3天)
生产周期:5-6天
生产周期:7-10天

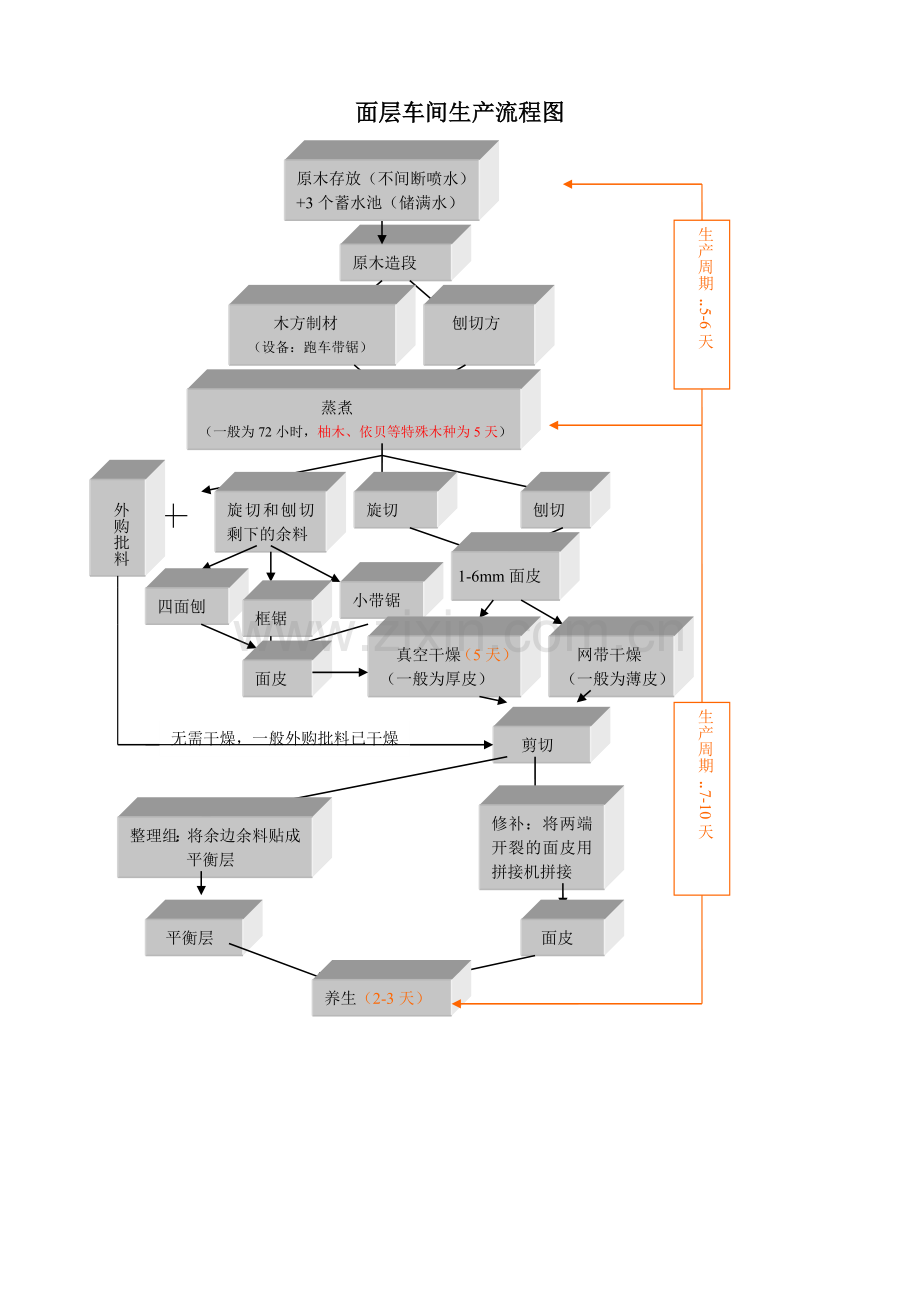

面层车间生产流程图
基材车间生产流程图
单板基材
11个工作台进行一次修补①
按树种和拼接等级划分
C0:一级板
C1:二级扳
C2:三级扳
碎拼板:拼法最杂乱的板
涂胶②
冷压③
刮木灰
二次修补④
收板(验收)
热压⑤
刮原子胶⑦
养生⑥
裁边⑧
继续夹板
砂光(定厚度)⑨
粗砂光
细砂光
成品基材
生产周期1-2天
贴面企口车间生产流程图
成品基材板划线(放出余量:长度20-40mm不等,宽度2-3mm不等)
生产周期1-2天(具体根据定单量)
某些油漆过的定单直接包装
涂胶
定厚砂光
冲条
若是开直角的单子,则先油漆
四面刨(开两边的槽和榫)
双端铣(开两端的槽和榫)
豪迈线:一般用于开精确度较高的定单或者是要求开直角的定单
打底(涂饰车间1或者2)
裁板
养生、平衡
冷压
贴底
贴面
涂饰车间工艺流程图
涂饰车间一般生产原则是:六底两面(六道底漆两道面漆)
水性底漆
红外干燥
耐刮擦腻子
(一次腻子,补大的漏洞)
紫外干燥(UV光固化)
砂光(前端有吸灰口)
耐磨底漆(根据客户要求适当增加颜色)
紫外干燥(UV光固化)
砂光底漆
紫外干燥(UV光固化)
砂光
二次腻子(补小漏洞)
紫外干燥(UV光固化)
二道砂光底漆
紫外干燥
砂光
吸尘
一次面漆
红外干燥
紫外干燥(UV光固化)
二次面漆
紫外干燥(UV光固化)
分选(挑出坏板和需要返工的板)
打包
生产周期:1-2天(具体根据定单量)
