收藏 分销(赏)

附录七断桥中空铝合金门窗施工技术措施.docx

上传人:xrp****65 文档编号:6641791 上传时间:2024-12-19 格式:DOCX 页数:13 大小:21.31KB
下载 相关 举报
附录七断桥中空铝合金门窗施工技术措施.docx_第1页
第1页 / 共13页
附录七断桥中空铝合金门窗施工技术措施.docx_第2页
第2页 / 共13页
附录七断桥中空铝合金门窗施工技术措施.docx_第3页
第3页 / 共13页
附录七断桥中空铝合金门窗施工技术措施.docx_第4页
第4页 / 共13页
附录七断桥中空铝合金门窗施工技术措施.docx_第5页
第5页 / 共13页
点击查看更多>>
资源描述

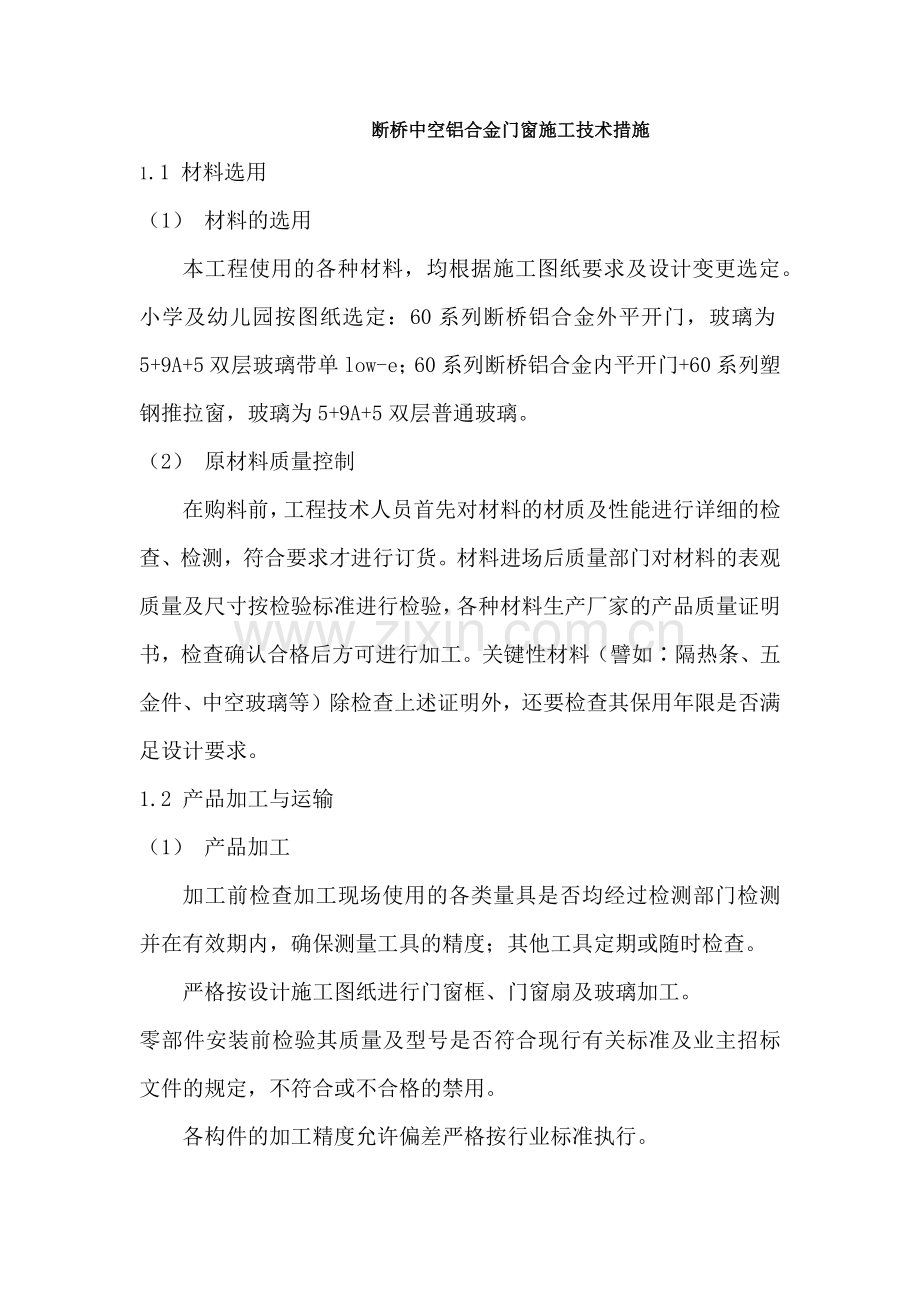

1、 断桥中空铝合金门窗施工技术措施1.1 材料选用(1) 材料的选用 本工程使用的各种材料,均根据施工图纸要求及设计变更选定。 小学及幼儿园按图纸选定:60系列断桥铝合金外平开门,玻璃为5+9A+5双层玻璃带单low-e;60系列断桥铝合金内平开门+60系列塑钢推拉窗,玻璃为5+9A+5双层普通玻璃。(2) 原材料质量控制 在购料前,工程技术人员首先对材料的材质及性能进行详细的检查、检测,符合要求才进行订货。材料进场后质量部门对材料的表观质量及尺寸按检验标准进行检验,各种材料生产厂家的产品质量证明书,检查确认合格后方可进行加工。关键性材料(譬如隔热条、五金件、中空玻璃等)除检查上述证明外,还要检

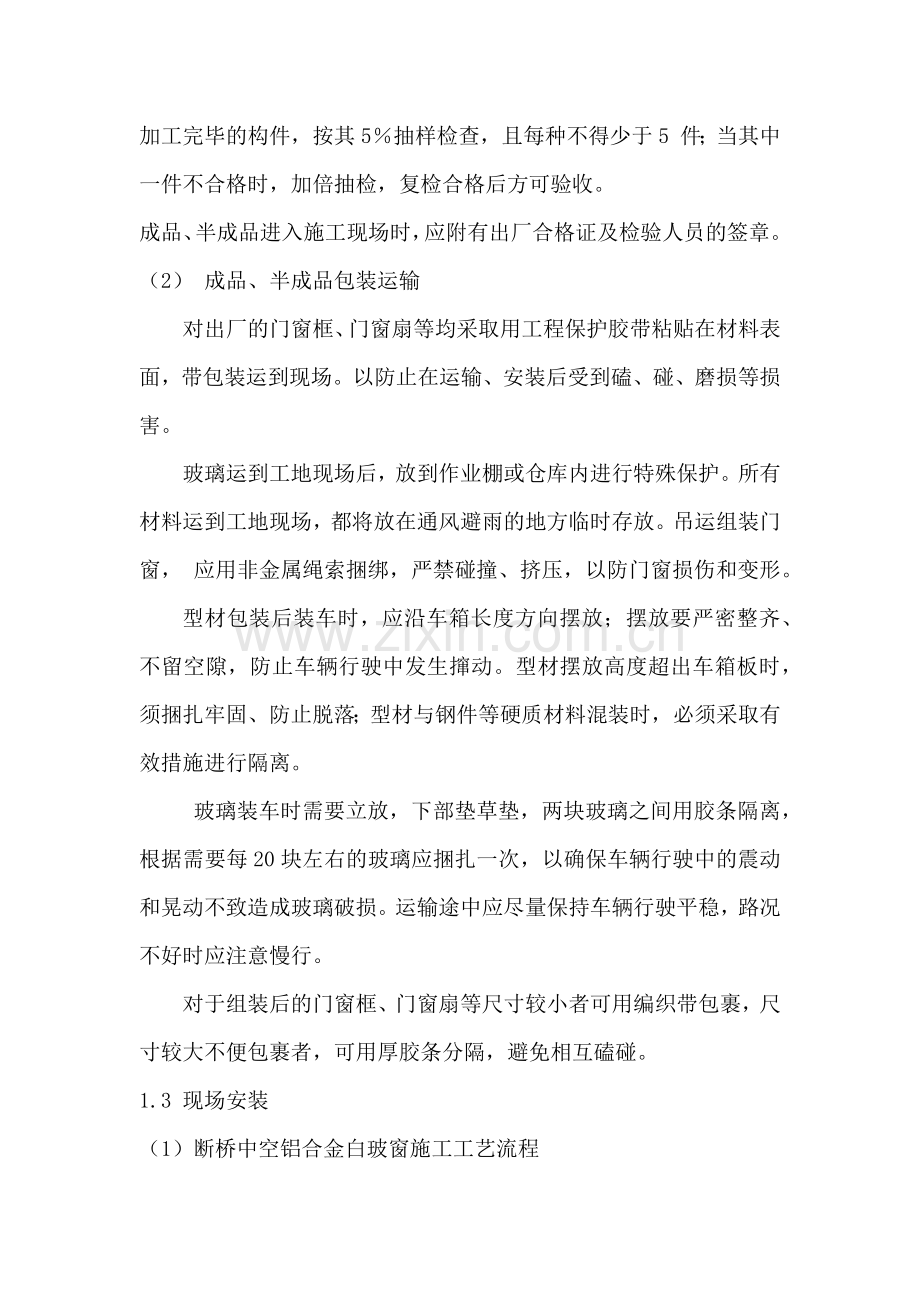

2、查其保用年限是否满足设计要求。1.2 产品加工与运输(1) 产品加工 加工前检查加工现场使用的各类量具是否均经过检测部门检测并在有效期内,确保测量工具的精度;其他工具定期或随时检查。 严格按设计施工图纸进行门窗框、门窗扇及玻璃加工。 零部件安装前检验其质量及型号是否符合现行有关标准及业主招标文件的规定,不符合或不合格的禁用。 各构件的加工精度允许偏差严格按行业标准执行。加工完毕的构件,按其5抽样检查,且每种不得少于5 件;当其中一件不合格时,加倍抽检,复检合格后方可验收。成品、半成品进入施工现场时,应附有出厂合格证及检验人员的签章。(2) 成品、半成品包装运输 对出厂的门窗框、门窗扇等均采取用

3、工程保护胶带粘贴在材料表面,带包装运到现场。以防止在运输、安装后受到磕、碰、磨损等损害。 玻璃运到工地现场后,放到作业棚或仓库内进行特殊保护。所有材料运到工地现场,都将放在通风避雨的地方临时存放。吊运组装门窗,应用非金属绳索捆绑,严禁碰撞、挤压,以防门窗损伤和变形。 型材包装后装车时,应沿车箱长度方向摆放;摆放要严密整齐、不留空隙,防止车辆行驶中发生撺动。型材摆放高度超出车箱板时,须捆扎牢固、防止脱落;型材与钢件等硬质材料混装时,必须采取有效措施进行隔离。 玻璃装车时需要立放,下部垫草垫,两块玻璃之间用胶条隔离,根据需要每20块左右的玻璃应捆扎一次,以确保车辆行驶中的震动和晃动不致造成玻璃破损

4、。运输途中应尽量保持车辆行驶平稳,路况不好时应注意慢行。 对于组装后的门窗框、门窗扇等尺寸较小者可用编织带包裹,尺寸较大不便包裹者,可用厚胶条分隔,避免相互磕碰。1.3 现场安装(1)断桥中空铝合金白玻窗施工工艺流程准备工作测量、放线确认安装基准安装门窗框校正固定门窗框土建抹灰收口安装门窗扇填充发泡剂塞海绵棒门窗外周圈打胶安装门窗五金件清理、清洗门窗检查验收(2) 施工准备1) 技术准备 施工组织准备安装作业人员在接到图纸后,先对图纸进行熟悉了解。不仅要对门窗施工图要了解,对土建建筑结构图也需了解,主要了解以下几个方面内容:对图纸内容进行全面的了解;找出设计的主导尺寸(分格),不可调节尺寸和可

5、调节尺寸;对照土建图纸验证施工方案及设计;了解立面变化的位置、标高变化的特点。 上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核。事先与土建施工队协商安装时的上墙步骤、技术要求等,做到相互配合,确保产品安装质量。 根据土建施工弹出的门窗安装标高控制线及平面中心位置线测出每个门窗洞口的平面位置、标高及洞口尺寸等偏差。要求洞口宽度、高度允许偏差10mm,洞口垂直水平度偏差全长最大不超过10mm。否则要求土建施工队在门窗框安装前对超差洞口进行修补。 根据实测的门窗洞口偏差值,进行数理统计,根据统计结果最终确定每个门窗安装的平面位置及标高。a.门窗安装平面位置的确定

6、根据每层同一部位门窗洞口平面位置偏差统计数据,求得该部位门窗平面位置偏差值的平均数V1(本值有方向);然后统计出门窗洞口中心线位置偏差出现概率最大的偏差值Q1。当出现概率最大的偏差值Q1的出现概率小于50%时,门窗安装平面位置为:门窗洞中心线理论位置加上门窗洞平面位置偏差值的平均数V1;当出现概率最大的偏差值Q1的出现概率大于50%时,门窗安装平面位置为:门窗洞中心线理论位置加上出现概率最大的偏差值Q1。b.门窗安装标高确定门窗的安装标高,每层一确定,且确保同一层不同类型门窗的门窗楣在同一标高。由门窗的标高控制线测出的门窗洞上口标高偏差值A。根据本楼层所有门窗标高偏差值求得偏差值平均数V2(本

7、值有方向)及出现概率最大的偏差值Q2。当出现概率最大的偏差值Q2的出现概率小于50%时,本楼层门窗的安装标高为:门窗洞理论位置标高加上门窗洞标高偏差值的平均数V2;当出现概率最大的偏差值Q2的出现概率大于50%时,本楼层门窗的安装标高为:门窗洞理论位置标高加上出现概率最大的偏差值Q2。 逐个清理洞口。2) 人员准备 施工人员安装人员都必须经过专业技术培训。 岗前培训 工人进场后由项目经理对进场全部施工人员讲解本工程的重要性,使全体施工人员了解工程大致情况及工地的各项要求。由施工员向操作工人详细讲解相关的标准、规范及施工现场安全管理有关规定及安全生产准则等。由技术员向施工人员进行施工方案、技术、

8、安全等方面的交底,使工人在施工前做到心中有数,熟知各个环节的施工质量标准,以做到在施工过程中严格控制。(3) 门窗框安装 门窗框在外墙保温及室内抹灰施工前进行。按照施工计划将即将安装的门窗框运到指定位置,同时注意其表面的保护。 将固定片镶入组装好的门窗框,固定片的位置应距门窗角、中竖框、中横框1502OOmm,固定片之间的间距应不大于60O。不得将固定片直接装在中横框、中竖框的挡头上。 根据设计图纸及门窗扇的开启方向,确定门窗框的安装位置,并把门窗框装入洞口,并使其上下框中线与洞口中线对齐。安装时应采取防止门窗变形的措施。(4)门窗扇、五金件安装工艺流程:施工准备检查验收将门窗扇按层次摆放初安

9、装调整固定自检报验。 门窗扇在外保温施工完毕、外墙涂料施工前进行安装。门窗扇可以先在地面组装好,也可以在门窗框安装完毕验收后再行安装。用垂直升降设备将门窗扇、玻璃先后运输到需安装的各楼层,由工人运到安装部位。 上墙前对组装的门窗进行复查,如发现有组装不合格者,或有严重碰、划伤者,缺少附件等应及时加以处理。 根据图纸要求安装门窗扇;框与门窗扇配合紧密、间隙均匀;门窗扇与框的搭接宽度允许偏差1mm。 门窗附件必须安装齐全、位置准确、安装牢固,开启或旋转方向正确、启闭灵活、无噪声,承受反复运动的附件在结构上应便于更换。(5) 玻璃安装及打胶 固定门窗玻璃,需门窗框抹灰后,严格按照工艺标准用调整垫块将

10、玻璃调整垫好。 安装前将合页调整好,控制玻璃两侧预留间隙基本一致,然后安装扣条。安装玻璃时在玻璃上下用塑料垫块塞紧,防止门窗扇变形;装配后应保证玻璃与镶嵌槽间隙,并在主要部位装有减振垫块,使其能缓冲启闭力的冲击。清理和修型。 注发泡剂、塞海绵棒、打胶等密封工作在保温面层及主框施工完毕外墙涂料施工前进行。 首先用压缩空气清理门窗框周边预留槽内的所有垃圾,然后向槽内打发泡剂,并使发泡剂自然溢出槽口;清理溢出的发泡剂并使其沿主框周圈成宽深为10mm10mm(53 系列门窗)、20mm10mm(64 系列门窗)的凹槽。将海绵棒塞入槽内准确位置,然后将基层表面尘土、杂物等清理干净,放好保护胶带后进行打胶

11、。注胶完成后将保护胶带撕掉、擦净门窗主框、窗台表面(必要时可以用溶剂擦拭)。注胶后注意保养,胶在完全固化前不要粘灰和碰伤胶缝。最后做好清理工作。1.4 断桥中空白玻铝合金白玻门窗加工、安装质量标准(1)断桥中空白玻铝合金白玻门窗装配各项允许偏差见下表断桥中空玻铝合金白玻门窗装配各项允许偏差表项次 项目 允许偏差(mm) 检验方法1 门窗槽口宽度、高度 1500mm 2 用钢尺检查 1500mm 3 2 门窗槽口对角线长度差 2000mm 3 用钢尺检查 2000mm 5 3 门窗框的正、侧面垂直度 3 用1m垂直检测尺检查4门窗横框的水平度 3 用1m水平尺和塞尺检查5门窗框标高 5 用钢尺检

12、查6门窗竖向偏离中心 5 用钢直尺检查7双层门窗内外框间距 4 用钢尺检查8同樘平开门窗相邻扇高度差 2 用钢直尺检查9平开门窗扇铰链部位配合间隙 2;-1 用塞尺检查(2)断桥中空玻铝合金白玻门窗其他装配技术要求门窗构件连接应牢固,需用填充材料使连接部分密封、防水。门窗结构应有可靠的刚性,根据需要允许设置加固件。门窗框、扇配合严密,间隙均匀。其扇与框的搭接宽度允许偏差1mm。门窗用附件安装位置正确,齐全牢固,应起到各自的作用,具有足够的强度,启闭灵活,无噪声、承受反复运动的附件,在结构上应便于更换。门窗用玻璃、五金、密封等附件,其质量应与门窗的质量等级相适应。装配后应保证玻璃与镶嵌槽间隙,并

13、在主要部位装有减振垫块,使其能缓冲启闭力的冲击。门窗的品种、规格、尺寸、性能、开启方向、安装位置、连接方式及塑钢门窗的型材壁厚应符合设计要求。塑钢门窗框的安装必须牢固。预埋件数量、位置、埋设方式、与框的连接方式必须符合设计要求。门窗扇安装必须牢固,并应开启灵活、关闭严密、无倒翘。门窗扇固定玻璃的橡胶密封条应安装完好,不得出现皱褶、脱槽、两方向不交圈等。门窗框(含拼接料)正、侧面的垂直度偏差每米不大于2mm。门窗框(含拼接料)的水平度偏差每米不大于1.5mm。门窗横框的标高与基线比较偏差不大于5mm。转角门窗应在同一设计立面内,相邻框在同一立面偏差不大于1mm,相邻门窗在同一立面内偏差不大于5m

14、m。各层门窗侧面应在同一垂直直线内,总差不大于5mm。门窗框对角线里角长度小于或等于2000mm时,对角线允差不大于1.0mm,对角线里角长度大于2000mm时,对角线之差不大于1.5mm。平开门窗应关闭严密、扇与框搭接量应均匀,允许偏差1mm。平开门窗同樘相邻扇横端高度允许偏差2mm。型材表面不应有新的碰伤,不应有腐蚀污染。1.5 竣工验收每道工序施工时班组严格自检。专业分包公司质检部门随时检查。每一分项安装完毕提交总包、监理、业主检查验收。1.6 成品保护措施(1) 加工阶段的防护型材加工、存放所需台架等均垫胶垫等软质物。型材周转车、工具等凡与型材接触部位均以胶垫防护,不允许型材与钢质件或

15、其他硬质物品直接接触。加工完的门窗框立放,下部垫木方。玻璃运输用玻璃架上采取垫胶皮等防护措施。玻璃加工平台需平整,并垫毛毡等软质物。(2)包装阶段的防护 型材包装采用先贴保护胶带,然后外包编织带的方法实施保护。包装前将其表面及腔内碎屑清净,防止划伤型材;当包装过程中发现型材变形、表面划伤、气泡、腐蚀等缺陷或其他产品质量问题时应随即抽出,单独存放,不得出厂。对于截面尺寸较小的型材,应视具体尺寸用编织带成捆包扎;不同规格、尺寸、型号的型材不能混在一起包装;包装应严密、避免在周转运输中散包。包装完成后,如不能立即装车发送现场,要在指定地点摆放整齐存放。(3) 施工现场的防护 未上墙的框料,在工地临时

16、仓库存放,要求按类别、尺寸摆放整齐。框料上墙前,撤去包裹编织带;但框料表面粘贴的工程保护胶带不得撕掉,以防止室内外抹灰、刷涂料时污染框料。门窗框、扇表面的保护胶带应在本层外墙涂料、室内抹灰完毕及外脚手架拆除后撕掉。 门窗框与墙面打密封胶及喷涂外墙涂料时,应在玻璃、门窗框及窗扇上贴分色纸,防止污染框料及玻璃。 加强现场监管,防止拆除脚手架时碰撞门窗框料表面,以防造成变形及表层损坏。2.8 安全生产、文明施工措施(1) 安全生产及文明施工措施特殊工种(电工、焊工)持证上岗。进入现场后必须戴好安全帽。在没有扶手和设有简易扶手的楼梯和阳台上通过时,应先试验其牢固程序,从靠近墙的一侧通过。2人以上共同操

17、作时应协调一致,互相合作。 施工安装时,不得违章操作,遇有特殊情况,须经有关部门领导同意后方可施工。在使用工具前,检查其安全性能是否完好,不具备完好标准的工具严禁使用。 工地内架设的电线,必须征得有关部门的同意,并符合用电规章制度。进入现场施工时,首先查看现场电源、线路、电闸的保险装置。使用带电工具应按使用说明书接好地线,接通电源后,经电工检查后方可使用。 现场施工时,应严格遵守国家有关防火条例。收工时要切断电源,并检查施工现场,消除隐患。(2) 现场文明施工管理制度在工作现场,全体工作人员必须戴安全帽及设置必要的安全标志。任何人不得随地大小便,不得在墙上及建筑物内写画。工作时间禁止喝酒,施工

18、现场及公共场所严禁吸烟。施工现场物品要摆放有序,不得乱放。不得任意向下扔掷物品,严防物品伤人。废弃物品统一收集,统一处理,要保持工地卫生。工作现场严格执行防火、消防制度,严防火灾发生。工作现场严格执行安全制度、安全技术操作规程,杜绝人身事故发生。注意用电安全,防止触电事故发生。工作后清理工作现场,检查有无火源。与有关单位配合及协调时应注意团结,有问题及时汇报,不得自行其事。工作现场严禁戏耍打闹。对于不听从管理,不服从指挥,违反现场管理制度者,停止其工作,并清退出场。(3) 施工安全制度安全为了生产,生产必须安全,凡参加施工人员,要熟悉本工种安全技术规程,在操作中,应坚守工作岗位,严禁酒后操作。

19、进入施工现场,必须戴安全帽,禁止穿拖鞋。高空作业必须系好安全带。在安全措施不落实,存在安全隐患时,工人有权拒绝施工。不得擅自拆动施工现场脚手架、防护设施、安全标志和警示牌。施工现场严禁吸烟以防火灾发生。施工现场严禁戏耍打闹,以防碰撞现象发生。高空作业人员衣着要灵便,所放材料要摆放平稳,工具要随手放入工具袋内,上下传递物件禁止抛掷。恶劣气候影响施工安全时,禁止露天高空作业。玻璃运输及大件整体装卸必须指定专人负责,严格遵守玻璃施工及装卸有关规定。电焊时应严格遵守有关规定,注意防火,并清除易燃易爆物品。所有人员应牢固树立安全第一的思想,遵守安全技术操作规程。对于不听从指挥,盲目操作,违章作业,安全人员有权停止其工作。(4) 消防制度全体工作人员必须遵守市政府有关规定,遵守国家法规法律,遵守工地规定,以预防为主,杜绝火灾事故发生。施工中以预防为主,工作前检查现场,将一切可燃物品移至工作区外。施工中设专兼职消防员各1名。专职消防员负责工作前的消防器材的准备及工作中器材的使用;兼职消防员负责工作前易燃物品的转移与防护,工作中的及时检查,工作后的现场清理。易燃易爆物品由专人负责,工作后统一收回保管。焊接施工前,应事先检查周边环境及上下情况,方可施工。如遇特殊情况,应首先切断火源,及时转移可燃物品,听从指挥,保证国家财产及人身安全。工作现场禁止吸烟。电源电线每天进行检查,严防发生漏电起火。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
