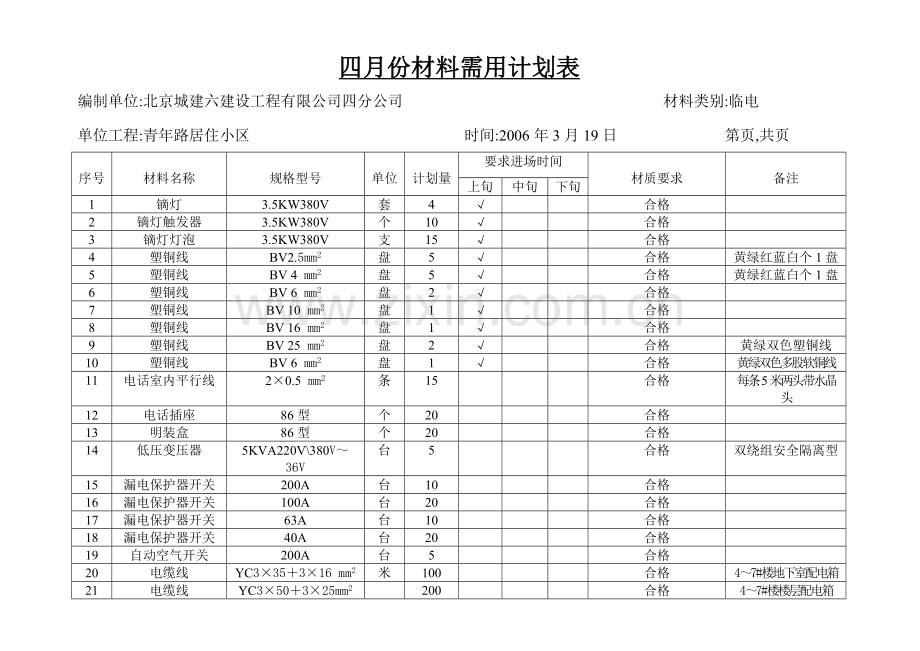

四月份材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年3月19日 第页,共页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
镝灯
3.5KW380V
套
4
√
合格
2

镝灯触发器
3.5KW380V
个
10
√
合格
3
镝灯灯泡
3.5KW380V
支
15
√
合格
4
塑铜线
BV2.5mm2
盘
5
√
合格
黄绿红蓝白个1盘
5
塑铜线
BV 4 mm2
盘
5
√
合格
黄绿红蓝白个1盘
6
塑铜线
BV 6 mm2
盘
2
√
合格
7
塑铜线
BV 10 mm2
盘
1
√
合格
8
塑铜线
BV 16 mm2
盘
1
√
合格
9
塑铜线
BV 25 mm2
盘
2
√
合格
黄绿双色塑铜线
10
塑铜线
BV 6 mm2
盘
1
√
合格
黄绿双色多股软铜线
11
电话室内平行线
2×0.5 mm2
条
15
合格
每条5米两头带水晶头
12
电话插座
86型
个
20
合格
13
明装盒
86型
个
20
合格
14
低压变压器
5KVA220V\380V~36V
台
5
合格
双绕组安全隔离型
15
漏电保护器开关
200A
台
10
合格
16
漏电保护器开关
100A
台
20
合格
17
漏电保护器开关
63A
台
10
合格
18
漏电保护器开关
40A
台
20
合格
19
自动空气开关
200A
台
5
合格
20
电缆线
YC3×35+3×16 mm2
米
100
合格
4~7#楼地下室配电箱
21
电缆线
YC3×50+3×25mm2
200
合格
4~7#楼楼层配电箱
四月份材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年3月19日 第页,共页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
22
电缆线
YC3×2.5 mm2
米
600
合格
400米为新进镝灯
23
塑料线槽
600×300
米
150
合格
24
塑料线槽
25×15
米
50
合格
25
PVC塑料圆管
Φ15
根
20
合格
26
PVC塑料圆管
Φ25
根
10
合格
27
PVC塑料圆管
Φ32
根
10
合格
28
PVC塑料圆管
Φ50
根
5
合格
29
塑料软管
Φ8
kg
10
合格
30
塑料软管
Φ10
Kg
10
合格
31
塑料软管
Φ12
Kg
10
合格
32
塑料软管
Φ16
kg
10
合格
33
行灯灯头
220V10A
个
100
合格
不带开关
34
风雨线(铝芯)
16 mm2
米
1000
合格
35
草坪灯
1000W
盏
5
合格
36
草坪灯灯管
1000W
盒
3
合格
37
瓷插保险
100A
套
10
合格
地下室照明
38
保险丝
80A
卷
5
合格
39
保险丝
60A
卷
5
合格
40
高压绝缘手套
10KV
副
5
合格
41
开口铜线鼻子
500A
个
100
合格
42
开口铜线鼻子
300A
个
100
合格
四月份材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年3月19日 第页,共页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
43
开口铜线鼻子
200A
个
100
合格
44
开口铜线鼻子
80A
个
300
合格
45
瓷拉台
中号
个
50
合格
46
针试瓷瓶
中号
个
200
合格
47
铁绑线
2号
卷
5
合格
48
开孔器
Ф12~Ф32
套
1
合格
49
镀锌螺栓
M6×50
套
200
合格
带平垫弹簧垫螺母
50
镀锌螺栓
8×50
套
100
合格
带平垫弹簧垫螺母
51
镀锌螺栓
10×50
套
100
合格
带平垫弹簧垫螺母
52
镀锌螺栓
12×50
套
50
合格
带平垫弹簧垫螺母
53
平机螺丝
4×40
套
500
合格
带平垫弹簧垫螺母
54
平机螺丝
5×50
套
500
合格
带平垫弹簧垫螺母
55
平机螺丝
6×60
套
500
合格
带平垫弹簧垫螺母
56
铜编制线
宽
米
10
合格
57
普通拉线开关
220V10A
盒
4
合格
58
面板式拉线开关
220V10A
盒
4
合格
59
座灯头
220V10A
盒
4
合格
60
普通灯头
220V10A
盒
4
合格
61
倒顺开关
3800V20A
个
10
合格
62
锣口低压灯泡
36V100W
盒
2
合格
63
锣口灯泡
220V100W
盒
2
合格
五月份材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区4-7#楼、地下车库 时间:2006年4月21日 第1页,共1页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
镝灯
3.5KW/380V
套
4
5.10
合格
四川队
2
电缆线
YC3×2.5㎜2
米
400
5.10
合格
四川队
3
插座
250V/3P10A
盒
3
5.10
合格
五眼
4
动力插座
380V/4P20A
个
5
5.10
合格
水电队食堂
5
单联单控翘板开关
250V/10A
盒
1
5.10
合格
防水型水电队食堂
6
单联单控翘板开关
250V/10A
盒
2
5.10
合格
7
双联单控翘板开关
250V/10A
盒
1
5.10
合格
8
塑料明装盒
86型
个
20
5.10
合格
9
塑铜线
BV2.5mm2
盘
300
5.10
合格
红蓝白各100米水电队食堂
10
防水防潮灯
250V/10A
盏
6
5.10
合格
水电队食堂
11
镀锌开口铜线鼻子
300A、200A、100A
个
600
5.10
合格
300A、200A、100A各200
12
镀锌开口铜线鼻子
80A、50A
个
800
5.10
合格
80A、50A各400
13
镝灯灯头底座
3.5KW/380V
个
5
5.10
合格
14
漏电保护器
三相四线DZ47-63A
台
5
5.10
合格
镝灯总开关
15
漏电保护器
三相四线DZ47-16A
台
10
5.10
合格
镝灯控制开关
16
漏电保护器
三相四线DZ47-32A
台
10
5.10
合格
17
消防指示灯
盏
5
5.10
合格
18
马路灯光控开关
220V/10
个
5
5.10
合格
19
安装槽(安装轨道)
米
2
5.10
合格
20
焊锡条
99%
根
5
5.10
合格
21
焊锡膏
盒
5
5.10
合格
22
镝灯整流器防护罩
个
12
5.10
合格
详见附图
23
配电箱
进场10台,其余待通知
台
37
5.10
合格
详见附图
24
普通拉线开关
250V/10A
盒
2
5.10
合格
25
电池
9V
块
2
5.10
合格
六月份材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区4-7#楼、地下车库 时间:2006年6月5日 第1页,共1页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
塑铜线
1.5mm2
盘
2
6.15
合格
维修
2
镝灯镇流器
3.5KW/380V
个
5
6.15
合格
维修更换
3
零线端子排(铜排)
宽2.5cm*长20cm
个
10
6.15
合格
旧配电箱维修
4
配电箱门锁
301
把
10
6.15
合格
旧配电箱维修
5
防爆灯
220V/10A
盏
1
6.15
合格
4#楼木工棚
6
铝芯风雨线
16 mm2
盘
10
6.15
合格
地下车库、4#楼
7
铁绑线
2号
卷
10
6.15
合格
固定风雨线用
8
雨衣雨裤
大号
套
1
6.15
合格
9
低压螺口灯泡
36V/100W
盒
4
6.15
合格
10
PVC塑料线槽
2线20*15
根
20
6.15
合格
11
12
13
14
15
16
17
18
19
20
21
生活区宿舍临电改造材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年6月19日 第1页,共1页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
塑铜线
BV4mm2
米
400
合格
黄绿红蓝各100m
2
塑铜线
BV2.5mm2
米
5600
合格
黄绿红蓝各1400m
3
塑铜线
BV1.5mm2
米
800
合格
黄绿红蓝各200m
4
塑料盒
86型
个
200
合格
5
PVC管
Ф25
m
3200
合格
6
PVC管接头
Ф25
个
500
合格
7
PVC管三通
Ф25
个
200
合格
带接线盒
8
盲板
86型
个
200
合格
带机螺丝
9
塑料软管
Ф8、Ф12
kg
10
合格
各5kg
10
自攻钉
4*35
个
500
合格
11
PVC胶
瓶
4
合格
12
畏管弹簧
Ф15、Ф25
根
2
合格
各1根
13
14
15
16
17
18
19
20
21
七月份材料需用计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年6月28日 第1页,共1页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
镝灯
3.5KW/380V
套
1
7.5
合格
4-5#楼大模板区照明
2
电缆线
YC3×2.5 mm2
m
700
7.5
合格
100m新增镝灯、600m为每台塔吊上原镝灯线不够长需接线加长
3
角钢
∟40*40*4
根
20
注:7.15进10根、剩余10根待通知
地下车库、4-7#楼楼梯
4
防水灯头
250V/5A
盒
5
7.5
合格
4-7#楼楼梯照明
5
双绞线
BVR2*0.75 mm2
盘
1
7.5
合格
接行灯灯头用
6
软塑铜线
BVR6 mm2
盘
1
7.5
合格
黄/绿双色软线
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
七月份材料需用增补计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年7月3日 第1页,共1页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
镝灯
3.5KW/380V
套
4
7.6
合格
6-7#楼大模板区各一盏、4#楼西侧随层照明2盏
2
电缆线
YC3×2.5 mm2
m
400
7.6
合格
新增4盏镝灯照明电源线
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
九月份材料需用增加计划表
编制单位:北京城建六建设工程有限公司四分公司 材料类别:临电
单位工程:青年路居住小区 时间:2006年9月11日 第1页,共1页
序号
材料名称
规格型号
单位
计划量
要求进场时间
材质要求
备注
上旬
中旬
下旬
1
电缆线
YC3×35+2×16 mm2
m
200
9.20
合格
4-5#楼楼层电源线
2
普通罗口灯头
250V5A
盒
4
9.15
合格
3
行灯灯头
250V/10A
个
50
合格
已进(补)
4
针试瓷瓶
中号
个
200
合格
5
铁绑线
2号
卷
5
合格
6
低压罗口灯泡
36V36W
箱
2
合格
7
低压变压器
10KVA/380V、220-36V
台
1
合格
8
角钢
40×4
根
10
合格
每根6米长
9
铝芯风雨线
16 mm2
盘
20
合格
已进10盘(补)
10
膨胀螺栓
M8×60
个
200
合格
11
双绞线
2×0.75 mm2
盘
1
合格
12
