资源描述
重点内容
² 可以不经书面有效:买卖、民间借款、委托、租赁---可以口头,其她均应当书面合同
² 实践合同(交付成立生效):定金合同、质押合同、保管合同、民间借款
² 定金和留置只能当事人作出(不能由第三人);抵押、质押可以由第三人做出;保证必要第三人
² 要约邀请:价目表、招标公示、拍卖公示、招股阐明书、商业广告√
² 债发生根据:合同、侵权行为、不当得利、无因管理
² 著作权:作品---文字、图形、建筑【终身及死后50年(第50年12月31日)】
² 创造、实用新型、外观设计申请日:20-10-。申请日计算(收到日或寄出邮戳日)
² 全款或大某些款消费者→工程款优先权(材料款、工人工资√、违约损失×、竣工之日起6个月内行使优先权)→抵押权→债权
² 留置权合用范畴仅有此3个:保管合同、运送合同、加工承揽合同
² 质押:动产和权利【票据 (汇票、支票、本票、债券)、单据(存款单、仓单、提单)、股份、股票知识产权(商标专用权、专利权、著作权中财产权)】
² 行政惩罚:警告、罚款、拘留、没收违法所得、责令停产停业、吊销允许证执照等
² 行政处分:警告、记过、降级、罢免、开除等
² 主刑——管制、拘役、有期、无期、死刑
附加刑—罚金、剥夺政治权利、没收财产、驱逐出境
² 安全证办法:建筑业央企向国务院建设行政主管部门申领、其她向省级人民政府建设行政主管部门申领
² 建造师证书颁发:省级主管部门
² 施工允许证:业主办;安全证:施工单位;其她有总包选总包,没有总包选施工公司
² 一切险:业主;意外险:总包(施工单位合理分担)
² 建造师不予注册:65岁、不具备完全民事行为能力、1人在2个或以上单位、继续教育不够、刑罚期间、因执业活动受刑事惩罚执行完后未满5年内、因其她因素受刑事惩罚 自惩罚决定起不满3年、吊销证书惩罚决定之日起未满2年、申请注册之日前3年内发生过重大质量和安全事故、单位不符合注册
² 书P83 可以不进行招标情形
² 合同实质性内容(8大条款):合同标、数量、质量、价款或者报酬、履行期限、履行地点和方式、违约责任、解决争议方式
² 竣工日:应当是竣工验收合格日(但是建设单位擅自使用时为占有日、建设单位迟延验收为提交竣工验收报告之日)
² 工程款利息:有约依约、无约按同期银行利率;
² 应付利息计算开始时间:有约依约,无约(工程交付日、未交付提交竣工结算文献日、工程未交付+价款未结清---起诉日)
²
²
²
²
²
²

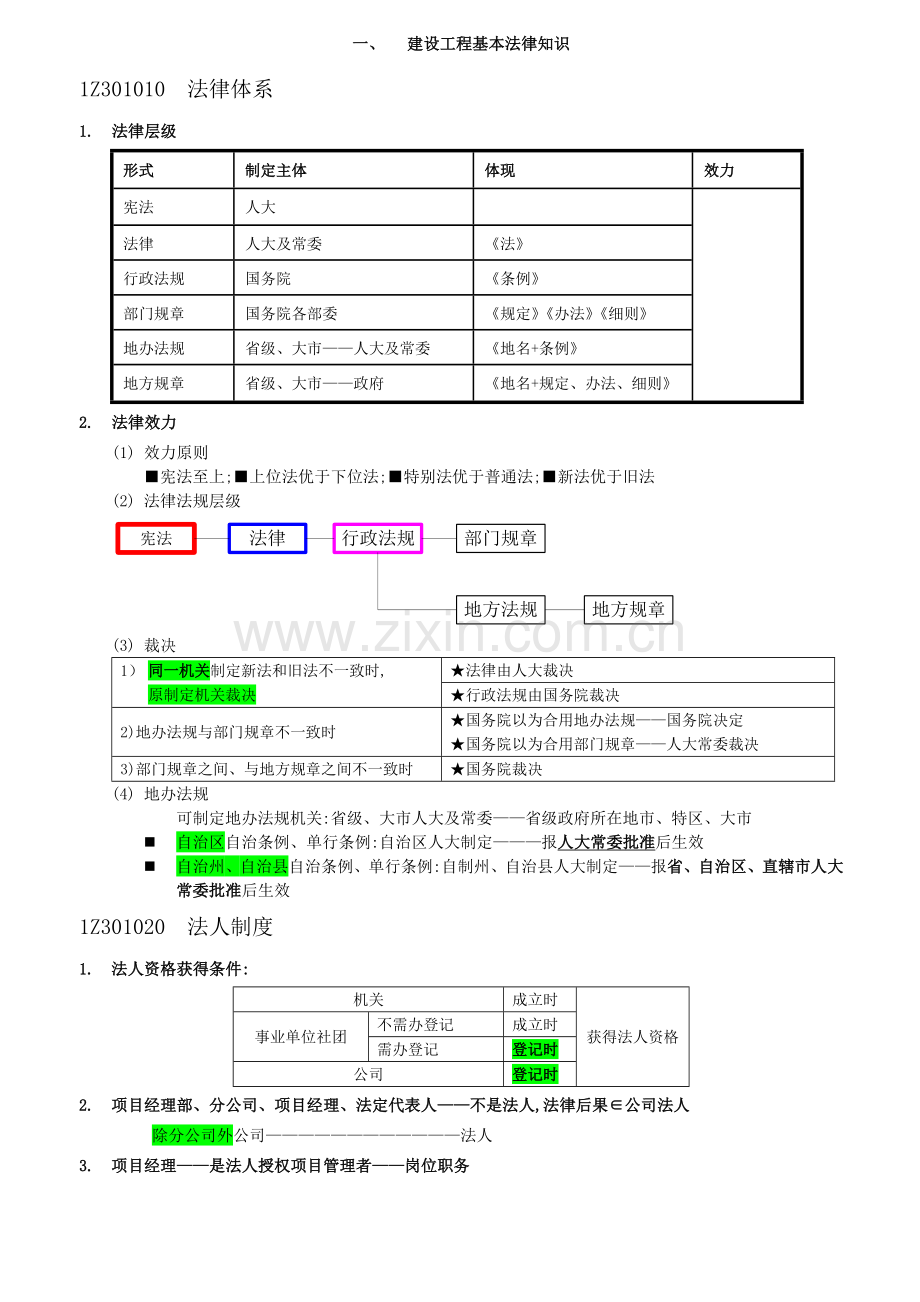

一、 建设工程基本法律知识
1Z301010 法律体系
1. 法律层级
形式
制定主体
体现
效力
宪法
人大
法律
人大及常委
《法》
行政法规
国务院
《条例》
部门规章
国务院各部委
《规定》《办法》《细则》
地办法规
省级、大市——人大及常委
《地名+条例》
地方规章
省级、大市——政府
《地名+规定、办法、细则》
2. 法律效力
(1) 效力原则
■宪法至上;■上位法优于下位法;■特别法优于普通法;■新法优于旧法
(2) 法律法规层级
(3) 裁决
1) 同一机关制定新法和旧法不一致时,
原制定机关裁决
★法律由人大裁决
★行政法规由国务院裁决
2)地办法规与部门规章不一致时
★国务院以为合用地办法规——国务院决定
★国务院以为合用部门规章——人大常委裁决
3)部门规章之间、与地方规章之间不一致时
★国务院裁决
(4) 地办法规
可制定地办法规机关:省级、大市人大及常委——省级政府所在地市、特区、大市
n 自治区自治条例、单行条例:自治区人大制定———报人大常委批准后生效
n 自治州、自治县自治条例、单行条例:自制州、自治县人大制定——报省、自治区、直辖市人大常委批准后生效
1Z301020 法人制度
1. 法人资格获得条件:
机关
成立时
获得法人资格
事业单位社团
不需办登记
成立时
需办登记
登记时
公司
登记时
2. 项目经理部、分公司、项目经理、法定代表人——不是法人,法律后果∈公司法人
除分公司外公司————————————法人
3. 项目经理——是法人授权项目管理者——岗位职务
1Z301030 代理制度
1. 代理4特性:
AA制——A名义、A后果(A被代理人)
2. 代理分类、含义:
(1) 委托代理:律师、设计院、招标代理机构
(2) 法定代理:监护人
(3) 指定代理:法院或关于机关指定
3. 委托代理终结:
委托代理终结
法定、指定代理终结
1) 期间届满或事务完毕
2) 取消或辞去委托
取消代理
3) 作为被代理人或代理人法人终结
被代理人获得或恢复行为能力
4) 代理人死亡
被代理人或代理人死亡
5) 代理人丧失民事行为能力
代理人丧失民事行为能力
4. 责任承担:
(1) 普通代理——有效———A承担后果
(2) 无权代理——效力待定合同
A追认有效,不追认无效
(3) 表见代理——∈无权,但有效
构成——客观—存在足以使C相信B有权代理理由和事实(盖章空白合同书)
主观——B过错+C善意
(4) 默示代理——∈有权代理——A懂得B无权代理,但不否认===批准===A承担后果
(5) 转托她人复代理——事先批准或事后及时告诉===有权代理
但紧急状况例外(为保护A利益而转代理)
5. 连带责任:
(1) 授权不明——AB连带责任
(2) BC串谋———连带责任
(3) C故意——C懂得B无权代理,但仍与B实行民事活动,给她人导致损失——BC连带责任
(4) 违法代理———B懂得代理事项违法但仍代理,或A懂得B行为违法不反对——AB连带责任
理解: 只要2人有过错,连带;
2个人做一件事连带:总分包、联合体共同体
6. 连带含义:找谁都行
1Z301040 物权制度
1. 物权分类及含义:
(1) 所有权——土地所有权公有(国家、集体)
(2) 用益物权——土地承包经营权、建设用地使用权、宅基地使用权、地役权
(3) 担保物权——抵押权、质权、留置权(定金、保证×)
2. 建设用地使用权:
(1) 使用国有土地——出让、划拨——登记设定
(2) 地上、地表、地下
(3) 房随处走,地随房走
(4) 流转√,不超过建设用地使用权剩余期限
3. 地役权:按商定——运用她人不动产
(1) 地役权设定期间——合同生效时
(2) 一起转——土地使用权等转让,地役权一起转让
4. 物权变动:
(1) 不动产——登记—记载于不动产登记簿时发生效力
n 债权与物权区别原则:
1) 合同自成立时生效,物权自登记时生效
2) 未办理物权登记,不影响合同效力
(2) 动产:
n 普通物——占有和交付
n 船舶、航空器、机动车——交付
1Z301050 建设工程债权制度
1. 债发生根据及含义:
合同、侵权行为、不当得利、无因管理
最大量普遍——合同
建筑物崩塌致人损害——建设单位、施工单位连带责任,有其她加害人,补偿后可追偿
1Z301060 知识产权
1. 著作权、专利权、商标权
主体
客体
保护时间
著作权
作品---文字、图形、建筑
签名权、修改权、保护作品、完整权——无时间限制
其她—终身及死后50年(第50年12月31日)
专利权
创造
-----申请日计算(收到日或寄出邮戳日)
实用新型
-----申请日计算(收到日或寄出邮戳日)
外观设计
---申请日计算(收到日或寄出邮戳日)
商标权
注册商标
---核准注册日计算
前12个月续展—后6个月宽展
2. 著作权主体:
作品
著作权归属
前提
举例
单位作品
单位
单位主持,代表单位意志,单位承担责任
招投标文献
职务作品
作者
完毕单位工作任务+未重要运用单位物资--单位可优先使用,2年内,未经单位允许,作者不得擅自允许她人使用作品
单位、作者
完毕单位工作任务+重要运用单位物质+由单位承担责任,作者只有签名权
设计图纸、地图、
计算机软件
委托作品
有商定从商定;无商定,著作权∈受托人
3. 程序时间:
专利
初期公开
申请日起18个月(3年一半)
实质审查
申请日起3年
商标
公示期限
申请之日起9个月
异议期限
公示之日起3个月
核如期限
公示之日起12个月
4. 零星规定:
n 计算机软件著作权——∈软件开发者
n 持续3年不用注册商标,商标局有权撤销
n 知识产权概念——对智力成果
n 知识产权特性—— 财产人身双重性、专有性、地区性、期限性
n 知识产权种类——著作权、专利权、商标权、发现权、创造权、其她科技成果
1Z301070 建设工程担保制度
1. 担保合同==从合同:
主无效,从无效;从无效,不影响主效力
2. 担保方式及含义:
保证、抵押、质押、留置、定金(绿色为担保物权,其她不是)
3. 保证:
(1) 保证合同==保证人 + 债权人
(2) 保证方式:普通保证、连带保证
有约依约,无约连带
(3) 保证人:
n 国家机关 ×
n 以公益为目事业单位、社团 ×
n 分支机构、职能部门 ×(分支机构有法人授权可以)
(4) 担保范畴:
主债权及利息、违约金、损害补偿金、实现债权费用
有约依约,无约所有
(5) 保证期间:
有约依约,无约6个月(履行期届满之日起)
4. 抵押:
(1) 概念:债务人或第三人—不转移占有—折价、拍卖、变卖——优先受偿(对内对外)
优先性——对外——物权优于债权
对内——登记优先,时间优先
(2) 抵押物:×
n 土地所有权
n 耕地、宅基地、自留地、自留山
n 学校、幼儿园等事业单位、社团教育设施、
n 医疗卫生设施、其她公益设施
n 所有权、使用权不明或有争议财产
n 被查封、扣押、监管财产
(3) 比较
不动产
动产
未经登记,不对抗善意第三人
所有权
登记
交付
机动车、船舶、航空器
抵押权
登记
抵押合同生效
生产设备、原材料、产品
半成品
交通运送工具
在建房屋、船舶、航空器
n 建设用地使用权——登记设定
n 地役权——合同生效设定—未经登记,不对抗善意第三人
(4) 质权和抵押权区别
抵押
不转移占有
诺成
动产、不动产
质押
转移占有
实践
动产、权利(票据、证券、知识产权)
(5) 留置权:
n 动产
n 留置权合用范畴:保管合同、运送合同、加工承揽合同
(6) 定金:
n 定金:
l 守约——定金抵做价款或收回==预付款
l 违约——给付方违约,无权规定返还;
接受方违约,双倍返还
n 定金合同=定金交付之日起生效=实践合同
n 定金≤总标20%
1Z301080 建设工程保险制度
1. 3个险种概念:一切险、意外险、第三者责任险
2. 办理及费用承担:
n 一切险——建设或委托施工办理、建设承担保费
n 意外险——总包办理 、总包承担保费
3. 保险责任范畴:
n 自然事件
n 意外事件(火灾、爆炸)
4. 除外责任:P42
5. 不超过保单原则
6. 保险期限:从工程动工或材料设备到达工地——至验收合格或 所有人占有、接受工程
7. 安装工程一切险:涉及:试车考核期 ≤3个月
1Z301090 建设工程法律责任制度
1. 民事责任种类:
违约责任、侵权责任
详细种类:停止侵害、排除妨碍、消除危险、返还财产、恢复原状、修理重做更换、补偿损失、违约金、消除影响、恢复名誉、赔礼道歉
2. 3个种类:
n 行政惩罚:警告、罚款、拘留、没收违法所得、责令停产停业、吊销允许证执照等
n 行政处分:警告、记过、降级、罢免、开除等
n 刑 罚:主刑——管制、拘役、有期、无期、死刑
附加刑—罚金、剥夺政治权利、没收财产、驱逐出境
3. 3个罪名:
n 重大安全事故罪——减少工程质量原则
n 重大责任事故罪——违背安全规定、或强令她人违章作业
重大:死1 重伤3 经100万
n 重大劳动安全事故罪——生产设施、条件
二、 施工允许证制度
1Z30 施工允许证制度
1. 申请主体:
n 建设单位—向施工地县以上建设部门申请
1主管审批部门
2. 4个不办证:
² 小(33制:30万如下或建筑面积300㎡如下)、暂时、抢险救灾、军用
² 2选1(开工报告和施工允许证)
3. 9个办证条件:
有人、有钱、有地、有证、三看(现场、施工条件;审查后图纸、质量安全办法)、二增长(监理、消防)
1、已办理用地批准手续
用地要申请,向有批准权县级以上人民政府土地行政主管部门申请,本级人民政府批准
2、在都市规划区建筑工程获得规划允许证
都市规划区涉及《建设用地规划允许证》和《建设工程规划允许证》
在乡、村庄建设须核发《乡村建设规划允许证》
以划拨方式提供国有土地使用权建设项目:先获得规划允许证,再申请用地;
以出让方式提供国有土地使用权建设项目:签定国有土地出让合同后,再领取规划允许证;即先拿地后领规划允许证
同步获得建设用地、工程规划允许证
3、现场具备施工条件,拆迁进度符合施工规定
施工场地应当具备施工条件;如果有监理,需要监理单位出具证明,确认现场具备施工条件。拆迁应按照预定筹划,进度要可以满足开工和持续施工规定
4、已拟定施工公司
有如下状况所拟定施工公司无效:
1应招标而没有招标;2应公开招标没有公开招标;3肢解发包;4施工公司不具资质
5、有满足施工需要且已经
审查图纸和技术资料
设计文献依设计深度分为:方案、初步、施工图设计文献;
施工图设计文献必要通过规定审查
6、有保证质量和安全详细办法
应当委托监理已经委托监理,办理工程质量监督手续、审查后安全施工办法
施工公司编制“施工组织设计”非常重要,重点就是质量和安全,且需要审批
7、资金贯彻
建设工期一年以内,到位资金50%以上;一年以上,到位30%以上
8、法律、行政法规规定其她条件
重要是监理和消防。
1、 依法应当委托监理单位,必要委托监理:国家重点建设工程;大中型公用事业工程;成片开发建设住宅社区;运用外国政府或者组织贷款、援助资金工程;其她
2、《消防法》规定未通过消防设计审核建设工程,不得给证
主管部门审批期限
收到申请15日内
4. 延期规定
施工允许证
3个月内开工
可延期2次,每次不超过3个月
停工满1年,重新核验
中断施工,1个月内报告
开工报告
6个月内开工
不予延期
停工满6个月,重新办理
及时报告
1Z30 施工公司从业资格制度
1. 施工单位、个人:
n 应获得资质,在资质级别允许范畴内承揽工程
2. 注册资本、净资产:
特级
一级
二级
三级
3亿
5000万
万
600万
3.6亿
6000万
2500万
700万
3. 3个资质序列级别
总包
12个类别
3-4个资质级别(特级、1、2、3 或 特、1、2)
专业承包
60个类别
1-3个资质级别 或 不分级别
劳务分包
13个类别
2个资质级别(1、2) 或不分级别
4. 3个就:
n 2个就高(合并、申请多项);
n 2个就低(联合、共同);
n 1个就实际:改制公司——资质不符合原则,重新核定,资质条件不变化,办理变更
5. 证书有效期: 33制——56制
证书类型
有效期
续办时间
延续有效期
备注
施工
允许证
建设单位应当在领取施工允许证之日起
3个月内开工
延期以两次为限,每次不得超过3个月
中断施工满一年,应报发证机关核验施工允许证。
安全
允许证
3年
期满前3个月
有效期内,未发生死亡事故,经发证机关批准,不再审查,有效期延长3年
关于信息变更:先办理工商变更手续,变更后10日内申请安全生产允许证变更手续
建造师证书
3年
期满前30天
3年
继续教育不少于120学时
公司
资质
5年
期满前60天
在资质有效期内,尊章守纪,无不良信用记录,且条件满足资质规定,经资质允许机关批准,有效期延长5年
关于信息变更:先办理工商变更手续,变更后30日内办理资质证书变更手续
6. 1年不批准公司申请资质升级、增项:P64
7. 变更资质:
n 名称、地址、法定代表人等注册信息变化——走2步:
1) 应先在工商局变更—后30日内
2) 到建设主管部门变更
n 名称变更——建设部发资质证书---向省级建设部门申请-----报建设部办理
n 其她变更—————————————省级建设部门办理
撤回资质——公司有错--不再符合符合规定
撤销资质——允许机关工作人员、公司办证时有错
8. 外资公司中中方出资总额不低于注册资本25%
9. 3个禁止:
(1) 禁止无资质承揽:挂靠、个人承揽×——无效
(2) 禁止越级承揽
(3) 禁止借用名义
n 包工头工程款——被告:发包人、转包人、违法分包人——发包人只在欠付工程款范畴内赔付
1Z302030 建造师注册执业制度
1. 建造师概念:
注册执业
未获得证书印章—不担任大中型项目负责人
不得以建造师名义执业
2. 注册管理:
(1)申请
变更———不改原有效期
注册过错——公司承担责任——记入公司不良记录
(2)不予注册情形 P74
3. 执业范畴:
n 项目经理
n 其她施工活动管理工作
n 法律、行政法规或建设部规定其她业务
1人1单位、1人1项目、原则不更换项目经理、施工期内不得变更注册至另一公司
4. 建造师权利义务:P78
5. 建造师签章:
n 施工管理文献、质量合格文献—建造师签 + 章
n 修改签章—本人修改,本人不能,单位指定
n 分包工程—施工管理文献——分包建造师签章
质量合格文献——总包建造师签章
6. 继教学时——每一注册有效年度不少于120
7. 建造师执业导致:
n 普通质量事故——停业1年
n 重大质量事故——吊销执业证书,5年内不予注册
n 情节特别恶劣——终身不予注册
三、 发承包制度
1Z303010 建设工程招投标制度
1. 招标范畴:
必要招标、规模原则、不招标
2. 招标程序:
(1) 招标:
n 2个方式——公开招标、邀请招标含义
总承包招标、两阶段招标
n 3个不得——对潜在投标人:限制、歧视、泄露
得组织全体勘察现场
n 标底规定
1) 招标人可自行决定与否编制标底
2) 1项目1标底
3) 标底保密,只是评标参照
4) 不得规定最低投标限价×
5) 可规定最高限价√
6) 开标时应发布标底
n 资格预审:
1) 预审没有通过申请人——无投标资格,投标无效
2) 通过预审申请人少于3人——重新招标
n 招标代理机构:
1) 招标人可选取——自行招标或委托代理机构招标
不得——接受同一招标项目投标、投标代理和征询业务
(2) 开标:
n 开标时间——截止时间同一时间
n 开标程序:检查密封、当众拆封、宣读记录
n 检查密封:投标人、投标人代表、公证机关
n 拆封——提交投标文献截止前收到所有投标书
n 异议——当场提,当场答
梳理截止时间点
(3) 评标
n 评标委员会构成:
1) 招标人代表 + 专家
2) 5人以上单数
3) 技术、经济专家不少于2/3
4) 中标成果拟定前要保密
n 澄清、阐明
1) 评委会:不得暗示或诱导投标人澄清阐明
不得接受投标人积极澄清阐明
必要时规定投标人澄清阐明
2) 投标人:不超投标书范畴或变化投标书实质性内容
(4) 投标
n 补充、修改、代替、撤回——截止前√ 截止后×
n 投标保证金:
1) 金额——不超过估算价2%
2) 期限====投标有效期
3) 退还——订立合同后5日内——向中标人、未中标人——本息
收到撤回告知之日起5日内——向截止日期前撤回投标人
n 投标文献:
规定—按招标文献规定——对实质性问题响应。内容P90
n 联合体
1) 1对1
2) 就低
3) 连带
4) 评标后不变化联合体成员构成
n 几种情形:
1)否决投标
◇ 没有投标人单位盖章和法定代表人签字
◇ 联合体没附共同投标合同
◇ 投标人不符合国家规定或招标文献规定资格条件
◇ 投标人提交2个不同投标文献或报价,但招标文献规定提交备选投标除外
◇ 投标报价低于成本或高于招标文献设定最高投标限价
◇ 没有对实质性内容相应
◇ 投标人有弄虚作假、串谋、贿赂等违法行为
2)拒收
■ 逾期送达标书
■ 未按规定密封标书
■ 未通过资格预审
3)重新招标
◇ 投标人少于3人
◇ 通过资格预审投标人少于3人
◇ 依法必要招标项目,评委会否决了所有投标
◇ 第一中标候选人有放弃中标等行为,可以重新
◇ 中标或第二人依次替补
(5) 中标:
1) 时间:收到评标报告之日起3日内发布中标候选人——公示期≥3日——异议在公示期内提出
2) 中标告知书:向所有投标人发出
3) 排名第二为中标人:第一人放弃、不交履约保证金、不可抗力不履行合同、中标弄虚作假
(6) 订立合同:
n 订立时间:自中标告知发出之日起30天内
n 阴阳合同:按备案中标合同计算
n 履约保证金——不超过合同价10 %
(7) 投诉时间:10天
(8) 时间总结:
1) 公示中标候选人——不少于3日
2) 卖招标文献——不少于5日
3) 退还投标保证金——5日
4) 投诉——10日
5) 投标人编制投标文献时间——不少于20日
6) 订立合同——30日
1Z303020 建设工程承包制度
1. 发承包方式:见板书
2. 总分包责任:见讲稿
3. 联合体、共同体:对内按约,对外连带
4. 总承包、专业分包、劳务分包、转包、发包、违法分包
总承包单位
1)倡导总承包;
2)可承担项目管理业务(代表建设单位管理,不详细勘察设计施工)
3)不得在同一项目上同步担任总承包和项目管理
4)不得与总承包或项目管理另一公司有从属或利害关系
专业分包和
劳务分包
1)专业分包:工程总承包公司分包,需要通过建设单位承认
2)劳务分包:总承包公司或专业分包公司分包,劳务分包不需要通过建设单位承认
转包和分包
区别
1)转包:把工程所有转给或肢解后转给其她单位;
2)分包:把工程非主体、非核心某些分包给其她单位;
违法分包
1)个人承揽分包业务、无资质、超越资质----包工头
2)合同未商定(建设单位不承认),实行分包----但劳务可不经承认分包
3)分包后再分包----但劳务可再分包
4)主体构造未由总承包人自行完毕
5)总承包、专业承包未与劳动者订立书面合同、不办社保,或劳动者只与包工头签劳务合同,视为违法分包
1Z303030 建筑市场信用体系建设
1. 公司不良行为认定原则及含义:
资质、承揽业务、质量、安全、拖欠工程款和工资
2. 建造师不良行为认定原则及含义:
3. 几种时间:
普通—行政惩罚决定作出后7日内发布—建设部—发布期6月—3年
违法招投标——发布期6个月
良好记录————————建设部——发布期3年
四、 建设工程合同和劳动合同法律制度
1Z304010 建设工程合同制度
1. 合同分类及含义:
分类原则
类别
示例
分类意义
1依照法律与否赋予特定名称、设有专门规范
有名合同
分则15种,买卖、租赁、建设工程合同-典型
有名应直接合用有关专门规则
无名合同
劳务抵充房租合同、易货合同等-非典型
2当事人之间与否互负义务
双务合同
买卖合同-交钱交货;建设工程合同
同步履行抗辩权;风险承担
单务合同
赠送合同、免费保管、免费委托
3依照合同与否规定以交付标物为成立条件
诺成合同
一诺即成,多数合同,建设工程合同
判断合同成立时间
实践合同
合意后,还必要有交付行为,保管、定金、质押、民间借款
4合同成立,与否必要采用一定形式为原则
要式合同
建设工程合同-书面;中外合资经营合同-批准
未满足形式规定,合同不生效
不要式合同
不需要特定形式,可以口头、书面或其她形式
5合同当事人之间权利义务与否存在对价关系
有偿合同
买卖、租赁、运送、建设工程合同
注意义务、行为能力规定限度不同
免费合同
赠送合同
6依照合同互相间主从关系
主合同
可以独立存在合同,建设工程合同
判断合同效力,主从合同效力影响
从合同
依附于主合同方能存在合同,履约保证合同
建设工程合同为:有名、双误、诺成、要式、有偿、主合同
2. 要约承诺:
(1) 要约与要约邀请区别:
(2) 要约邀请:
价目表、招标公示、拍卖公示、招股阐明书、商业广告√
u 招标公示==要约邀请
u 投标======要约
u 中标======承诺
(3) 承诺——应与要约内容一致
实质变更===新要约——8大条款
(4) 要约、承诺生效——到达
(5) 要约撤回——要约生效前——同步或先
要约撤销——要约生效后、承诺前
不得撤销之要约
a) 有承诺期、表白要约为不可撤销之要约
b) 受约人有理由以为要约不可撤销,并已为履行做了准备(习惯)
3. 施工合同中发包人、承包人权利义务
合理都选,区别发包、承包
4. 工程争议:
(1) 合同条款商定不明履行规则:
A. 合同补充
B. 关于条款或交易习惯
C. 价款——订立时履行地市场价
期限——债务人随时
债权人随时提出,但应给对方合理必要准备时间
(2) 3个竣工日期:
Ø 竣工验收合格========合格之日
Ø 发包人迟延验收=======提交验收报告之日
Ø 未经竣工验收,发包人擅自使用==占有日
(3) 工程量计算:
n 以工程师签证为根据
(4) 工程款利息计算:
n 计算原则:
按商定—无商定,按同期银行贷款利率
n 应付利息计算开始时间:
有商定——应付工程款之日
无商定
1) 工程已交付—交付日
2) 工程未交付—提交竣工结算文献日
3) 工程未交付+价款未结清—起诉日
(5) 垫资本金——有约依约,无约按拖欠工程款解决
垫资利息——有约依约,无约按无息解决
(6) 偿还顺序:
全款或大某些款消费者→工程款优先权→抵押权→债权
材料款、工人工资√
违约损失×
竣工之日起——6个月内行使优先权
(7) 损失补偿:
1) 范畴:
n 直接损失==既得利益损失
n 间接损失==可得利益损失
2) 损失补偿原则:
谁有错,谁负责——以实际损失存在未前提
3) 补偿限制:
² 订立合同步预见损失
² 减损——未采用办法方式损失扩大,无权就扩大损失规定补偿
(8) 无效、可撤销、效力待定合同
无效合同
5类型
1)欺诈、胁迫---损害国家利益
2)损害社会公共利益
3)恶意串通
4)以合法形式掩盖非法目
5)违背法律、行政法规强制性规定(违背地办法规和部门规章不算)
2个免责条款无效
1)导致对方人身伤害;2)因故意或重大过错导致对方财产损害
4个无效
施工合同
1)无资质;2)借用资质;3)必要招标,而未招标或中标无效;4)转包、违法分包
可撤销合同
3个种类
1)重大误解
2)订立时显失公平
3)欺诈胁迫、乘人之危--损害非国家利益
撤销权消灭
1年不行使放弃
效力待定合同
3个待定
1)限制民事行为能力人订立合同;
2)无权代理
3)无处分权人
2个例外
1)限制能力人:纯获益;与其年龄、智力、精神健康状况相适应合同
2)表见代理
2个权利
1)催告追人权:
相对人可催告追认,有权人在1个月内做出表达,1个月未表达,视为不追认
2)善意撤销权
n 合同无效、被撤销效力:自始无效(合同订立时)
n 合同无效、被撤销、解除——不影响争议解决办法条款效力
n 合同某些无效——不影响有效某些
(9) 合同转让:
1) 当事人不得因名称、法人代表等变化而不履行合同
2) 合同只约束缔约当事人,即债权人、债务人;
不约束第三人,即第三人不承担违约责任
合同相对性
3) 债权转让—————————————告知
其她任何变动(债务转让、变更)——批准
转让后,全转(主体身份、抗辩权、从权利、撤销权等)
(10) 施工合同解除:
1) 法定单方解除
2) 发包人解除、 承包人解除 P135
(11) 违约责任:
1) 概念:违背合同商定责任
2) 承担方式:
² 继续履行
² 采用补救办法
² 停止违约行为
² 补偿损失——以损失存在为前提
² 违约金
A. 不以损失存在为前提,有无损失都要支付违约金
B. 低于实际损失—可向法院、仲裁院祈求增长违约金违约金
C. 过度高于实际损失—可向法院、仲裁院祈求减少
² 定金
3) 合用:
² 继续履行——违约金、定金、补偿损失——并用
² 继续履行——解除合同———————不能并用
² 定金————违约金————————择一合用
² 可商定违约金,也可商定损害补偿计算办法
4) 违约责任免除:
² 不可抗力免除——自然灾害、战争、骚乱、特定政府行为等社会事件
² 例外——迟延履行后发生不可抗力——不免除
1Z304020 劳动合同及劳动关系制度
1. 劳动合同订立
(1) 类型:
1) 固定期劳动合同
2) 以完毕一定工作任务为期限合同
3) 无固定期劳动合同:
n 协商订立
n 满1年未签书面合同,视为无固定期
n 初次实行劳动合同制或国企改制—持续工作 + 距退休局限性
n 本人提出:
在本单位持续工作
持续订立2次固定期合同 +续订
(2) 书面合同:
1) 全日制用工:
n 书面合同——8小时/天,40小时/周↓
用工之日起——1个月内签
(一) 1个月—1年未订立——2倍工资
(二) 1年以上未订立—无固定期合同+11个月内2倍工资
(三) 违法不签无固定期合同—2倍工资
n 非全日制用工:
口头合同——4小时/天,24小时/周↓
(3) 试用期:
期限:
n 3个月以上—不满1年——试用期不超过1个月
n 1年以上—不满3年———2个月
n 3年以上、无固定期———6个月
n 3个月如下、以完毕一定工作任务为期限合同——×
工资不低于商定或同岗位最低工资——80 %
1人1次试用期
2. 劳动合同解除:
(1) 劳动合同解除:
协商解除:劳动者先提出;单位先提出
(2) 劳动者单办法定解除:
A. 辞职—提前30天告知解除—试用期内提前3天告知
B. 单位违法
² 没按商定提供劳动保护、劳动条件
² 没及时足额支付劳动报酬
² 未缴社保
² 规章制度违法损害劳动者权益
² 无效合同(欺诈等)
单位以暴力、威胁、非法限制人身自由手段逼迫劳动者,或单位强令违章作业危及劳动者人身安全,劳动者可以随时解除劳动合同,不需事先告知单位
(3) 单位单办法定解除:
A. 随时告知解除
² 试用期内不符合录取条件
² 严重违背单位规章制度
² 严重失职,给单位导致重大损失
² 兼职给本单位导致严重影响、或经提出拒不改正
² 劳动者欺诈订立无效合同
² 被追究刑事责任
B. 30告知----解除提前30天告知或多给1个月工资及时解除
² 患病或非因公负伤,不能从事原工作,也不能从事另安排工作
² 不能胜任工作,经调岗或培训,仍不能胜任工作
² 订立时所根据客观状况发生重大变化
C. 裁人
(4) 不得解除:
A. 职业病、工伤
B. 患病或非因公负伤,治疗期
C. 女工三期:孕期、产期、哺乳期
D. 持续工作 + 距退休局限性5年
3. 劳动合同终结:
退休、期满、开始享有养老保险待遇、死亡、破产、吊销执照等倒闭
4. 经济补偿金:
(1) 正常解除——N—— 不补偿情形
(2) 违法解除——劳动者可选取——继续履行或2N倍偿金(2倍经济补偿金)
N——解除前12个月平均工资,计算
高收入双限:
² 月收入高于社平工资3倍——限12个月
² 限社平工资3倍
5. 零星规定:
(1) 劳动关系——自用工之日起建立
(2) 劳动报酬争议——协商 按集体合同 同工同酬
(3) 用人单位拖欠劳动报酬—劳动者可向法院申请支付令
(4) 集体合同——工会 + 用人单位订立——工会起诉
(5) 不得向职工——收取财物、担保、扣押证件
(6) 劳动合同基本条款
n 当事人、工作期限地点内容、工作时间休假、报酬、保险、劳动保护条件
n 其她条款——可商定,例如:试用期、培训、保密、福利等
(7) 包工头用工———×
(8) 劳务派遣:
n 劳动合同——派遣公司与劳动者签——2年↑
n 派遣合同——派遣公司与用工单位签
n 派遣公司(200万注册资本——暂时性、辅助性、代替性岗位)
(9) 保险
n 工伤险—社会险—法定险—全体劳动者—强制险—强制购买
n 意外险—商业险—法定险—危险作业者—非强制险—勉励买
² 意外险----------------总包办理+ 总包承担保费 +分包合理分担费用
² 一切险----------------建设办理 + 承担保费
² 保险期限——开工到竣工验收合格
² 意外险保费不能向职工摊派
² 工伤保险待遇—— 停工留薪期≤12个月——原工资福利不变——按月支付
² 工伤举证责任——单位
(10) 薪酬
工作时间——8小时/天,40小时/周
n 延长工作时间工资——加点150%——假日200%——节日300%
n 停工留薪期——持续工作1年以上,可以享有
n 工资不得低于最低工资原则
(11) 女工、未成年工特殊保护 P153
(12) 仲裁诉讼时效:
n
展开阅读全文
