海绵城市规范关键点
1.透水铺装
透水砖铺装、 透水水泥混凝土铺装和透水沥青混凝土铺装, 嵌草砖、 园林铺装中鹅卵石、 碎石铺装等也属于渗透铺装。
(1)透水铺装对道路路基强度和稳定性潜在风险较大时, 可采取半透水。
(2)土地透水能力有限时, 应在透水铺装透水基层内设置排水管或排水板。
(3)当透水铺装设置在地下室顶板上时, 顶板覆土厚度不应小于600 mm, 并应设置排水层。
2.下沉式绿地
下沉深度指下沉式绿地低于周围铺砌地面或道路平均深度, 下沉深度小于100 mm下沉式绿地面积不参与计算(受当地土壤渗透性能等条件制约, 下沉深度有限渗透设施除外), 对于湿塘、 雨水湿地等水面设施系指调蓄深度
透水铺装率=透水铺装面积/硬化地面总面积;
绿色屋顶率=绿色屋顶面积/建筑屋顶总面积。
(1)下沉式绿地下凹深度应依据植物耐淹性能和土壤渗透性能确定, 通常为100-200 mm。
(2)下沉式绿地内通常应设置溢流口(如雨水口), 确保暴雨时径流溢流排放, 溢流口顶部标高通常应高于绿地50-100 mm。

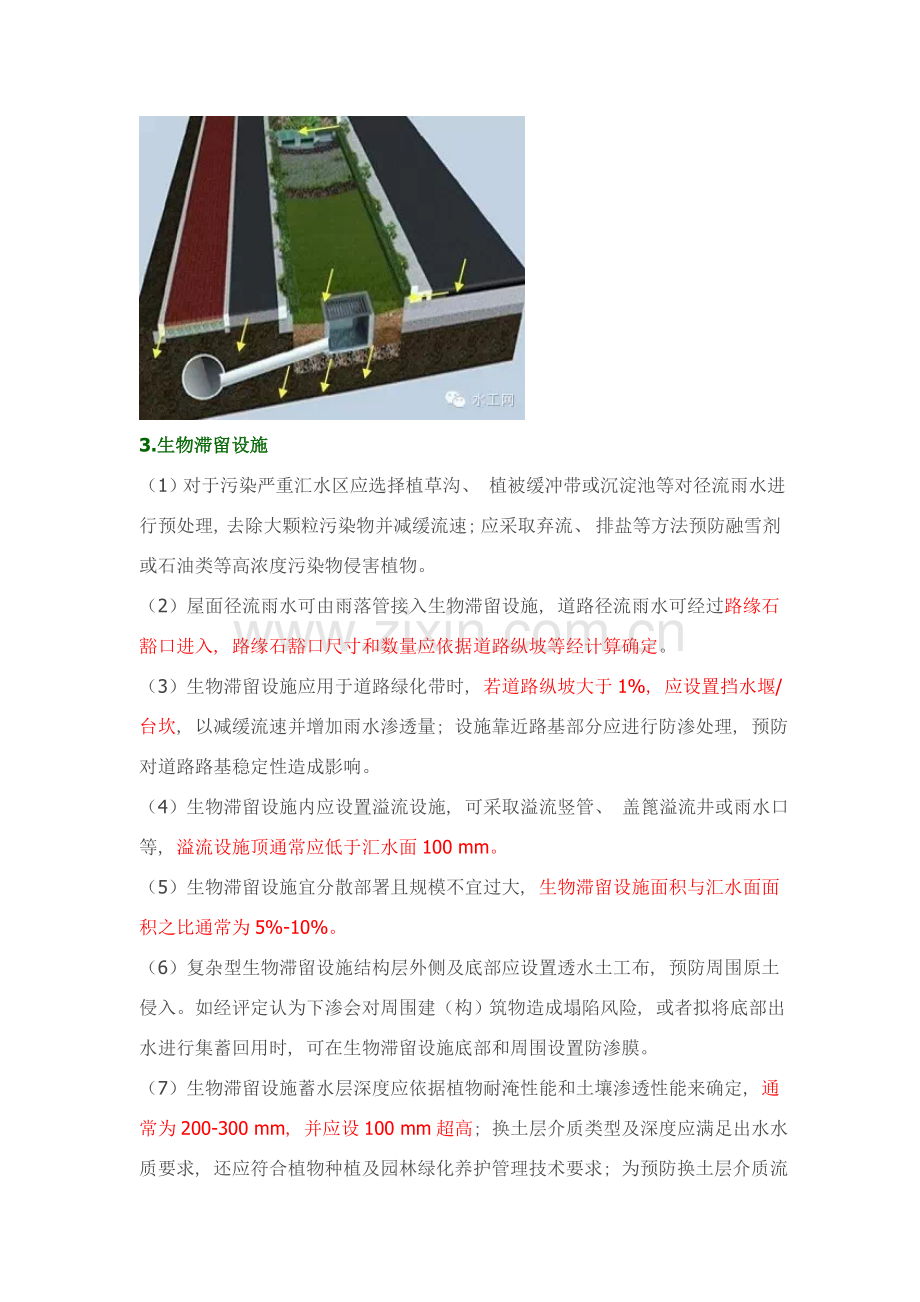

3.生物滞留设施
(1)对于污染严重汇水区应选择植草沟、 植被缓冲带或沉淀池等对径流雨水进行预处理, 去除大颗粒污染物并减缓流速; 应采取弃流、 排盐等方法预防融雪剂或石油类等高浓度污染物侵害植物。
(2)屋面径流雨水可由雨落管接入生物滞留设施, 道路径流雨水可经过路缘石豁口进入, 路缘石豁口尺寸和数量应依据道路纵坡等经计算确定。
(3)生物滞留设施应用于道路绿化带时, 若道路纵坡大于1%, 应设置挡水堰/台坎, 以减缓流速并增加雨水渗透量; 设施靠近路基部分应进行防渗处理, 预防对道路路基稳定性造成影响。
(4)生物滞留设施内应设置溢流设施, 可采取溢流竖管、 盖篦溢流井或雨水口等, 溢流设施顶通常应低于汇水面100 mm。
(5)生物滞留设施宜分散部署且规模不宜过大, 生物滞留设施面积与汇水面面积之比通常为5%-10%。
(6)复杂型生物滞留设施结构层外侧及底部应设置透水土工布, 预防周围原土侵入。如经评定认为下渗会对周围建(构)筑物造成塌陷风险, 或者拟将底部出水进行集蓄回用时, 可在生物滞留设施底部和周围设置防渗膜。
(7)生物滞留设施蓄水层深度应依据植物耐淹性能和土壤渗透性能来确定, 通常为200-300 mm, 并应设100 mm超高; 换土层介质类型及深度应满足出水水质要求, 还应符合植物种植及园林绿化养护管理技术要求; 为预防换土层介质流失, 换土层底部通常设置透水土工布隔离层, 也可采取厚度大于100 mm砂层(细砂和粗砂)替换; 砾石层起到排水作用, 厚度通常为250-300 mm, 可在其底部埋置管径为100-150 mm穿孔排水管, 砾石应洗净且粒径大于穿孔管开孔孔径; 为提升生物滞留设施调蓄作用, 在穿孔管底部可增设一定厚度砾石调蓄层。
3.渗透塘(洼地, 关键是下渗和精华, 没有雨水调用)
(1)渗透塘前应设置沉砂池、 前置塘等预处理设施, 去除大颗粒污染物并减缓流速; 有降雪城市, 应采取弃流、 排盐等方法预防融雪剂侵害植物。
(2)渗透塘边坡坡度(垂直: 水平)通常小于1:3, 塘底至溢流水位通常大于0.6 m。
(3)渗透塘底部结构通常为200-300 mm种植土、 透水土工布及300-500 mm过滤介质层。
(4)渗透塘排空时间不应大于24 h。渗透塘应设溢流设施, 并与城市雨水管渠系统和超标雨水径流排放系统衔接, 渗透塘外围应设安全防护方法和警示牌。
4.湿塘(雨水调蓄,有雨水再用调整容积)
(1)进水口和溢流出水口应设置碎石、 消能坎等消能设施, 预防水流冲刷和侵蚀。
(2)前置塘为湿塘预处理设施, 起到沉淀径流中大颗粒污染物作用; 池底通常为混凝土或块石结构, 便于清淤; 前置塘应设置清淤通道及防护设施, 驳岸形式宜为生态软驳岸, 边坡坡度(垂直: 水平)通常为1:2-1:8; 前置塘沉泥区容积应依据清淤周期和所汇入径流雨水SS污染物负荷确定。
(3)主塘通常包含常水位以下永久容积和储存容积, 永久容积水深通常为0.8-2.5 m; 储存容积通常依据所在区域相关计划提出“单位面积控制容积”确定; 含有峰值流量削减功效湿塘还包含调整容积, 调整容积应在24-48 h内排空; 主塘与前置塘间宜设置水生植物种植区(雨水湿地), 主塘驳岸宜为生态软驳岸, 边坡坡度(垂直: 水平)不宜大于1:6。
(4)溢流出水口包含溢流竖管和溢洪道, 排水能力应依据下游雨水管渠或超标雨水径流排放系统排水能力确定。
(5)湿塘应设置护栏、 警示牌等安全防护与警示方法。
5. 雨水湿地
(1)进水口和溢流出水口应设置碎石、 消能坎等消能设施, 预防水流冲刷和侵蚀。
(2)雨水湿地应设置前置塘对径流雨水进行预处理。
(3)沼泽区包含浅沼泽区和深沼泽区, 是雨水湿地关键净化区, 其中浅沼泽区水深范围通常为0-0.3 m, 深沼泽区水深范围为通常为0.3-0.5 m, 依据水
深不一样种植不一样类型水生植物。
(4)雨水湿地调整容积应在24h内排空。
(5)出水池关键起预防沉淀物再悬浮和降低温度作用, 水深通常为0.8-1.2 m, 出水池容积约为总容积(不含调整容积)10%。
5.植草沟
(1)浅沟断面形式宜采取倒抛物线形、 三角形或梯形。
(2)植草沟边坡坡度(垂直: 水平)不宜大于1:3, 纵坡不应大于4%。纵坡较大时宜设置为阶梯型植草沟或在中途设置消能台坎。
(3)植草沟最大流速应小于0.8m/s , 曼宁系数宜为0.2-0.3。
(4)转输型植草沟内植被高度宜控制在100-200 mm。
6. 渗管/渠
(1)渗管/渠应设置植草沟、 沉淀(砂)池等预处理设施。
(2)渗管/渠开孔率应控制在1%-3%之间, 无砂混凝土管孔隙率应大于20%。
(3)渗管/渠敷设坡度应满足排水要求。
(4)渗管/渠四面应填充砾石或其她多孔材料, 砾石层外包透水土工布, 土工布搭接宽度不应少于200 mm。
(5)渗管/渠设在行车路面下时覆土深度不应小于700 mm。
6.植被缓冲带
植被缓冲带为坡度较缓植被区, 经植被拦截及土壤下渗作用减缓地表径流流速, 并去除径流中部分污染物, 植被缓冲带坡度通常为 2%-6%, 宽度不宜小于2 m。
7. 早期雨水弃流设施
常见早期弃流方法包含容积法弃流、 小管弃流(水流切换法)等, 弃流形式包含自控弃流、 渗透弃流、 弃流池、 雨落管弃流等。适适用于屋面雨水雨落管、 径流雨水集中入口等低影响开发设施前端。
