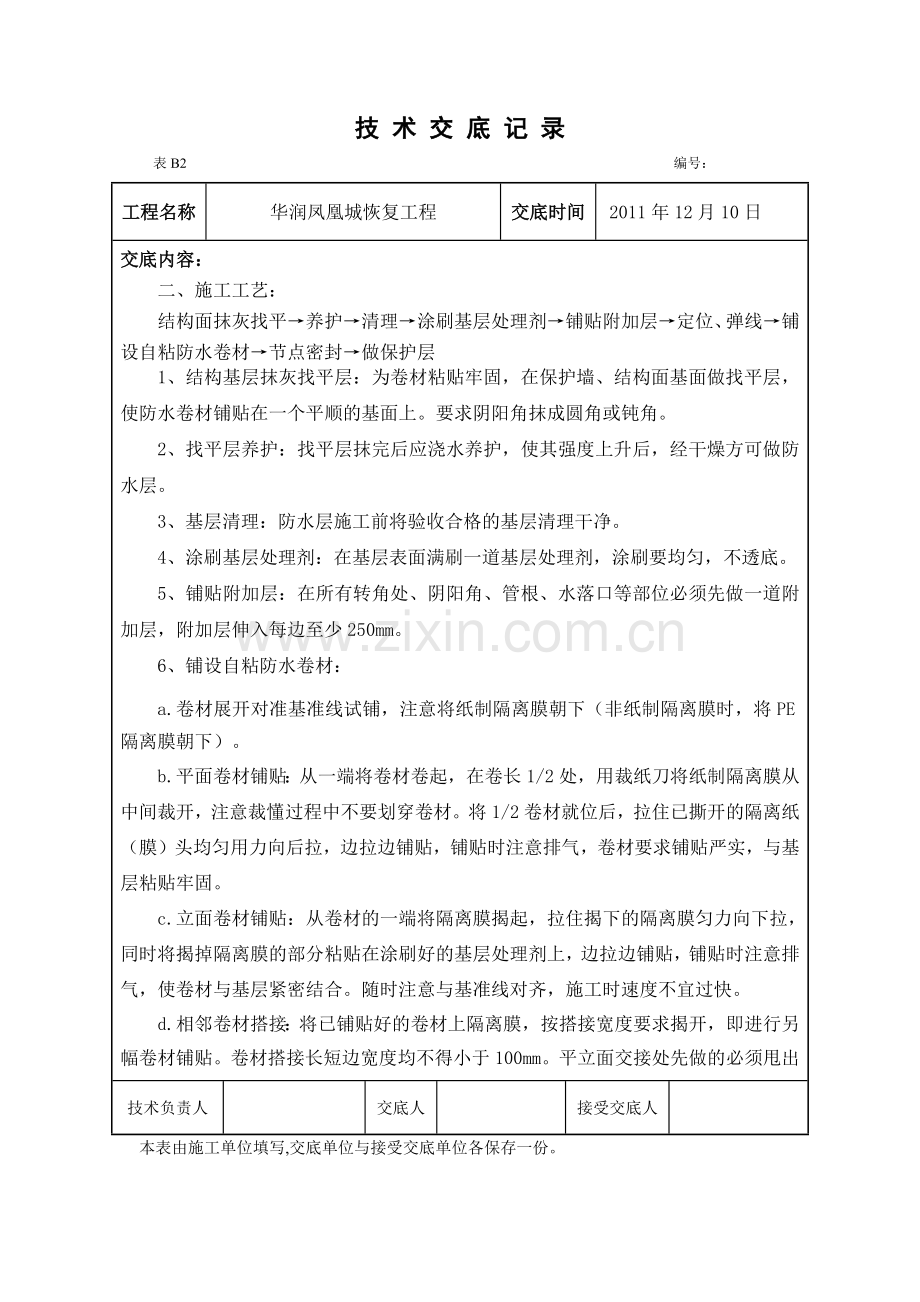

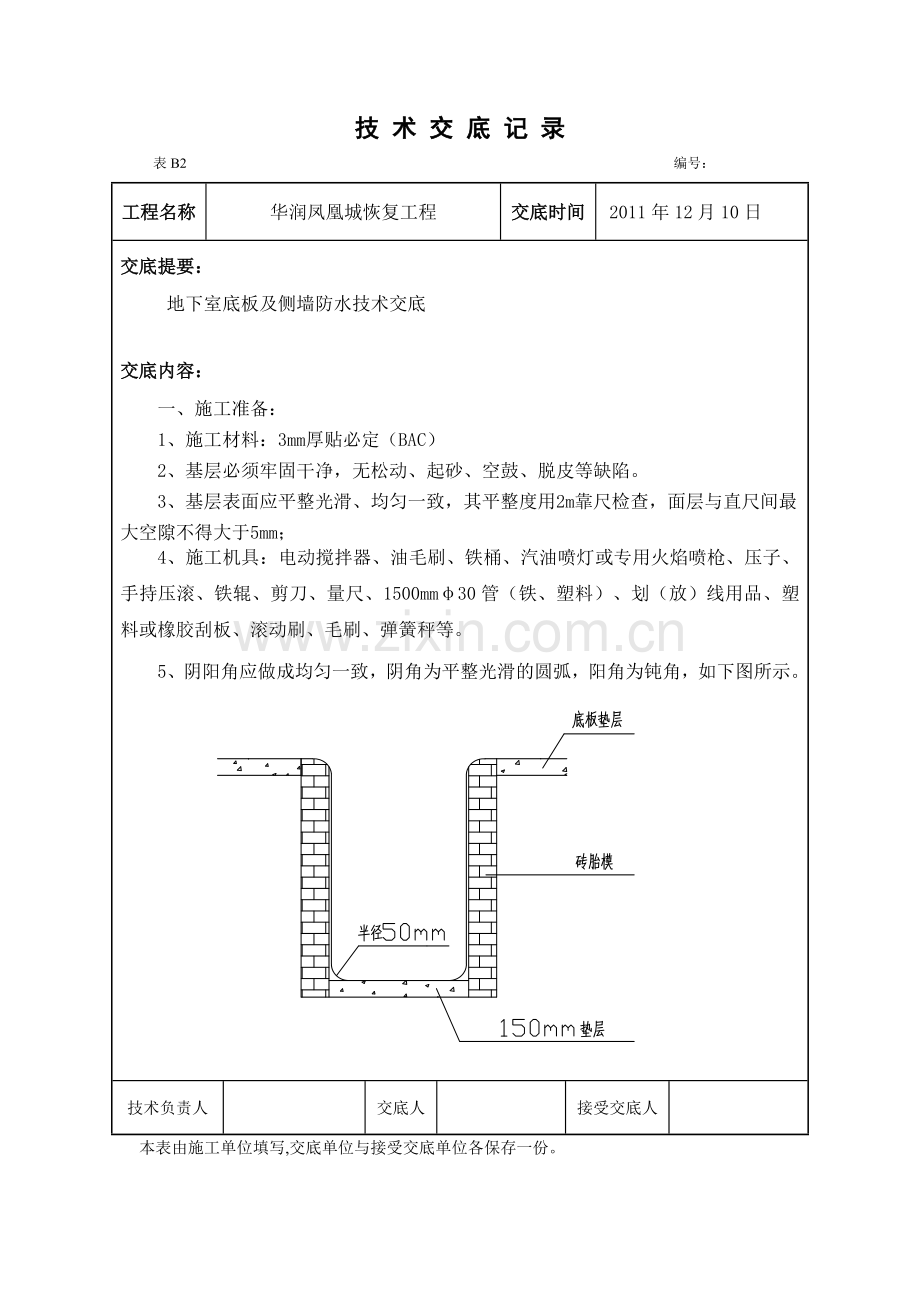

技 术 交 底 记 录 表B2 编号: 工程名称 华润凤凰城恢复工程 交底时间 2011年12月10日 交底提要: 地下室底板及侧墙防水技术交底 交底内容: 一、施工准备: 1、施工材料:3mm厚贴必定(BAC) 2、基层必须牢固干净,无松动、起砂、空鼓、脱皮等缺陷。 3、基层表面应平整光滑、均匀一致,其平整度用2m靠尺检查,面层与直尺间最大空隙不得大于5mm; 4、施工机具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤等。 5、阴阳角应做成均匀一致,阴角为平整光滑的圆弧,阳角为钝角,如下图所示。 技术负责人 交底人 接受交底人 本表由施工单位填写,交底单位与接受交底单位各保存一份。 技 术 交 底 记 录 表B2 编号: 工程名称 华润凤凰城恢复工程 交底时间 2011年12月10日 交底内容: 二、施工工艺: 结构面抹灰找平→养护→清理→涂刷基层处理剂→铺贴附加层→定位、弹线→铺设自粘防水卷材→节点密封→做保护层 1、结构基层抹灰找平层:为卷材粘贴牢固,在保护墙、结构面基面做找平层,使防水卷材铺贴在一个平顺的基面上。要求阴阳角抹成圆角或钝角。 2、找平层养护:找平层抹完后应浇水养护,使其强度上升后,经干燥方可做防水层。 3、基层清理:防水层施工前将验收合格的基层清理干净。 4、涂刷基层处理剂:在基层表面满刷一道基层处理剂,涂刷要均匀,不透底。 5、铺贴附加层:在所有转角处、阴阳角、管根、水落口等部位必须先做一道附加层,附加层伸入每边至少250mm。 6、铺设自粘防水卷材: a.卷材展开对准基准线试铺,注意将纸制隔离膜朝下(非纸制隔离膜时,将PE隔离膜朝下)。 b.平面卷材铺贴:从一端将卷材卷起,在卷长1/2处,用裁纸刀将纸制隔离膜从中间裁开,注意裁懂过程中不要划穿卷材。将1/2卷材就位后,拉住已撕开的隔离纸(膜)头均匀用力向后拉,边拉边铺贴,铺贴时注意排气,卷材要求铺贴严实,与基层粘贴牢固。 c.立面卷材铺贴:从卷材的一端将隔离膜揭起,拉住揭下的隔离膜匀力向下拉,同时将揭掉隔离膜的部分粘贴在涂刷好的基层处理剂上,边拉边铺贴,铺贴时注意排气,使卷材与基层紧密结合。随时注意与基准线对齐,施工时速度不宜过快。 d.相邻卷材搭接:将已铺贴好的卷材上隔离膜,按搭接宽度要求揭开,即进行另幅卷材铺贴。卷材搭接长短边宽度均不得小于100mm。平立面交接处先做的必须甩出 技术负责人 交底人 接受交底人 本表由施工单位填写,交底单位与接受交底单位各保存一份。 技 术 交 底 记 录 表B2 编号: 工程名称 华润凤凰城恢复工程 交底时间 2011年12月10日 交底内容: 1.2m以上,并做好保护,以便与平立面相接。 e.大面铺贴完后,对相对薄弱的部位(即卷材收头部位、卷材剪裁较多的异形部位等)进行检查,发现粘贴不牢处,应采用专用密封膏密封。 f.铺贴完毕后,注意保护卷材上表面隔离膜的完好,不能过早揭开,应在进行下道工序(如铺贴二道卷材、保温材料、做保护层等)时同时撕开。 g.变形缝或施工缝的处理:在变形缝或施工缝处除原有的防水构造外,另加铺两层防水卷材,防水卷材在缝两侧的宽度至少250mm。 7、保护层施工 防水层施工完毕后,经相关单位验收合格后方可进行保护层的施工,施工保护层时要特别注意不得损坏已施工完毕的防水层,做好成品保护措施。 三、质量标准 1、防水材料的品种、质量必须符合设计要求和施工规范的规定,并有产品合格证、试验报告。 2、基层的表面必须无起砂、空裂,且平整洁净,无积水现象,阴阳角处呈圆弧或钝角。处理剂涂刷均匀,不得有漏刷和麻点等缺陷。 3、卷材的铺贴、搭接、收头必须符合施工规范的规定。且粘结牢固,无空鼓、滑移、翘边、起泡、皱折和损伤等现象。 4、防水层及其局部应加强的变形缝、预埋管件处、阴阳角部位的做法,必须符合设计要求和施工规范的规定,不得渗漏水。粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷。 5、涂膜防水层表面不应有积水和渗水的现象。保护层不得有空鼓、裂缝、脱落的现象。 6、防水层的保护层应粘结牢固,结合密实,厚度均匀一致。 技术负责人 交底人 接受交底人 本表由施工单位填写,交底单位与接受交底单位各保存一份。 技 术 交 底 记 录 表B2 编号: 工程名称 华润凤凰城恢复工程 交底时间 2011年12月10日 交底内容: 7、允许偏差项目: 序号 项 目 允许偏差mm 1 卷材搭接宽度偏差 -10 四、成品保护 1、已铺贴好的卷材防水层,要采取保护措施,严禁在防水层上进行施工作业和运输,并及时做防水层的保护层。 2、如有穿过墙面防水层处的管道,施工中与完工后不得损坏变位。 3、防水层施工时不得污染其它已施工完的成品。 4、已涂好的涂膜未固化前,不允许上人和堆积物品,以免涂膜防水层受损坏,造成渗漏。 技术负责人 交底人 接受交底人 本表由施工单位填写,交底单位与接受交底单位各保存一份。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
