收藏 分销(赏)

抹灰施工方案(改).doc

上传人:xrp****65 文档编号:6342500 上传时间:2024-12-06 格式:DOC 页数:11 大小:82.50KB
下载 相关 举报
抹灰施工方案(改).doc_第1页
第1页 / 共11页
抹灰施工方案(改).doc_第2页
第2页 / 共11页
抹灰施工方案(改).doc_第3页
第3页 / 共11页
抹灰施工方案(改).doc_第4页
第4页 / 共11页
抹灰施工方案(改).doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

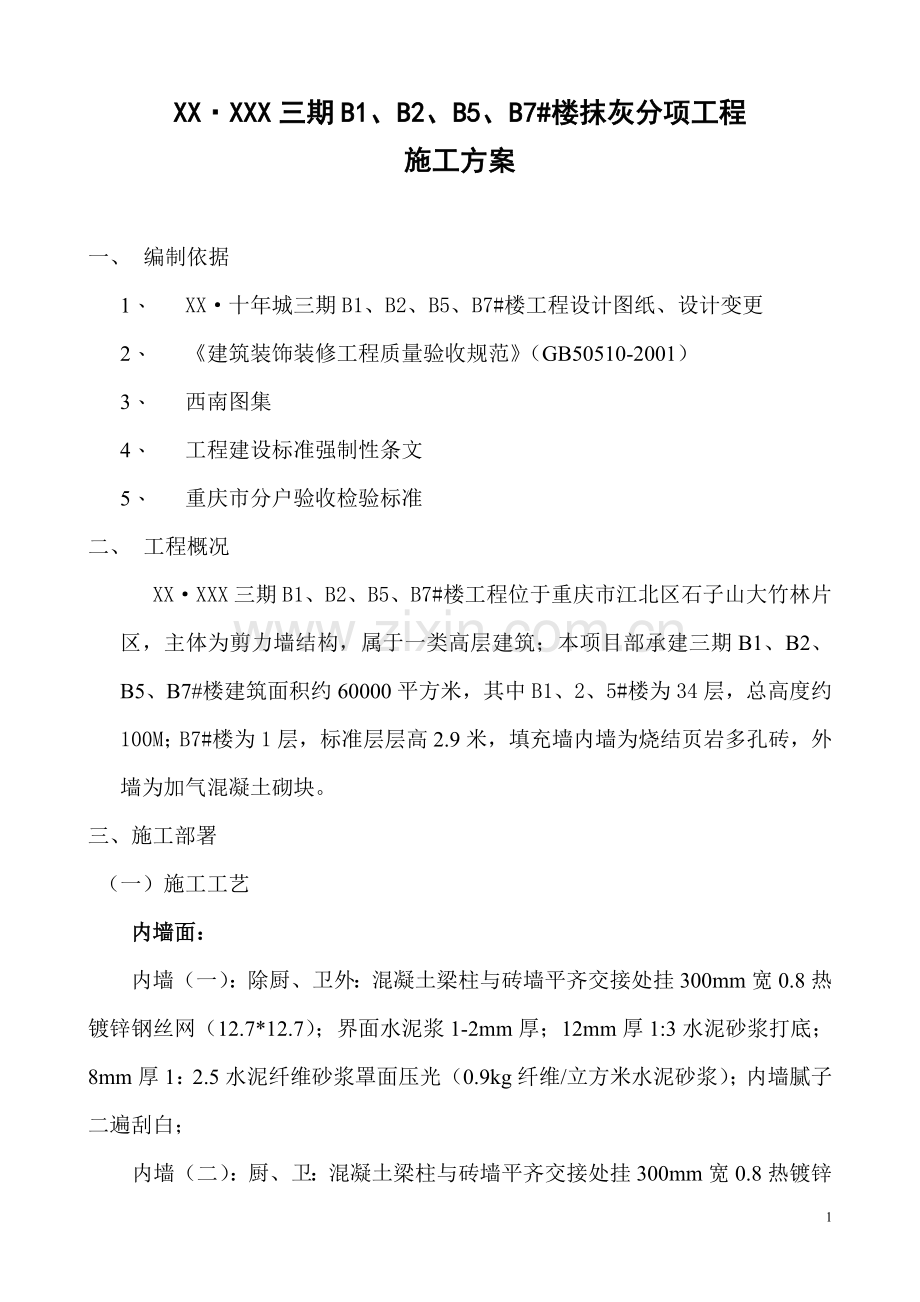

1、XXXXX三期B1、B2、B5、B7#楼抹灰分项工程施工方案一、 编制依据1、 XX十年城三期B1、B2、B5、B7#楼工程设计图纸、设计变更2、 建筑装饰装修工程质量验收规范(GB50510-2001)3、 西南图集4、 工程建设标准强制性条文5、 重庆市分户验收检验标准二、 工程概况XXXXX三期B1、B2、B5、B7#楼工程位于重庆市江北区石子山大竹林片区,主体为剪力墙结构,属于一类高层建筑;本项目部承建三期B1、B2、B5、B7#楼建筑面积约60000平方米,其中B1、2、5#楼为34层,总高度约100M;B7#楼为1层,标准层层高2.9米,填充墙内墙为烧结页岩多孔砖,外墙为加气混凝土

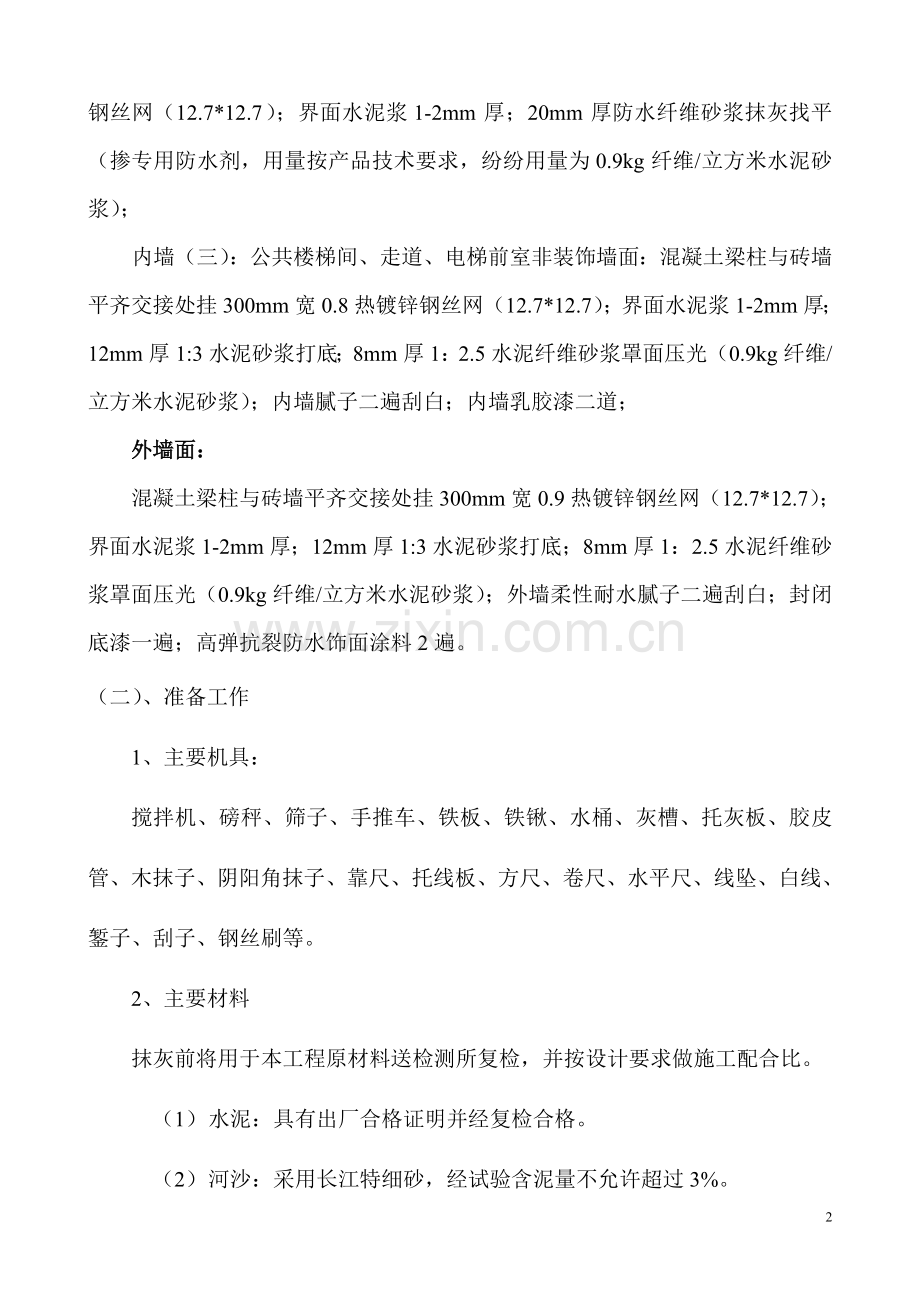

2、砌块。三、施工部署 (一)施工工艺 内墙面:内墙(一):除厨、卫外:混凝土梁柱与砖墙平齐交接处挂300mm宽0.8热镀锌钢丝网(12.7*12.7);界面水泥浆1-2mm厚;12mm厚1:3水泥砂浆打底;8mm厚1:2.5水泥纤维砂浆罩面压光(0.9kg纤维/立方米水泥砂浆);内墙腻子二遍刮白;内墙(二):厨、卫:混凝土梁柱与砖墙平齐交接处挂300mm宽0.8热镀锌钢丝网(12.7*12.7);界面水泥浆1-2mm厚;20mm厚防水纤维砂浆抹灰找平(掺专用防水剂,用量按产品技术要求,纷纷用量为0.9kg纤维/立方米水泥砂浆);内墙(三):公共楼梯间、走道、电梯前室非装饰墙面:混凝土梁柱与砖墙平

3、齐交接处挂300mm宽0.8热镀锌钢丝网(12.7*12.7);界面水泥浆1-2mm厚;12mm厚1:3水泥砂浆打底;8mm厚1:2.5水泥纤维砂浆罩面压光(0.9kg纤维/立方米水泥砂浆);内墙腻子二遍刮白;内墙乳胶漆二道;外墙面:混凝土梁柱与砖墙平齐交接处挂300mm宽0.9热镀锌钢丝网(12.7*12.7);界面水泥浆1-2mm厚;12mm厚1:3水泥砂浆打底;8mm厚1:2.5水泥纤维砂浆罩面压光(0.9kg纤维/立方米水泥砂浆);外墙柔性耐水腻子二遍刮白;封闭底漆一遍;高弹抗裂防水饰面涂料2遍。(二)、准备工作1、主要机具:搅拌机、磅秤、筛子、手推车、铁板、铁锹、水桶、灰槽、托灰板、

4、胶皮管、木抹子、阴阳角抹子、靠尺、托线板、方尺、卷尺、水平尺、线坠、白线、錾子、刮子、钢丝刷等。2、主要材料抹灰前将用于本工程原材料送检测所复检,并按设计要求做施工配合比。(1) 水泥:具有出厂合格证明并经复检合格。(2) 河沙:采用长江特细砂,经试验含泥量不允许超过3%。(3) 石灰膏:采用有出厂合格证并经检测所做砂浆配合比试配的石灰精替代。3、作业条件(1)抹灰前混凝土钢筋保护层扫描检测、板厚检测等主体结构检测报告结果合格。(2)砂浆搅拌机、提升机等机械设备就位,安装调试完毕。(3)外墙面上的脚手孔洞,螺杆洞应堵实严密,不得留有塑料套管,堵孔必须用1:3水泥砂浆堵螺杆洞,用C30细石砼封堵

5、脚手眼。(4)将砼墙表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1:3水泥砂浆分层找平,把外露的钢筋头和铁丝等事先清除掉。(5)抹灰前用扫帚将基层清理干净,用清水反复冲洗,经验收同意后方可进行抹灰施工。(6)砌体与砼交接处处理:位了避免砌体与砼交接处抹灰后产生裂缝,该处必须进行处理(如下图),钢丝网型号0.9厚12.7x12.7孔。四、 施工工艺内墙(一)施工工艺流程:搭脚手架弹线、套方、找规矩支架预制安装墙面冲筋基层处理抹底灰垫层砂浆抹面层砂浆刷乳胶漆养护a) 搭脚手架:标准层抹灰采用高凳子铺竹跳板的方法搭设,但高凳间距不能大于1m,若层高超过3m采用搭设钢管脚手架的方法;b) 吊

6、垂直、套方、找规矩贴灰饼,根据基层表面平整、垂直度情况经检查后确定抹灰层厚度;用线坠、方尺、拉通线的方法贴灰饼,用托线板找好垂直,灰饼可作为剔踢脚线依据,灰饼宜用1:3水泥砂浆做成5cm见方,间距1.8m左右;c) 墙面冲筋:根据贴好的灰饼,在水平和垂直方向各灰饼之间,用与抹灰层相同的水泥砂浆抹冲筋。首先应把门窗口角和墙面、柱面抹出水泥护角,用1:2水泥砂浆做好护角,每侧宽度不小于50mm。做护角时要两面贴好靠尺,成活后应与抹灰面平齐。在抹水泥护角同时,用1:2水泥砂浆抹好门窗边,以利门窗安装。d) 基层处理:首先将凸出的砼剔平,墙身清洗湿润墙面后用铁板将纯水泥浆满刮在墙面上;e) 抹底灰:1

7、2mm厚1:3水泥砂浆打底扫毛,然后用托线板全面检查墙面垂直平整情况,阴阳角是否方正,管道处是否抹齐。墙与顶交接处是否光滑平整,墙面抹灰应在管道安装前进行,抹灰面接槎应平整。抹灰后应及时将散落的砂浆清理干净;f) 抹面层灰:8mm厚1:2.5水泥纤维砂浆罩面压光(0.9kg纤维/立方米水泥砂浆),用刮尺找值,用砂板压实收平,不能压光;g) 最后待墙面抹灰成型1个月左右刮内墙腻子;h) 面层抹灰完成后第二天开始浇水养护,每天养护次数不得少于3次;内墙(二)施工工艺流程:搭脚手架弹线、套方、找规矩支架预制安装墙面冲筋基层处理抹底灰垫层砂浆抹面层砂浆刷乳胶漆养护a、 搭脚手架:同上;b、 吊垂直、套

8、方、找规矩:同上;c、 墙面冲筋:同上;d、 基层处理:同上;抹底灰:12mm厚1:3水泥砂浆(掺专用防水剂,用量按产品技术要求,纷纷用量为0.9kg纤维/立方米水泥砂浆)打底扫毛,然后用托线板全面检查墙面垂直平整情况,阴阳角是否方正,管道处是否抹齐。墙与顶交接处是否光滑平整,墙面抹灰应在管道安装前进行,抹灰面接槎应平整。抹灰后应及时将散落的砂浆干净;e、 抹面层灰:8mm厚1:2.5水泥纤维砂浆罩面压光(掺专用防水剂,用量按产品技术要求,纷纷用量为0.9kg纤维/立方米水泥砂浆),用刮尺找值,用砂板压实收平,不能压光;f、 面层抹灰完成后第二天开始浇水养护,每天养护次数不得少于3次。内墙(一

9、)施工工艺流程:搭脚手架弹线、套方、找规矩支架预制安装墙面冲筋基层处理抹底灰垫层砂浆抹面层砂浆刷乳胶漆养护a)搭脚手架:搭设钢管脚手架;b)吊垂直通线、套方、找规矩贴灰饼,根据基层表面平整、垂直度情况经检查后确定抹灰层厚度;用线坠、方尺、拉通线的方法贴灰饼,用托线板找好垂直,灰饼可作为剔踢脚线依据,灰饼宜用1:3水泥砂浆做成5cm见方,间距1.8m左右;c)墙面冲筋:根据贴好的灰饼,在水平和垂直方向各灰饼之间,用与抹灰层相同的水泥砂浆抹冲筋。首先应把门窗口角和墙面、柱面抹出水泥护角,用1:2水泥砂浆做好护角,每侧宽度不小于50mm。做护角时要两面贴好靠尺,成活后应与抹灰面平齐。在抹水泥护角同时

10、,用1:2水泥砂浆抹好门窗边,以利门窗安装。d)基层处理:首先将凸出的砼剔平,墙身清洗湿润墙面后用铁板将纯水泥浆满刮在墙面上;e)抹底灰:12mm厚1:3水泥砂浆打底扫毛,然后用托线板全面检查墙面垂直平整情况,阴阳角是否方正,管道处是否抹齐。墙与顶交接处是否光滑平整,墙面抹灰应在管道安装前进行,抹灰面接槎应平整。抹灰后应及时将散落的砂浆清理干净;f)抹面层灰:8mm厚1:2.5水泥纤维砂浆罩面压光(0.9kg纤维/立方米水泥砂浆),用刮尺找值,用砂板压实收平,不能压光;g)最后待墙面抹灰成型1个月左右刮外墙腻子;h)面层抹灰完成后第二天开始浇水养护,每天养护次数不得少于3次;五:质量标准 严格

11、执行建筑装饰装修工程质量验收规范(GB50210-2001)及重庆市住宅工程质量分户验收标准;具体质量要求及检查方法见下表。一般抹灰的允许偏差和检验方法:项次项目允许偏差(mm)检查方法1立面垂直2用2m垂直检测尺检查2表面平整3用2m靠尺及塞尺检查3阴阳角方正5用直角检测尺检查4分格条直线度2拉5m小线和尺量检查5墙裙、勒角上口直线2拉5m小线和尺量检查 一般项目中:定性项目必须基本达到,定量项目中,每个项目必须有80%以上定实测点达到规范要求,其余20%的点不得超过规范要求数据的50%。重庆市住宅工程质量分户验收标准:项目验收内容检查方法验收标准墙面天棚面层墙面空鼓、裂缝、脱层和爆灰小锤轻

12、击和观察检查,可击范围内轻击点间距不得超过40cm无空鼓、脱层;距检查面1m处正视无裂缝和爆灰室内空间尺寸室内净高1、在分户验收记录所附的套型图上标明房间编号;2、每个房间净高抽查五点,开间、进深尺寸各抽测两处;3、偏差为实测值与推算之差;极差为实测值中最大值与最小值之差;4、使用“激光测距仪”进行检测最大负偏差不超过15mm,极差不超过15mm室内净开间极差不超过10mm且不超过垂直长度的0.5%六、分户验收检测根据重庆市住宅工程质量分户验收管理办法,施工单位必须对商品实行分户检查,并且形成检查验收记录;为此我项目部在抹灰工序完成后成立以项目经理为组长,技术负责人为副组长,施工员、质检员为成

13、员的质量检查小组;严格按照分户验收标准逐户检查验收,并做详细记录,对在检查验收中发现的不达标项目及时返工整改。七、成品保护 1、推小车或搬运东西时,不得破坏门窗、口角和墙面。严禁登踩窗台板,防止损坏其棱角。 2、拆除脚手架时轻拆轻放,拆后堆放整齐,不撞坏门窗、墙面及门窗角。 3、要保护好墙上的预埋件、窗帘沟、电线槽、盒、水暖设备盒预埋孔洞等,不要随意抹死。 4、要保护好地面地漏,禁止在地面上拌灰和直接在地面上堆放砂浆。八、安全措施 (一)脚手架 1、操作前,按有关操作规程检查脚手架达设是否牢固,跳板有无腐朽和探头板;凡有不符合安全要求之处,应及时修理改正,经检查鉴定合格后方能进行施工操作。2、

14、距地面3m以上的作业面外侧,必须绑两道牢固的防护栏,并设18cm高的挡脚板或绑扎防护网。3、在多层脚手架上作业时,尽量避免在同一垂直线上工作;如需立体交叉同时作业时,应有防护措施,并设专人负责。4、脚手板(跳板)严禁达设在窗台上及悬挑板上。(二)垂直运输 1、垂直运输机械、外用电梯必须在安装后经有关部门检查鉴定合格后才能使用,并应定期检查附墙和联结件的连接情况,不符合要求必须及时调整。 2、垂直运输机械必须有防雷接地装置。 3、电梯运输严禁超载。(三)临时用电 1、电器机具必须专人负责,施工机具必须有安全可靠的接地装置。 2、现场临时用电,不允许架设在钢管脚手架上。在潮湿场所,照明电压不得超过

15、36v。(四)施工现场 1、层高较高,抹灰时应系好安全带;四口临边防护处施工应注意安全,当心坠落,防护设施不得随意拆除。 2、严禁在独跳板上施工。 3、严禁酒后作业。 4、施工用电、照明严格按安全操作规程,不得乱拉乱接。 5、进入现场必须戴好安全帽,临边、高空作业必须系好安全带;禁止穿硬底鞋上脚手架。6、洞口、电梯井、楼梯间末设防护栏处等危险部位必须设置盖板、围栏、安全网等。没有以上措施,操作人员不得进入现场。(五)其他注意事项 1、作业时,不得从高处往下仍东西,脚手架上不得集中堆放材料;操作用工具应搁置稳当,以防坠下伤人。2、操作人员必须遵守操作规程,听从安全员指挥,消除隐患,防止事故发生。

16、九、质量通病防治 1、空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不得浇水,每层抹灰得过厚;混凝土结构表面未剔毛甩毛;混凝土表面未清扫,不浇水就抹灰;抹灰后不养护。为解决好空鼓、开裂的质量问题,应从下面三个方面解决(1)施工前基体清理和浇水;(2)施工操作时分层压实严格安全要求施工;(3)施工后及时浇水养护,并注意操作地点的清洁,抹灰层一次抹到底,克服烂根。 2、面积接搓不平、颜色不一致:搓子甩掉得不规矩留搓不平,故接搓时难找平。注意接搓应避免在块中,应留置在分格条处,或不现眼的地方;外抹水泥一定要采用同品种、同批号进场的水泥以保证抹灰层的颜色一致。施工前基层浇水要透,便于操

17、作,避免压活困难将表面压黑,造成颜色不均匀。十、施工注意事项 1、抹灰基层余灰、灰尘必须清理干净,并洒水湿润,浇水量以水分渗入砌块深度810mm为宜,且浇水宜在抹灰前一天进行,但抹灰时墙面不显浮水。 2、贴灰饼时先核查房间净开间尺寸,若不能满足分户验收要求的部位要剔打后再进入抹灰工序。 3、抹灰面层施工完24h后即安排专人浇水养护,养护时间不得少于7d,每天至少浇水两次。 4、施工中施工人员必须有可靠的个人防护措施,施工材料不得随意堆放脚手架以及建筑物边缘。 5、局部抹灰厚度超过3cm处,必须分层抹灰,严格控制同时增加养护次数。 6、抹灰过程中,必须设置专人控制配合比,保证施工砂浆严格按照配合比施工。11

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
