资源描述

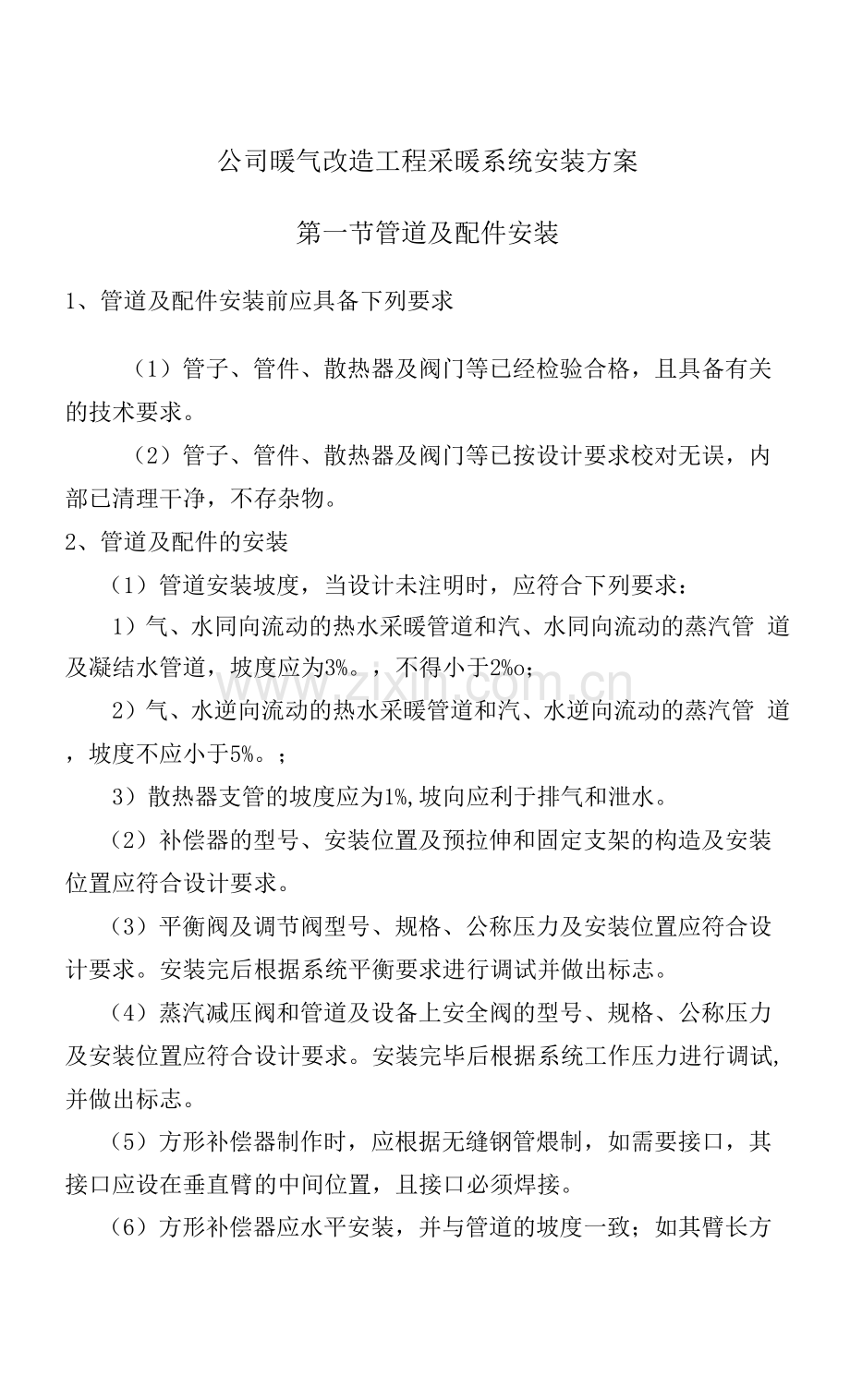

公司暖气改造工程采暖系统安装方案
第一节管道及配件安装
1、管道及配件安装前应具备下列要求
(1)管子、管件、散热器及阀门等已经检验合格,且具备有关 的技术要求。
(2)管子、管件、散热器及阀门等已按设计要求校对无误,内 部已清理干净,不存杂物。

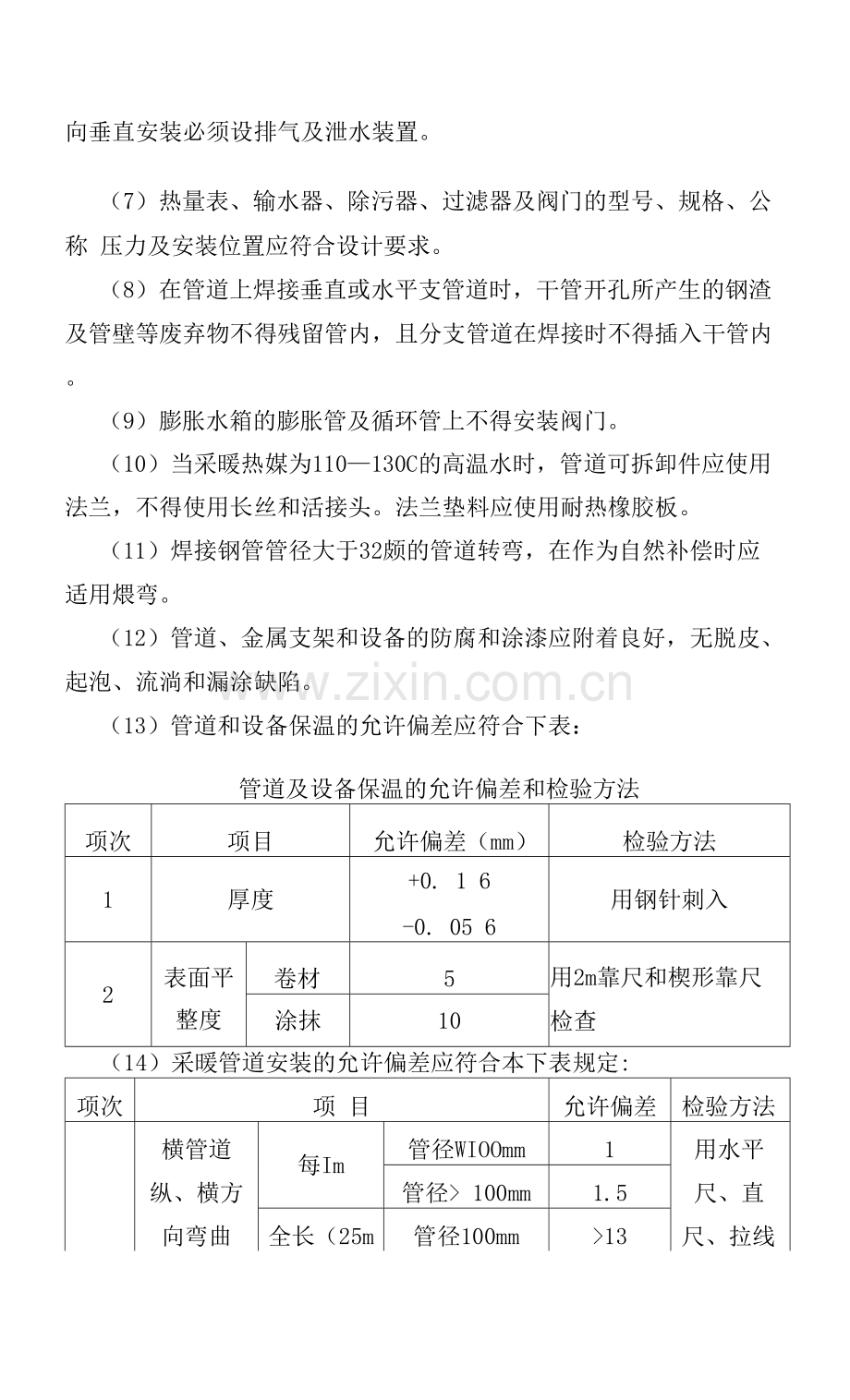

2、管道及配件的安装
(1)管道安装坡度,当设计未注明时,应符合下列要求:
1)气、水同向流动的热水采暖管道和汽、水同向流动的蒸汽管 道及凝结水管道,坡度应为3%。,不得小于2%o;
2)气、水逆向流动的热水采暖管道和汽、水逆向流动的蒸汽管 道,坡度不应小于5%。;
3)散热器支管的坡度应为1%,坡向应利于排气和泄水。
(2)补偿器的型号、安装位置及预拉伸和固定支架的构造及安装 位置应符合设计要求。
(3)平衡阀及调节阀型号、规格、公称压力及安装位置应符合设 计要求。安装完后根据系统平衡要求进行调试并做出标志。
(4)蒸汽减压阀和管道及设备上安全阀的型号、规格、公称压力 及安装位置应符合设计要求。安装完毕后根据系统工作压力进行调试, 并做出标志。
(5)方形补偿器制作时,应根据无缝钢管煨制,如需要接口,其 接口应设在垂直臂的中间位置,且接口必须焊接。
(6)方形补偿器应水平安装,并与管道的坡度一致;如其臂长方 向垂直安装必须设排气及泄水装置。
(7)热量表、输水器、除污器、过滤器及阀门的型号、规格、公称 压力及安装位置应符合设计要求。
(8)在管道上焊接垂直或水平支管道时,干管开孔所产生的钢渣 及管壁等废弃物不得残留管内,且分支管道在焊接时不得插入干管内。
(9)膨胀水箱的膨胀管及循环管上不得安装阀门。
(10)当采暖热媒为110—130C的高温水时,管道可拆卸件应使用 法兰,不得使用长丝和活接头。法兰垫料应使用耐热橡胶板。
(11)焊接钢管管径大于32颇的管道转弯,在作为自然补偿时应 适用煨弯。
(12)管道、金属支架和设备的防腐和涂漆应附着良好,无脱皮、 起泡、流淌和漏涂缺陷。
(13)管道和设备保温的允许偏差应符合下表:
管道及设备保温的允许偏差和检验方法
项次
项目
允许偏差(mm)
检验方法
1
厚度
+0. 1 6
-0. 05 6
用钢针刺入
2
表面平 整度
卷材
5
用2m靠尺和楔形靠尺 检查
涂抹
10
(14)采暖管道安装的允许偏差应符合本下表规定:
项次
项 目
允许偏差
检验方法
横管道
每Im
管径WIOOmm
1
用水平
纵、横方
管径> 100mm
1.5
尺、直
向弯曲
全长(25m
管径100mm
>13
尺、拉线
(mm)
以上)
管径> 100mm
>25
和尺量检
注:Dmax, Dmin分别为官子最大外径及最小外径。
查
2
立管垂直
度(mm)
每lin
2
吊线和尺 量检查
全长(5m以上)
>10
3
弯
管
椭圆率
Dmax-Dmin
Dmax
管径100mm
10%
用外卡钳
和尺量检
查
管径> 100mm
8%
折皱不平度
(mm)
管径W 100mm
4
管径> 100mm
5
第二节辅助设备及散热器安装
1、散热器组对应平直紧密,组队后的平直度应符合下表规定:
组对后的散热器平直度允许偏差2、组对散热器的垫片应符合下列规定:
项
次
散热器类型
片数
允许偏差
(mm)
1
长翼型
2—4
4
5—7
6
2
铸铁片式
钢制片式
3—15
4
16—25
6
(1) 组对散热器垫片应使用成品,组队后垫片外漏不应大于1mm。
(2) 散热器垫片材质当设计无要求时,应采用耐热橡胶。
3、散热器支架、托架安装,位置应准确,埋设牢固。散热器支 架、托架数量,应符合设计或产品说明书要求。
4、散热器背面与装饰后的墙内表面安装距离,应符合设计或产 品说明书要求。如设计未注明,应为30赋。
5、铸铁或钢制散热器表面的防腐及面漆应附着良好,色泽均匀,无脱落、起泡、流淌和漏涂缺陷。
第三节系统水压试验及调试
1、试验压力应符合设计要求:
(1) 蒸汽、热水采暖系统,应以系统定点的试验压力加0. IMPa 作水压试验,同时在系统顶点的试验压力不小于0. 3MPa。
(2) 高温热水采暖系统,试验压力应为系统顶点工作压力加 0. 4MPao
使用塑料管及复合管的热水采暖系统,应以系统顶点工作压力加 0. 2MPa作水压试验,同时在系统顶点的试验压力不小于0. 4MPa。
2、系统的清扫及调试
(1) 系统试压合格后,应对系统进行冲洗并清扫过滤器及除污 器。
(2) 系统冲洗完毕后应充水、加热、进行试运行和调试。
第四节 地沟开挖砖砌检查井
1、土方工程及地基处理
沟槽土方开挖:采用人工挖掘到沟边、人装机动车运到建设单 位指定地点。其余开挖采用反铲挖掘机挖土自卸车运土到建设单位 指定地点,人工配合清土。
2、施工程序:管道轴线复核一标高测定一役垫层一排砖脚一井体砌 筑一压顶结构一内外面粉刷一养护一复土。
(1) 井底先浇筐垫层,后砌砖;砖块必须做到大堆过夜浇水, 湿度适中;砌墙时使用按井高要求和规定灰缝的皮数杆,灰缝不宜超 大。
(2) 砌砖采用一刀一灰或挤浆法,确保砂浆饱满度在85%以上; 有隔墙双井内外墙同步砌筑,尽量不留接搓,有高低差墙面采用踏步 式接法;砌砖方井墙第一皮砖和顶层砖应砌成丁砖层。园井墙均采用 丁砖砌筑。
(3) 控制砌墙砂浆配合和使用时间;砌砖墙时切不使用过夜砂 浆;各种内外墙体砂浆,必须保护按设计要求强度施工。
(4) 一砖方井墙砌体采用一顺一丁砌法。
