资源描述

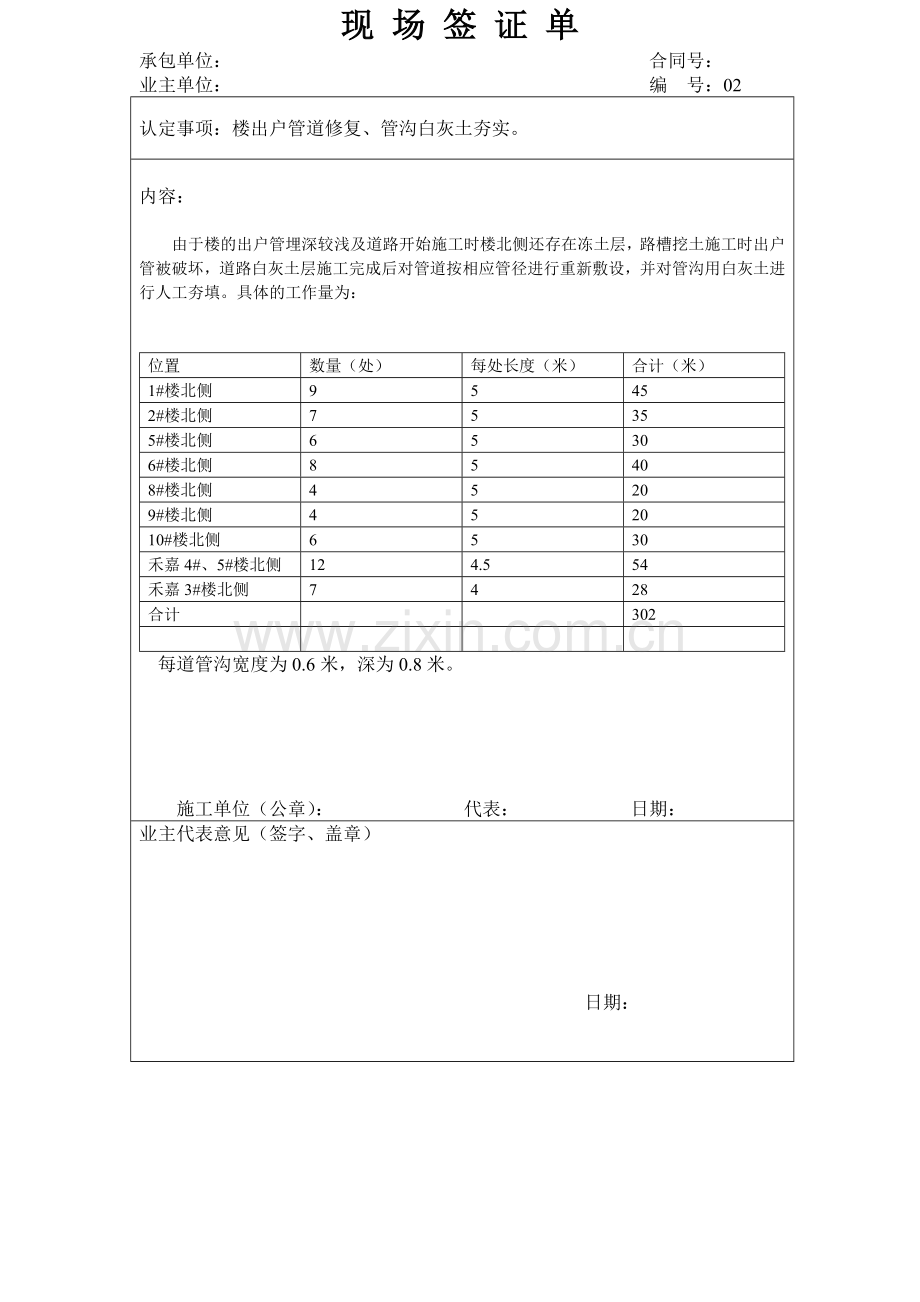

现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:02
认定事项:楼出户管道修复、管沟白灰土夯实。
内容:
由于楼的出户管埋深较浅及道路开始施工时楼北侧还存在冻土层,路槽挖土施工时出户管被破坏,道路白灰土层施工完成后对管道按相应管径进行重新敷设,并对管沟用白灰土进行人工夯填。具体的工作量为:
位置
数量(处)
每处长度(米)
合计(米)
1#楼北侧
9
5
45
2#楼北侧
7
5
35
5#楼北侧
6
5
30
6#楼北侧
8
5
40
8#楼北侧
4
5
20
9#楼北侧
4
5
20
10#楼北侧
6
5
30
禾嘉4#、5#楼北侧
12
4.5
54
禾嘉3#楼北侧
7
4
28
合计
302
每道管沟宽度为0.6米,深为0.8米。
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:03
认定事项:增设及原有井室处理
内容:
一、增设
1、10#楼北侧DN500排水管线有0.7米被压坏,排水不通,我方对其进行处理,将损坏的管道清除,经业主同意加设排水检查井一座。高度为2.5米。
2、5#楼北侧DN500排水管线主管线,门卫东数第二座,土建施工压坏排水不通,经业主同意重新砌筑排水检查井一座,高度1.7米。
3、9#楼西山墙处,经业主同意加设排水检查井二座。高度为2.5米。一座花园东侧排水接至主管线(人工挖土),一座花园北侧、2#楼东侧三个庭院排水接至主管线(人工挖土)
4、禾嘉4#、5#楼南侧雨水管向西接入主排水管道,增设转折井一座,过各种管线跨越井一座,高度1.7米
5、禾嘉4#、5#楼出户检查井(16座)及化粪池井(3座)接高,高度1.3米
二、原有井室处理
1、由于小区工程施工污水检查井遭到损坏,我方对其进行维修,整个小区我方共计修复检查井96座,平均每座井修复高度为30厘米。
2、 应建设单位要求,我方对小区内所有路内的井室进行加高处理,自来水井5座,其中有三座的高度为1.5米、两座0.5米高,井径为1.5米。采暖井一座,高度为0.3米,长1.4,宽1米。
3、采暖、通信等管线及土建施工(禾嘉4、5#)将原由我方施工的各个出户检查井於填、我方进行人工清理共计109座
业主代表意见(签字、盖章)
年 月 日
施工单位(签字、盖章)
日
年 月 日
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:04
认定事项:1#楼白灰土加深处理
内容:
1#楼北侧路西段,由于是小区所有施工队伍的生活用水取水处,长期受水浸泡,基底为淤泥层,我方在工程施工时对其进行加深处理。工作量为:
1、 挖掘机清出淤泥层用时3小时
2、
东西路长度为12米、宽度为9米。
南北路长度为10米、宽度为5米。
加深的深度为0.8米。
共计为:
(12×8.5+10×5)×0.8=121.6立方米
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:05
认定事项:处理自来水维修工作坑
内容:
自来水打压时我方施工的路上有四处漏水,自来水施工队对其进行维修后,我方对维修时所挖的工作坑进行处理。处理的方式为:用C20混凝土处理。工作量为:
一、7米主路3处,每处为;
2米×2米×1.8米深=7.2立方米
合计7.2×3=21.6
二、1#楼南侧1处
1.5米×1米×1.2米=1.8立方米
总计处理理工作量为:21.6+1.8=23.4立方米
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:06
认定事项:庭院排水凿墙基础和地面
内容:
1、由于庭院排水在院墙处没有预留孔,我方在做庭院排水时要凿出空洞,共计有53处,每处开凿尺寸为:0.5米×0.5米×0.5米=0.125立方米,共计0.125×53=6.625立方米。
用工:13工日
2、5#楼南侧庭院排水管线处有三处原有地面混凝土板需要拆除,拆除的工作量为:
6×0.6×0.2×3=1.8立方米。
用工:8工日
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:07
认定事项:施工抽水
内容:
由于禾嘉4#、5#楼地下水位较高,道路施工时路基受水浸泡,经业主同意后用2寸水泵抽水3天,每天两个台班,抽水台班为:6个,人工工日6个。
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:08
认定事项:各种管沟处理
内容:
道路基层形成后各种管线进行施工,将路基础破坏,我方应建设单位的要求对管沟进行白灰土夯填处理:
1)、1#、2#楼西侧通讯管沟:长10米、宽0.6米、深1.5米,合计9立方米
2)、7米主路通讯管沟两道:长16米、宽0.6米。深1.5米。合计14.4立方米
3)、6#楼南侧监控管沟:长5米、宽0.6米、深1.6米,合计4.8立方米
4)、10#楼强电管沟:长12米、宽1米、深1.2米,合计14.4立方米
5)、3#楼强电管沟:长11米、宽1.5米、深1.5米,合计24.75立方米
6)、8#楼南侧强电管沟:长6米、宽1米、深1米,合计6立方米
7)、禾嘉4#5#楼北侧强电管沟:长103米、深0.6米、宽0.6米,合计37立方米
8)、换热站西侧有一基坑应建设单位要求需要进行处理:面积有6平方米、深度为2.5米,合计15立方米
9)、1#楼北侧在道路基层结束后通讯工程开始施工,将我方施工的道路基层破坏,我方在其施工后进行管沟处理,处理工作量为:长79米×宽1米×深1.2米,合计为94.8立方米
总计工作量为:9+14.4+4.8+14.4+24.75+6+37+15+94.8=220立方米
方式为:用装载机装车、自卸汽车运土、人工回填,人工分层夯实。
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:09
认定事项:白灰土返工重新施工
内容:
6#楼南部的白灰土摊铺后,在我方碾压前,自来水就进行施工致使我方无法进行施工,待自来水施工后(6天)我方对白灰土进行重新施工。
面积为4.2×46米=193平方米
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
现 场 签 证 单
承包单位: 合同号:
建设单位: 编 号:01
认定事项:3#楼车库路运土
内容:
3#楼车库路严重缺土应业主要求由我方运土
1、素土夯填:装载机装土、自卸汽车运土、推土机推土、人工倒土及人工夯实。土方量为:
(3.5+2.5)*1.3/2*1.07=417立方米
地梁
3.5米
1.3米
2.5米
2 白灰土装载机装土、汽车运土、推土机推土到位6.6米路北只楼墙面:
3.7*0.6*1.7=238立方米
6.6米路西部 0.6*6.3*40=151立方米
小计381立方米
楼 车库
3.7 6.7米
业主代表意见(签字、盖章)
年 月 日
施工单位(签字、盖章)
年 月 日
现 场 签 证 单
承包单位: 合同号:
业主单位: 编 号:10
认定事项:白灰土返工重新施工
内容:
由于施工现场地下管道较多,施工后基本上都是原土松填,我方施工时,运送生石灰的车辆不能直接运送到道路施工的指定位置,经建设单位同意,用装载机、小吨位自卸车配合使用,将生石灰运送至施工位置。
运送生石灰约:360吨
施工单位(公章): 代表: 日期:
业主代表意见(签字、盖章)
日期:
展开阅读全文
