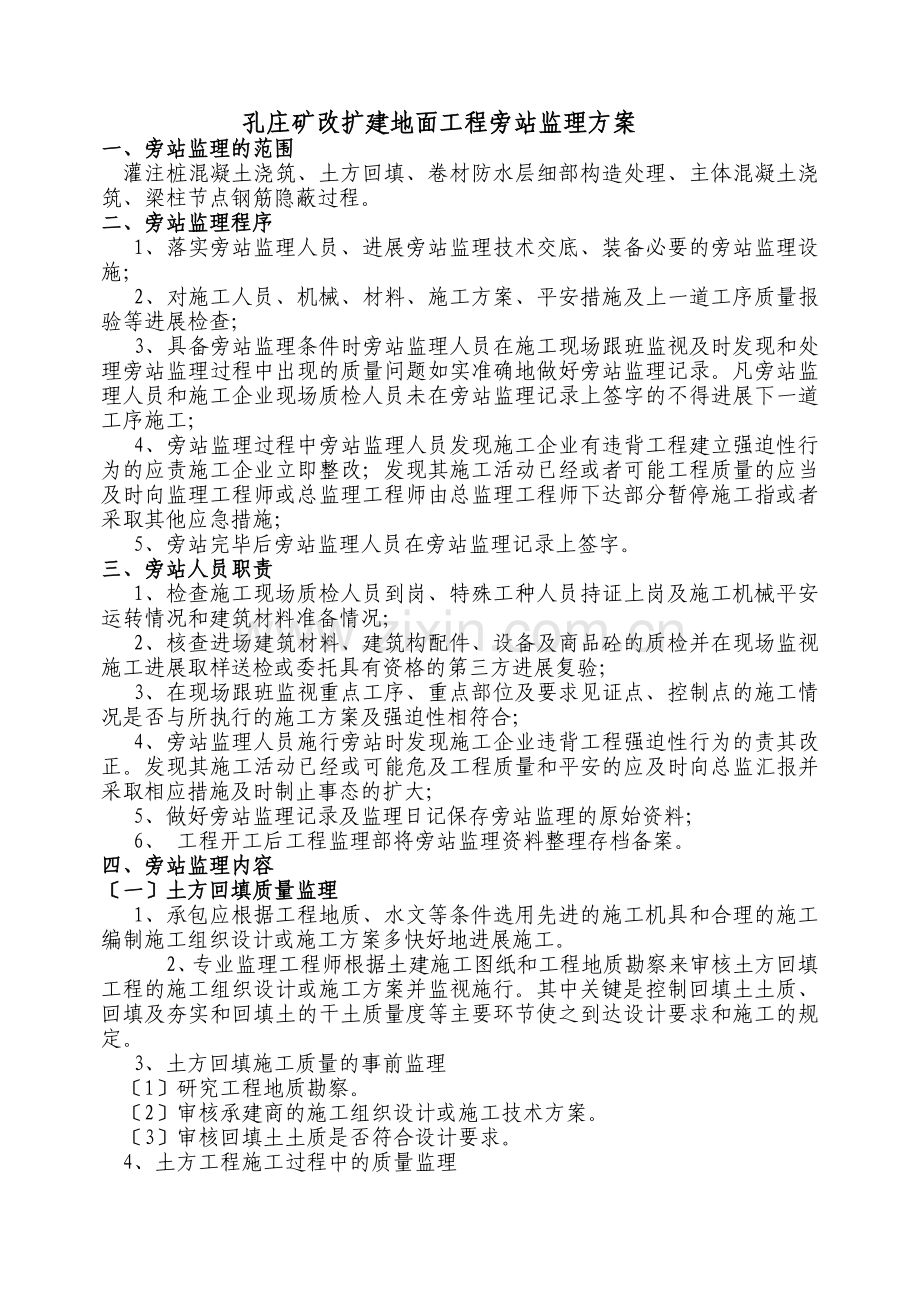

孔庄矿改扩建地面工程旁站监理方案
一、旁站监理的范围
灌注桩混凝土浇筑、土方回填、卷材防水层细部构造处理、主体混凝土浇筑、梁柱节点钢筋隐蔽过程。
二、旁站监理程序
1、落实旁站监理人员、进展旁站监理技术交底、装备必要的旁站监理设施;
2、对施工人员、机械、材料、施工方案、平安措施及上一道工序质量报验等进展检查;
3、具备旁站监理条件时旁站监理人员在施工现场跟班监视及时发现和处理旁站监理过程中出现的质量问题如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的不得进展下一道工序施工;
4、旁站监理过程中旁站监理人员发现施工企业有违背工程建立强迫性行为的应责施工企业立即整改;发现其施工活动已经或者可能工程质量的应当及时向监理工程师或总监理工程师由总监理工程师下达部分暂停施工指或者采取其他应急措施;
5、旁站完毕后旁站监理人员在旁站监理记录上签字。
三、旁站人员职责
1、检查施工现场质检人员到岗、特殊工种人员持证上岗及施工机械平安运转情况和建筑材料准备情况;
2、核查进场建筑材料、建筑构配件、设备及商品砼的质检并在现场监视施工进展取样送检或委托具有资格的第三方进展复验;
3、在现场跟班监视重点工序、重点部位及要求见证点、控制点的施工情况是否与所执行的施工方案及强迫性相符合;
4、旁站监理人员施行旁站时发现施工企业违背工程强迫性行为的责其改正。发现其施工活动已经或可能危及工程质量和平安的应及时向总监汇报并采取相应措施及时制止事态的扩大;
5、做好旁站监理记录及监理日记保存旁站监理的原始资料;
6、 工程开工后工程监理部将旁站监理资料整理存档备案。
四、旁站监理内容

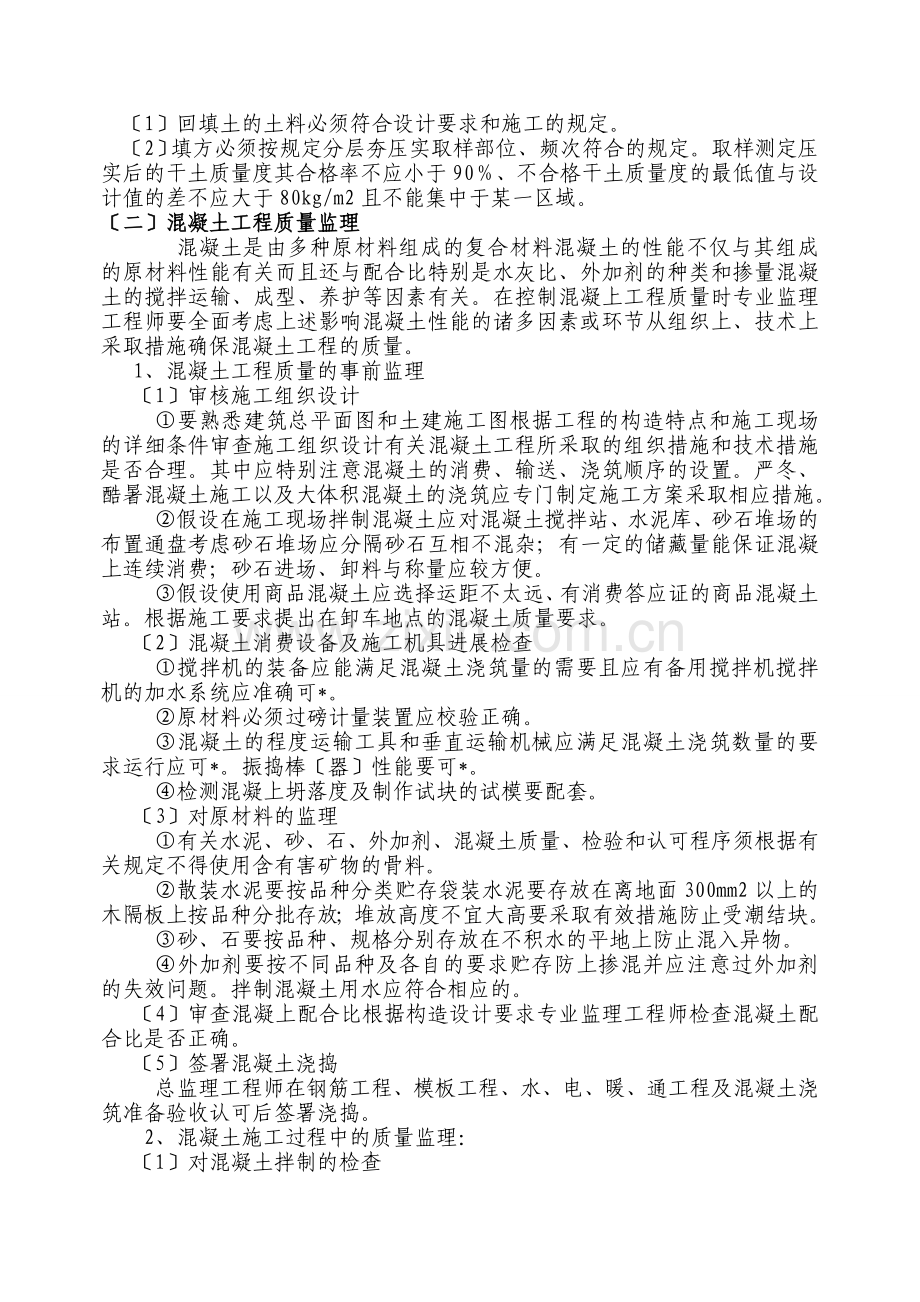

〔一〕土方回填质量监理
1、承包应根据工程地质、水文等条件选用先进的施工机具和合理的施工编制施工组织设计或施工方案多快好地进展施工。
2、专业监理工程师根据土建施工图纸和工程地质勘察来审核土方回填工程的施工组织设计或施工方案并监视施行。其中关键是控制回填土土质、回填及夯实和回填土的干土质量度等主要环节使之到达设计要求和施工的规定。
3、土方回填施工质量的事前监理
〔1〕研究工程地质勘察。
〔2〕审核承建商的施工组织设计或施工技术方案。
〔3〕审核回填土土质是否符合设计要求。
4、土方工程施工过程中的质量监理
〔1〕回填土的土料必须符合设计要求和施工的规定。
〔2〕填方必须按规定分层夯压实取样部位、频次符合的规定。取样测定压实后的干土质量度其合格率不应小于90%、不合格干土质量度的最低值与设计值的差不应大于80kg/m2且不能集中于某一区域。
〔二〕混凝土工程质量监理
混凝土是由多种原材料组成的复合材料混凝土的性能不仅与其组成的原材料性能有关而且还与配合比特别是水灰比、外加剂的种类和掺量混凝土的搅拌运输、成型、养护等因素有关。在控制混凝上工程质量时专业监理工程师要全面考虑上述影响混凝土性能的诸多因素或环节从组织上、技术上采取措施确保混凝土工程的质量。
1、混凝土工程质量的事前监理
〔1〕审核施工组织设计
①要熟悉建筑总平面图和土建施工图根据工程的构造特点和施工现场的详细条件审查施工组织设计有关混凝土工程所采取的组织措施和技术措施是否合理。其中应特别注意混凝土的消费、输送、浇筑顺序的设置。严冬、酷暑混凝土施工以及大体积混凝土的浇筑应专门制定施工方案采取相应措施。
②假设在施工现场拌制混凝土应对混凝土搅拌站、水泥库、砂石堆场的布置通盘考虑砂石堆场应分隔砂石互相不混杂;有一定的储藏量能保证混凝上连续消费;砂石进场、卸料与称量应较方便。
③假设使用商品混凝土应选择运距不太远、有消费答应证的商品混凝土站。根据施工要求提出在卸车地点的混凝土质量要求。
〔2〕混凝土消费设备及施工机具进展检查
①搅拌机的装备应能满足混凝土浇筑量的需要且应有备用搅拌机搅拌机的加水系统应准确可*。
②原材料必须过磅计量装置应校验正确。
③混凝土的程度运输工具和垂直运输机械应满足混凝土浇筑数量的要求运行应可*。振捣棒〔器〕性能要可*。
④检测混凝上坍落度及制作试块的试模要配套。
〔3〕对原材料的监理
①有关水泥、砂、石、外加剂、混凝土质量、检验和认可程序须根据有关规定不得使用含有害矿物的骨料。
②散装水泥要按品种分类贮存袋装水泥要存放在离地面300mm2以上的木隔板上按品种分批存放;堆放高度不宜大高要采取有效措施防止受潮结块。
③砂、石要按品种、规格分别存放在不积水的平地上防止混入异物。
④外加剂要按不同品种及各自的要求贮存防上掺混并应注意过外加剂的失效问题。拌制混凝土用水应符合相应的。
〔4〕审查混凝上配合比根据构造设计要求专业监理工程师检查混凝土配合比是否正确。
〔5〕签署混凝土浇捣
总监理工程师在钢筋工程、模板工程、水、电、暖、通工程及混凝土浇筑准备验收认可后签署浇捣。
2、混凝土施工过程中的质量监理:
〔1〕对混凝土拌制的检查
①原材料称量及加水量控制应准确;
②加料顺序及搅拌时间应符合要求;
③测量坍落度随机取样制作试块。
〔2〕混凝土运输
假设使用商品混凝土用混凝土搅拌车运输.在运输过程中受时间和温度因素影响混凝土和易性会降低。因此在浇捣地点要测量坍落度。在和易性降低后要注意混凝土浇筑振捣工艺防止出现蜂窝、孔洞等振捣不实问题。混凝土从搅拌机中卸出到浇筑完毕的延续时间不得超过的规定。
〔3〕混凝土的浇筑、接槎、振捣
①混凝土的浇筑顺序和事先应周考虑。对于大体积、大面积混凝土的浇筑、分层、分段要合理;层、段间的间隔时间要方案好在前一层、段混凝土初凝前浇筑后一层、段的混凝土振捣器要插入到下一层。
②浇筑竖向构造要根据构造形式采用串洞、开门孔洞等保证混凝土浇筑中不发生离析并保证各部分浇筑实。
③对配筋及预埋件多的地方要认真浇筑把各处振捣实并防止碰动钢筋及预埋件。
④要催促承建商加强理使操作工人严格按照混凝土施工操作规程施工。
〔4〕混凝土的养护
混凝土的养护往往不被人重视在自然环境中浇筑混凝土混凝土在凝结过程中水分就不断散失难以保持水泥的水化反响。对此监理工程师应高度重视催促承建商派专人对混凝土进展养护。混凝土在浇筑后要防止受冻及温度急剧变化的有害影响同时还要防止在硬化过程中受到冲击、振动及过早地加载。详细地讲在混凝土强度末到达1.2N/mm2前不允许承建商在其上进展作业。
〔5〕混凝土质量的检查和缺陷的修整
①根据混凝土试块强度断定浇筑的混凝土是否到达设计要求的强度对拆模后的混凝土构造检查其偏向是否超过要求;
②当发现混凝土构造存在蜂窝、麻面、露筋甚至孔洞时承建商不得自行修整要做好详细记录报请专业监理工程师检查然后根据缺陷的严重程度区别对待进展修整。对于影响构造性能的缺陷必须会同设计共同研究处理。
〔三〕卷材防水层工程质量监理
1、卷材防水施工质量的事前监理
〔l〕检查卷材防水所用的材料是否符合设计要求和施工的规定并检查合格证和试验。
〔2〕铺贴卷材的基层外表必须结实、枯燥无起砂、空鼓现象;基层外表应平整基层与2m直尺间的空隙不应超过3mm基层外表应清洁干净;阴角处均应做成圆弧形或钝角。
2、卷材防水施工过程中的质量监理
〔1〕跟班检查防水材料是否符合要求检查冷底子油是否符合施工的规定。验收合格后隐蔽工程验收签证。
〔2〕卷材防水层及其变形缝、预埋件、阴角、转折处等特殊部位细部做法的附加层必须符合设计要求和施工的规定验收合格后隐蔽工程验收签证。
〔3〕卷材防水层的铺贴和搭接、收头必须符合施工规定。做到粘结结实严接缝封严、无损伤、空鼓等缺陷。此外还必须保证铺贴厚度。卷材防水层与保护层粘结结实结合严、粘度均匀一致。
〔4〕卷材防水层验收合格后隐蔽工程验收签证。
〔四〕梁柱节点钢筋隐蔽过程质量监理
1.准备工作。
〔1〕熟悉图纸和掌握本工程的?监理规划?和?钢筋混凝土工程监理施行细那么?和有关强迫性。
〔2〕检查施工机械设备〔钢筋调直机、钢筋切断机、钢筋弯曲机、钢筋连接机械〕的性能是否满足工程质量要求。
2.旁站监控的要点。
〔1〕检查钢筋的品种、规格是否符合图纸设计要求。
〔2〕检查钢筋焊接的连接长度、焊缝厚度、焊条、焊剂的型是否符合施工要求。
〔3〕检查钢筋机械连接质量是符合钢筋机械连接技术规程的要求。
〔4〕检查钢筋绑扎所用铁丝的型、绑扎、绑扎点的数量是否满足钢筋不位移的要求。
〔5〕检查钢筋的数量、位置是否符合图纸设计要求。
〔6〕检查钢筋的连接方式、接头的位置、接头数量、接头面积百分率是否符合施工及图纸设计要求。
〔7〕检查钢筋的锚固、搭接长度、位置、箍筋及附加钢筋的设置数量、规格、位置、钢筋保护层的厚是否符合要求。
〔8〕浇筑混凝土前检查钢筋的位置是否固定结实防止振捣混凝土时钢筋位移变形确保钢筋保护层厚度符合要求。
〔9〕检查梁柱节点处的梁主筋是否在柱纵筋内侧梁、柱交接处核心区的箍筋是否按要求设置。
〔10〕在混凝土浇筑过程中催促施工人员防止踩踏钢筋要求派钢筋工专门负责修理调整。
五、旁站监理措施
1、在工程开场前监理工程部应根据监理细那么制定详细的旁站监理方案确定旁站监控要点;
2、监理人员熟悉施工图纸、检测和技术为现场旁站监控做准备;
3、审批施工的施工作业方案和施工方案;
4、检查施工准备情况包括:人员到位情况、机械准备情况、材料准备情况和上一工序验收情况。只有在施工准备工作完全符合要求的时候才允许开工;
5、检查天气情况判断是否具备旁站部位要求作业的天气条件或根据天气情况要求施工采取相应的作业措施。如台风、暴雨天气不宜浇筑砼等;
6、检查使用的材料是否符合要求如有偏向应立即进展处理制止不合格的材料用在工程上;
7、检查施工过程中施工、施工工艺及施工前施工制定的质量保证措施的执行情况。
8、对施工中出现的偏向及时纠正施工操作符合要求保证工程质量和施工平安;
9、在施工中进展相应的检验和试验按规定留取试件;
10、如工程因意外情况发生停工应记录停工原因及施工所采取的处理措施;
11、将所发生的情况及现场检验结果详细记录在?旁站监理记录表?中做到“记我所做〞以便事后跟踪、检查;
12、工程总监理工程师或监理工程师应定检查?旁站监理记录表?总结关键部位、关键工序的施工经历。与施工一起制定措施防止再次发生系统偏向并减少偶尔偏向的出现。
六、旁站监理记录
旁站监理记录是监理工程师或者总监理工程师依法行使有关签字权的重要根据对于需要旁站监理的关键部位、关键工序施工凡没有施行旁站监理或者没有旁站监理记录的监理工程师或者总监理工程师不得在相应上签字。在工程开工验收后监理企业将旁站监理记录存档备查。
附表: 旁站监理记录表
工程名称: GD2202121□□□
日及天气:
工程地点:
旁站监理的部位或工序:
旁站监理开场时间:
旁站监理完毕时间:
施工情况:
监理情况:
发现情况:
处理情况:
备注:
施工企业:
工程机构:
质检员〔签字〕:
年 月 日
监理企业:
工程监理机构:
旁站监理人员〔签字〕:
年 月 日
