资源描述

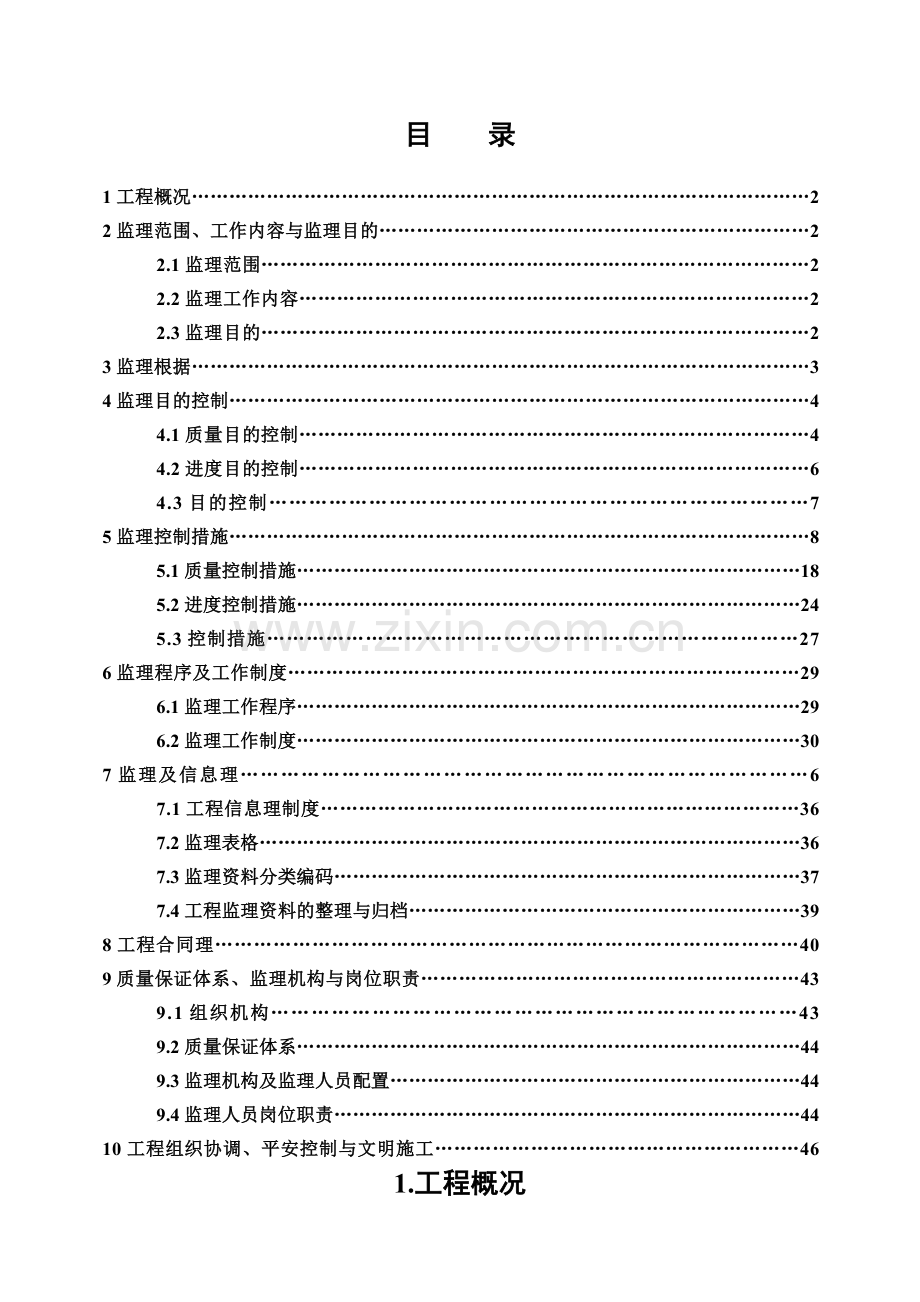

目 录
1工程概况………………………………………………………………………………………2
2监理范围、工作内容与监理目的……………………………………………………………2
2.1监理范围……………………………………………………………………………2
2.2监理工作内容………………………………………………………………………2
2.3监理目的……………………………………………………………………………2
3监理根据………………………………………………………………………………………3
4监理目的控制…………………………………………………………………………………4
4.1质量目的控制………………………………………………………………………4
4.2进度目的控制………………………………………………………………………6
4.3目的控制………………………………………………………………………7
5监理控制措施…………………………………………………………………………………8
5.1质量控制措施………………………………………………………………………18
5.2进度控制措施………………………………………………………………………24
5.3控制措施………………………………………………………………………27
6监理程序及工作制度………………………………………………………………………29
6.1监理工作程序………………………………………………………………………29
6.2监理工作制度………………………………………………………………………30
7监理及信息理…………………………………………………………………………6
7.1工程信息理制度…………………………………………………………………36
7.2监理表格……………………………………………………………………………36
7.3监理资料分类编码…………………………………………………………………37
7.4工程监理资料的整理与归档………………………………………………………39
8工程合同理………………………………………………………………………………40
9质量保证体系、监理机构与岗位职责……………………………………………………43
9.1组织机构……………………………………………………………………43
9.2质量保证体系………………………………………………………………………44
9.3监理机构及监理人员配置…………………………………………………………44
9.4监理人员岗位职责…………………………………………………………………44
10工程组织协调、平安控制与文明施工…………………………………………………46

1.工程概况
1.1. 工程名称:
1.2. 建立地点:
1.3. 建立:
1.4. 设计:
1.5. 工程:
1.6. 建立工:
1.7 工程内容:
2.监理范围、监理工作内容与监理目的
2.1监理范围
对本工程施工图设计范围内的道路、排水工程施行施工阶段全过程监理即从工程开工至工程开工验收交付使用对工程的进度、质量、进展控制并在施行过程中进展合同理及文明平安等相关工作同时协调有关之间的工作关系。
2.2监理工作内容
检查承包商施工准备阶段的各项工作参与设计技术交底和图纸会审;
催促承包商质量保证体系的建立健全、审核承包商提交的施工组织设计和施工方案;
检查施工的原材料、成品、半成品及设备的质量;
检查施工质量参与蔽工程验收并审核隐蔽工程验收和隐蔽工程验收记录;
2.3监理目的
监理效劳质量目的
全面实现合同规定的控制目的确保建立得到满意的效劳。
工程控制目的
.1质量控制目的:工程质量优良〔到达验收和优良等级〕。
.2进度控制目的:将施工工控制在100天以内。
.3控制目的:将整个工程造价控制在建立确定的274万元以内。
.4平安控制目的:防止现场发生平安责任事故及对现场人员、工程实体和设备的伤害和损环。
3.监理根据
3.1和地方有关的工程建立法律、法规:
Ø ?建筑法?;
Ø ?合同法?;
Ø ?法?;
Ø ?建立工程质量理?〔279〕;
Ø ?工程建立监理规定?〔建监[1995]737〕;
Ø ?安徽建立工程监理理?〔117〕;
Ø ?合肥建立工程监理理暂行规定?〔合政[2001]39〕;
Ø 安徽及合肥的其它有关工程建立政策、法规和规定。
3.2有关合同和
Ø 工程建立监理合同、;
Ø 工程建立承包合同、及有关协议、;
Ø 工程建立勘察设计图纸、;
Ø 经过批准的施工组织设计和有关。
3.3监理;?建立工程监理?〔GB50319-2000〕
3.4有关强迫技术和验收、质量评定:
Ø ?建筑工程施工质量验收统一? GB 50300-2001 强迫性
Ø ?工程测量? GB 50026-93 强迫性
Ø ?建筑地基根底工程施工质量验收? GB 50202-2002 强迫性
Ø ?混凝土构造工程施工质量验收? GB 50204-2002 强迫性
Ø ?普通混凝土配合比设计规程? JGJ 55-2000
Ø ?混凝土质量控制? GB 501-92
Ø ?混凝土外加剂应用技术? GBJ 119-88
Ø ?膨胀土地区建筑技术? GBJ112-87 强迫性
Ø ?预制混凝土构件质量检验评定? GBJ 321-90 强迫性
Ø ?混凝土强度检验评定? GBJ 107-87 强迫性
Ø ?给水排水道工程施工及验收? GB 50268-97 强迫性
Ø ?政排水渠工程质量检验评定? CJJ 3-90
Ø ?政道路路基工程施工及验收? CJJ 44-91
Ø ?粉煤灰石灰类道路基层光阴及验收? CJJ 4-97
Ø ?建立工程归档整理? GB/T 50328-2001
Ø ?政道路工程质量检验评定? CJJ 1-90
4.监理目的控制
4.1质量目的控制
质量控制目的:工程质量优良到达验收和优良等级
监理质量控制目的分解如下:
道路工程创优方案如下:
主要工序名称
创优目的
路基
优 良
基层
优 良
面层〔砼〕
优 良
附属构筑物〔排水线及检查井、人行道、绿化隔离带、路侧石等〕
优 良
全部工序检验工程合格率的平均值到达85以上。
工程质量控制
质量控制原那么
l 按有效的设计和〔行业〕进展检查验收强迫性条文必须严格执行;
l 定分析评估施工工程组的质量理体系能否有效运行;
l 监理部实行三阶段控制法即事先控制、事中控制、事后控制强化事前控制;
l 加强过程控制防患于未然;
l 质量监控工作按监理部制定的理程序进展程序不能少、程序不能倒使工作有序化开展;
l 重要工序施工前工程组应申报施工方案监理部编制相应的监理施行细那么;
l 关键工序〔质量〕活动必须在监理人员的监控下对进展;
监理部质量理工作程序:
根据监理规划、阶段施工重点制定当监理施行重点方案
审核施工编制的方案;
审核拟投入施工人员的资质;
审核拟投入施工材料的品质;
审核拟投入施工设备〔包括计量、检测器具〕的资质;
审核施工作业面是否符合要求以及前道工序是否验收。
编制重要分项工程施工质量控制点及、确定控制人员
施工现场巡查;
见证取样;
关键工序的旁站检查;
量测和检〔试〕验;
和资料的检查。
监理控制方案的施行
施工质量问题
承包商限整改
核查问题是否得到解决
发现问题
监理工作质量问题
制定纠正和预防措施
工作评定和总结
质量控制主要〔一〕事前控制
1) 审查承包的技术资质
对于总包的技术资质已在阶段进展了审查。但总包进场后监理将根据其承诺核查其工程经理和主要理人员是否与书上所报的一致其施工队伍是否为该所属。对总包通过选择的分包施工需经监理审查认可后方能进场施工。监理主要审查是否具有完成工程并确保其质量的技术才能及理程度。
2) 熟悉设计技术规程及有关技术资料。专业监理工程师必须:
l 熟读初步设计理解设计意图;
l 及时、认真地熟悉和自审到手的设计图纸;
l 与设计人员加强沟通对自己尚没吃透的设计不能贸然处之尽量减少因边设计边施工造成损失的可能性。
l 做到在阶段出图前早有预见提出多种方案缩短事前控制时间。熟悉规程、、以及设计和合同与质监及检测部门获得联络争取支持和帮助。
3) 加强对进场物资的质量验收
l 执行材料报验制:施工承包商必须及时将进场材料〔成品和半成品〕的技术资料报监理工程师审核批准前方能使用。技术资料包括材料的品种、规格、等级、使用说明书〔必要时〕以及厂家提供的合格证明书和进场复检等。审核重点是材料的品名、规格、质量等级和消费厂家是否符合要求有保质的是否在规定的时间内;品质证明书〔和/或检验〕上的检测数据是否符合的规定〔以及设计〕。
l 审核材料消费商的资质:重要材料消费商的选择事先必须经过业主和监理工程师的评审同意前方能向其采购。本工程构造工程使用的水泥、钢筋、防水材料、粉煤灰、石灰、排水材在评审之列并可根据实际情况增加评审材料的范围但必须提早承包商。
l 施工中所用的材料品种、规格和等级等技术参数必须符合设计图纸或的规定。如材料不符合要求监理工程师应及时承包商将不符合要求材料去除场外。清退过程监理人员应在场见证确保所有不合格品撤离现场。
l 钢筋、水泥、道路石油水泥、砂、石、粉煤灰、石灰、排水材应按规定进展取样复试验收批的划分、检验工程见下表。取样时监理人员应在场见证。
原材料监控工作流程
材料进场
主要材料消费厂家评审和确定
承包商填报工程材料/构配件报验单
材料取样复检
需要时
监理工程师 审核
承包商将材料撤离现场
监理见证
承包商重新采购材料
不符合要求
审核:
1、 调查理解有关信息
2、 材料的外观检查
3、 消费过程监控
4、 取样复检
5、 报检资料审查
承包商 可以使用
符合要求
4) 认真审查施工提交的施工组织设计和施工方案
监理各专业监理人员要对施工提交的施工组织设计和方案进展认真的审查重点是技术措施是否可靠各专业工种的穿插搭接是否合理、资源供给是否满足、可靠在本工程现有的环境下是否具有可操作性等要防止不必要的赶工及措施费的发生。
5) 对工程中拟采用的新材料、新构造、施工新工艺、新技术均应审核其技术鉴定书。未经试验或无技术鉴定书的新工艺、新技术、新构造不得在工程中应用。
6) 检查复核施工现场的测量、道路和排水道的定位放线以及高程水准点。特别是对施工在前后工序交接过程中要加强检查轴线、标高的交接和衔接并具备清楚、完善的手续。
7) 催促、协助承包完善质量保证体系和现场质量理制度。包括完善计量和质量检测技术和手段、现场质量检验制度统计报表制度和质量事故及处理制度等。
8) 把好开工关
监理在工程开工前要对施工的现场各项施工准备进展检查。如对工程质量有重大影响的施工机械、设备、施工应提供技术性能不符合质量要求的不能使用。开工前已对工程进展了设计交底和图纸会审即将使用的材料已按规定要求进展了检验 进场设备数量、性能满足施工要求现场各项施工准备充分和完善或满足一定要求后总监理工程师会商业主后发布开工。
质量控制主要〔二〕事中控制
1) 强化对工序质量的检查验收
工序质量的控制就是对工序活动条件的质量控制和对工序活动效果的质量控制。为此监理将事前制定工序质量控制流程〔见本大纲主要监理工作流程图〕。当施工每道工序完成后应根据要求进展自检合格后填报? 报验申请表?。专业监理工程师在收到? 报验申请表?后根据监理旁站人员的巡视和检查立即对待检验的工序进展现场检查并根据要求对保证资料进展核查。监理检验合格并经专业监理工程师和总监理工程师签署认可前方可进展下道工序施工。反之责施工返工。
2) 有针对性地设置质量控制点
工程施工中专业监理工程师对影响工程质量的需要控制的重点或关键部位或薄弱环节将设置质量控制点针对可能造成质量隐患的原因采取措施加以预控。同时要求承包要报送对道路工程的路基、基层、面层、排水道工程等重要部位关键工序的施工工艺和确保工程质量的措施并经监理审核同意及签认。
3) 强化对隐蔽工程的质量检查.验收
需被其它工序施工所隐蔽的工序、部位工程在施工过程中监理人员将对其工序质量进展检查;施工完成后对需要隐蔽的部分的检查必须先由施工进展自检检验合格后填报?报验申请表?并伴随“隐蔽工程检查记录〞报送监理专业监理工程师将对质保资料和现场施工质量进展核查和检验合格后签署认可并同意隐蔽。反之责施工整改或返工。
4) 对施工现场进展巡视、平行检验和旁站跟踪检查
在施工过程中专业监理工程师和监理员将随时、有目的地进展巡视和旁站检查以及时发现、解决和纠正施工中出现的质量问题。对重要的工程部位或工序专业监理工程师将亲自试验或取样送检如测定路基的实度、水泥稳定基层的七天龄抗压强度、水泥砼路面的矿料级配和水泥用量、稳定度、空隙率、压实度及路面厚度等进展平行检验。对所发现的问题应先口头施工改正然后由专业监理工程师签发?监理工程师单?责施工整改整改结果书面回复监理工程师经监理再次复查合格后始得继续施工。
5) 部位工序工程验收
施工在某一部位的全部工序工程完成后应根据监理工程师签认的工序工程质量评定结果进展部位工程的质量等级评定。并检查施工提交的全部部位〔工序〕工程的质保资料是否齐全、;部位〔工序〕工程是否按设计内容和要求全部完成;含全部部位〔工序〕工程是否划分合理并经过监理工程师认可评定。假如全部满足要求监理将组织业主、设计、施工共同对部位〔工序〕工程进展验收并签署验收。
6) 按合同行使质量监视权
为了保证工程质量出现下例情况之一者总监理工程师有权指施工立即停工整改。
Ø 施工中出现质量异常情况经提出后施工仍不采取改良措施者;或者采取的改良措施不力还未使质量状况好转者;
Ø 未经检验就进展下道工序或隐蔽作业未经现场监理人员查验自行封闭、掩盖者;
Ø 对已发生的质量事故未进展处理和提出有效的改良措施就继续作业者;
Ø 擅自变更设计、图纸进展施工者;
Ø 使用未经认可和批准的材料或擅自交换、变更工程材料者;
Ø 擅自将工程转包或擅自让未经同意的分包进场作业者;
Ø 没有可靠的质量保证措施贸然施工已出现质量下降征兆者。
Ø 其它总监理工程师认为必须停工整顿者。
监理部要求施工暂停施工必须填写?工程暂停?单并要求施工按照质量事故处理程序对质量问题进展处理经现场监理工程师审〔检〕查认可后施工填写?工程开工/复工报审表?总监理工程师签认?复工指?。
7) 利用数理统计对质量进展控制
根据施工过程中监理工程师搜集的一系列质量数据〔如基层及路基土的压实度、水泥砼的压实度、厚度等〕对此进展整理、统计分析找出质量波动的规律。进而判断质量状况找出质量问题和分析影响质量的原因最终制定改良质量的对策和措施。通常我们采用理图法和直方图法定统计分析来加强工程的质量控制。
8) 行使质量否决权
监理对施工工程进度款的支付申请所申请支付工程的质量签证单必须随支付申请一同申报只有那些已经监理工程师签署质量认证且已达合格或到达合同规定的质量等级的工程总监理工程师才能按合同明确的支付要求签署支付。
质量控制主要〔三〕事后控制
1) 对工程进展初验
当施工提出对工程进展初验时专业监理工程师应检查:
工程是否到达交验条件各专业监理工程师应按照设计图纸、、和施工承包合同所明确的要求对各专业工程的质量情况和使用功能进展全面检查。对发现影响开工验收的问题〔质量、未完工程等〕签发?监理工程师单?要求承包进展整改。
当上述检查完成并符合要求后监理与施工各专业人员共同对工程进展初验初验通过后由施工提出验收申请报有关各方并要求施工提交全部开工资料和开工图。
2) 审查开工资料和开工图纸
对施工提交的开工资料、专业监理工程师要逐一认真审查和验证重点是资料齐全、清楚、手续完善工序、部位工程划分合理。对开工图的审查重点是施工过程中所发生的设计变更和工地洽商是否已包括到开工图中开工图是否完好等。
3) 开工验收及质量评估
专业监理工程师在审查、核验施工所提交的开工资料和开工图并认可后同时整理监理资料。根据两套资料对工程质量进展分析、评估最终拿出监理对该工程的质量评估并提交业主?工程质量评估?供质量监视部门进展开工验收时核查。专业监理工程师将及时、认真地参加业主组织的验收工作全面、公正、准确地提供验收根据和发表验收
4) 质量的整改完善
对验收中提出的需要整改或完善的质量问题监理将按规定的时间和要求催促施工进展整改或完善。对设计提出的需要进展部分修改的应按要求进展修改。上述工作完成后由质监、业主、监理和施工共同在验收记录上签字并认定质量等级。
5) 质量事故的处理
对施工生的质量事故专业监理工程师要首先催促施工停顿继续施工责施工分析原因根据事故的不同情况、不同性质和不同程度提出处理并写出书面按有关规定上报处理。
对可以通过返修弥补的质量缺陷专业监理工程师对处理审核认可后施工处理处理结果重新验收。对需要返工处理或加固补强的质量问题施工提出的处理应与业主与设计研究由设计提出处理方案、施工处理处理结果应重新验收。
关键工序的质量控制点及控制内容
.1测量控制及放线
本工程对道路和排水道位置、坐标点、曲线要素、标高和沉降测量控制尤为重要监理工程师必须进展认真复核并监视施工对控制桩的设置和保护。
质量控制点
控制及控制内容
测量设备的控制
要求施工提供经法定计量检定部门对测量仪器进展周检定的合格证和有效催促施工测量人员对仪器使用状态进展检验。
测量人员的控制
要求施工提供测量人员的上岗证、现场验检测量人员的专业技能。
坐标点的控制
催促施工根据道路〔排水道〕地理位置图及业主现场交验的坐标提出测量放线方案并根据基准坐标逐次定出其它控制坐标。根据控制线放样出道路各施工阶段及桥梁的各细部点。并要求对基准坐标引测坐标统一编和图示标定经监理人员复检批准后建立坐标控制网络以利今后测量和复查。
高程水准点的控制
以业主现场交验的高程控制点为基准逐段引测建立高程控制网。对施工引测的加水准点其测量误差必须符合测量的要求。监理人员在施工完成控制网和引测点工作后必须审查书面成果并现场复检经监理人员批准后催促施工加以保护。
.2道路工程质量控制
质量控制点
控制及控制内容
路基施工质
量控制要点
①观察检查路基填土中不得含有淤泥,腐植土及有机物质等,对原有排水沟及坑穴要填平并分层压实,对基底要找平、压实,且必须符合设计要求和施工规定。
②观察检查对路基填土要分层碾压含水率要适度过湿要进展翻晒过干应洒水拌均匀各种压路机碾压遍数应根据压实度要求而定。检验合格前方准继续上土碾压工作程序自路基边缘向进展。填土经碾压夯实后不得有翻浆、“弹簧〞现象。
③用环检验路床以下深度路基土方及路床压实度应符合设计要求和施工规定;观察检查路床不得有翻浆、弹簧、起皮、波浪、积水等现象。
④现场检查并要求施工做好路基施工排水。
⑤检测路基强度:施工中应采用承载板试验实测土基回弹模量应符合设计要求。
道路基层施工
质量控制要点
①观察检查砂石基层外表应坚实、平整不得有浮石、粗细料集中等现象;碎石基层外表应坚实、平整,嵌缝料不得浮于外表或聚集形成一层;石灰土类基层灰土中粒径大于20mm的土块不得超过10但的土块粒径不得大于50mm灰土应拌和均匀色泽调合石灰中严禁含有未消解颗粒。
②用12t以上压路机碾压后轮迹深度不得大于5mm并不得有浮土、脱皮、松散现象。
③量测检查基层厚度、平整度、宽度、中线高程、。横坡及压实度应符合设计要求和施工规定。
④道路基层为水泥碎石层7天的无侧限抗压强度不小于设计要求值。
⑤查水泥稳定基层的水泥应选用终凝时间较长〔非R标志〕标较低(325#)的普通硅酸盐水泥、矿渣硅酸盐水泥。
⑥查并要求施工在水稳层完成后应及时洒水养护。
⑦查并要求施工对水稳层的各项技术指标施工中的铺筑、碾压应符合?公路路面基层施工技术??中的有关规定。
水泥砼道路面层施工
质量控制要点
①快车道、辅助车道均采用三层〔上面层、中间层、下面层〕式构造其中上面层为级配 HMA水泥砼。现场检查在水泥面层下〔水稳层上面〕必须做下封层。
②检查并要求施工在水泥路面碎石材料的选用上应采用抗压强度在80Mpa以上的 2 级石料要求碎石颗粒带有棱角、干净枯燥泥土杂质含量不大于 2%针粒状颗粒不大于15不含有风化颗粒与水泥的粘结力在三级以上。
③检查并要求施工对水泥路面的水泥应采用道路石油水泥其技术指标应符合?公路水泥路面施工技术??附录C表C.l?重交通道路石油水泥技术要求?的规定。
④现场跟踪检查水泥混合料的施工、运输、铺筑、碾压等方面的技术指标应符合?公路水泥路面施工技术?中的有关规定。
⑤检查并要求施工保证满足路面耐久性、抗车辙、抗裂及抗滑性能等方面的要求上面层采用抗滑的水泥混合料〔HMA〕水泥混合料中的骨料应尽量采用不含酸性的石料假如含酸性石料应按骨料容量比掺入 2%的水泥进展中和使用。其集料的压碎值不小于20%面层集料的石料磨光值应不小于42〔PSV〕水泥路面构造深度应大于0.55mm。
⑥量测检查控制各种矿料和水泥用量及各种材料和水泥混合料的加热温度应符合施工规定;要求拌和后的水泥混合料应均匀一致无花白无粗细料别离和结团成块现象。
⑦现场量测检查面层施工时的摊铺厚度、平整度和路拱度应符合设计要求和施工规定;注意控制摊铺和碾压温度并检查面层的实度不应有泛油、松散、裂缝、矿料离析要求外表要枯燥、清洁、无浮土。
道路附属工程施工质量控制要点
①观察检查道路侧石缘石必须稳固并应线直、弯顺、无折角顶面应平整无错牙侧石勾缝应严缘石不得阻水。侧石背后回填土必须实。
②量测检查侧石顶面高程应符合设计要求。
③观察检查预制块人行道铺砌必须平整稳定灌浆应饱满不得有翘动现象;人行道面层与其它构筑物应接顺不得有积水现象。
④用环法和量测检查预制块人行道下的路床和基层的压实度、平整度、相邻块高差、横坡、纵横缝直顺、井框与路面高差等应符合设计要求和施工规定。
⑤观察检查现浇砼人行道板面边角应整齐不得有大于0.3mm的裂缝,并不得有石子外露、浮浆、脱皮、印痕等现象;外表线格必须整齐、明晰;面层与其他构筑物应接顺不得有积水现象。
⑥用环法和量测检查现浇砼人行道施工的路床和基层的压实度、砼抗压强度、厚度、平整度、宽度、横坡、井框与路面高差等应符合设计要求和施工规定。
.3排水道工程质量控制
质量控制点
控制及控制内容
材质量
材进场必须逐节检查不合格的不得使用
排水道铺设
① 检查道根底砼强度达至5MPa以上时方可进展节铺设。
② 观察及量测检查节铺设应平顺、稳固、逐节调整道的中心及标高底坡度不得出现反坡节连接处流水面高差不得大于5mm。检查内不得有泥士、砖石、砂浆等杂物。
③ 观察检查道内的口缝当径大于1000mm时应在内作整圈勾缝。
④ 观察检查口内缝砂浆应平整实不得有裂缝、空鼓现象。
⑤ 观察检查在抹带前口必须洗刷干净口外表应平整实无裂缝现象。钢丝网水泥砂浆抹带后应及时覆盖养生。
⑥ 试件试验检查道根底和节安装的砼抗压强度和砂浆强度应符合设计要求。
⑦ 量测检查排水道轴线偏向值在50mm以内。
⑧ 用水准仪测量检查内底高程允许偏向在±20mm之内。
⑨ 尺量检查道根底、座宽度、抹带宽度及厚度应符合设计要求。
雨 水 口
量测检查雨水井砌至规定标高时应及时安装雨水口并控制好标高及平面位置必须符合设计要求。
渗漏试验
排水道回填前应采用闭水法进展严性试验试验步骤、程序及渗漏量应符合施工规定。
沟槽回填
要求排水道沟槽在闭水试验合格后及时回填回填土应符合施工规定。
4.2进度目的控制
进度目的控制
.1编制工程进度监控方案并分解目的进展控制
1) 总进度目的分解控制
本工程包括土方、排水道、道路施工采取穿插流水作业并将工程施工分解进展控制。
2) 总进度监控网络方案附后工程监理部进场后将根据施工合同约定和建立要求以及现场实际情况进展分析后再予以调整重新制定监理机构总进度监控方案。
.2审核承包商的总控方案以及分阶段进展控制
1) 审批总进度方案
总承包在工程开工前应按施工合同的规定、建立要求以及总监理工程师的编制施工总进度方案呈报监理部审批。分包也应在工程开工前编制施工进度方案由总承包初审认可后呈报监理部审批。
Ø 总监理工程师负责审批承包根据建立工程施工合同的要求按时编制的施工总进度方案全面分析其合理性和可行性。
Ø 对承包报送的施工总进度方案进展审核签署认可及考前须知不同意时指出问题所在要求承包修改后重新申报。
Ø 施工总进度方案一经总监理工程师认可即成为施工合同的附件承包必须严格执行。对施工总进度方案的任何修改必须呈报总监理工程师进展认可但并不能免除承包的责任。
2) 审批月度施工方案
施工进度方案实行分级理承包必须按总进度方案的要求编制年、季、月度施工进度方案呈报监理部审查认可分包通过总承包进展协调并呈报监理部。
Ø 月度施工进度方案的周一般为上月26日至当月25日〔有业主要求的时间除外〕。
Ø 承包每月26日前应根据实际施工情况编制下一月度的施工进度方案以及当月方案完成情况呈报监理部审批。
Ø 总监理工程师及时对承包呈报的施工作业方案进展审查分析当月方案进度完成情况根据审查结果签署认可或承包进度修改补充后重新申报。
.3对工程进度进展动态理
现代工程理的之一就是采用PDCA循环即不断地进展方案、执行、检查、分析和调整的动态理使工程实际进度处于受控状态一步步地实现予定目的。监理部编制监控方案时应认真分析工程规模、业主对工的要求、现场环境、施工的力量及方案、以及各种可能存在的风险总结以往工程经历寻求比拟合理的施工程序和步骤以求方案的合理性与科学性。根据控制进度方案确定关键线路和线路上的关键工序工作这些关键工作应做为监理部的控制重点。在工程施行过程监理部要定〔或不定〕对监控方案检查并根据实际进度和既定目的进展调整。
监控方案的编制、检查、跟踪和调整均采用工程理软件进展。
4.3目的控制
控制目的
将工程造价控制在建立确定的274万元以内。严格控制工程变更及合同外工作量并经业主认可。对工程变更及拟采用的施工技术措施等主动进展多方案经济技术比拟限度控制工程造价。
目的控制
.1分解控制
监理进场后将按照设计和施工图纸及设计概算书并根据施工合同确定的合同价款及计算方式确定详细的分解目的。我们将集中各专业监理人员协助业主全面进展工程的及主要材料的及工程的发包工作。我们将按照政工程规定的工序、部位分解造价进展有效控制使总造价控制目的不打破。
.2风险分析采取对策
本工程造价控制风险在很大程度上于设计质量和施工队伍的选择因此在设计施工图纸完善后应充分进展调研评估尽可能选择多家专业施工队伍进展报价以利合理选择施工队伍降低工程造价。如为总包总承包专业监理工程师接到图纸后要指施工限报价监理人员同时进展测算测算及审查结果业主同意前方可安排施工。影响造价控制的一方面就是标底的编制必须建立在先进施工方案和考察的根底之上。防止不经考察照本计算的编制造成增加造价和材料价格的波动对工程造价的影响。造价控制的另一方面是过程中的支付审核和合同外工程的发生每月的支付审核和计量审核必须是按合同规定的范围合同规定的计算对质量报验合格进展核签防止不合格品计费造成业主损失。
5.监理控制措施
5.1质量控制措施
从组织措施上加强监控力度
1). 选派道路、排水方面有丰富经历和专业知识的监理工程师各一名作为监理专业技术负责人重点把好图纸审查关和施工技术关。
2). 增加专职试验、检验人员亲注重检验工作重点放在道路和排水道的检测监控上。
3). 增加旁站监理人员做到施工现场全天候有人跟踪及时监视检查和处理施工生的各种问题。
4). 完善监理人员的质量责任制度认真落实本大纲中所提出的各项监理制度和控制措施。
5). 建立有效的协调机制经常与业主沟通情况使业主及时掌握施工信息并适时发出正确的和指。
从技术措施上加强监控力度
1). 加强对设计所提供的设计图纸的审查尽量防止错、漏、碰的产生理解设计意图熟悉设计内容从设计角度把握施工资源的合理配置。
2). 认真审查施工组织设计和施工方案特别是对施工时间短、技术难度大的部位 〔工序〕工程要根据设计内容和要求催促施工制定出严谨、合理、可靠的方案必须时邀请部分专家和设计共同进展审查和证。
3). 尽可能采用已经成熟、有效的施工新工艺、新技术和新材料以及高效能的施工机械使工程施工既满足工程进度要求也使工程质量更加得到保障。
4). 严格事前、事中、事后的质量控制特别是加强质量的统计、分析和检查利用微机进展辅助理。
5). 有针对性地设置质量控制点
工程施工中专业监理工程师对影响工程质量的需要控制的重点或关键部位或薄弱环节将设置质量控制点针对可能造成质量隐患的原因采取措施加以预控。同时要求承包要报送对道路工程的路基、基层、面层、排水道工程等重要部位关键工序的施工工艺和确保工程质量的措施并经监理审核同意及签认。
6). 强化对隐蔽工程的质量检查.验收:
需被其它工序施工所隐蔽的工序、部位工程在施工过程中监理人员将对其工序质量进展检查;施工完成后对需要隐蔽的部分的检查必须先由施工进展自检检验合格后填报?报验申请表?并伴随“隐蔽工程检查记录〞报送监理专业监理工程师将对质保资料和现场施工质量进展核查和检验合格后签署认可并同意隐蔽。反之责施工整改或返工。
7). 对施工现场进展巡视、平行检验和旁站跟踪检查
在施工过程中专业监理工程师和监理员将随时、有目的地进展巡视和旁站检查以及时发现、解决和纠正施工中出现的质量问题。对重要的工程部位或工序专业监理工程师将亲自试验或取样送检如测定路基的实度、水泥稳定基层的七天龄抗压强度、水泥砼路面的矿料级配和水泥用量、稳定度、空隙率、压实度及路面厚度等进展平行检验。对所发现的问题应先口头施工改正然后由专业监理工程师签发?监理工程师单?责施工整改整改结果书面回复监理工程师经监理再次复查合格后始得继续施工。
从经济措施上强化付款签证行使质量否决权。
监理对施工工程进度款的支付申请所申请支付工程的质量签证单必须随支付申请一同申报只有那些已经监理工程师签署质量认证且已达合格或到达合同规定的质量等级的工程总监理工程师才能按合同明确的支付要求签署支付。
从合同措施上行使质量监视权
为了保证工程质量出现下例情况之一者总监理工程师有权指施工立即停工整改。
1). 施工中出现质量异常情况经提出后施工仍不采取改良措施者;或者采取的改良措施不力还未使质量状况好转者;
2). 未经检验就进展下道工序或隐蔽作业未经现场监理人员查验自行封闭、掩盖者;
3). 对已发生的质量事故未进展处理和提出有效的改良措施就继续作业者;
4). 擅自变更设计、图纸进展施工者;
5). 使用未经认可和批准的材料或擅自交换、变更工程材料者;
6). 擅自将工程转包或擅自让未经同意的分包进场作业者;
7). 没有可靠的质量保证措施贸然施工已出现质量下降征兆者。
8). 其它总监理工程师认为必须停工整顿者。
监理部要求施工暂停施工必须填写?工程暂停?单并要求施工按照质量事故处理程序对质量问题进展处理经现场监理工程师审〔检〕查认可后施工填写?工程开工/复工报审表?总监理工程师签认?复工指?。
催促承包商及分包商建立完善的质量体系
施工的质量保证体系是否完善以及能否有效运行是保证工程质量的重要因素也是我们重点监控对象。工程开工前工程总监会同专业监理工程师对承包商〔工程组〕的质量理体系进展评估评估时可以从以下几个方面进展考察:
l 工程组的质量理机构是否明确建立〔应以书面形式报送监理部〕相应的人员是否到位职责分工是否明确;
l “人、机、料、法、环〞五个因素是否能有效保证工程质量;
l 施工过程是否执行分级检查验收制度;
l 监理部发出的整改〔口头或书面形式〕是否得到有效执行;
l 施工各环节是否处于受控状态;
l 施工的实体质量是否在逐步进步。
当发现承包商的质保体系不完善或不能有效运行时应及时要求施工进展整改。假如因质保体系不健全而导致施工质量有下滑可以向施工发出停工直至得到有效改正。
建立质量控制体系
监理对质量实行监理员、专业监理工程师和总监理工程师三级把关制度。监理员在施工现场不连续巡视和检查发现问题随时和记录;专业监理工程师要随时和有重点的对现场进展抽查并在有关质量方面的报验单上签字;总监理工程师同样随时对现场进展巡查和抽验并催促施工和监理人员加强质量控制对各种工程报验单总监理工程师在专业监理师签认的根底上仍要认真审查和签认前方为有效。
组织现场质量分析会议
现场施工质量状况的分析和统计将在一定的时间内通过由监理主持召开的质量分析会议上公布质量分析会议可单独召开也可与监理例会合并召开。会议的目的就是对影响质量的原因和因素提出解决催促施工对工程质量进一步改良使整个工程的施工质量处在施工、监理的有效控制之下确保施工质量到达预定的目的。
检查承包商投入的人力资源、机械设备和计量器具的有效性
l 承包商应装备符合工程需要的、有资质的技术负责人同时应装备有书的专职质量检查员从事质量检查工作。各专业施工理人员要齐全具备相应资质条件要求可以满足施工要求。
l 监理部对特殊人员上岗证件的有效性进展检查如试验员、测量员无证上岗者必须清退出场。
l 承包商装备的施工机具应能满足施工工艺要求监理部对照批准的施工方案检查进场设备有效性。对测量、试验仪器还要检查其技术指标能否满足施工质量要求是否在计量检定周内。
监理平行检测需配置的检测设备及仪器
.1检测设备及仪器配置方案
仪器或设备名称
型规格
数量
备注
经纬仪
J2-1
1台
自有
水准仪
DS2-27
1台
自有
全站仪
〔TOPCON〕GTS-311S
1台
自有
土工试验设
展开阅读全文
