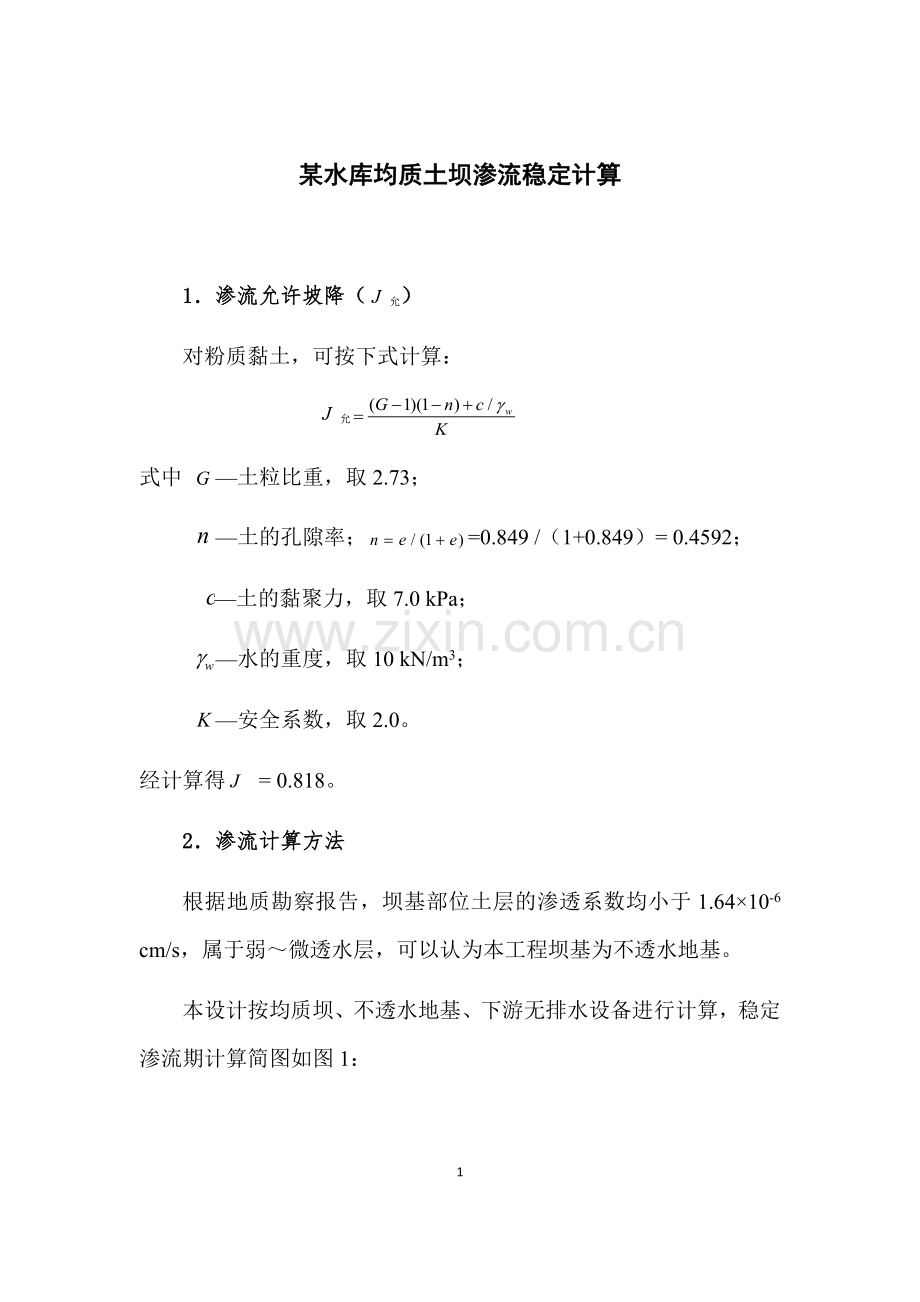

某水库均质土坝渗流稳定计算
1.渗流允许坡降(允)
对粉质黏土,可按下式计算:
允
式中 —土粒比重,取2.73;
—土的孔隙率;=0.849 /(1+0.849)= 0.4592;
—土的黏聚力,取7.0 kPa;
—水的重度,取10 kN/m3;
—安全系数,取2.0。
经计算得 = 0.818。
2.渗流计算方法
根据地质勘察报告,坝基部位土层的渗透系数均小于1.64×10-6 cm/s,属于弱~微透水层,可以认为本工程坝基为不透水地基。

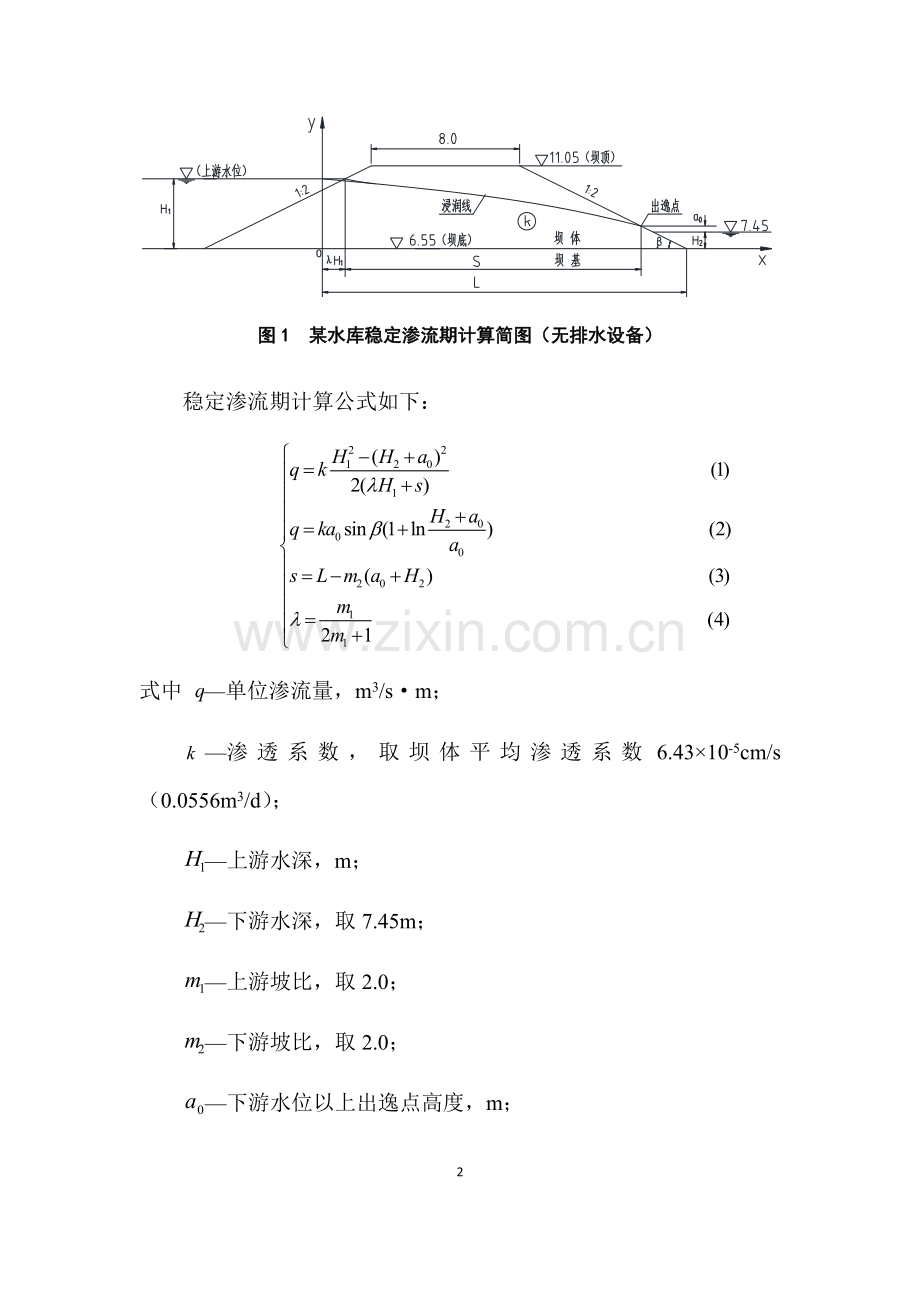

本设计按均质坝、不透水地基、下游无排水设备进行计算,稳定渗流期计算简图如图1:
图1 某水库稳定渗流期计算简图(无排水设备)
稳定渗流期计算公式如下:
式中 —单位渗流量,m3/s·m;
—渗透系数,取坝体平均渗透系数6.43×10-5cm/s(0.0556m3/d);
—上游水深,m;
—下游水深,取7.45m;
—上游坡比,取2.0;
—下游坡比,取2.0;
—下游水位以上出逸点高度,m;
—下游坝坡坡角,。
浸润线方程为:
渗流计算可采用迭代方法求解,即先假设一个值,然后判断式(1)与式(2)计算结果是否相等。此方法在手算时比较烦琐,为此,将上述公式进行变换。先将式(3)、式(4)代入式(1),并令式(1)= 式(2),经化简后成为一单变量的非线性方程,即:
满足的值即为所求。方程(5)可用有关科学计算软件(如Mathcad等)进行求解,且计算精度较高。
非稳定渗流期计算简图如图2:
图2 某水库非稳定渗流期计算简图(无排水设备)
非稳定渗流期浸润线方程为:
式中 —通过计算断面的渗流量,m3/s·m;
—渗透系数,取坝体平均渗透系数6.43×10-5cm/s(0.0556m3/d);
—在计算点上游处坐标原点断面上浸润线的高度,m。
水库水位降落的某一时刻,坝体内两部分(和)浸润线方程分别为:
式中 为常数(可由边界条件计算),坐标见图2。
水库水位降落经历时刻时,浸润线上点处水深可按以下算式联立计算:
式中 —浸润线上点处的水深,m;
—水库水位降落后的坝前水深,m;
—水库水位降落高度,m;
—坝上游水深,m;
—坝下游水深,m;
—坝上、下游水位差,m;
—浸润线上点到坐标原点的水平距离,m;
—浸润线上点到点的水平距离,m;
—土的排水率(或吸水率),。
令式(6)= 式(7),可得:
将已知值代入式(8),取,解该非线性方程得,并由式(7)或式(8)解得,然后即可求得段和段的浸润线方程。而由不稳定渗流恢复到降后水位(8.61m)的稳定渗流,所需时间(此时)。
3.渗流计算结果
分上游正常蓄水位、设计洪水位、校核洪水位及上游水位降落(下游水位均为7.45m)四种工况进行计算。渗流计算结果见表1(括号中数字为上游坡的相应渗流坡降)。
表1 渗流稳定分析成果汇总表
工 况
上 游
水 位
(m)
下 游
水 位
(m)
出逸点高度h0(m)
单 宽
流 量
平 均
坡 降
J
出逸点坡 降
J1
允 许
坡 降
J允
水 位
降落期
10.35~8.61
7.45
1.254
/
(0.217)
0.219
(0.434)
0.499
0.818
正 常
蓄水位
8.61
7.45
0.942
0.0043
0.054
0.077
0.818
设 计
洪水位
9.86
7.45
1.104
0.0139
0.119
0.191
0.818
校 核
洪水位
10.35
7.45
1.228
0.0189
0.147
0.212
0.818
各工况浸润线方程如下:
⑴正常蓄水位:;
⑵设计洪水位:;
⑶校核洪水位:;
⑷上游水位降落:段:;
段:。
由表1计算成果表明,四种工况的平均坡降与出逸点坡降均小于允许坡降,且出逸点高度在下游水位以上0.5m以内,均满足设计规范要求,一般情况下不需要进行渗流安全加固设计。
