汾至邢台高速公路榆社至和顺段路基、桥涵及隧道工程
监 理 月 报
第 2
和榆高速公路LJJL3监理部
2010年5月31日

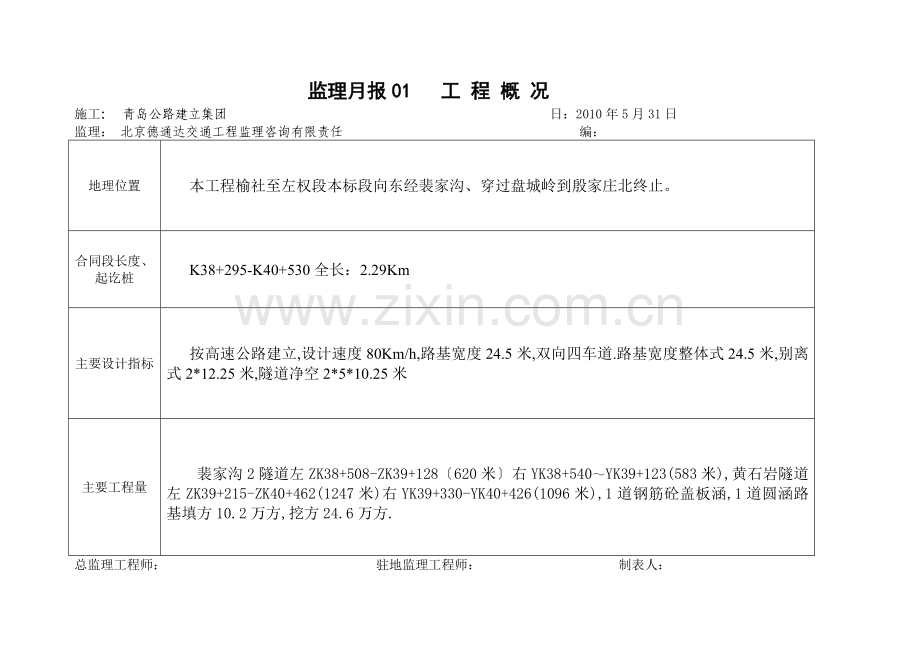

监理月报01 工 程 概 况
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
地理位置
本工程榆社至左权段本标段向东经裴家沟、穿过盘城岭到殷家庄北终止。
合同段长度、起讫桩
K38+295-K40+530全长:2.29Km
主要设计指标
按高速公路建立,设计速度80Km/h,路基宽度24.5米,双向四车道.路基宽度整体式24.5米,别离式2*12.25米,隧道净空2*5*10.25米
主要工程量
裴家沟2隧道左ZK38+508-ZK39+128〔620米〕右YK38+540~YK39+123(583米),黄石岩隧道左ZK39+215-ZK40+462(1247米)右YK39+330-YK40+426(1096米),1道钢筋砼盖板涵,1道圆涵路基填方10.2万方,挖方24.6万方.
总监理工程师: 驻地监理工程师: 制表人:
监理月报02 施工工作小结表
施工:青岛公路建立集团 日:2010年5月31日
监理:北京德通达交通工程监理咨询有限责任 编 :
工程质量〔事故〕 评价
工程质量经驻地监理及现场监理人员抽检情况合格率100工程总体质量控制良好符合JTGF60-2021公路隧道施工技术现场监理人员加大质量监理力度确保质量完全达标。
工程进度评价
工程进度总体缓慢需进一步加大推进力度确保工进度目的。
施工理评价
施工现场整洁材料堆放分类合理标识明晰驻地建立平安卫生弃渣堆放合理工程质量严把关施工理有一定程度施工便道及临建尚有不到位之处需要完善及改良。
总监理工程师: 驻地监理工程师: 制表人:
监理月报03 工程部工作动态月报表
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
工地会议
举行现场会议5次解决施工中遇到的技术难题确定施工方案。
现场重大施工活动
举行平安工地万人签名活动
上级主部门安排的工作
确保施工平安工作抓进度同时严把平安、质量关确保12月底主体全部完工。
其他事项
无
总监理工程师: 驻地监理工程师: 制表人:
04表 工 程 进 度 月 报 表
施工: 青岛公路建立集团 日:2010年5月31日监理: 北京德通达交通工程监理咨询有限责任 编:
工程名称
工程内容
总工程量
本月完成
累计完成
剩余工程
方案
实际
方案
实际
方案
实际
路基工程
挖石方
M3
228255
20000
21000
106000
122255
填方
M3
107614
18000
12000
12000
95614
隧道工程
开挖及初支护
m
3532
240
495
3461
衬砌
m
3532
0
3532
附属工程
m
3532
0
3532
桥梁工程
涵洞及通道
盖板涵
m
77
30
30
47
圆涵
m
136.7
105
105
31.7
防护工程
护坡
M3
3739
300
300
3439
挡土墙
M3
14471
900
900
13571
总监理工程师: 驻地监理工程师: 制表人:
05表 工 程 计 量 支 付 月 报 表
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
施工
原合同
总金额 〔万元〕
变 更
总金额
〔万元〕
变更后
总金额
〔万元〕
本 月
计 划
〔万元〕
本月完成工作量
累计完成工作量
本月完成支付
累计完成支付
工作量
〔万元〕
占月方案〔〕
工作量 〔万元〕
占原方案〔〕
工程款〔万元〕
占原方案〔〕
工程款
〔万元〕
占变更后总金额〔〕
LJ10
17749.111
621
598
96.3
1636.7
121
总监理工程师: 驻地监理工程师: 制表人:
06表 工 程 变 更 月 报 表
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
序
原设计
变更工程
变更原因
处理结果
批文编
1
石方路基
隧道明洞
黄石岩隧道左线进口出现滑坡现象
增加13米明洞及挡墙
2
Zk38+405-zk38+490
yk38+485-yk38+505
yk38+345-yk38+475原设计为湿陷性黄土
冲击碾压
原地面为石方路基
取消冲击碾压
3
黄石岩隧道右线进口边坡防护为锚网喷防护
支护形式
边坡不稳定
将砂浆锚杆换为中空注浆小导
总监理工程师: 驻地监理工程师: 制表人:
07表 施工进场人员情况月报表
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
施工
理干部
技术人员
检测及试验人员
效劳
人员
技术
工人
普工
合计
指导
一般干部
高级
中级
初级
高级
中级
初级
上岗证持有者
青岛公路集团
6
20
11
13
3
2
4
5
12
170
185
395
总监理工程师: 驻地监理工程师: 制表人:
08表 施工机械设备进场情况月报表
施工: 青岛公路建立集团 日:2010年5月31日监理: 北京德通达交通工程监理咨询有限责任 编:
序
名 称
型
消费才能
本 月
实有数量
本 月
实际工作台班数
下 月
需要增加的数量
下 月
需要增加的数量
挖掘机
7
压路机
1
装载机
6
自卸车
16
搅拌站
6
喷浆机
18
空压机
17
衬砌台车
2
3
发电机
4
冷弯机
3
调直机
3
混凝土输送泵
2
1
总监理工程师: 驻地监理工程师: 制表人:
09表 施工材料进场情况月报表
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
序
材料名称
规格与质量
用处
总用量
本 月
进场量
本 月
使用量
实 际
库存量
备注
钢材
t
1950
650
630
240
水泥
t
2500
1500
1500
700
工字钢
t
700
240
210
200
t
总监理工程师: 驻地监理工程师: 制表人:
10表 施工质量自检工作月报表
施工: 青岛公路建立集团 日:2010年5月31日
监理: 北京德通达交通工程监理咨询有限责任 编:
序
自检工程名称
〔试验不同要分开〕
代表范围
〔或桩、部位、性质〕
本 月
自检次数
累 计
自检次数
备 注
1
水泥
19
33
2
钢筋
26
51
3
砂
10
22
4
碎石
21
28
5
外加剂
4
11
6
中空锚杆
1
7
工字钢
6
10
8
防水板
1
1
9
土工布
2
2
总监理工程师: 驻地监理工程师: 制表人:
11表 驻地监理工序质量抽检工作月报表
施工: 青岛公路建立集团 日: 2010年5月31日监理: 北京德通达交通工程监理咨询有限责任 编:
序
检验工程名称
〔试验不同要分开〕
抽检代表范围
〔或桩、部位性质〕
应抽检
次数
本月抽检次数
抽检
频率
累计抽检次数
处理情况
合格
不合格
合格
不合格
1
水泥
7
7
30
2
钢筋
9
9
30
3
砂
4
4
30
4
碎石
7
7
30
5
外加剂
2
2
30
6
中空锚杆
1
30
7
工字钢
2
2
30
8
防水板
1
1
30
9
土工布
1
1
30
总监理工程师: 驻地监理工程师: 制表人:
12表 施工平安监理台帐
施工: 青岛公路建立集团 日:2010年5月31日监理: 北京德通达交通工程监理咨询有限责任 编:
序
时间
存在问题及隐患的情况〔详细写明审查各项方案中存在的问题及现场施工中存在的平安隐患或者发生问题的情况包括施工状态、部位、现场人员等〕
监理处理情况〔口头或者书面指情况对于监理范围内无法处理的问题逐级上报情况〕
承包人的整改情况〔详细写明整改正程、监理重新确认情况〕
是否记入当天的监理日志中
记录人员
负责人阅示
1
2010年5月10日
裴家沟2#隧道右线进口洞顶必得覆土过薄进洞施工存在冒顶隐患
要求施工采用弱爆破、短进尺、早封闭、勤量测的施工工艺施工
在施工中严格执行了监理的要求顺利通过了本地段隐患已根本消除
口头
2
2021年5月2 0日
黄石岩隧道左线进口存在滑坡较大隐患
按照隐患动态理的要求要求施工进展平安隐患识别制定防范措施并制作隐患牌
按照隐患动态理的要求进展平安隐患识别并制定防范措施且已立隐患牌
口头
3
2010年5月3日
裴家沟2#隧道左线;黄石岩隧道右线进口;黄石岩隧道右线左线出口进洞过长二衬滞后按高危工程理存在隐患
要求施工停顿掌子面掘进施作仰拱加快二衬台车的制作进度尽快展开二衬施工。
施工按要求及时停顿了掌子面掘进加快了仰拱施工进度二衬台车制度方案月底完成下月初进展二衬施工。
口头
总监理工程师: 驻地监理工程师: 制表人:
