资源描述

1、工程背景:本交底针对之工程为现浇钢筋混凝土框架剪力墙构造住宅楼之填充墙砌筑工程建筑面积46527平方米33层。交底部位:填充墙交底时间:2021年6月15日交底内容:1、 施工准备1.1、材料:砖:品种、强度等级必须符合设计要求并有出厂合格证、试验单蒸压加气砼砌块其龄应超过28天。水泥:品种及标应根据砌体部位及所处环境条件选择一般宜采用32.5级普通硅酸盐水泥或矿渣硅酸盐水泥。砂:特细砂含泥量不超过5细度模量大于0.5其它材料:墙体拉结筋及预埋件等应满足设计和要求。1.2、主要机具;垂直运输机具、大铲、瓦、托线板、线坠、小白线、钢卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚、百格网、手推车等。

2、1.3、作业条件:根底、主体、垫层已施工完毕且经历收合格;按标高抹好水泥砂浆防潮层;根据室内标高及窗台、窗顶标高已弹出控制线;墙面已予埋预拉结筋且经历收合格;排出砖砌块的皮数线标明拉结筋、圈梁、边梁的尺寸经检查合格并手续;弹好轴线、墙身线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计要求办完预检手续;砂浆由试验室做好试配计量设备经检验砂浆试模已经备好6块为一组;框架外墙施工时外防护脚手架应随楼层搭设完毕且经历收合格。2、 工艺流程基层验收、墙体弹线复检见证取样、拌制砂浆复试排砖撂底、墙体盘角检查立杆挂线、砌墙构造柱、拉筋、浇筑混凝土检查验收、养护3、 操作要点3.1、基层清理:剔出高

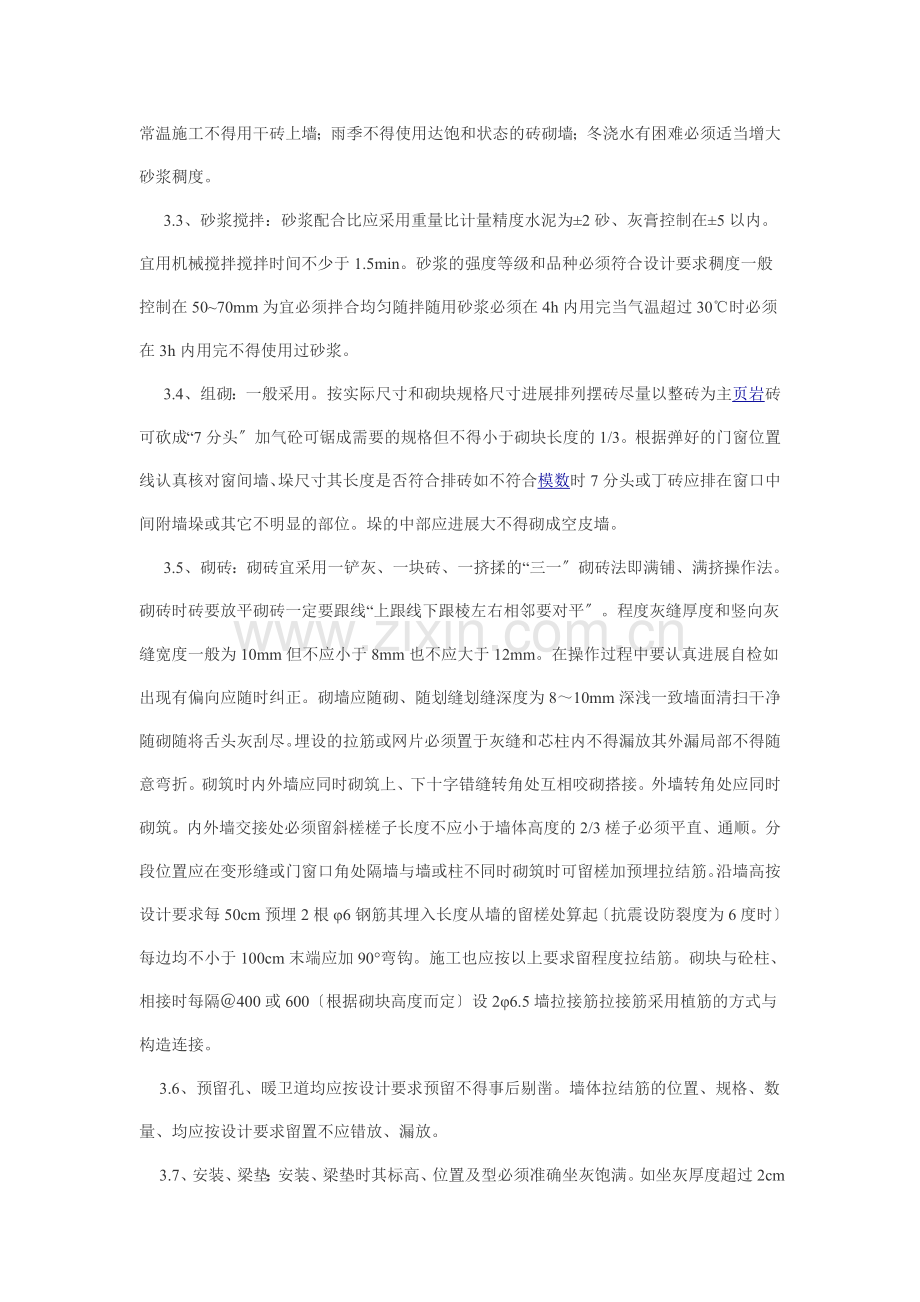

3、于楼面的砼水泥锅巴并清扫干净。砌块砌筑前应清理砌块外表检查砌块外观质量不得使用断裂砌块。3.2、砖浇水:粘土砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边1.5m为宜含水率为1015常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬浇水有困难必须适当增大砂浆稠度。3.3、砂浆搅拌:砂浆配合比应采用重量比计量精度水泥为2砂、灰膏控制在5以内。宜用机械搅拌搅拌时间不少于1.5min。砂浆的强度等级和品种必须符合设计要求稠度一般控制在5070mm为宜砌筑砂浆必须拌合均匀随拌随用砂浆必须在4h内用完当气温超过30时必须在3h内用完不得使用过砂浆。3.4、组砌:砌体一般采用一顺一丁。按实际尺

4、寸和砌块规格尺寸进展排列摆砖尽量以整砖为主页岩砖可砍成“7分头加气砼可锯成需要的规格但不得小于砌块长度的1/3。根据弹好的门窗洞口位置线认真核对窗间墙、垛尺寸其长度是否符合排砖模数如不符合模数时7分头或丁砖应排在窗口中间附墙垛或其它不明显的部位。垛的中部应进展大不得砌成空皮墙。3.5、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一砌砖法即满铺、满挤操作法。砌砖时砖要放平砌砖一定要跟线“上跟线下跟棱左右相邻要对平。程度灰缝厚度和竖向灰缝宽度一般为10mm但不应小于8mm也不应大于12mm。在操作过程中要认真进展自检如出现有偏向应随时纠正。砌墙应随砌、随划缝划缝深度为810mm深浅一致墙面清扫干净

5、随砌随将舌头灰刮尽。埋设的拉筋或网片必须置于灰缝和芯柱内不得漏放其外漏局部不得随意弯折。砌筑时内外墙应同时砌筑上、下十字错缝转角处互相咬砌搭接。外墙转角处应同时砌筑。内外墙交接处必须留斜槎槎子长度不应小于墙体高度的2/3槎子必须平直、通顺。分段位置应在变形缝或门窗口角处隔墙与墙或柱不同时砌筑时可留槎加预埋拉结筋。沿墙高按设计要求每50cm预埋2根6钢筋其埋入长度从墙的留槎处算起抗震设防裂度为6度时每边均不小于100cm末端应加90弯钩。施工洞口也应按以上要求留程度拉结筋。砌块与砼柱、剪力墙相接时每隔400或600根据砌块高度而定设26.5墙拉接筋拉接筋采用植筋的方式与构造连接。3.6、预留孔、

6、暖卫道均应按设计要求预留不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应按设计要求留置不应错放、漏放。3.7、安装过梁、梁垫:安装过梁、梁垫时其标高、位置及型必须准确坐灰饱满。如坐灰厚度超过2cm时要用豆石混凝土铺垫过梁安装时两端支承点的长度应一致并满足设计要求不能满足长度的采用过梁留出钢筋后现浇砼。3.8、构造柱做法:凡设有构造柱的工程在砌砖前应先根据设计图纸将构造柱位置进展弹线并把构造柱插筋处理顺直。砌砖墙时与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不宜超过30cm。马牙槎应先退后进。拉结筋按设计要求放置设计无要求时一般沿墙高50cm设置2根6程度拉结筋每边深化墙内不应小于

7、1m。构造柱在支模前应将马牙槎外口贴双面胶以免砼污染砖砌体双面胶粘贴要求横平竖直。3.9、砌体内不宜设脚手架眼如必须设置砌体完成后用C15混凝土填实脚手架眼的留设部位必须符合规定。3.10、填充墙砌至接近梁或板底时应留150mm左右后塞口角度一般为6090待填充墙砌筑完并应间隔7d再采用页岩砖斜砌将梁底或板底将挤紧。砌筑后塞口时第一皮斜砌页岩砖与框架之间的空隙采用预制三角形柱体砼砌筑防止砍砖后强度不够并要保证后塞口砂浆饱满。4、 质量4.1、主控工程:砖的品种、强度等级必须符合设计要求。砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值任一组试块的强度最

8、低值不小于设计强度的75。砌体砂浆必须实饱满实心砖砌体程度灰缝的砂浆饱满度不小于80。外墙转角处严禁留直槎其它临时连续处留槎做法必须符合规定。4.2、一般工程:缺陷不超过5个。间距偏向不超过一皮砖;填充墙砌体允许偏向表1 模板混凝土墙体钢筋及各种预埋件暖卫、电气线等均应注意保护不得任意拆改或损坏。5.3、墙体砌筑后砂浆到达一定强度后才能支设构造柱、过梁模板。5.4、浇筑构造柱及过梁混凝土时不能撬动或碰撞墙体。5.5、运料、卸料、翻架子时要防止碰撞墙面及门窗洞口。在进料口周围应用塑料薄膜或木板等遮盖保持墙面干净。5.6、尚未安装楼板或屋面板的墙和柱当可能遇到大风时应采取临时支撑等措施以保证施工中墙体的稳定性。6、 平安要求6.1、按有关规定配给劳保用品并合理使用;6.2、用电设施必须由专人检查维护;6.3、加强周边高空的平安防护。脚手架不应搁在墙上应单独搭设双排脚手架或使用高凳。6.4、施工通道应保持畅通无阻。6.5、接料悬挑平台一定和平安施工方案有关的平安规定搭设。楼层的程度运输道路应清洁畅通。6.6、操作人员不能带病操作和疲劳操作。6.7、材料应分散堆放距临边应在1.5m以上。6.8、灰砂机应设防护罩用电线路用电器应按搭接、布置操作人员必须应有操作证。6.9、材料的吊运应符合平安卸料平台的安设按方案验收挂牌使用。6.10、严禁向建筑物外剔砖。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
