资源描述
1 目的:
明确抹灰工程的标准做法,提高抹灰实测质量及观感质量,从而提升客户对于工程质量的满意度。
2 适用范围:
适用于佛山万科所有在建及新建项目。
3 编制说明
本标准做法原则上要求所有在建及新建项目均按此做法执行。
4、 抹灰工程标准做法
4.1原材料

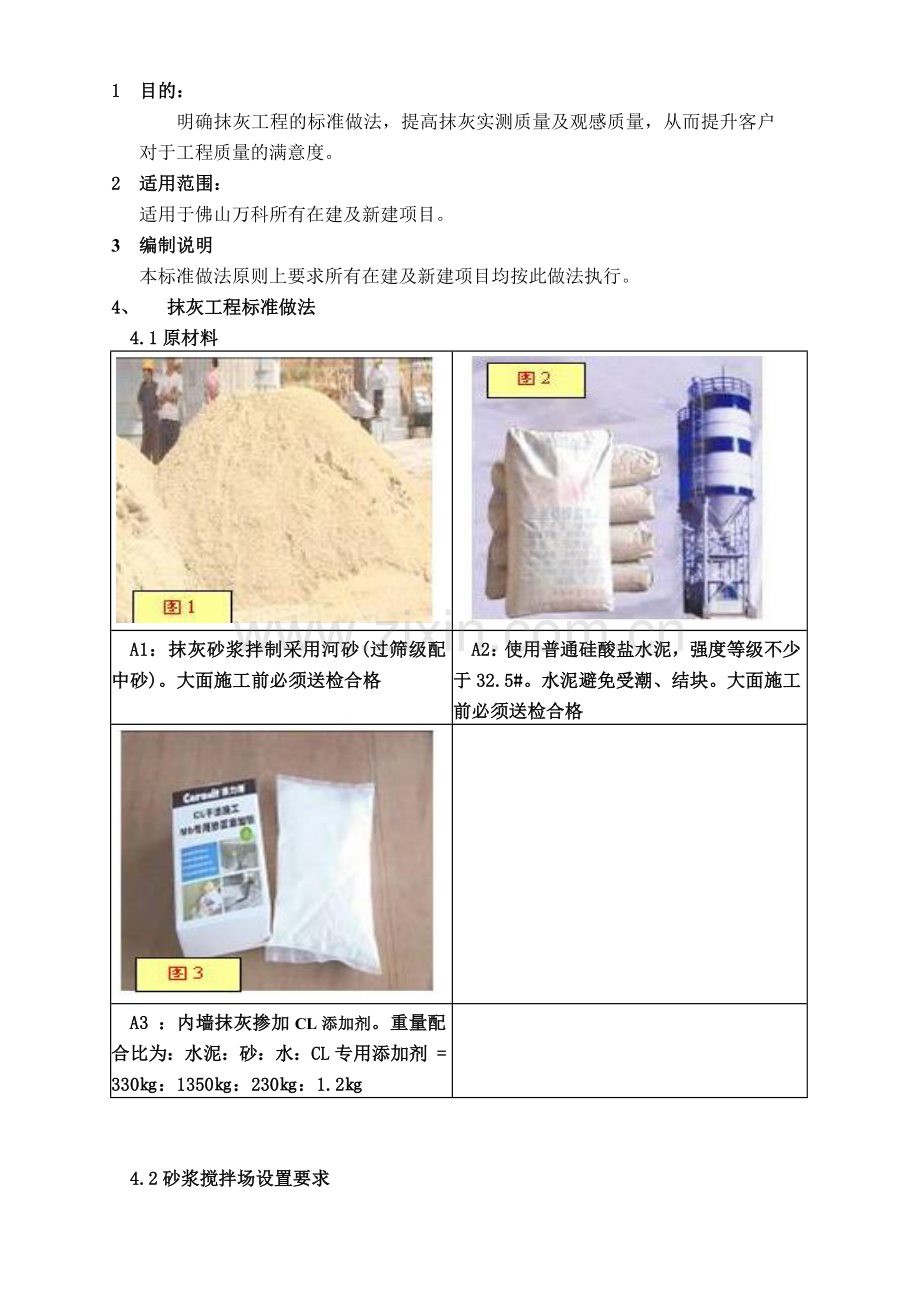

A1:抹灰砂浆拌制采用河砂(过筛级配中砂)。大面施工前必须送检合格
A2:使用普通硅酸盐水泥,强度等级不少于32.5#。水泥避免受潮、结块。大面施工前必须送检合格
A3 :内墙抹灰掺加CL添加剂。重量配合比为:水泥:砂:水:CL专用添加剂 = 330㎏:1350㎏:230㎏:1.2㎏
4.2砂浆搅拌场设置要求
A4:砂子堆放要求:设置专门的砂池
__换照片
A5:水泥堆放要求:大批量水泥放置在仓库保存,搅拌场少量水泥须上盖下垫,避免受潮
A6 :傻瓜式配合比牌:将重量换算成容器计量,便于操作
A7:配备称量设备,适时校对。图为改装的吊秤
A8:采用滚筒式搅拌机拌制砂浆。搅拌场外观设置参图片
4.3图纸深化
A9:测量控制线图
A10:灰饼布置图。灰饼布置规则:大面不少于两排,间距≤1800mm,门窗洞口边、阴阳角均须布置
A11:门窗洞口收边控制线图
4.4工作面要求
A12 :喷浆前将基面灰尘进行清理
A13:采用机械喷浆工艺
A14:管线槽先用砂浆修平、挂网
A15 : 砖墙与混凝土交接部位挂钢丝网250mm宽,如有错台先用砂浆补平
A16:外墙加气块墙面满挂钢丝网,砖墙与砼交接处伸入砼面125mm宽
A17: 采用激光贴饼工艺
A18:烟道、水电管井也须采用激光贴饼。保证现场与设计尺寸一致
A19(1): 大面灰饼不少于两排,间距≤1800mm
A19(2):门窗洞口边须设灰饼
A19(3):阴阳角须设灰饼
A19(4):独立梁的侧边须设灰饼
A19(5): 梁底、飘板天花:拉水平线或贴饼进行抹灰;当梁宽度、飘板天花进深尺寸≥400mm时,必须通过贴饼控制水平度、平整度
A20:抹灰前浇水湿润基面
A21: 户内抹灰前,地面满铺铁皮,有效减少落地灰
A22:抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染
A23:抹灰准备工序必须经过验收,并存档验收资料
4.5施工工具
A24:抹刀
A25:刮板
A26:刮尺
A27:卷尺
A28:阴/阳角抹刀——增加阴角抹刀图片
A29:灰槽
A30:普通斗车。使用范围:不用穿行于室内时使用
A31:户内专用运输车。参照图片,宽度控制在普通斗车的2/3左右,底面有坡度,有效减少对户内墙体的碰撞
4.6施工过程控制
A32(1):建议抹灰厚度控制在15mm以内,超过15mm分层抹灰,搓抹密实
A32(2):抹灰层厚度超过35㎜的部位,中间增加钢丝网
A33:外墙面抹灰层设置分隔缝
A34:阳台天花、窗檐等位置设置成品滴水线条
A35:空调位等可能存水的小平台,抹灰时均须往外找坡
A36:装修房的石材踢脚线厚度较大时,应与装修设计师沟通,考虑在踢脚线范围抹灰时留出凹位,使踢脚线镶贴后不凸出太多
A37(1):阳角采用阳角抹刀修方正、修直
A37(2):阴角采用阴角抹刀修方正、修直
A38:门洞口高、宽、厚度尺寸须与设计寸符合尺
A39:门窗洞口收边控制:大面抹灰、门窗框安装完毕后,利用门窗洞口边控制线抹灰收边
A40:抹灰收面后,及时跟进实测
A41:用钉子将测量数据标在墙上。做到随抹、随测、随纠偏。须在抹灰干硬之前完成实测、整改
A42:普通砂浆抹灰后7天内湿水养护
A43:阳角采用夹板或硬纸板进行保护
A44:抹灰面色泽均匀,无疤痕、砂眼、抹子印
4.7事后检查、修补
A45: 抹灰完成后,总包、监理、甲方实测结果分别用白、蓝、红色粉笔标注在墙面上
A46:适时进行空鼓开裂的检查
A47:空鼓开裂位置采用机械切割
A48:采用干粉砂浆或CL30专用砂浆进行修补
A49:因空鼓开裂导致的表观修补缺陷,须采用统一处理方案做观感处理,确保墙面观感的一致性
4.8现场整洁
A50: 户内抹灰前,地面满铺铁皮,有效减少落地灰。抹灰完成后,再将铁皮转移到下一楼层
A51:每日工完场清,现场干净整洁
4.9管理动作
4.9.1、挂网、喷浆、灰饼布置等必须经过监理验收通过后,方可进行抹灰;
4.9.2、总包、监理须每日抽查砂浆配合比,并存档影像记录和纸质文件;
4.9.3、彩丽公司派专人在现场蹲点指导、监督,每周提交周报给监理部、项目部、品质中心;
4.9.4、总包当天验收、当天整改,不留整改痕迹,保证抹灰面的表观质量。
4.10质量标准
4.10.1、抹灰完成面垂直度、平整度偏差≤3mm;
4.10.2、不允许出现空鼓、开裂;
4.10.3、抹灰面色泽均匀,无疤痕、砂眼、抹子印,表观优质。
