收藏 分销(赏)

园林景观_施工组织设计方案.docx

上传人:xrp****65 文档编号:5930667 上传时间:2024-11-23 格式:DOCX 页数:36 大小:78.18KB
下载 相关 举报
园林景观_施工组织设计方案.docx_第1页
第1页 / 共36页
园林景观_施工组织设计方案.docx_第2页
第2页 / 共36页
园林景观_施工组织设计方案.docx_第3页
第3页 / 共36页
园林景观_施工组织设计方案.docx_第4页
第4页 / 共36页
园林景观_施工组织设计方案.docx_第5页
第5页 / 共36页
点击查看更多>>
资源描述

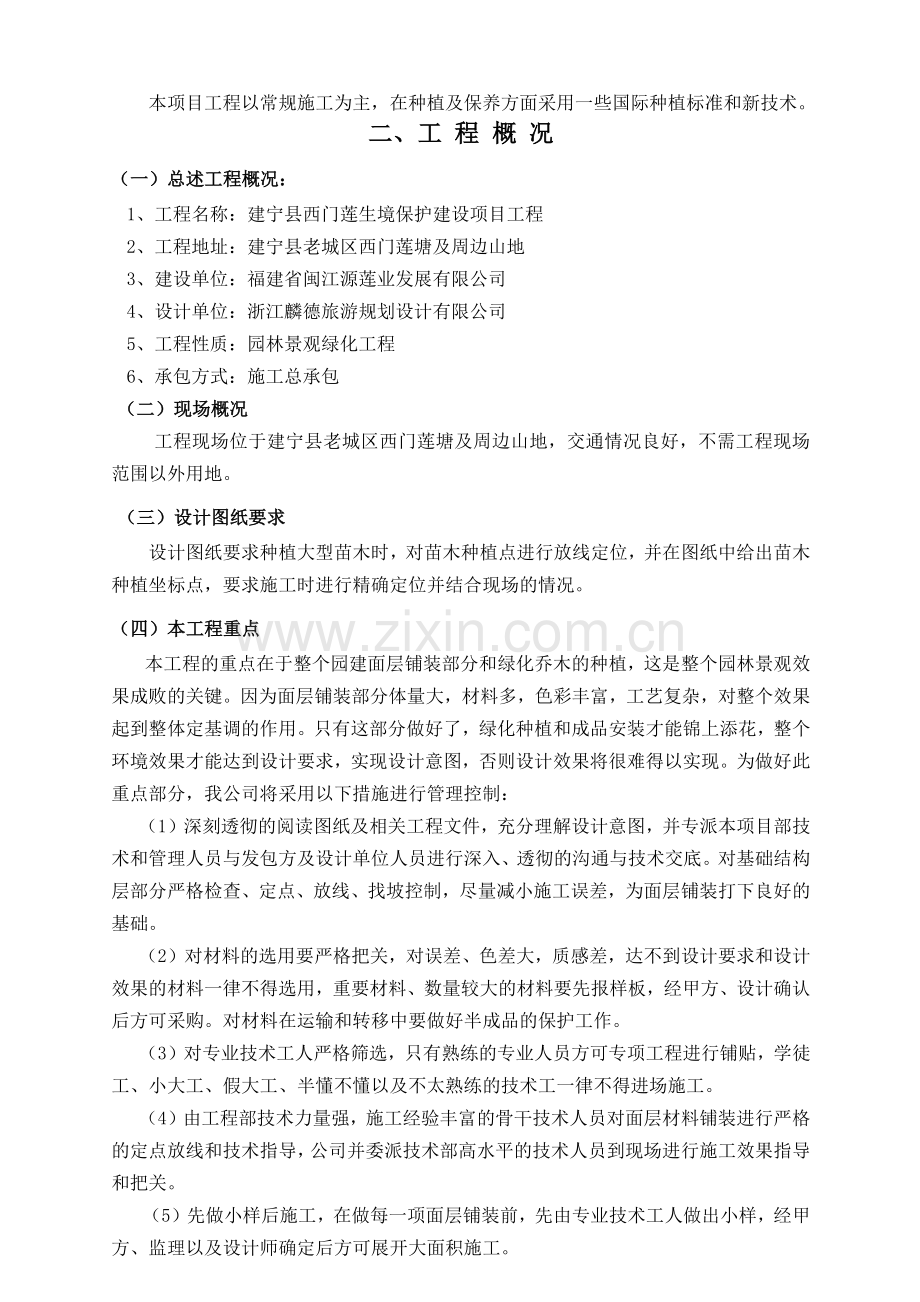

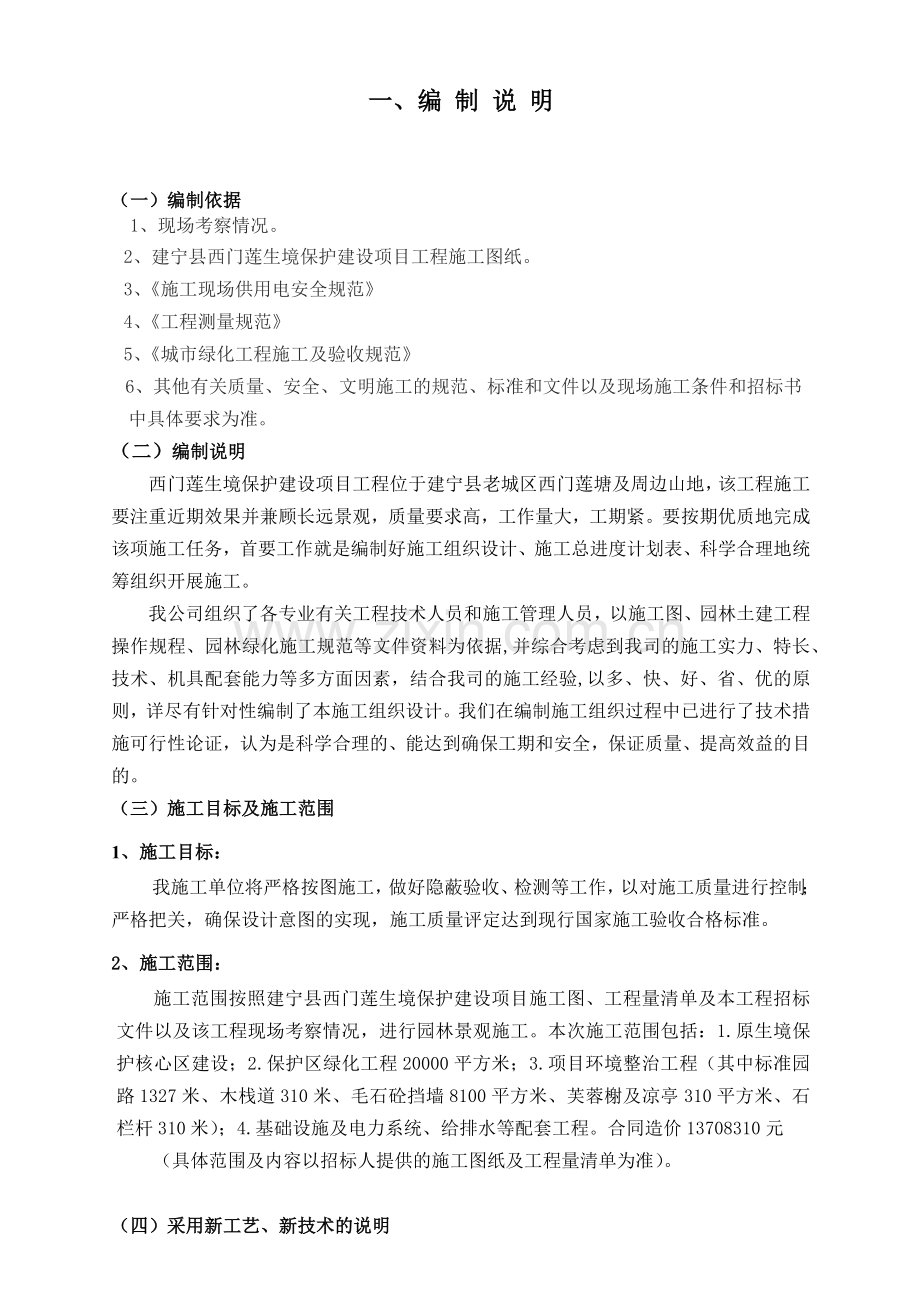

1、一、编 制 说 明(一)编制依据 1、现场考察情况。2、建宁县西门莲生境保护建设项目工程施工图纸。3、施工现场供用电安全规范4、工程测量规范5、城市绿化工程施工及验收规范6、其他有关质量、安全、文明施工的规范、标准和文件以及现场施工条件和招标书 中具体要求为准。(二)编制说明西门莲生境保护建设项目工程位于建宁县老城区西门莲塘及周边山地,该工程施工要注重近期效果并兼顾长远景观,质量要求高,工作量大,工期紧。要按期优质地完成该项施工任务,首要工作就是编制好施工组织设计、施工总进度计划表、科学合理地统筹组织开展施工。我公司组织了各专业有关工程技术人员和施工管理人员,以施工图、园林土建工程操作规程、园

2、林绿化施工规范等文件资料为依据,并综合考虑到我司的施工实力、特长、技术、机具配套能力等多方面因素,结合我司的施工经验,以多、快、好、省、优的原则,详尽有针对性编制了本施工组织设计。我们在编制施工组织过程中已进行了技术措施可行性论证,认为是科学合理的、能达到确保工期和安全,保证质量、提高效益的目的。(三)施工目标及施工范围1、施工目标:我施工单位将严格按图施工,做好隐蔽验收、检测等工作,以对施工质量进行控制;严格把关,确保设计意图的实现,施工质量评定达到现行国家施工验收合格标准。2、施工范围:施工范围按照建宁县西门莲生境保护建设项目施工图、工程量清单及本工程招标文件以及该工程现场考察情况,进行园

3、林景观施工。本次施工范围包括:1.原生境保护核心区建设;2.保护区绿化工程20000平方米;3.项目环境整治工程(其中标准园路1327米、木栈道310米、毛石砼挡墙8100平方米、芙蓉榭及凉亭310平方米、石栏杆310米);4.基础设施及电力系统、给排水等配套工程。合同造价13708310元(具体范围及内容以招标人提供的施工图纸及工程量清单为准)。(四)采用新工艺、新技术的说明本项目工程以常规施工为主,在种植及保养方面采用一些国际种植标准和新技术。二、工 程 概 况(一)总述工程概况:1、工程名称:建宁县西门莲生境保护建设项目工程2、工程地址:建宁县老城区西门莲塘及周边山地3、建设单位:福建省

4、闽江源莲业发展有限公司4、设计单位:浙江麟德旅游规划设计有限公司5、工程性质:园林景观绿化工程6、承包方式:施工总承包(二)现场概况 工程现场位于建宁县老城区西门莲塘及周边山地,交通情况良好,不需工程现场范围以外用地。(三)设计图纸要求设计图纸要求种植大型苗木时,对苗木种植点进行放线定位,并在图纸中给出苗木种植坐标点,要求施工时进行精确定位并结合现场的情况。(四)本工程重点本工程的重点在于整个园建面层铺装部分和绿化乔木的种植,这是整个园林景观效果成败的关键。因为面层铺装部分体量大,材料多,色彩丰富,工艺复杂,对整个效果起到整体定基调的作用。只有这部分做好了,绿化种植和成品安装才能锦上添花,整个

5、环境效果才能达到设计要求,实现设计意图,否则设计效果将很难得以实现。为做好此重点部分,我公司将采用以下措施进行管理控制:(1)深刻透彻的阅读图纸及相关工程文件,充分理解设计意图,并专派本项目部技术和管理人员与发包方及设计单位人员进行深入、透彻的沟通与技术交底。对基础结构层部分严格检查、定点、放线、找坡控制,尽量减小施工误差,为面层铺装打下良好的基础。(2)对材料的选用要严格把关,对误差、色差大,质感差,达不到设计要求和设计效果的材料一律不得选用,重要材料、数量较大的材料要先报样板,经甲方、设计确认后方可采购。对材料在运输和转移中要做好半成品的保护工作。(3)对专业技术工人严格筛选,只有熟练的专

6、业人员方可专项工程进行铺贴,学徒工、小大工、假大工、半懂不懂以及不太熟练的技术工一律不得进场施工。(4)由工程部技术力量强,施工经验丰富的骨干技术人员对面层材料铺装进行严格的定点放线和技术指导,公司并委派技术部高水平的技术人员到现场进行施工效果指导和把关。(5)先做小样后施工,在做每一项面层铺装前,先由专业技术工人做出小样,经甲方、监理以及设计师确定后方可展开大面积施工。(6)在整个园建面层铺装部分的施工过程中对不同材质铺装之间的收口交接要处理到位,做工要精细;在绿化方面应注意乔、灌木的合理搭配。(7)以公司质量安全部的骨干质量安全员为主导,抽调各专业工种中责任心强、工作踏实、技术力量过硬并经

7、过特殊培训的施工人员在该项目部下成立质量安全组,对整个施工过程的质量、安全及文明施工进行监督、检查和指导工作。(8)以公司工程部的专业文明施工员为主导,抽调责任心强、工作踏实、手脚勤快并经过特殊培训的工人在该项目部下成立成品保护组,负责整个施工过程的成品保护工作。三、工 程 组 织 管 理(一)工程管理架构和职责本工程实施项目管理法管理,项目经理代表公司负责此工程的施工组织、成本控制、竣工交验等工作,组成强有力的项目管理班子,由拥有丰富施工管理经验的工程师及有关人员,负责整个工程的技术、施工管理、协调指挥,确保工程安全、优质和快速完成。1、工程管理架构图项目经理技术负责人后勤服务组技术管理组绿

8、化施工组质量安全组机械设备组材料采购组成品保护组财务审计组2、各部门的职责(1)项目经理:负责编制生产计划、组织协调、指挥调度各施工作业。(2)技术负责人:负责编制项目施工组织设计、施工放线、检验工程质量等。(3)绿化施工组:负责按施工组织方案具体实施各分项工程项目的施工。(4)质量安全组:负责施工全过程中安全、质量、效果及文明施工的指导、监督、检查、管理和控制工作。(5)机械设备组:负责施工中机械设备的调用、保养、租赁。(6)材料采购组:负责采购满足施工、质量要求的施工材料。(7)成品保护组:负责该项目的所有成品、半成品的保护工作。(8)后勤服务组:负责为现场施工人员提供后勤服务。(9)技术

9、负责人:负责处理施工中的技术难题,为各施工专业提供技术指导。(10)财务审计组:负责施工的资金调配,生产成本的核算、控制和管理。总部与现场管理部门之间的关系:本工程实施项目经理负责制,项目部负责对锦明花园环境景观工程的施工管理。3、质量管理体系项目总负责:总经理技术总负责:技 术 总 监项目经理 项目技术负责人质检工程师技术室工 长专职质检员测量组材料员资料员绿化班长普工班长水电班长质量安全员铺装班长施工员四、施工部署与施工工艺(一)施工现场平面布置及说明根据现场情况合理利用有限空间做好现场布置工作,施工部署是对整个工程项目全面作出的统筹规划和全面安排,主要解决施工作业面宽、并同时展开,质量要

10、求高、工期紧等难点问题。1、工程展开的程序计划(1)首先成立强有力的现场指挥系统施工现场的指挥系统是搞好工程施工的关键,我们拟在业主单位、监理单位的监督指导下,成立西门莲原生境保护建设工程项目部,具体机构和人员安排见上机构设置表。(2)强化施工作业队伍的基础管理根据工程的特点,我们计划采取多工种平行流水、立体交叉的施工方法。原则上由硬件工程作业队及绿化工程作业队进行组织施工。实行作业队目标管理,把逐个单项工程的施工任务下达到作业队,把工程质量、施工安全、工程进度等指标落实到作业班组,进而强化对施工作业队伍的基础管理。具体内容是:A、属参加工程的各作业队都要服从项目部的统一指挥;B、强化现场组织

11、管理,方便业务联系,项目部在工地设有现场管理办公室,各作业队联系工作,应按业务性质与现场管理办公室直接洽谈办理;C、各作业队的负责人必须常驻工地,亲自带队,切实加强和督促检查施工现场的全面工作。同时,还要指挥派得力人员,分别负责专业技术的管理;D、各作业应切实遵照有关的消防安全制度和施工安全生产规定、安全防火规定的内容,严格执行。各队内部要建立日夜值班制度,加强巡回检查,切实做好防火、防盗工作,节约用水、用电,加强成品、半成品的保护;E、在施工过程中,各队相互遇有矛盾,应从大局出发,主动配合协商解决。对无法处理的问题,应及时报请现管理部门统一协商安排;F、各队施工必须严格按照设计图纸和合同规定

12、,以及国家颁发的有关技术规范进行操作,精益求精,确保质量,按期完工。同时应主动接受现场管理部门的督促检查。对上下工序衔接的工序,其隐蔽部位要组织中间验收。如不符合质量要求,必须坚决返工,并承担返工费用。2、工程展开总体程序根据设计的工程项目,我们安排的工程项目总的施工展开流向:采取流水作业的方式。 (1)施工开展工序: 接受施工任务了解施工现场条件安排施工任务计划熟悉图纸资料会审图纸编写施工方案做好施工准备工作组织机械、人员进场正式施工。(2)施工阶段划分:根据设计和施工实际情况,本工程分为三个大施工段,实行平面分段流水施工。第一施工段为放线定位、同时准备各种石材、树种及其它施工材料的订货准备

13、工作。第二施工段则为挡墙、绿化工程、种植土壤的回填、改良工作;各种花岗岩铺砌工程以及园林小品的安装,本施工段为主要部分。第三施工段为收尾、清理、整体内部检验、个别地方整改。各分部工程应平行施工紧密配合、施工场地及其它条件许可的情况下可以进行交叉施工。由于本工程工期紧,结合周转材料、资金、人力安排,在全部施工过程中,各工种应紧密配合。(3)临时用水、用电设计施工用电、用水按照甲方及监理要求接驳。 A、施工用电1)支线架设 a、配电箱的电缆线应有套管,电线进出不混乱。大容量电箱上进线加滴水等。b、支线绝缘好,无老化、破损和漏电。c、支线应沿墙或电杆架空敷没,并用绝缘子固定。d、过道电线可采用硬质护

14、套管埋地并作标记。e、室外支线应用橡皮线架空,接头不拉力并符合绝缘要求。 2)现场照明a、 一般场所采用220V电压。危险、潮湿场所和金属器内的照明及手持照明灯具,应采用符合要求的安全电压。 b、照明导线应用绝缘子固定。严禁使用花线或塑料胶质线。导线不得随意拖拉或绑在脚手架上。 c、照明灯具的金属外壳必须接地或零。单相回路内的照明开关箱必须装设漏电保护器。 d、室外照明灯具距地面不得低于3m;室内距地面不得低于2.4m。碘钨灯固定架设,要保证安全。钠、铊等金属卤化物灯具的安装高度宜在5m以上。灯线不得靠近灯具表面。 3)架空线 a、架空线必须设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架

15、上。b、 架空线应装设横担和绝缘子,其规格、线间距离、档距等应符合架空线路要求,其电杆板线离地2.5m以上应加绝缘子。 c、电箱应有门、锁、色标和统一编号。 d、电箱内应设置漏电保护器,选用合理的额定漏电动作电流进行分极配合。 e、配电箱应设总熔丝、分熔丝、分开关。零排地排齐全。动力和照明分别设置。 f、配电箱的开关电器应与配电线或开关箱一一对应配合,作分路设置,以确保专路专控;总开关电器与分开关电器的额定值,以确保专路专控;总开关电器与分开关电器的额定值、动作整定值相适应。熔丝应和用电设备的实际负荷相匹配。 g、金属外壳电箱应作接地或接零保护。 h、开关箱用用电设备实行一机一闸一漏电保护。

16、i、同一移动开关箱严禁配有380W和220V两种电压等级。 4)接地接零a、 接地体可用可角钢、圆钢或钢管,但不得用螺纹钢,其截面不小于48mm2 ,一组根接地体之间间距不小于2.5m,入土深度不小于2m,接地电阻应符合规定。 b、橡皮线中黑色或绿/黄色双线作为接地线。与电气设备相连接的接地或接零线截面最小不能低于2.5mm2 的多股铜芯线。 c、电杆转角杆、终端杆及总箱、分配电箱必须有重复接地。 5)变配电装置a、配电间面积应不小于3mX3m。单列配电柜板)通道;正面不小于1.5m,侧面不小于1m,背面不小于0.8m;双列配电柜正面不小于2m。 b、配电间必须符合“四防一通”的要求。c、变配

17、电间应配有安全防护用品和消防器材,并有各类警告标牌。开关应有编号及用途标记。保持室内清洁无杂物。B、施工用水按照甲方要求接驳(二)施工进度计划在工程现场的施工管理中,最重要是安排好施工进度计划。根据现场情况听从现场监理及甲方工程师的安排进行合理的施工段划分,并按合理科学的施工顺序进行;在施工场地出来之前做好施工准备工作,施工场地出来后抓紧进行施工。1、编制工程进度控制计划,尽可能使之符合合同工期要求,而以适应实际情况需要切实可行并便于检查。全部工程内容分解为:第一施工段为放线定位、同时准备各种石材、树种及其它施工材料的订货准备工作。第二施工段则为绿化工程、种植土壤的回填、改良工作;挡墙、各种花

18、岗岩铺砌工程以及园林小品的安装,本施工段为主要部分。第三施工段为收尾、清理、整体内部检验、个别地方整改等三个施工项目和环节,然后计算完成每个单项工程所需的周期。从而按正常施工的各个单项工程内容和逻辑顺序,以及相互制约关系,编出切实可行的施工统筹计划。2、在统筹计划的基础上进一步编制多种操作计划。主要有:(1)主要材料物资采购计划、供货时间计划; (2)劳动力调动计划;(3)机具配置计划;(4)各工程各时间段落内交叉作业计划;(5)施工人员进场退场计划;(6)工程质量控制指标和质量保证措施;(7)资金管理及工程进度款拨付计划。3、分项工程项目的进度计划在施工过程中为满足各工种施工的进度要求;根据

19、本工程的规模、现场条件、设计要求、建设单位的招标要求和我司的施工实力,结合工程的实际情况,再制定切实可行的施工进度计划。同时配合选苗及进场移植的时间按地盘要求或以建设单位书面通知为准,并且听从现场监理及甲方工程师的安排进行合理科学的施工,争取提前完工转入养护阶段,以保证开业时的即时效果。 详见西门原生境保护建设项目计划进度表(三)工期保证措施1、组织保证为保证施工进度计划的顺利实施,建立主管领导和有关技术人员的工程施工项目部,由公司主要负责人担任领导;在施工现场设立项目经理部,由经验丰富的项目经理负责,统筹安排,从组织上落实进度控制责任制,建立进度控制协调制度,以保证施工任务按期保质完成。2、

20、资金保证 本工程资金已落实,施工前期所需的条件已具备,建设单位能够保证资金及时到位;确保按时供应资金;奖励工期提前有功者;经批准紧急工程可采用较高的计件单价。3、技术保证编制施工进度计划实施细则;建立多级网络计划和施工作业周计划体系;强化施工工程进度控制。4、材料供应保证提前做好准备工作,保证材料的及时供应。(四)施工工艺与施工方法1、施工测量(1)平面控制测量工程的平面尺寸,以内控制测量为主,根据业主提供的红线点,现场采用全站仪测量出各轴线的控制点,要求控制点在总平面内能形成一个闭合回路,控制测量由技术员主持进行,测量结果交项目部复核后使用。(2)高程的传递标准水准点:在4个区设89个坐标及

21、水准控制基点,由技术员复核后使用。 2、 土方工程 (1)平整场地按设计或施工要求、范围和标高平整场地、绿化造型堆坡,将土方弃到规定弃土区;对有利用价值的表土进行剥离和保存处理;对场地内的建筑垃圾等无用土方进行清理;在植物种植区进行种植土的更换。(2)开挖土方 按设计要求和施工规范进行土方开挖。一般的园林建筑、构筑物的基坑和管沟以及小溪流、种植坑、带状种植沟等小范围的挖土工程,使用人工挖土;挡墙基槽、道路及较大规模的的挖土工程,采用机械挖土。(3)土方回填本工程土方回填用自卸汽车运至填土处,人工配合机械平土。施工中需分层夯实,每层填土厚度为30cm,然后用蛙式打夯机进行夯实,要求土方压实度符合

22、设计、规范要求。3、园建基础工程开工前做好施工测量工作,主要内容是:同业主及监理工程师做好导线、中线、水准点的复测工作,同时进行断面的检查与补测,增设控制点等,施工测量的精度应符合国家有关规定的要求,并按CTJ44-91.JTJ061-99.JTJ062-91.JTJ063-85等规定,恢复定线测量,并将测量结果提交监理工程师核查。(1)查对建设单位所交付的水准点1)查对建设单位所交付的控制点,并尽可能地与政府控制点闭合,超出容许范围时查明原因并及时报有关部门。临时设置的控制点应设于固定坚实、不下沉、不碰动的地面上或外加保护的深埋木桩或砼桩,并以红顶铁钉标志,对怀疑补移动的控制点应重测校对后方

23、可使用。临时控制点应统一编号。2) 使用临时控制点时要用两个临时控制点施测,以资校对;临时控制点应每月复核一次,在非常时期,如:暴雨、台风、汛期等需要及时复核。(2)竣工测量1) 依据施工结果,修改原设计图纸,重新标注施工实际数据;2) 与设计有出入的图纸,应根据实际施工资料,重新绘制图纸;3) 当现场施工如有位置、高程与原图不符者,竣工图应按实际施工结果予以修正。4、 园建结构工程 主要单项工程包括砌筑工程、钢筋工程、模板工程、砼、石砌挡墙工程等,具体施工工艺如下:(1)砌筑工程 1)砌筑工程应紧随钢筋砼结构施工进度。 2)砌筑的表面平整度、垂直度、灰缝厚度等应及时检查校正。铺底砖要先沿着放

24、 好的墨线控制好竖缝一个一个顶子砖搁摆,并对门洞之间墙进行均匀摆放,等待合理且缝子均匀后,方可开始砌砖。首先两大角盘好角后,拉好线,采用一刀灰、一块砖、一挤揉的“三一砌砖法”。 3)砌筑大角时,要立皮数杆,根据皮数杆上标志的每批砖的厚度进行砌角,且大角,要三批砖一吊线,五批砖用靠尺,杆靠平,砌至1m高后要核好垂直和平整度,垂直偏差控制在1mm以内。 4)砖砌体应上下错缝,内外搭砌。实心砌体采用一顺一丁砌筑形式。灰缝要掌握在10mm为宜,且不小于8mm和大于12mm。根据窗下墙和窗间墙高度和砖的厚度平衡后进行认真核算,窗下墙灰缝要一致,窗间墙的灰缝不一定与窗下墙一般宽,但要控制窗间墙的水平缝和顶

25、头缝要求均匀一致,且不要忽大忽少。 5)砖砌体接槎时,必须将接槎处的表面清理干净,除去砂浆残灰后,浇水湿润,并塞填实砂浆,保持灰缝平直。 6)质量要求。砖砌体上下错缝。砖体轴线位置偏移,允许偏差为10mm;墙体垂直度每层允许偏差为5mm;表面平整度清水墙允许偏差为5mm;水平缝平直度,清水墙允许偏差为7mm;水平缝厚度(十皮砖累计数)允许偏差为8mm。7)砌体用的砖和砌块,要有出厂合格证,并取样试验。(2) 钢筋工程 )钢筋配制加工与绑扎 A、工程所有的钢筋均根据业主提供的施工图纸及现行的施工规范规程要求,在现场进行加工制作。 B、据现场的进度情况钢筋分批进场,不同规格和批号的应严格挂牌标明规

26、格、型号、数量分开堆放,并做好钢筋的维护工作,避免锈蚀或油污,确保钢筋的洁净,如有锈蚀应除锈后才能使用。C、钢筋的加工允许偏差应符合下列表中的数据,钢筋加工的允许偏差(mm)项 目允许偏差受力钢筋顺长度方向全长净尺寸10弯起钢筋的弯折位置20 D、柱的箍筋除设计有特殊要求外,应与受力钢筋垂直设置,箍筋弯钩叠合处,应沿受力钢筋方向错开设置。 E、柱中竖向钢筋搭接时,角部钢筋的弯钩平面与模板面的夹角,相对矩形柱应为45,对圆形柱钢筋的弯钩平面应与模板的切面垂直,中间钢筋的弯钩平面应与模板垂直。当采用插入振捣器浇筑小型截面柱时,弯钩平面与模板的夹角不得小于15。 2)绑扎的质量要求A、 品种和质量必

27、须符合设计要求和有关标准规定。钢筋类型混凝土强度等级C15C20C25C30级40d30d25d20d月牙纹级50d40d35d30d项 目允许偏差值受力钢筋的排距5钢筋弯起点的位置20箍筋、横向钢筋间距绑扎骨架20焊接骨架10焊接预埋件中心线位置5水平30受力钢筋保护层基础10柱、梁5板3B、钢筋的规格、形状、尺寸、数量、间距、锚固长度、搭接长度、接头位置必须符合设计要求和规范规定。纵向受拉钢筋的锚固长度a、受拉钢筋绑扎接头的搭接长度接头区段内受力、钢筋接头面积的允许百分率分别为:C、钢筋绑扎允许偏差值应符合下列表中的数值,严格控制在90以上。钢筋位置的允许偏差(mm)接头形式接头面积的允许

28、百分率(%)受拉区受压区绑扎骨架和绑扎网的接头2550焊接骨架和焊接网的接头5050受力钢筋的焊接接头50不限接头形式接头面积的允许百分率(%)受拉区受压区绑扎骨架和绑扎网的接头2550焊接骨架和焊接网的接头5050受力钢筋的焊接接头50不限3)钢筋工程技术措施 A、钢筋进场必须附有出厂合格证及物理试验报告,进场后必须挂牌,按不同规格分别堆放,国产钢筋进场后取样经抗拉、抗弯试验合格后方可使用,而进口钢筋除合格证和复试报告外,还必须进行可焊试验及化学成分分析,合格后方准使用。 B、对钢筋要重点验收,柱的插筋要采用加强箍电焊固定,防止浇筑混凝土时移动。验收重点为控制钢筋品种、规格、数量、绑扎牢固、

29、搭接长度,并认真填写隐蔽工程验收单交监理、设计人员及质检人员验收,做到万无一失。(3) 模板工程1)模板 根据工期要求,柱模板按不同截面尺寸预制定型模板,其做法如下: 柱模面板采用七层18mm厚优质胶合板,竖向背杠采用50100方木,每侧边长小于或等于700mm时,采用三根立背杠,当每侧边长大于700mm时,就采用四根以上立背杠按间距300mm左右布置,横向箍采用直径为48mm的钢管,间距300500不等(视高度而定)。斜支撑采用可调试钢管架,角度以45为宜,最大不能超过60,并采用自制铁链牵引的方法,拉结点为现浇楼板时预留的插筋头。斜拉角度不超过60,圈梁筋、墙体拉结筋等在柱模上电钻钻孔或直

30、接预埋在柱内(紧靠其柱模内侧)。柱模在安装前应涂刷隔离剂。 2)支模质量要求 A、模板及支架必须具有足够的强度、刚度和稳定性。 B、模板的接缝不大于2.5mm。 C、模板的实测允许偏差其合格率严格控制在90以上。 3)模板体系技术措施 A、柱模的下脚必须留有清理孔,便于清理垃圾。 B、模板工程验收重点应控制好刚度、垂直度、平整度以及模板轴线位置正确性等。 C、对固定在模板上的预埋件留孔洞均不得遗漏,安装必须牢固,位置准确。 4)模板拆除 A、非承重模板(柱、梁侧模)拆除时,结构混凝土强度不宜低于1.2MPa。 B、拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。 C、拆除跨度较大的

31、梁底模时,应从跨中开始,分别拆向两端。 D、拆模时不要用力过猛过急,拆下来的木料要及时运走、整理。拆钢模板要逐块传递下来,不得抛掷,拆下来后即使清理干净,板面涂刷废机油,按规格分类堆放整齐。 (4) 混凝土工程 施工前先要对模板、钢筋、材料、机具、道路进行检查,并做好安全设施和安全技术交底。 1)本工程按砼采用商品砼,砼的强度及数量严格按照施工图各部位要求执行。 2)砼浇筑与振捣: A、为保证砼浇筑的整体性、连续性,除设计要求允许留的施工缝外,不得随意留置施工冷缝。 B、砼在运输过程中要保持良好的均匀性,不离析,不漏浆,并在砼初凝前浇入模板并捣实。 C、砼浇筑前的检查事项: 砼浇筑前应对下列事

32、项进行认真检查,确认可靠无误后,方可进行砼浇筑。 (1)机具设备运输斗车、跑道、振动器等应按计划需要数量充分备足,并经试运转检查合格,同时配有专职技工随时检修。 (2)水电为防止停电停水,在浇筑砼前应事先在现场贮备一定数量的施工用水,发电机应进行试运转。 (3)模板,板缝严密,支撑系统强度刚度和稳定性必须符合要求。模板应保持湿润,模板内无任何杂物。 (4)钢筋工程以及安装工程中的预留洞、预埋件等,应符合设计和规范要求,并做好隐蔽工程检查验收。 (5)安全设施齐备和劳动力配备应满足砼浇筑进度要求。 D、混凝土浇筑要点: (1)浇筑竖向结构前底部应填以50100厚与砼成分相同的水泥砂浆。 (2)砼

33、浇筑时,应由专人观察,看护模板、支架、钢筋、预埋件和预留洞中情况,发现移位时,应立即停止浇筑,在砼初凝前修整后再继续浇筑。 F、砼振捣,以插入式振动器为主,水平结构部分,辅以平板振动器找平振实,梁柱间节点钢筋密集处,选用直径35小棒振捣。 3)混凝土养护: 砼的养护采用覆盖浇水养护,对于不便覆盖的竖向结构,应派专人值班用压力水喷洒养护。在砼浇筑完毕12h以后加以浇水,养护时间不小于7天,每天洒水4次,以保证砼表面湿润为宜。(5)毛石挡土墙1)、基础施工A、对土质基槽应保持干燥.雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填或以碎石(砾)石夯填至设计标

34、高.B、挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工.C、对山坡挡土墙,基趾部埋入深度和襟边距离应同时符合设计要求.D、采用倾斜地基时,应按设计倾斜挖槽,不行用填补法筑成斜面.E、在岩体破碎或土质松软,有水地段,宜择分段集中施工.2)、墙体砌筑与分段设置伸缩缝A、砌筑基础前,应将基底松软,风化表面清除干净;第一皮石块应座浆,选大石块并将大面向下,然后分皮卧砌,上下错缝,内外搭砌;每坡高度为300mm,搭接不小于80mm;石质基坑内,基础紧靠坑壁砌筑,并插浆塞满间隙,使之结成整体;对土质基坑或风化软石基坑,在雨季施工时,应于基槽挖至设计高程,立即回填级配沙

35、石.2,重力式挡土墙分段砌筑,必须按设计要求10m-20m间距,留出2cm宽伸缩缝,外墙1:0.12,内墙面1:0.5的坡度砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐.B、 毛石每日可砌高为1.2m,为增加整体性和稳定性,应大、中、小毛石搭配使用,并按规定设置拉结石,拉结石长度应超过墙厚的2/3。3)、回填用料与泄水孔设置A、砌体出地面后,砌缝强度容许(胶结强度达到处70%),即可及时回填.内摩擦角大于30度,重度=18KN/m3时,分层夯实,密实度大于94%,墙后填料中的树皮,草根等杂物应清除干净.B、挡土墙在砌筑过程中,必须随时掌握砌到一定高度后按设计要求尺寸位置设置

36、泄水孔,并在进水孔墙背做好反滤防渗隔水设施,从第一排泄水孔至顶上一排泄水孔回填50cm厚砂卵石,第一排泄水孔进水口以下应铺设一层20cm厚的不透水夯实土层;反滤层第一排泄水孔应高于沟底0.3m设置.4)、砌石工程材料的质量A、石砌体用的水泥,片石,砂,及水等要求质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质.B、石料强度不得低于30Mpa,无裂缝,不易风化.洁净的石料,表面如有污泥、水锈,应用水冲洗干净。C、块石最不边长及中间厚度不小于25cm,宽度不超过厚度的二倍.用于镶面时,应凿去棱凸角,表面凹陷部分不得超过2cm.D、砂浆强度不低于M10,灰缝厚度一般为2030mm,拌和

37、均匀,色泽一致,稠度适当(57cm),和易性适中.但不的采用混合砂浆。5)、砌石要求A、砌体石块应互相咬接,砌缝砂浆饱满,砌缝宽度一般不大于3cm,上下层错缝距离不小于8cm,并应尽量使每层石料顶面自身形成一个较平整的水平层,或通过适当的调整,每隔70cm-120cm找平一次,作为一个较平整的水平层.B、砌石时,一般应按平面上先砌角石,最后砌填腹石英钟的顺序进行.其空隙必须用砂浆挤填密实;严禁通缝,叠砌,贴砌和浮塞.C、砌体勾缝应牢固美观,色缝时,其宽度,厚度要求基本相称.5、 园建脚手架工程 (1)脚手架的搭设规定1) 搭设场地应平整,夯实并设置排水措施;2)立于土地面之上的立杆底部应加设宽

38、度200mm,厚度50mm的垫木、垫板或其它刚性垫块;3)底端埋入土中的木立杆,其埋置深度不小于500mm,且应在坑底加垫后填土夯实;4)在搭设之前,必须对进场的脚手架配件进行严格的检查;5)脚手架的搭设作业必须在统一指挥下,严格按照有关规定执行。(2)脚手架的使用规定1)层每平方架面上实用的施工荷载(人员、材料和机具重量)不得超过施工规定值和设计值;2)堆砖不得多于单排立码3层;砂浆和容器总重量不得大于1.5KN;3)在架面上设置的材料应放整齐稳固,不影响施工操作和人员通行;4)作业人员在架面上的最大作业高度应以可进行正常操作为度。(3)脚手架的拆除规定拆除作业应按确定的拆除程序进行。连墙件

39、应在位于其上的全部可拆杆件都拆除之后才能拆除。在拆除过程中,凡已松开连接的杆配件应及时拆除运走,严禁向下抛。在拆除过程中,应做好配合、协调动作,禁止单人进行拆除较重杆件等危险性的作业。6、 园建装饰工程(1)墙面顶棚装修1) 抹水泥砂浆A. 基层处理:吊直、套方、打墩、墙面冲筋(打栏)、抹底层灰和中层灰等工序和做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2水泥砂浆或水泥砂浆涂抹,并用磨板搓平带毛面,在砂浆凝之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线;B. 抹砂浆:中层砂浆抹好后第二天,用1:2水泥砂浆或按设计要求的水泥砂浆抹面层,厚度58MM。操作时先将封面湿润,然后用砂浆

40、薄刮一道使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其“收身”后,用灰匙压实压光。2) 大理石、花岗岩墙面工程A.工艺程序:基层处理-浇水-湿润墙面-20mm厚1:3水泥砂浆打底扫毛-找平层质量检查-1:1HB防水砂浆改性剂涂刷两遍-5mm厚1:2水泥(细)砂浆结合层-贴文化石-白水泥回缝-清洗-养护;B操作要领(a)面砖使用前应经挑选、预排,使规格顔色一致,灰缝均匀,并放入水中浸泡2-3小时后取出备用,墙面扫挣,浇水湿润;(b)墙面找好规矩,弹水平和垂直控制线,定出水平标准和立皮树杆,并用废面砖抹上混合砂浆贴灰饼,间距1.5米左右,阳角处理两面挂直,贴前先湿润底层,放好

41、垫尺找平,作为贴第一皮砖的依据;(c)镶贴顺序从阳角开始,使不成整块的面在阴角,镶贴后及时检查有无空鼓等现象,自检后将灰缝刮干净,待砂浆凝固后用水泥砂浆嵌缝,将接缝嵌填密实,污垢用浓度10%的盐酸刷洗,随后且棉纱擦净表面,24小时洒水养护34天。(2)地面铺装工程1)质量、技术要求A、 严格按图纸设计定位,尺寸大小选型及标高要求施工。所有铺装及饰面材料必须先送样品予甲方、监理及设计人员确认并封样后,方可大批量进货。为保证装饰效果,铺装及饰面正式施工前,施工方须做局部样板供甲方、监理及设计人员确认后方可大面积施工。B、 材料的技术等级、光泽度、外观等质量应符合设计图纸及国家现行行业标准优品的要求

42、。板块铺砌应避免出现小于1/4边长的边角料。C、 材料铺贴前,应对面层材料的材料尺寸、外观质量、色泽等进行预选,勾缝和压缝应采用同品种、同强度等级、同颜色的水泥,并做养护和保护。面层的表面应洁净、图案清晰、色泽一致、接缝平整、深浅一致、周边顺直、表面平整无磨痕、板块无裂纹、掉角和缺楞等缺陷。D、 各种面层构筑物安装及施工的定位、标高、形状、几何尺寸、面层的坡度应符合要求,达到设计效果,不会出现积水、倒泛水现象,同时配合园林水景、给排水、电气照明、背景音乐、智能化等水电工程的预埋工作。2)作业内容A、基层处理:首先检查地面平整度,清理地面、高凿低补,直至达到要求饰面工程的主要工序如下:补平基体层

43、、孔洞,且铲去凸处,补平凹处抹基层底子灰搓平抹第二遍底子灰搓平饰面板基层要粗糙、弹好横、竖控制线和拉钢丝控制垂直度水平度镶贴饰面补缝或嵌缝表面擦净、成品保护。B、弹线:按设计要求、确定地面标高后将线弹在立面墙上,或拉线固定。C、 试拼排:根据标准线确定铺砌顺序选定位置按图案、颜色、纹理试拼,试拼成功后按两个方向编号排列,然后按编号码放整齐。D、 正式镶铺:首先地面先扫水泥浆一遍,按1:2.5比例调配的水泥砂浆水份标准,应是手抓成团,轻放又能散开为宜。铺开,虚铺厚度以比标准线高出35mm为宜,然后用大杠刮平,拍实,用木抹找平。贴铺石板前,在找平层上均匀撒一层干水泥粉,并用刷子蘸水弹一遍,同时将浸

44、过的板材,背后刷水,按顺序铺放,再用木锤或橡皮锤敲压挤实,并用水平尺找平。E、面板镶贴(a)施工前应按照设计图案要求及图纸尺寸,核实实际尺寸,根据排砖模数和分格要求,绘制施工大样图,并加工好分格条。 (b)底层抹灰绝对平整,阴阳角要垂直方正,抹完后刮毛并浇水养护。 (c)抹底子灰后,在底子灰上弹出水平线,在阴阳角、穿口处弹出垂直线,以作为粘贴面砖时控制的标准线。 (d)镶贴时应从下往上贴,缝子对齐,分格缝应横平、竖直。(e)花岗岩等面层材料铺设时,应轻轻放平,宜用橡锤敲打、稳定,不得损伤砖的边角。镶贴完后,要用拍板靠放已贴好的面砖上,用小捶敲击拍板,满敲一遍,使其粘结牢固。(f)对于有铜镶条的

45、地面板块铺贴,先将两块板材铺贴平整,之间缝隙略小于镶条宽度,然后对缝隙内灌满水泥砂浆,抹平,最后用木锤将铜条敲入缝隙内,并略高于板块平面,以手摸稍有凸感为准,然后擦去溢出的砂浆。(g)质量要求石材材料品种、规格、颜色和图案符合设计要求;安装牢固,无歪斜、缺棱掉角和不得裂缝等缺陷;饰面表面平整、洁净、色译协调,无变色、泛碱、污痕和显著的光译受损处;施工接缝顺直,嵌填缝密实、平直、宽窄均匀,颜色一致。阴阳角处的板搭接方向正确,非整砖使用部位适宜,突出物周转的砖进行套割吻合,边棱整齐。执行建筑装饰装修工程施工及验收规范GB50210-2001标准。 a、检查数量:室外,按有代表性的抽查10%,但不少于3处。 b、饰面板的品种、规格、颜色和图案必须符合设计要求。 c、饰面板表面应平整、洁净,色泽协调,无变色、泛碱、污痕和显著的光泽受损处。 d、饰面板接缝应填嵌密实、平直、宽窄均匀、颜色一致。阴阳角处的板搭接方向正确,非整砖使用部位适宜。 e、突出物周围的板用整砖套装割吻合、边缘整齐,墙裙、贴脸等突出墙面的厚度一致。 f、流水坡向正确。 (3)木质品工程

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
