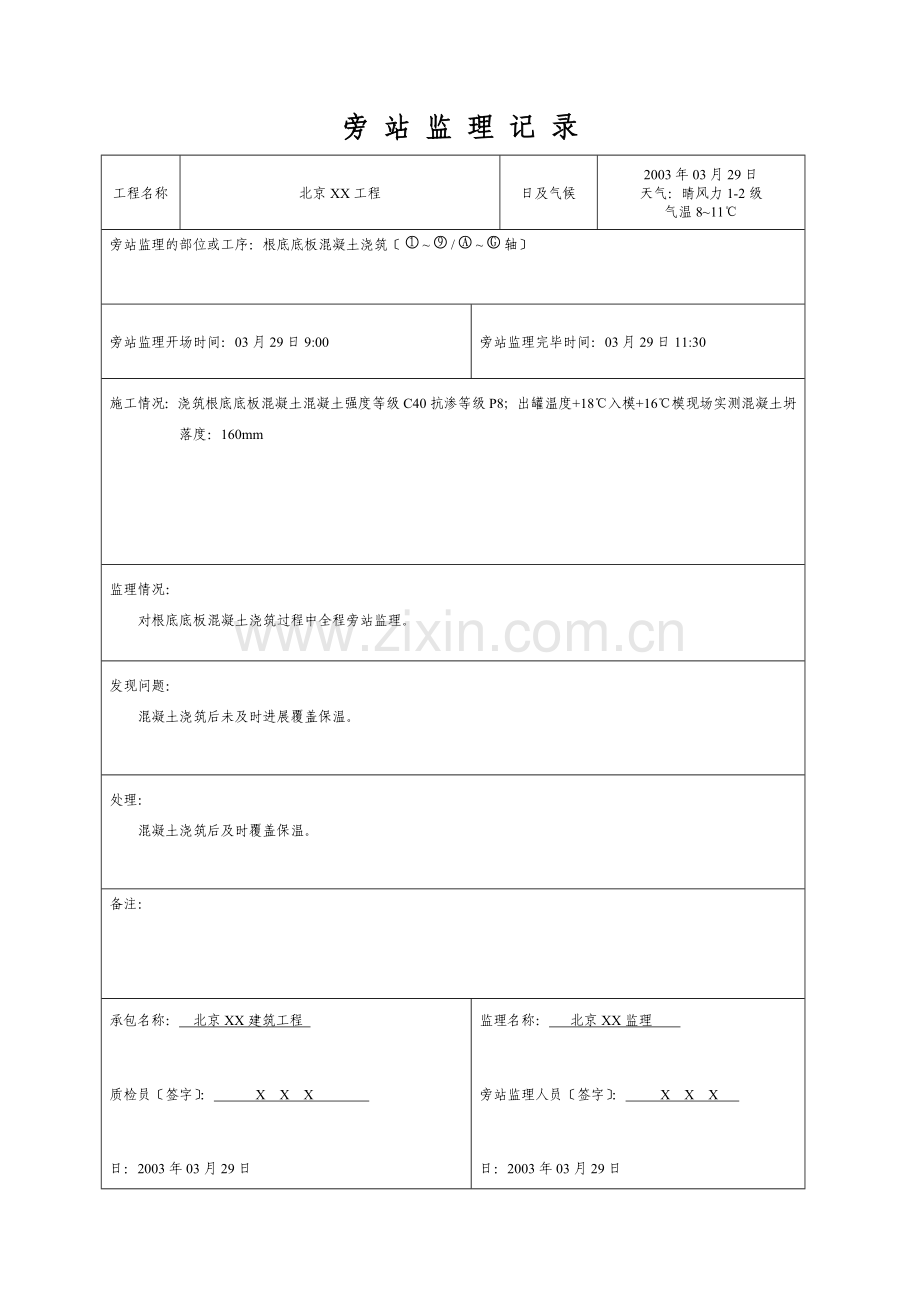

旁 站 监 理 记 录
工程名称
北京XX工程
日及气候
2003年03月29日
天气:晴风力1-2级
气温8~11℃
旁站监理的部位或工序:根底底板混凝土浇筑〔~/~轴〕
旁站监理开场时间:03月29日9:00
旁站监理完毕时间:03月29日11:30
施工情况:浇筑根底底板混凝土混凝土强度等级C40抗渗等级P8;出罐温度+18℃入模+16℃模现场实测混凝土坍落度:160mm
监理情况:
对根底底板混凝土浇筑过程中全程旁站监理。
发现问题:
混凝土浇筑后未及时进展覆盖保温。
处理:
混凝土浇筑后及时覆盖保温。
备注:
承包名称: 北京XX建筑工程
质检员〔签字〕: X X X
日:2003年03月29日
监理名称: 北京XX监理
旁站监理人员〔签字〕: X X X
日:2003年03月29日

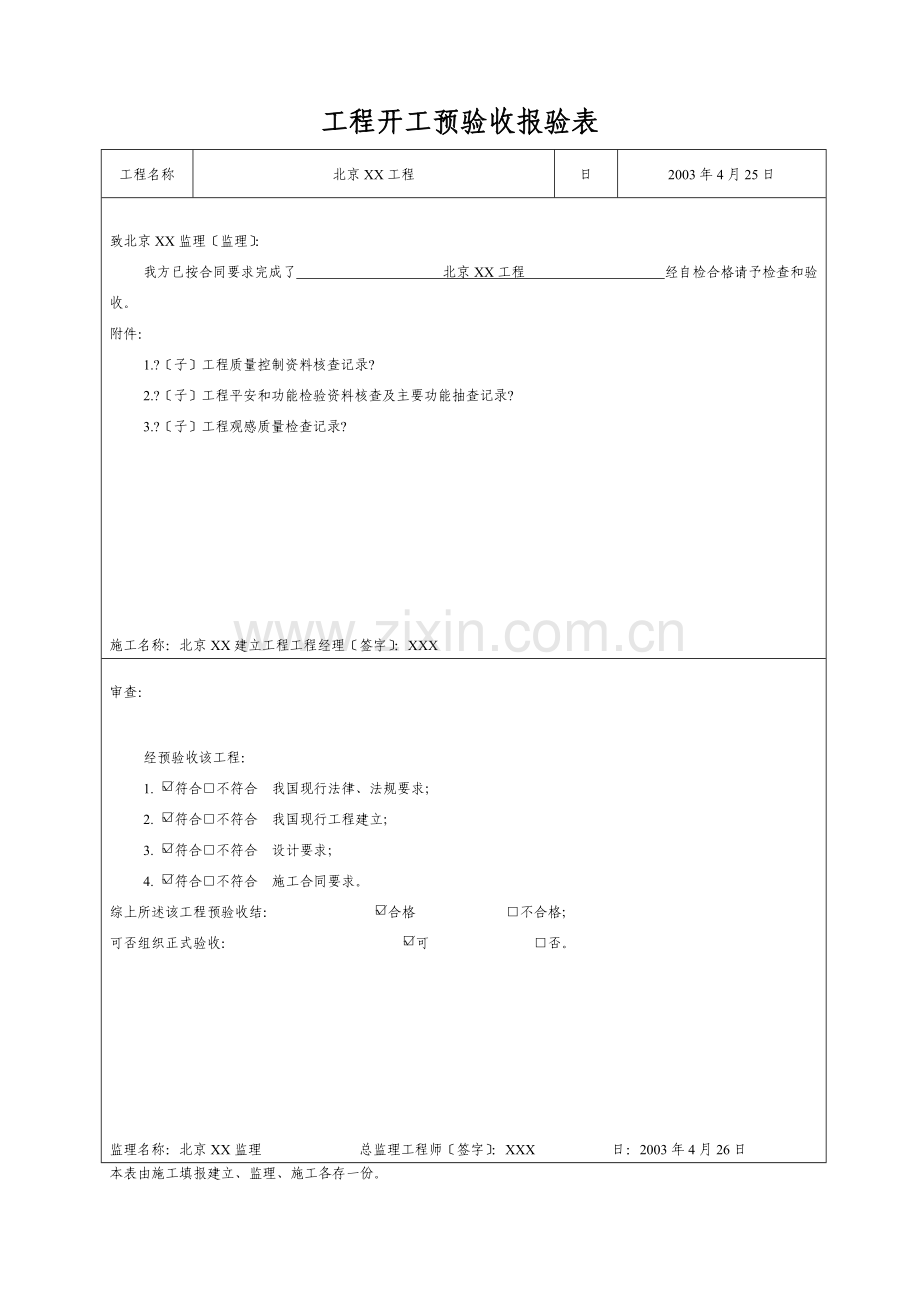

工程开工预验收报验表
工程名称
北京XX工程
日
2003年4月25日
致北京XX监理〔监理〕:
我方已按合同要求完成了 北京XX工程 经自检合格请予检查和验收。
附件:
1.?〔子〕工程质量控制资料核查记录?
2.?〔子〕工程平安和功能检验资料核查及主要功能抽查记录?
3.?〔子〕工程观感质量检查记录?
施工名称:北京XX建立工程工程经理〔签字〕:XXX
审查:
经预验收该工程:
1. 符合□不符合 我国现行法律、法规要求;
2. 符合□不符合 我国现行工程建立;
3. 符合□不符合 设计要求;
4. 符合□不符合 施工合同要求。
综上所述该工程预验收结: 合格 □不合格;
可否组织正式验收: 可 □否。
监理名称:北京XX监理 总监理工程师〔签字〕:XXX 日:2003年4月26日
本表由施工填报建立、监理、施工各存一份。
工 程 概 况 表
一
般
情
况
工程名称
北京XX工程
建立
中国XX
建立用处
供变电
设计
北京XX设计院
建立地点
北京XX区XX路XX
监理
北京XX监理
总建筑面积
5840 m2
施工
北京XX建筑工程
开工日
2003年3月10日
开工日
2004年1月10日
构造类型
框架
根底类型
筏板式根底
层数
地下一层、地上三层
建筑檐高
12.6m
地上面积
4655m2
地下室面积
1185 m2
人防等级
六级
抗震等级
三级、设防烈度8度
构
造
、
特
征
地基与根底
根底持力层为砂卵石层筏板式根底板厚度为400mm混凝土强度等级C30抗渗等级P8
柱、内外墙
柱为C30混凝土围护墙为陶粒砌块
梁、板、楼盖
现浇钢筋混凝土梁、板强度等级C30
外墙装饰
浮雕涂料
内墙装饰
耐擦洗涂料
楼地面装饰
地面以预制水磨石为主部分房间为细石混凝土地面和防静电地板
屋面构造
保温层、找平层、SBS改性沥青防水卷材层
防火设备
一级防火等级各层均设消火栓箱
机电系统名称
本工程电气系统包括照明、动力火灾系统本站380/220V电源采用TN-S系统供电。
其
他
本表由施工填写城建馆和施工各保存一份。
建立工程质量事故调〔勘〕查记录
工程名称
北京XX工程
日
2003年2月6日
调〔勘〕查时间
2003年2月6日9时0分至11时0分
调〔勘〕查地点
北京XX区XX路XX〔工程工程所在地点〕
参加人员
职务
被调查人
江苏XX建筑工程
XXX
混凝土工
XXXXXXXXXXX
陪同调〔勘〕查人员
北京XX建筑工程
XXX
质检员
XXXXXXXXXXX
北京XX监理
XXX
监理员
XXXXXXXXXXX
陪同调〔勘〕查笔录
2003年02月05日在六层剪力墙、柱混凝土施工时
现场证物照片
有□无共6张共3页
事故证据资料
有□无共10张共4页
被调查人签字
XXX
调〔勘〕查人
XXX
本表由调查人填写各有关均保存一份。
建立工程质量事故书
工程名称
北京XX工程
建立地点
建立
北京XX大学
设计
施工
北京XX建筑工程
建筑面积〔m2〕
工作量〔元〕
构造类型
框架剪力墙
事故发生时间
上报时间
2003年02月06日
经济损失〔元〕
事故经过、后果与原因分析:
2003年02月05日在六层剪力墙、柱混凝土施工时由于振捣工没有按照混凝土振捣操作规程操作致使六层//轴交接处二根框架柱/~轴剪力墙〔楼梯间〕混凝土发生露筋、露石、孔洞等质量缺陷。
事故发生后采取的措施:
经研究对上述部分采取返工处理重新进展混凝土浇筑。
事故责任、责任人及处理:
事故责任:混凝土施工班组
责任人:振捣工XXX
处理:
〔1〕对直接责任者进展质量意识教育实在加强混凝土操作规程培训学习及贯彻执行经考核合格后持证上岗并处以适当经济处分。
〔2〕对所在班组提出批评实在加强过程控制。
结:经返工处理后构造平安可靠。
负责人
XXX
人
XXX
日
2003年2月6日
本表由调查人填写各有关均保存一份。
施 工 日 志
天气状况
风力
/最低温度
备注
白天
晴
2~3级
24℃/19℃
间
晴
1~2级
17℃/8℃
消费情况记录:〔施工部位、施工内容、机械作业、班组工作、消费存在问题等〕
地下二层
1.I段〔~/~轴〕顶板钢筋绑扎埋件固定塔吊作业〔XX型〕钢筋班组15人。
2.II段〔~/~轴〕梁开场钢筋绑扎塔吊作业〔XX型〕钢筋班组18人。
3.III段〔~/~轴〕该部位施工图由设计提出修改待设计单下发后组织相关人员施工。
4. IV段〔~/~轴〕剪力墙、桩模板安装塔吊作业〔XX型〕木工班组21人。
5.发现问题:I段顶板〔~/~轴〕钢筋保护层厚度不够镫铁间距未按要求布置。
技术质量平安工作记录:〔技术质量平安活动、检查评定验收、技术质量平安问题等〕
1.建立、设计、监理、施工在现场如开技术质量平安工作会议参加人员:XX〔职务〕等
会议:
〔1〕±0.000以下构造于X月X日前完成。
〔2〕地下三层回填土X月X日完成也下二层回填土X月X日前完成。
〔3〕对施工现问题〔XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX问题〕立即返修整改复查必须符合设计、要求。
2.平安消费方面:由平安员带着3人巡视检查重点是“三宝、四口、五临边〞检查全面到位无隐患。
3.检查评定验收:各施工班组施工工序科学、合理II段〔~//轴〕梁、IV段〔~/~轴〕剪力墙、柱予以验收实测误差到达要求。
参加验收人员
监理:XXXXX〔职务〕等
施工:XXXXX〔职务〕等
记录人
XXX
日
2003年4月10日 星四
图纸会审记录
工程名称
北京XX工程
日
2003年4月16日
地 点
XXX
专业名称
构造
序
图
图纸问题
图纸问题交底
1
2
3
4
结-1
结-3结-5
结-10
结12
构造说明3中混凝土材料:地下室底板外墙使用抗渗混凝土未给出抗渗等级。
地下一层顶板~/~轴分布筋未标注。
Z14中标高为25.20~28.00m与剖面图不符。
地下室外墙防水层使用SBSII型防水卷材是否需加砌砖墙做防层保护层。
抗渗等级为P8
分布筋双向排均为Ф8@200。
Z14标高应改为21.50~28.00m。
砌120厚砖墙做保护层。
建立
监理
设计
施工
XXX
XXX
XXX
XXX
1.由施工整理、汇总建立、监理、施工、城建馆各保存一份。
2.图纸会审记录应根据专业〔建筑、构造、给排水及采暖、电气、通风空调、智能系统等〕汇总、整理。
3.设计应由专业设计负责人签字其他相关应由工程技术负责人或相关专业负责人签认。
设计变更单
工程名称
北京XX工程
专业名称
构造
地 点
北京XX建筑设计研究院
日
2003年4月18日
序
图
变 更 内 容
1
2
3
4
5
6
结施-3
结施-14
结施-30
结施-40
DL1、DL2梁底标高2.000改为-1.800且DL1上挑耳取消。
Z10中配筋Ф18改为Ф20根数不变。
KL-4244的梁高700改为900。
二层顶梁LL-8梁高出板面0.55改为0.60。
构造图中标注尺寸878全部改为873。
KZ5截面1378改为1373根底也相应改变。
建立〔监理〕
设计
施工
XXX
XXX
XXX
1.本表由建立、监理、施工、城建馆各保存一份。
2.涉及图纸个性的必须注明应修改图纸的图。
3.不可将不同专业的设计变更在同一份变更上。
4.“专业名称〞栏应按专业填写如建筑、构造、给排水、电气、通风空调等。
工程洽商记录
工程名称
北京XX工程
专业名称
构造
提出名称
北京XX建筑设计研究院
日
2003年4月18日
内容摘要
主变间、地下电缆夹层装修做法
序
图
洽 商 内 容
1
2
建-1
建-1
主变间、主变间夹层、地下电缆夹层原设计顶棚为喷大白浆现改为耐擦洗涂料。
主变间内墙、地下电缆夹层墙面原设计为1:3石灰膏砂浆打底纸筋灰罩面现改为水泥砂浆打底、压光。
建立〔监理〕
设计
施工
XXX
XXX
XXX
1.本表由建立、监理、施工、城建馆各保存一份。
2.涉及图纸个性的必须注明应修改图纸的图。
3.不可将不同专业的工程洽商在同一份变更上。
4.“专业名称〞栏应按专业填写如建筑、构造、给排水、电气、通风空调等。
工程定位测量记录
工程名称
北京XX工程
委托
XX〔业主或总承包〕
图纸编
护坡桩位图
施测日
X年X月X日
平面坐标根据
测绘院XXX普测XXX
复测日
高程根据
测绘院XXX普测XXX
使用仪器
型: 出厂编:
型: 出厂编:
允许误差
桩基轴线±20mm
仪器校验日
型: 年 月 日
型: 年 月 日
定位抄测示意图:
复测结果:
经复测:1.护坡桩中心点距相应轴线间距均在±10mm偏向以内;
2.桩中心点距间距误差均在±10mm以内;
3.基坑壁抄测3.000标高线误差在±3mm以内
建立〔监理〕
施工〔测量〕
北京XX建筑工程
测量人员岗位证书
037-000
专业技术负责人
测量负责人
复测人
施测人
XXX
XXX
XXX
XXX
XXXXXXX
本表由建立、监理、施工、城建馆各保存一份。
工程定位测量记录
工程名称
北京XX工程
委托
XX〔业主或总承包〕
图纸编
总平面、首层建立平面、根底平面
施测日
X年X月X日
平面坐标根据
测绘院XXX普测XXX
复测日
X年X月X日
高程根据
测绘院XXX普测XXX
使用仪器
型: 出厂编:
型: 出厂编:
允许误差
i﹤1/10000;h≦±6mm
仪器校验日
型: 年 月 日
型: 年 月 日
定位抄测示意图:
复测结果:
/:-边±3mm;-边±1mm角+5″;
/:-边±2mm;-边0mm角+8″;
引测施工现场的施工标高+0.500m=53.000mm三个误差在2mm以内。
建立〔监理〕
施工〔测量〕
北京XX建筑工程
测量人员岗位证书
037-000
专业技术负责人
测量负责人
复测人
施测人
XXX
XXX
XXX
XXX
XXXXXXX
本表由建立、监理、施工、城建馆各保存一份。
工程定位测量记录
工程名称
北京XX工程
日
2003年3月10日
验线根据及内容:
一、根据:1.定位控制桩 ;
2.测绘院BMI、BM2;
3.根底平面图XXXX。
二、内容:1.基底外轮廓线及外廓断面;
2.垫层标高;
3.集水坑、电梯井等垫层标高、位置。
检查:
基底外轮廓及电梯井、集水坑位置准确无误。
垫层档高-6.08m误差均在±5mm以内。
建立〔监理〕
施工测量
北京XX建筑工程
专业技术负责人
专业质检员
施测人
XXX
XXX
XXX
XXXXXXX
本表由建立、监理、施工、城建馆各保存一份。
楼层平面放线记录
工程名称
北京XX工程
日
2003年3月10日
放线部位
五层~//轴
放线内容
墙桩轴线、边线、门窗洞口线垂直偏向
放线根据:
1.定位控制桩1、2、3、4;
2.首层+0.500=53.000m程度控制点;
3.五层平面图XXX。
检查:
/:-边±1mm;-边±1mm角+3″;
/:-边±1mm;-边0mm角+5″;
本层构造面标高+11.800m误差在±3mm以内。
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
施测人
XXX
XXX
XXX
XXXXXXX
本表由施工填写并保存。
楼层标高抄测记录
工程名称
北京XX工程
日
2003年3月10日
抄测部位
五层~//
放线内容
墙柱+0.500m=12.500m
抄测根据:
1. 首层+0.500=53.000m程度控制点;
2. 五层建筑平面图。
检查:
经查:墙、柱上所抄测+0.500m=12.500m标高线误差在±2mm以内就近两点在±1mm以内。
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
施测人
XXX
XXX
XXX
XXXXXXX
本表由施工填写并保存。
建筑物垂直度、标高测量记录
工程名称
北京XX工程
施工阶段
构造完成
观测日
2003年3月10日
观测说明〔附观测示意图〕:
垂直度测量〔全高〕
标高测量〔全高〕
观测部位
实测偏向〔mm 〕
观测部位
实测偏向〔mm〕
/
偏南4
/
+5
/
偏西3
/
偏北3
/
+3
/
偏西2
/
偏东3
偏南
/
+5
/
偏南2
/
偏北4
/
+2
/
偏东2
结:
经查:符合?混凝土构造构造施工质量验收?〔GB50204-2002〕的允许垂直度偏向以内和标高高差值以内。
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
施测人
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
土方工程
隐检日
X年X月X日
隐检部位
根底 层 ~/ 轴线 3.40m标高
隐检根据:施工图图 结施-1结施-3地质勘察〔编XX〕 设计变更/洽商〔编 / 〕及有关现行等。
主要材料名称规格/型: /
。
隐检内容:
1.根底基底标高为-3.40m槽底土质为粉砂、细砂土水位与地质勘察相符;
2.基槽土层已挖至-3.40m基底清理到位浮土、松土去除到持力层无砖块、石头等杂物;
3.基底轮廓尺寸。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经 基底档高、基底轮廓尺寸符合设计要求;槽底土质与地质勘察相符清槽工作到位无出现地下水同意进展下道工序。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
地下防水
隐检日
X年X月X日
隐检部位
根底底板、保护墙、集水坑层 ~/~ 轴线 -4.26m ~ -2.95m标高
隐检根据:施工图图 结施1结施3地下防水施工方案 设计变更/洽商〔编 〕及有关现行等。
主要材料名称规格/型: SBS防水卷材型:SBSIII
。
隐检内容:
请检查根底底板、保护墙、集水坑处防水卷材第一层做法及搭接封处理等情况:
1.防水卷材粘铺长边搭接为110mm、短边搭接160mm。卷材立面接缝距根部600mm;
2.上下层和相邻接缝错开500mm粘结结实封口实、无皱折损伤、无孔洞、翅连、脱层、滑移;
3.SBS防水卷材有合格证检测、复试〔试验编2003-0078〕复试合格。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:防水卷材规格、厚度符合设计要求;卷材第一层铺设方式、搭接封处理等符合有关施工质量验收规定。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
钢筋接头〔焊接接头〕
隐检日
2003年5月6日
隐检部位
根底柱 层 ~/~ 轴线 -3.4m ~ -2.95m标高
隐检根据:施工图图 结施-1结施-3 设计变更/洽商〔编 〕及有关现行等。
主要材料名称规格/型: 钢筋
Ф20 。
隐检内容:
1.柱主筋采用气压焊进展焊接焊接接头互相错开同一截面焊接接头为50。焊接点的位置如图;
2.气压焊接接头无环向裂缝无严重烧伤焊包均匀凸起部分平缓圆滑出台不小于4mm;
3.镦粗区的直径dm≮1.4d〔1.4*20=28mm〕、长度≮1.2d〔1.2*20=24mm〕镦粗区直径处与气压焊面的相重合接头弯折小于4°〔7cm/m〕;
4.轴心偏移小于2mm;
5.焊渣清理干净;
6.附气压焊焊接接头试验。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:该批焊接接头质量合格符合JGJ107-2003规程要求。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
钢筋绑扎
隐检日
2003年5月6日
隐检部位
地下一层 墙层 ~/~ 轴线 -2.95m ~ -1.10m标高
隐检根据:施工图图 结施-3结施-4结施-11结施-12 设计变更/洽商〔编 〕及有关现行等。
主要材料名称规格/型:
Ф12Ф14 。
隐检内容:
1.墙厚300mm钢筋双向双层程度筋Ф12@200在内侧;竖向筋Ф14@150在外侧;
2.墙体的钢筋搭接绑扎搭接长度42d〔Ф12:405mm/Ф14:588mm〕接头纵横错开50;
3.墙体定位筋采用Ф12竖向梯子筋每跨3道上口设程度梯子筋与主筋绑牢;
4.竖向筋起步距柱50mm程度筋起步距梁50mm间距、排距均匀;
5.绑扎丝为双铅丝每个相交点扣绑扎丝头朝向混凝土;
6.墙外侧保护层35mm内侧20mm采用塑料垫块间距600mm梅花形布置;
7.钢筋均无锈蚀、污染已清理干净如钢筋原材做复试另附钢筋原材复试。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:1.地下一层~/~轴墙钢筋品种、级别、规格、配筋数量、位置、间距符合设计要求。2.钢筋绑扎安装质量结实无漏扣现象观感符合要求搭接长度42d。3.墙体定位梯子筋各部位尺寸、间距准确与主筋绑扎。4.保护层厚度符合要求采用塑料垫块绑扎结实间距600mm梅花型布置。5.钢筋无锈蚀无污染进场复试合格符合BG50204-2002规定。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
钢筋绑扎
隐检日
2003年4月6日
隐检部位
根底底板后浇带 层 ~/~ 轴线 -3.4m ~ -2.95m标高
隐检根据:施工图图 结-3 设计变更/洽商〔编 〕及有关现行等。
主要材料名称规格/型: 钢筋
Ф18Ф16Ф14 。
隐检内容:
1.底板后浇带〔20〕轴西480mm~1280mm/~轴宽度为800mm两侧为底板混凝土浇筑时后浇带形成“><〞型施工缝。其位置钢筋和根底底板钢筋同时配制绑扎上部钢筋:东西向Ф16@150〔上〕南北向Ф14@150〔下〕;下部钢筋:东西向Ф18@150〔下〕南北向Ф14上其中南北向下铁Ф14搭接长度为42d〔588mm〕接头位置在跨中1/3范围错开50。采用Ф18钢筋焊制而成马镫铁支撑;
2.保护层厚度为:上部15mm下部25mm外侧保护层35mm;
3.钢筋无锈蚀无污染;
4.钢筋扎绑结实无漏扣现象杂物已清理干净。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:1.根底底板~/~轴后浇带钢筋品种、级别、规格、配筋数量、位置、间距符合设计要求。2.钢筋绑扎安装质量结实无漏扣现象观感符合要求搭接长度42d。3.保护层厚度符合要求,采用塑料垫块绑扎结实,间距600mm梅花型布置。4.钢筋无锈蚀无污染进场复试合格符合BG50204-2002规定。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
门窗工程
隐检日
XXX
隐检部位
三层 ~/~ 轴线 标高8.6m
隐检根据:施工图图 建施工-1,建施-31 设计变更/洽商〔编 〕及有关现行等。
主要材料名称规格/型: 90系列塑钢窗
子 。
隐检内容:
1.窗洞程度基准线和洞口程度中心线;洞口垂直基准线和洞口垂直中心线均用墨斗弹出;
2.窗洞需留铁件数量\规格符合施工要求,且位置正确,安装结实;
3.辅框已固定,其对角线的误差在允许范围内;
4.塑钢窗有合格证、性能检测,质量证明齐全合格。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:90系列塑钢窗质量证明齐全合格;辅框安装结实洞口位置线明晰准确符合设计及要求同意进展下道工序。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
吊顶工程
隐检日
X年X月X日
隐检部位
I区四层大~/~轴 标高10.05m
隐检根据:施工图图 建施-28 设计变更/洽商〔编 2002-152 〕及有关现行等。
主要材料名称规格/型: 30mm*50mm木方、Ф8膨胀螺栓
。
隐检内容:
1.采用30mm*50mm木龙骨吊顶龙骨呈方格状布置间距300mm*300mm;
2.木龙骨材料枯燥已全部涂刷防火涂料;
3.木龙骨用启口连接座钉刷胶固定;与顶棚用膨胀螺栓和射钉连接固定;
4.吊顶内各种电线已穿完喷淋头已安装完毕请封板。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:木龙骨材料枯燥防火涂料涂刷均匀龙骨平直稳定。方格尺寸准确同意进展下道工序。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
屋面防水
隐检日
X年X月X日
隐检部位
I段屋面~/~轴 标高43.8m
隐检根据:施工图图 建施-1结施-18 设计变更/洽商〔编 〕及有关现行等。
主要材料名称规格/型: 氯化聚乙烯卷材100mm*1000mm
。
隐检内容:
1.采用氯化聚乙烯防水材料合格证检测、复度齐全合格;热熔法满粘满铺施工;;
2. 卷材长边搭接100mm短边搭接150mm;
3.屋面细疗的排水孔、通风孔、阴角、转角外均铺设附加层;
4.防水卷材在立面收头。将卷材压入檐口槽内并压紧压实。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:防水卷材质量证明课余合格;铺贴平整、实;无起皱、无空鼓;搭接长度、宽度及根附加层等符合施工要求。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
复查人: 复查日:
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXXXXXX
本表由施工填写建立、施工、城建馆各保存一份。
隐蔽工程检查记录
工程名称
北京XX工程
隐检工程
室内给水系统道安装
隐检日
2003年5月6日
隐检部位
地上三层吊顶内层~/~轴线 +8.700m标高
隐检根据:施工图图 水-6 设计变更/洽商〔编 / 〕及有关现行等。
主要材料名称规格/型: 镀锌钢 DN100 DN32
。
隐检内容:
1.道的坐标、标高均符合设计要求和施工规定;;
2. 道采用丝扣连接配件为镀锌件;
3.吊卡采用圆钢制作采用膨胀螺栓在楼板上穿孔生根其制作形式、安装位置、数量均符合设计和施工要求;
4.道穿构造梁、墙处均使用预留的钢套。套的安装和填料均符合设计和施工规定;
5.道镀锌层破害处已刷两启蒙防锈漆;
6.阀门均采用铜质闸阀强度和严性试验结果均合格安装位置符合设计要求启闭灵敏;
7.系统已做水压强度试验试验压力0.9Mpa符合设计及施工规定。
隐检内容已做完请予以检查。
申报人:XXX
检查:
经检查:上述工程均符合设计及施工要求可以进展保温施工。但DN100阀门处应增装吊卡并要求3天内完成。
检查结: 同意隐蔽 □不同意修改后进展复查
复查结:
DN100阀门处吊卡已经安装完好符合要求同意隐蔽。
复查人: XXX 复查日:2003年5月9日
建立〔监理〕
施工
北京XX建筑工程
专业技术负责人
专业质检员
专业工长
XXX
XXX
XXX
XXX
