砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:

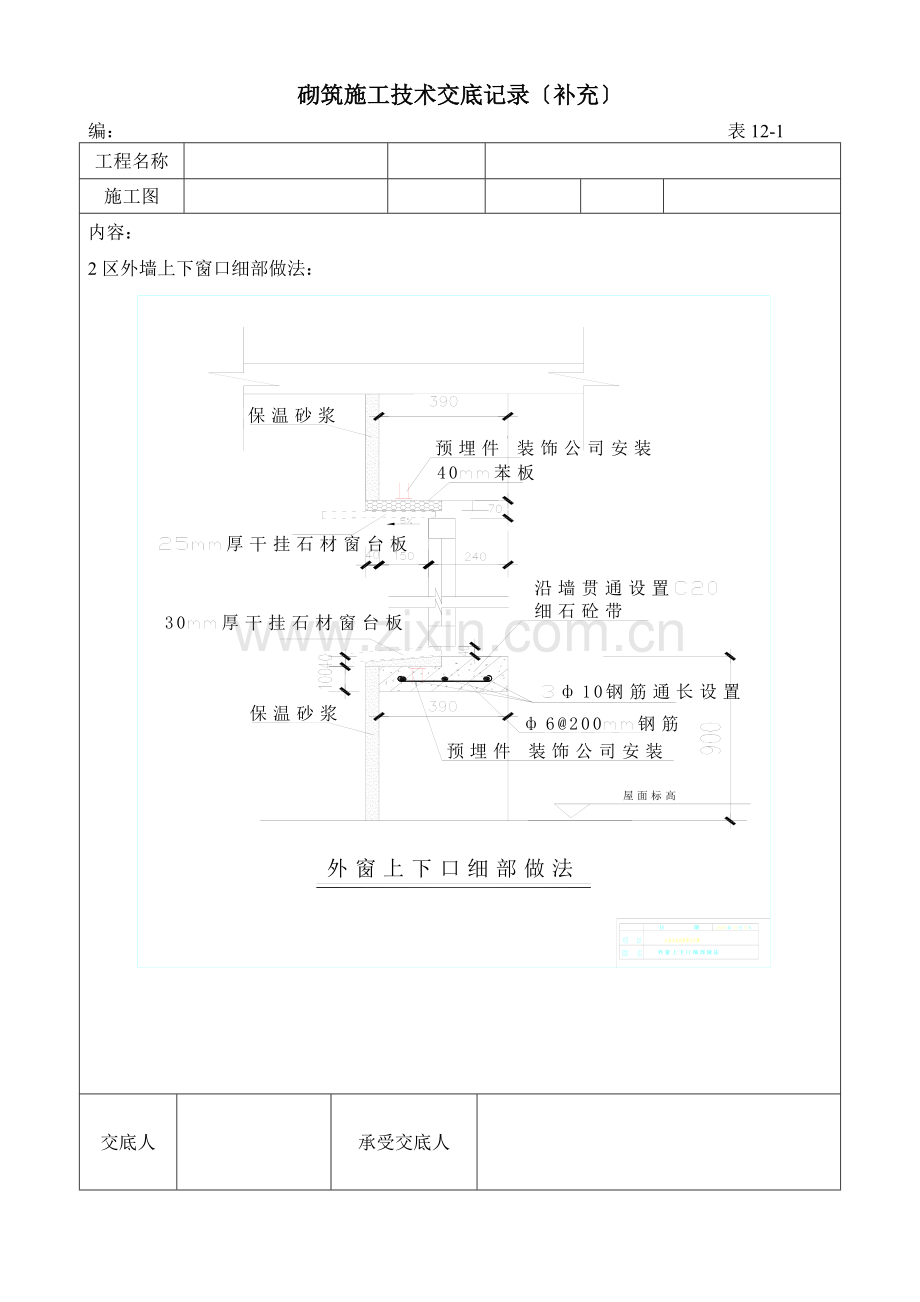

2区外墙上下窗口细部做法:
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
一区二层、三层1-T/1-3~1-5轴3-FM1521处过梁做法如下列图所示:
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
电梯井采用煤矸石空心砖砌筑因为楼层层高为4.2m所以在每层设置圈梁圈梁中心标高为每层2.1m处,圈梁尺寸为:200mm×300mm砼强度等级为C20细石砼设置4ф14纵向通长钢筋箍筋ф6@150mm。四角处设置构造柱,尺寸为200mm×200mm,主筋为4ф12, 箍筋ф6@200mm, 砼强度等级为C20细石砼。门口过梁下皮为2.2m,过梁伸入构造柱中。
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为390mm时,洞口宽度为2400mm时过梁为GLA7241两边伸入墙内250mm做法如下列图所示:
1钢筋为:3Ф12 长度为:2880mm
2钢筋为:2Ф8 长度为:2980mm
3钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为390mm时,洞口宽度为2100mm时过梁为GLA7211两边伸入墙内250mm做法如下列图所示:
1钢筋为:3Ф10 长度为:2580mm
2钢筋为:2Ф8 长度为:2680mm
3钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为390mm时,洞口宽度为1800mm时过梁为GLA7181两边伸入墙内250mm做法如下列图所示:
1钢筋为:3Ф8 长度为:2280mm
2钢筋为:2Ф8 长度为:2380mm
3钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为390mm时,洞口宽度为1500mm时过梁为GLA7151两边伸入墙内250mm做法如下列图所示:
1钢筋为:3Ф8 长度为:1980mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为390mm时,洞口宽度为1200mm时过梁为GLA7121两边伸入墙内250mm做法如下列图所示:
1钢筋为:3Ф6 长度为:1680mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为200mm时,洞口宽度为2000mm时过梁为GLA4211两边伸入墙内250mm做法如下列图所示:
1钢筋为:2Ф10 长度为:2480mm
2钢筋为:2Ф8 长度为:2580mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为200mm时,洞口宽度为1800mm时过梁为GLA4181两边伸入墙内250mm做法如下列图所示:
1钢筋为:2Ф8 长度为:2280mm
2钢筋为:2Ф8 长度为:2380mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为200mm时,洞口宽度为1500mm时过梁为GLA4151两边伸入墙内250mm做法如下列图所示:
1钢筋为:2Ф8 长度为:1980mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为200mm时,洞口宽度为1200mm时过梁为GLA4121两边伸入墙内250mm做法如下列图所示:
1钢筋为:2Ф6 长度为:1680mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
墙厚为200mm时,洞口宽度为≤1000mm时过梁为GLA4101两边伸入墙内250mm做法如下列图所示:
1钢筋为:2Ф6 长度为:1480mm
2钢筋为:Ф6@150
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
换热站地沟垫层为100mm厚C10砼内配Φ6@200单层双向钢筋。
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
为配合安装窗户施工三区三层7楼梯缓台处需砌筑挡水台如下列图:〔挡水台尺寸均为抹灰成活后的尺寸〕
交底人
承受交底人
砌筑施工技术交底记录〔补充〕
编: 表12-1
工程名称
施工图
内容:
换热站地面内配Φ6@300单排双向钢筋有设备根底局部配Φ6@150设备根底需砌筑砖模且底部打木桩〔深度不小于1.5m〕。
交底人
承受交底人
