起重吊装全过程作业指导书
编制人: 年 月 日
审核人: 年 月 日
批准人: 年 月 日
作业负责人:
作业日期 年 月 日 时至 年 月 日 时Xxxxxxxx

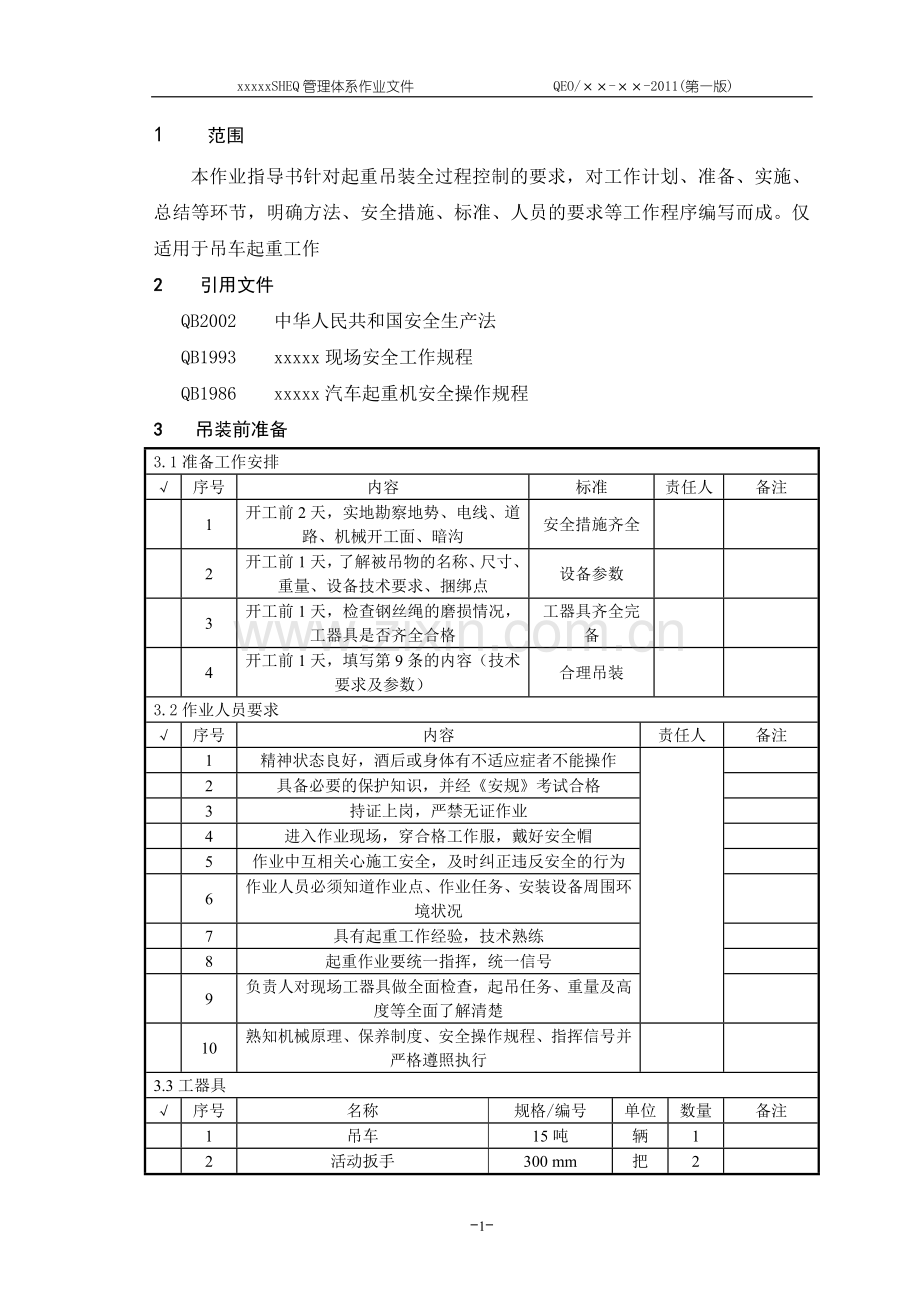

xxxxxSHEQ管理体系作业文件 QEO/××-××-2011(第一版)
1 范围
本作业指导书针对起重吊装全过程控制的要求,对工作计划、准备、实施、总结等环节,明确方法、安全措施、标准、人员的要求等工作程序编写而成。仅适用于吊车起重工作
2 引用文件
QB2002 中华人民共和国安全生产法
QB1993 xxxxx现场安全工作规程
QB1986 xxxxx汽车起重机安全操作规程
3 吊装前准备
3.1准备工作安排
√
序号
内容
标准
责任人
备注
1
开工前2天,实地勘察地势、电线、道路、机械开工面、暗沟
安全措施齐全
2
开工前1天,了解被吊物的名称、尺寸、重量、设备技术要求、捆绑点
设备参数
3
开工前1天,检查钢丝绳的磨损情况,工器具是否齐全合格
工器具齐全完备
4
开工前1天,填写第9条的内容(技术要求及参数)
合理吊装
3.2作业人员要求
√
序号
内容
责任人
备注
1
精神状态良好,酒后或身体有不适应症者不能操作
2
具备必要的保护知识,并经《安规》考试合格
3
持证上岗,严禁无证作业
4
进入作业现场,穿合格工作服,戴好安全帽
5
作业中互相关心施工安全,及时纠正违反安全的行为
6
作业人员必须知道作业点、作业任务、安装设备周围环境状况
7
具有起重工作经验,技术熟练
8
起重作业要统一指挥,统一信号
9
负责人对现场工器具做全面检查,起吊任务、重量及高度等全面了解清楚
10
熟知机械原理、保养制度、安全操作规程、指挥信号并严格遵照执行
3.3工器具
√
序号
名称
规格/编号
单位
数量
备注
1
吊车
15吨
辆
1
2
活动扳手
300 mm
把
2
3
钢丝钳
200 mm
把
1
4
吊头扳手
6-PCS6-22 mm
套
1
3.4材料
√
序号
名称
规格
单位
数量
备注
1
起吊绳套
根
2
2
钢丝绳绳卡
个
3
吊环
个
4
吊钩
个
5
白棕绳
米
3.6危险点分析
√
序号
内容
1
发生侧偏
2
起吊重物落下伤人
3.7安全措施
√
序号
内容
1
起吊重物不准超过吊车铭牌的规定,不准超负荷运行
2
起吊物品时,吊杆下严禁人员停留或行走
3
禁止工作人员利用吊钩上升或下降
4
起吊作业时要有专人指挥,统一信号
5
起吊物品要捆绑牢固,禁止吊钩斜着起吊重物,被吊物件未被吊起时,禁止起重机移动作旋转动作
6
起吊前,工作负责人应进行认真的安全检查,牢固、可靠后方可作业,起吊时发现异常应立即停止
7
起重物不准长期悬在空中,需暂时停在空中时,严禁驾驶人员离开驾驶室,悬物下面不准有人走动和停留
8
起吊物要保持平稳,速度均匀
9
汽车起重机在行驶前,臂杆必须放在支架上,吊钩挂在保险杆的挂钩,或专用的钢丝绳上,并将绳套拉紧
10
汽车起重机行驶时,周围应无障碍物,注意不要碰在建筑的、电杆、电线和拉线上
11
在带电体附近作业时,应设专人监护,要保证起重机与带电体的安全距离,否则带电设备应停电进行
12
正在运行中的起重机,严禁进行调整修理工作
13
放落起重物时要稳妥旋转,防止倾倒和滚动
14
汽车起重机必须保持水平位置工作,在松土地面上工作时,应在架脚下垫置道木
15
二台以上起重机同时吊一物品时,应设专人指挥,动作一致,要避免一台负荷重,一台负荷轻
16
起重机上的平衡重物不得随意搬动或任意增减
17
起吊危险品时应制定专门的安全技术措施
3.8人员分工
√
序号
内容
负责人
作业人员
1
超15吨吊车需了解路况
2
汽车起重机在行驶前检查臂杆、吊钩、钢丝绳、绳套
3
明确起重物的名称、重量、起吊地点
4
检查汽车起重机各部件的可靠性
5
现场起吊作业
6
起吊离开地面100mm后检查各受力部位
3.9技术要求及参数
被吊物
吊车
不满足需采取措施
起重人
名称
带电距离
满足
不满足
尺寸
回转半径
满足
不满足
重量
钩下高度
满足
不满足
要求
施工现场
满足
不满足
捆绑点
辅助机具
需要
不需要
4 流程图(明确起重工作顺序、完成时间和责任人)
5 作业程序及作业标准
5.1开工
√
序号
内容
到位人员签字
1
确认人员到位情况(起重工、员工、司机、组装或拆卸人员)
2
负责人检查现场施工条件及安全措施是否符合作业条件
3
负责人交待作业任务、安全措施、危险点和注意事项,作业人员明确作业范围、进度要求等内容,并签字,方可宣布开工
5.2开工前符合下列条件不允许吊装
√
序号
内容
人员签字
备注
1
被吊物体的重量不明确
2
起重指挥信号不清楚
3
钢丝绳等捆绑不牢固
4
被吊物体重心和钩子垂线不在一起,斜拉、斜拖
5
被吊物件被埋入地下或冻结一起
6
施工现场照明不足
7
六级以上大风时室外起重工作
8
被吊设备上站人或下面有人
9
易燃易爆危险物件没有安全作业票
10
被吊物体重量超越机械规定负荷
5.3起重程序和工艺标准
√
序号
起重程序
安全措施及注意事项
工艺标准
结果
责任人
1
吊车停放在定置图的位置,垫好支腿
向驾驶员交待清楚带电部位及注意事项,必须在水平位置上工作。其允许倾斜度不得大于3度
位置合适,放置平稳
2
起吊前对起重机械的检查
检查传动装置、控制器、制动装置灵活可靠
传动可靠
3
绑好绳索,受力全面检查
钢丝绳挂在专用吊环上,角度必须适中,拴好拦腰绳
绳索不损坏设备
4
检查刹车,主钩起升
在起钩前检查刹车,保证灵活可靠
可靠
5
发出起吊信号
起、吊人员密切配合,指挥信号明确,信号不清停止操作
正确
6
被吊物起升
操纵控制器从零开始逐级操作,严禁越挡,缓慢起吊,臂下严禁站人或行走
要求高度
7
被吊物运到就位上方
起吊重物不准让其长期悬挂在空中,放落起重物时要稳妥旋转
平稳
8
落钩就位
防止倾倒和滚动,作业负责人加强监护
平衡就位
9
加固脱钩
防止摘钩时碰伤设备,做好措施
测量尺寸
5.4竣工(工作结束后的注意事项)
√
序号
内容
责任人
1
回收工具,清理作业现场,工完料净
2
对不合格项及时进行纠正,并履行签字手续
3
每日开工,作业负责人重新交待安全注意事项,布置当天任务,检查作业成员精神状态,方可开工。
4
办理工作终结手续
6 验收记录
自检
记录
记录改进和更换的零部件
存在问题及处理意见
验收
单位
意见
检修班组意见及签字
检修车间验收意见及签字
运行单位验收意见及签字
公司验收意见及签字
注:应根据需要确定参加验收的单位和人员。
7 作业指导书执行情况评估
评估内容
符合性
优(√)
可操作性
(项)
良(√)
不可操作性
(项)
可操作性
优(√)
修改项
(项)
良(√)
遗漏项
(项)
存在问题
改进意见
8 附录(设备主要技术参数)
