收藏 分销(赏)

土方开挖运输方案.doc

上传人:pc****0 文档编号:5882224 上传时间:2024-11-22 格式:DOC 页数:17 大小:211.50KB
下载 相关 举报
土方开挖运输方案.doc_第1页
第1页 / 共17页
土方开挖运输方案.doc_第2页
第2页 / 共17页
点击查看更多>>
资源描述

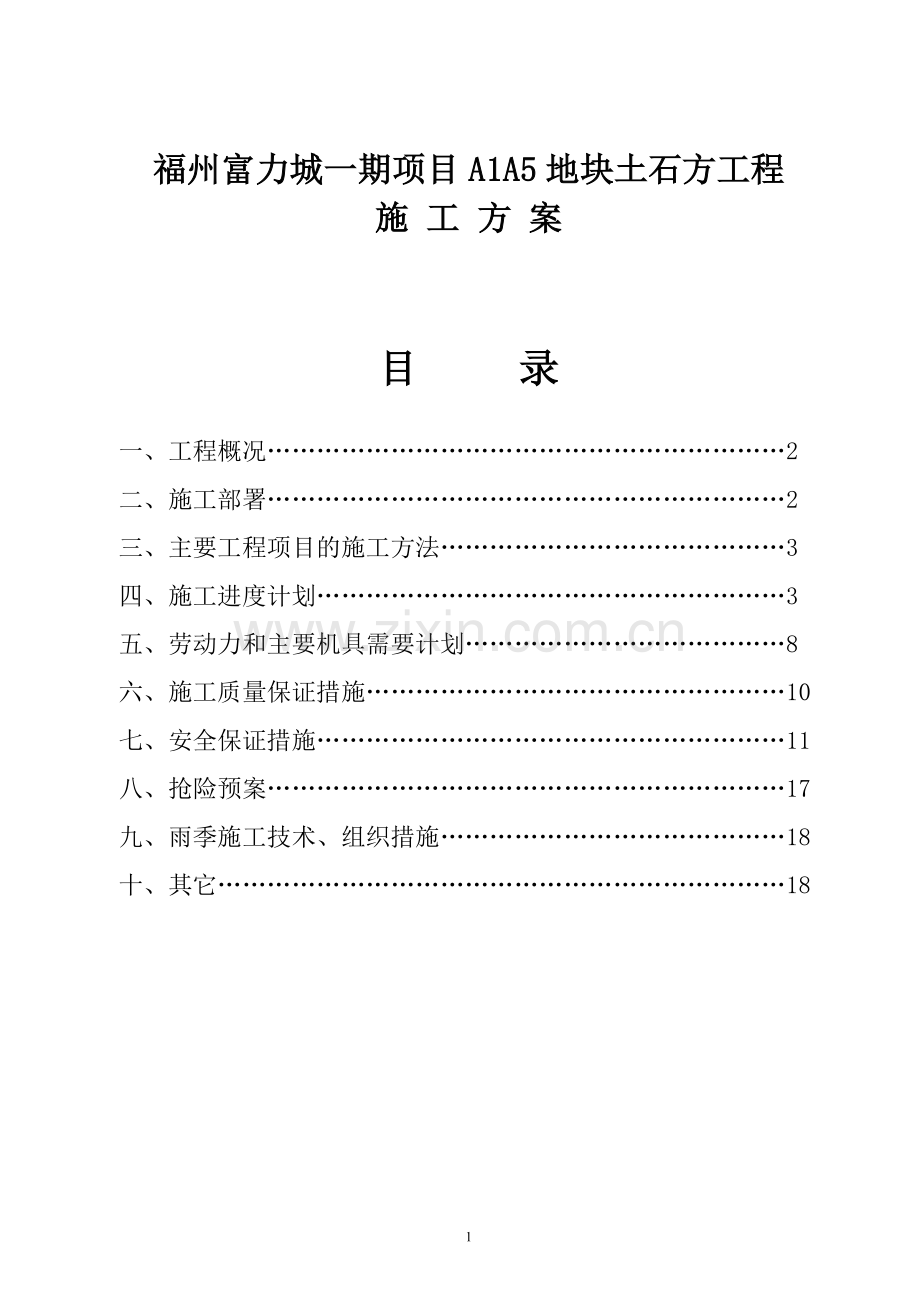

福州富力城一期项目A1A5地块 土 石 方 工 程 施 工 方 案 建设单位: 闽侯富力房地产开发有限公司 施工单位: 2014年10月16日 福州富力城一期项目A1A5地块土石方工程 施 工 方 案 目 录 一、工程概况………………………………………………………2 二、施工部署………………………………………………………2 三、主要工程项目的施工方法……………………………………3 四、施工进度计划…………………………………………………3 五、劳动力和主要机具需要计划…………………………………8 六、施工质量保证措施……………………………………………10 七、安全保证措施…………………………………………………11 八、抢险预案………………………………………………………17 九、雨季施工技术、组织措施……………………………………18 十、其它……………………………………………………………18 一、工程概况和编制依据 (一)、工程简介:富力城一期工程A1地块占地面积约39067m2(约58.6亩),A5地块占地面积约113334m2(约170亩);地块红线范围内现状标高至设计建筑基底(或道路基底)标高范围内的土石方挖、填、运,土石方挖、填总量约104万m3,其中:A1地块挖、填总量约34万m3(本地块内挖4.2万m3,A1周边相邻的甲方地块内挖12.8万m3,填17万m3),A5地块挖、填总量约70万m3(挖31.5万m3,填38.5万m3)。 (二)、工程地质情况: (三)、编制依据 1.1 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 1.2 《福建省建筑基坑支护工程技术规程》(DBJ/T15-20-97) 1.3 《建筑基坑支护技术规程》(JGJ120-99) 1.4 《基坑工程设计规程》(DGJ08-61-97) 1.5 《地基处理技术规范》(GBJ08-40-94) 1.6 《建筑工程施工质量验收统一标准》(GB50300-2001) 1.7 《建筑桩基技术规范》JGJ94-2008; 1.8 《建筑边坡工程技术规范》(GB50330-2002) 1.9 《工程测量规范》GB 50026-2007; 1.10 《建筑基坑工程监测技术规范》(GB50497-2009) 1.11 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 1.12 《建筑施工安全检查标准》(JGJ59-99) 1.13《危险性较大的分部分项工程安全管理办法》(建质[2009]87号) 1.14《福建省建筑边坡与深基坑工程管理规定》闽建建[2010]41号 1.15《福州市深基坑与建筑边坡工程管理暂行规定》 1.16 《福州市建筑垃圾和工程渣土处置管理办法》 二、施 工 部 署 (一)、工程管理目标 1、工程质量目标:合格 2、工程安全目标 (1)杜绝伤亡事故,重伤事故,火灾事故; (2)实现无重大伤亡事故,无火灾,无重大机械事故,轻伤事故频率控制在1%。 (二)、施工准备工作 1、组织工程技术人员认真熟悉地形,使全体施工人员对整个工程的施工部署、施工方法、施工要点和注意事项有一个全面的了解,做好技术交底。 2、准备好夜间施工照明的灯具,布置机械就位并进行调试,预留机械通道,保证土石方施工机械道路畅通。 3、本工程施工机械化程度高,必须抓好大型机械操作人员。每一配套组内必须有一名机械保养工,以便随时进行检修,工地通过对讲机联系,发现故障,及时维修。 4、关注天气情况,努力减少恶劣天气对工期的影响,并做好安全防范措施。 三、主要工程项目的施工方法 (一)、土石方开挖运输及利用: 1、A1地块分三区,分别是①样板展区②第一区③第二区 2、A5地块分二期,分别是①一期:a.一区和b.二区,②二期:c.三区和d.四区。 3、土石方运输可利用现有施工道路和新建施工便道,运往卸土地点,卸土点在业主指定地点,必要时敷设若干临时施工便道,新建施工便道利用现场砂包土或石渣铺设,如有不足,采用卸土后用铲车和推土机推平。①A1地块区域采用本区土方平衡,不足土方从场外购土回填②A5地块区域采用本区土方平衡,不足土方从场外购土回填 (二)、土石方回填: 1、土石方按规定用合格土石方回填。填筑石方:石方为块石、碎石、硬槊性荒岩、风化沙、风化石和土的混合物。当石料级配料径较大较厚,石块间空隙较大时,可在每层表面的空隙里扫入石碴、石屑、风化沙、风化石和土,再铺一层土,用大型推土机推平。施工严格按照分阶段、分区进行。控制好顶面标高,使填土达到控制的厚度。测量施工放样,控制场地边线和场地标高,每隔20m设一测点,测点要用红油漆明显标出。 2、按正常的施工方法应先的将大石头大面向下放平稳,再铺小块石料、石屑、风化沙、风化石和土填缝找平,在保质保量和保安全的前提下,尽量安排各工序穿插作业,以加快施工进度。 3、施工顺序及工艺流程 清除地面物→土石方开挖土方和土石方开挖至石头→钻孔和爆破施工→自卸车运输→卸土推平→场地平整→土石方验收。 (三)、施工回填要求: 1.回填土料应保证填方的强度和稳定性。回填土:且优先利用地下室中挖出的优质土。回填土含水量应符合压实要求,填土材料 : 如无设计要求,应符合下列规定:砂土;可作表层以下的填料。含水量符合压实要求的粘性土,可作各层的填料。 2、基底处理 ⑴土方填筑前应先清除基底上垃圾杂物,基底自然碾压密实。 ⑵应采取措施防止地表水流入填方区。 3、土方填筑 ⑴应从最低处开始,由下向上整个宽度分层回填,分层厚度和压实遍数应根据土质、压实系数按照设计, ⑵填方应分层进行并尽量采用同类土填筑。 ⑶填方的边坡坡度应根据填方高度、土的种类和其重要性等确定。 ⑷应在相对两侧或四周同时进行回填。 ⑸大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。重要的填方工程,其参数应通过压实测定确定。  ⑹.本工程采用分段分层压实填土,交接处应填成阶梯形,每层互相搭接,其搭接长度应不少于每层填土厚度的两倍. (7)、填方基土为杂填土,应按设计要求加固地基,并妥善处理基底下的软硬点、空洞、旧基及暗塘等。填方基土为软土,应根据设计要求进行地基处理。如设计无要求时,应按现行规范的规定施工。 (四)、回填压实的质量重点和难点 1、超厚回填病害现象及原因基础土回填压实质量通病为不按规范规定的虚铺厚度回填,结果不能将所铺层厚内的松土全部压实达到要求的密实度,将造成基础结构沉陷;达不到要求的密实度。还有一种回填出现橡皮土(弹簧土),采用小型挖掘机重新开挖,开挖后用优良土质回填后重新铺设。 2、预防措施 ①严格执行基土分层回填压实的规范要求。②要向操作者做好技术交底,使路基填方及沟槽回填土的虚铺厚度不超过规范规定。 四、施 工 进 度 计 划 (一)、1、A1地块:总工期:120日历天。计划开工日期为2014 年10月30日, 竣工日期为2015年2月28日。(暂按10月30日交地,配合边坡支护工程施工) (1)27#-32#楼用地及道路土方须于2014年12月30日前完成;(30天) (2)17#-26#楼用地及道路土方须于2015年1月30日前完成。(60天) (3)1#-16#楼用地及道路土方须于2015年2月28日前完成。(90天) 2、A2地块:总工期:120日历天。计划开工日期为2014 年10月30日, 竣工日期为2015年2月28日。(暂按10月30日交地,配合边坡支护工程施工) (1)1#-20#、32#楼用地及道路土方须于2014年11月30日前完成;(30天) (2)21#-31#楼用地及道路土方须于2015年2月28日前完成。(60天) 3、A5地块:总工期:180日历天。计划开工日期为2015 年3月10日, 竣工日期为2015年9月10日。(暂按2015年3月10日交地计) (1)A5-1地块1#-5#楼用地及道路土方须于2015年5月10日前完成,6#-10#楼用地及道路土方须于2015年9月10日前完成; (2)A5-2地块11#-13#楼、23#楼、26-27#楼用地及道路土方须于2015年7月10日前完成, 14#-15#楼及18#-20#楼用地及道路土方须于2015年8月10日前完成,16#、17#、21-22#楼用地及道路土方须于2015年9月10日完成。 4、实际开工日期以甲方下发的开工令为准,总工期不变。总工期指日历天数,包括所有法定假期、休息日、暴风雨雾、高温等天气、各专业工程工序配合所需时间、现场临时停电时间在内。 3、乙方必须按甲方现场项目工期要求,向甲方提交本工程的施工进度表,并严格按该进度表施工,乙方按甲方要求安排足够机械、工具、劳动力,确保按时保质完成施工任务。如因乙方自身原因未能按甲方要求开工或完工的,工期不顺延,并作违约处理。施工停歇期间不计取任何费用,提前完工视为乙方义务 (二)、编制依据:1、土石方外运计划每天凌晨6:00-19:00,计13小时,扣除交接班1小时,实际上12小时,挖土石方点至综合项目卸土石方点运距约2公里,平均40分钟可运1车土(挖和停滞计8分钟,运至卸土点15分钟,卸土时间须2分钟,空车回来须15分钟,合计40分钟,40分钟×18趟=12小时,考虑不可预见因素按15趟)每趟车综合平均装上20m3(实方为16 m3)第一个月第一次进场20部运输车、三部挖掘机和二部装载机。 每天计划运土石方V=20部×16 m3/车×15趟=4800m3,考虑不可预见因素,如车子故障等计划每天运土石方4000 m3; 60天即可完成A1地块综合项目土石方工程,如果途中发现没有达到计划,我公司适当增加车辆。(如发生天灾人祸,暴雨、台风造成无法进行施工的不可抗拒的自然灾害,甲、乙双方按当地气象部门列示天气为准或由于甲方的原因,双方认可列表工期可顺延)。为了按期保质保量完成合同挖土任务,这就要求必须精心组织、周密计划安排。(具体工期安排详见下表) 7 ① A1地块施 工 进 度 计 划 横 道 表 时间 方量 第一个月30天 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 准备 土石方运输90000m3 土石方验收 说明:1、本工程第一个月为30日历日。 2、根据本工程施工特点,验收工作贯穿工程施工全过程,并且是间断进行的 ② A1地块施 工 进 度 计 划 横 道 表 时间 方量 第二个月30天 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 准备 土石方运输80000m3 土石方验收 说明:1、本工程第二个月为30日历日。 2、根据本工程施工特点,验收工作贯穿工程施工全过程,并且是间断进行的 ③ A5-1地块施 工 进 度 计 划 横 道 表 时间 方量 60天 4 8 12 16 20 24 28 32 36 40 44 48 52 56 60 准备 土石方运输180000m3 土石方验收 说明:1、本工程120日历日,计划开工时间为2015年3月10日。 2、根据本工程施工特点,验收工作贯穿工程施工全过程,并且是间断进行的 ④ A5-1地块施 工 进 度 计 划 横 道 表 时间 方量 60天 64 68 72 76 80 84 88 92 96 100 104 108 112 116 120 准备 土石方运输180000m3 土石方验收 说明:1、本工程120日历日。 2、根据本工程施工特点,验收工作贯穿工程施工全过程,并且是间断进行的 ⑤ A5-1地块施 工 进 度 计 划 横 道 表 时间 方量 60天 4 8 12 16 20 24 28 32 36 40 44 48 52 56 60 准备 土石方运输180000m3 土石方验收 说明:1、本工程120日历日,A5-2地块11#-13#楼、23#楼、26#楼用地及道路土方须于2015年7月10日前完成, 14#-15#楼及18#-20#楼用地及道路土方须于2015年8月10日前完成,16#、17#、21-22#楼用地及道路土方须于2015年9月10日完成。2、根据本工程施工特点,验收工作贯穿工程施工全过程,并且是间断进行的 ⑥ A5-1地块施 工 进 度 计 划 横 道 表 时间 方量 60天 64 68 72 76 80 84 88 92 96 100 104 108 112 116 120 准备 土石方运输180000m3 土石方验收 说明:1、本工程120日历日。 2、根据本工程施工特点,验收工作贯穿工程施工全过程,并且是间断进行的 五、 1.主要机具需要计划表 编号 机械名称 规 格 单位 数量 备注 状况 1 挖掘机 CAT330 台 3 180KW 完好 2 装载机 ZL50 辆 3 2M3 完好 3 自卸运输车 12T 辆 20 5.6×2.3×1.4 完好 4 水准仪 DZS3 台 2 完好 5 全站仪 NTS352 台 1 完好 6 高压喷水枪 5台 完好 7 六、施工质量保证措施 为确保工程质量,配备相应专业人员3名。实行技术工作统一领导,划分各级技术管理权限,明确各级技术负责人的职能。 (一)做好技术交底工作 技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有序。 工程开工前,向施工管理人员进行工程内容交底,交底资料必须详细、直观,符合施工规范和工艺细则要求,并经第二人复核确认无误后,方可交付使用,交底资料应妥善保存备查。 (二)施工过程中技术工作 1、建立完善的岗位责任制,各级技术人员都要签订技术保证责任书,对关键和特殊工序实行专业分工责任制,明确责任,确保各项技术管理工作的落实。 2、在施工过程中,要不断进行施工方案优化工作,以求得施工方案的先进性和科学性。 3、实行质量抵押金制,推行质量承包,并推行样板工程制,以点带面确保质量。施工过程中的质量控制重点。 (三)测量质量控制 1、把好测量关:测量工作选派有专业知识和经验丰富的技术人员负责,配备精密的测量仪器。根据工程需要埋设水准点,加密中心桩。各种施工放样及施工中控制测量皆换手复测。经检查校核无误后,报监理工程师批准方可施工。 2、测量原始记录、资料、计算、图表必须真实完整,不得涂改并妥善保管,测量按有关规定定期鉴定,并做好日常保护工作,保证状态良好。 (四)工序质量控制 挖土石方时派专业施工技术人员跟班,严格控制填土石方质量。①土方开挖应按方案线路严格执行,土方开挖必须分层进行,严禁超挖,挖到垫层底后的土方用人工清理。 ⑦ 土方开挖必须在围护桩强度达到设计要求之后,方可进行。 ⑧ 土方开挖应严格执行降排水方案,特别是雨季和台风暴雨不得施工并保证基坑内不得积水超过20㎝。 ⑨ 排水沟应排水流畅,满足基坑抽水要求。 ⑩ 放坡部分应注意雨水的直接冲刷,防止土体滑波。 七、安全及文明施工措施和保证措施 (一)安全要求 严格执行《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例、安全生产许要证条例》等法律法规的规定。 (1) 应文明、安全回填,采取严格科学的安全措施,确保回填期间安全和第三者的安全,在现场范围内由于我公司原因出现的任何安全事故,由我公司承担全部责任。 (2) 施工中,必须服从招标人的安全管理,不服从管理导致安全事故的,由我公司承担全部责任。 (3) 施工人员进场前,必须先将现场负责人,施工人员(包括管理人员、施工人员、特殊作业人员)花名册,送至招标人备案。 (4) 我公司对现场各种设施不得随意拆改,因施工需要的,应先向招标人提出申请待批准后方可进行。 (5) 进入施工现场必须按要求正确佩戴合格的劳动防护用品。危险性较大的作业项目,中标供应商必须设专人监护。 (6) 施工用电不得乱拉乱接,需要用电时,必须有专职电工操作;需要招标人配合的或提供帮助的必须在招标人电工的统一安排下进行。我公司按要求配合的电工纳入招标人电工班的统一安排管理。各类特殊作业人员必须持有效的证件上岗。 (7) 乙方参加施工人员的工作服、安全帽、反光衣等劳保用品按统一标准,并在统一企业用地及出口加工区二期用地现场入口由专人指挥(站在驾驶员驾驶同一侧),做到安全出入,并保证道路和行人安全通畅。 (二)文明施工措施 严格按照建设部颁布的《施工现场管理条例》及福州市有关规定,进行文明现场管理。按照现代工业生产的客观要求,在施工现场保持良好的生产环境和施工秩序,达到提高劳动效率,安全生产和保证质量的目的;培养和尊重科学,遵守纪律,服从集体的大生产意识,提高企业的整体素质,用高水平的文明施工,来提高企业的知名度,树立企业的形象,增强企业的竞争能力。 1、按施工平面布置图设置各项临时设施,堆放大宗材料、成品、半成品和机具设备,不得侵占场内道路及安全防护设施。 2、施工机械应当按照施工总平面图规定和线路设置,不得任意侵占场内道路。施工机械进场必须经过安全检查,合格后才能使用。机械操作人员建立机组责任制,并须持证上岗,禁止无证人员操作。 3、施工道路保持畅通,排水系统处于良好的使用状态,使施工场地不积水,污水排放要符合市政和环保要求。 4、严格按照施工组织设计架设现场施工用电线路,严禁任意拉线接电,用电设施的安装和使用必须符合安装规范和安全操作规程要求。 5、设置夜间施工照明设施,必须符合施工安全要求,危险潮湿场所的照明和手持照明灯具,必须采用符合安全要求的电压。 6、优化施工现场的场容场貌 (1)设置明显的标牌,标明工程项目名称、建设单位、设计单位、监理单位、施工单位、项目经理和开、竣工日期,施工许可证批准文号。管理人员和施工人员在现场应佩戴证明身份、单位、工种的证卡。 7、严格遵守国家有关环境保护的法律规定,做到施工不扰民(1)严格执行“门前三包”责任制度,保持工地周围清洁卫生。在施工现场的进出路口做硬化处理,并设置车辆冲洗措施,防止尘土飞扬、汗水流溢及车辆带泥出场。妥善处理泥浆水,未经处理不得直接排入城市排水设施和河流;(2)设有符合规定的装置外,不得在施工现场熔融沥青或者焚烧油毡、油漆以及其它会产生有毒有害烟尘和恶臭气体的物质;(3)使用密封式圈筒或者其它措施处理建筑垃圾。采取措施控制施工过程中的灰尘、生活垃圾和零星建筑垃圾实行袋装化;(4)严禁将有毒废弃物用作土方回填;(5)对产生噪音、振动的施工机械,采取控制措施,努力减轻噪声扰民。 8、乙方参加施工人员的住房和工地现场布置必须按甲方统一要求,符合甲方文明施工要求。 9、乙方须自觉做好完工后场地平整及恢复工作,做到文明施工。 八、抢 险 预 案 1、设立抢险领导小组,项目经理任组长 2、本工程安全防范主要有以下几方面: (1)防止山体块石失稳; (2)防止边坡坍塌事故; (3)防止爆破事故; (4)防止人员坠落伤亡事故; (5)防止机械伤人和触电电击事故; (6)防止行车交通事故; (7)防止火灾事故。 3、一旦发生险情,立即转移疏散人员,保证人员的安全为第一任务。并以最快的速度向业主、监理和公司领导报告。处理过程中应有专人监理危险区。 4、土石方开挖中遇突涌水、山体位移、失稳等情况,及时通报业主、监理及公司技术部门,同时应尽快查清原因及可能赞成的危害,以使进一步采取有效措施。 5、发生险情时,以吹哨子为信号。 6、转移疏散人员线路要指示明显。 九、雨季施工技术、组织措施 本工程施工期间肯定会遇雨季,拟采取如下雨季施工技术、组织措施: 1、配备足够数量的防水雨布,保证施工遇雨时的有效遮护。 2、为保证安全,大雨或暴雨时停止土石方开挖和施工。 3、完善排水系统,保证雨水排放顺畅。 4、做好电器设备、开关箱、电焊机等设备的覆盖防雨措施,以保护设备和防止发生触电事故。 十、其它: 根据土石方工程的特殊性,穿插施工,须要服从业主的统一指挥。 2014年10月16日 - 16 -
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
