1、成城大厦电缆桥架防火封堵施工方案、工程概况 本施工方案重要以电缆沟、电缆桥架穿墙洞口、电缆竖井楼板洞口、配电柜、电缆穿管等防火封堵施工中所使用材料、施工规范、施工工艺、验收原则及现场施工管理为主题编制。 二、施工根据 GBJ50016建筑设计防火规范GB5004595高层民用建筑设计防火规范 DLGJ154电缆防火办法设计和施工验收原则 CECS154建筑防火封堵应用技术规程 三、施工准备 1.材料准备 本工程防火封堵材料,依照不同部位、使用方式采用WXYI阻火包,WXYIII有机防火泥,WBJ无机防火隔板。 2.电缆防火封堵材料进场施工前,提供防火封堵材料基本数据和文献-消防产品型式承认证书

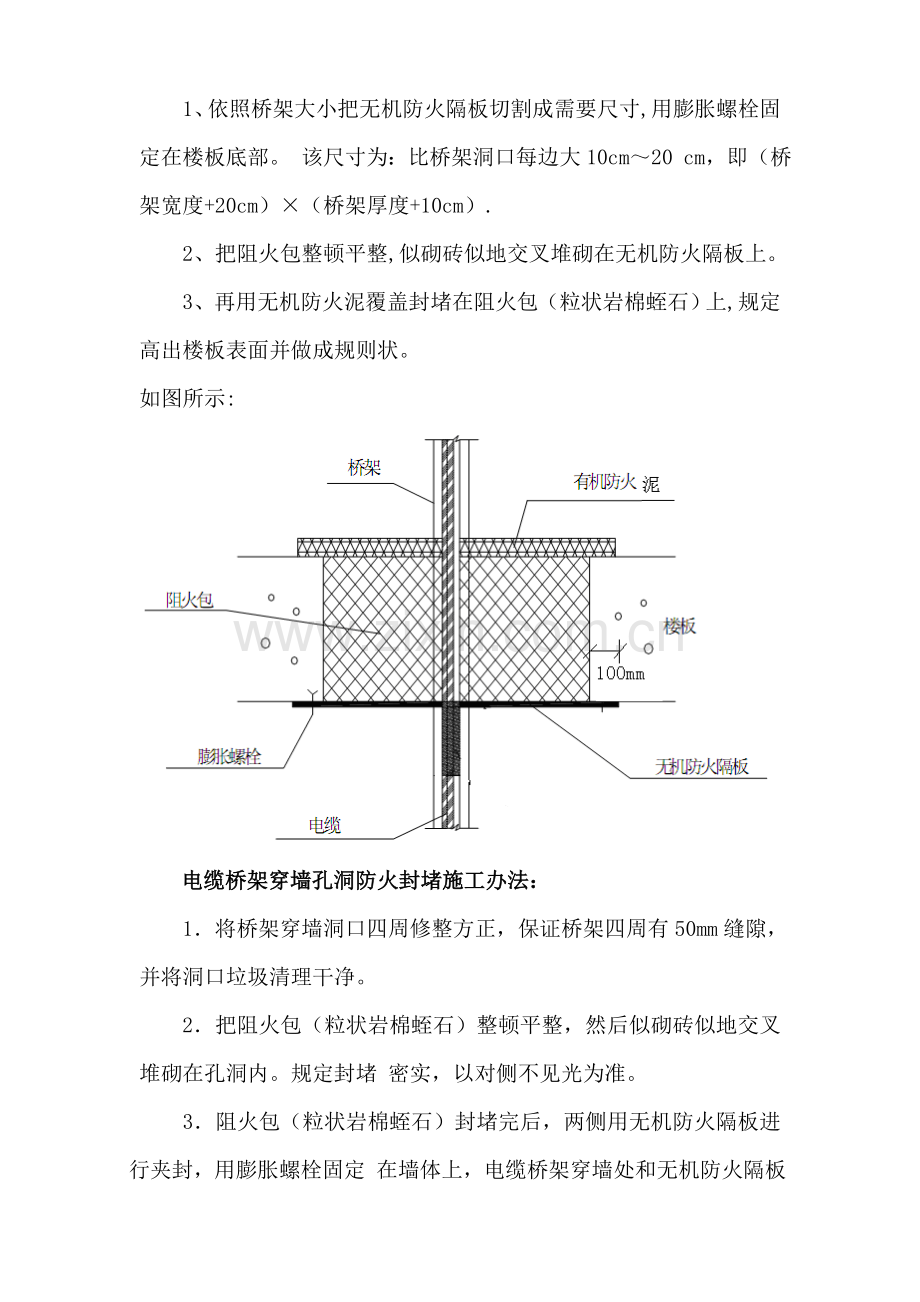

2、,检查报告,工程材料阐明书,产品合格证书,产品出厂检查报告,材料报验表等,需本地消防部门承认要进行承认。 3.重要施工工具 手提切割机、电锤、扳手、扫把 四、施工办法 电缆桥架竖井防火封堵施工办法: 1、依照桥架大小把无机防火隔板切割成需要尺寸,用膨胀螺栓固定在楼板底部。 该尺寸为:比桥架洞口每边大10cm20 cm,即(桥架宽度+20cm)(桥架厚度+10cm).2、把阻火包整顿平整,似砌砖似地交叉堆砌在无机防火隔板上。 3、再用无机防火泥覆盖封堵在阻火包(粒状岩棉蛭石)上,规定高出楼板表面并做成规则状。 如图所示:电缆桥架穿墙孔洞防火封堵施工办法: 1将桥架穿墙洞口四周修整方正,保证桥架四
3、周有50mm缝隙,并将洞口垃圾清理干净。 2把阻火包(粒状岩棉蛭石)整顿平整,然后似砌砖似地交叉堆砌在孔洞内。规定封堵 密实,以对侧不见光为准。 3阻火包(粒状岩棉蛭石)封堵完后,两侧用无机防火隔板进行夹封,用膨胀螺栓固定 在墙体上,电缆桥架穿墙处和无机防火隔板间缝隙,用有机防火堵 料进行填充封堵,并做成规则状线脚。 电缆沟防火封堵施工办法: 1、桥架进入电缆沟处及配电柜下方电缆沟洞口要用防火包(粒状岩棉跖石)做成防火墙状,其高度与电缆沟深一致,厚度至少不可不大于300mm,使桥架与电缆沟完全阻隔。2、清理干净需封堵部位垃圾及其杂物。 3、把阻火包(粒状岩棉蛭石)整顿平整,然后似砌砖似由下至上
4、堆砌成阻火墙在需封堵部位。规定封堵密实,并以对侧不见光为准。堆砌高度和电缆沟道平齐。 4、在阻火墙两侧用无机防火隔板进行夹封,并用通过防锈防火解决40*4角钢和膨胀螺栓固定在电缆沟道壁上。 5、电缆通过处和阻火墙间缝隙,用有机防火堵料进行填充封堵,并做成规则状;如下图所示:配电柜底部孔洞防火封堵施工办法: 1、当电缆进入配电柜底部孔洞时,用无机防隔板在底部铺垫封堵,再用有机防火泥对进入电缆进行包裹封堵,并高出配电柜底部 50mm做成规则状。如图所示电缆穿管孔防火封堵施工办法 :1、清理干净电缆穿管孔口污渍杂物。 2、用有机防火泥对电缆穿管孔口进行填充封堵,并做成规则形状。 3、规定封堵密实,外
5、表平整光洁。如图所示桥架内防火封堵施工办法:将穿越电缆沟、穿墙、穿楼板处桥架内电缆做防火封堵。在电缆间隙内用防火泥包封堵,桥架内空隙用防火包堆砌,规定封堵密实,并以对侧不见光为准。五、施工工艺流程 1、无机防火隔板施工操作流程是:检查无机防火隔板外观质 量,依照不同大小孔洞尺寸,把无机防火隔板加工切割成所需要 规格尺寸,用膨胀螺栓固定在需要封堵部位。 2、阻火包施工操作流程是:把阻火包整顿平整,并检查阻火包有无破损,不得使用破损阻火包。然后似砖砌般地交叉堆砌在无机防火隔板上,直至达到设计规定阻火厚度。 3、有机防火泥施工操作流程:根据需要把有机防火泥密实填充在需要封堵孔洞中,当气温较低时,可放
6、在不高于40 温热水中浸泡15分钟,待堵料变得柔软时再施工。规定表面平整,光洁,并做成规则状态,高度和密度满足图示尺寸。六、安全办法 安 全 施 工办法(一). 项目负责人在整个施工过程中,应遵守下列规定: 1、应认真执行安全施工规章制度加强对施工人员管理,贯彻安全施工技术办法,检查和督促施工人员安全作业,做到安全、文明施工。2、组织施工人员学习施工原则和熟悉施工图纸,严格按照设计及关于规定、规范、原则规定进行施工,随时检查施工质量,发现问题及时整治。3、对施工现场搭设脚手架、并架和施工现场使用电气、机械设备、安全防护装置应符合有关安全规定并验收合格后才干使用。 (二).施工人员在整个施工过程
7、中应遵守下列规定:1、必要遵守和执行有关安全生产、文明施工管理制度并应接受建设单位监理人员检查监督。 2、必要戴安全帽进入施工现场,高空作业必要系好安全带。3、在控制室、开关室工作必要要有监护人员在场,并在断电状况下进行作业,应摘下手表、钥匙、打火机、钢笔等金属物品,并戴绝缘手套,穿绝缘鞋。 4、需要整顿排放电缆时,事前应征求监护人员批准,并在监护人员监护下进行。 5、施工完毕后,应将施工现场清理干净。安 全 施 工 管 理 制 度1、进出工作区域一定要登记时间、人数和工作内容。 2、施工人员进场施工要佩戴工作胸卡,头戴安全帽,身穿工作服。 3、进入工作区域施工,禁止吸烟。 4、带电操作区域必
8、要容许工作时,穿戴绝缘手套和绝缘鞋,取下随身带金属物品。 5、在电器设备附近不准使用铁尺、铁卷尺等。 6、在电器设备附近,手持工具,物体不得超过头部。 7、不准在电器设备上挂靠任何工具物体。 8、不准随意进入止步、高压危险场地,不准随意堆放物品。 9、不准擅自挪动警示标记。 10、休息、吃饭要在指定集中、远离电器设备安全地方进行。 11、遇到雷电下雨时,在露天电气设备附近施工人员要及时撤离 现场。 12、施工机械设备不准擅自安装在电气设备附近进行施工。 13、施工工具在当天施工完毕后应集中堆放在远离电气设备安全地方。 14、用完水要关闭水龙头,机械设备当天使用完后要切断电源。 15、角钢切割、
9、焊接等产生金属火花施工,须经施工单位批准并办理允许证。 16、施工前对施工作业班组所有人员进行书面和口头安全技术交底,并培训考核,不安排末经安全教诲及考核不合格人员进入作业现场,关于领导和技术人员应经常到现场检查,保证施工质量。安 全 文 明 施 工 措 施1、必要严格执行电力建设安全工作规程、电业安全工作规程 关于规定以及关于安全文明施工及环境管理规定。保证施工现场各项配备达到关于安全文明施工规定原则。 2、该工程项目负责人为安全生产负责人,负责该工程项目寻常安全管理工作,指定专人负责监管安全施工作业。 3、严格遵守安全生产规章制度,自觉接受安监部门安全监督,管理和指引及纠违执罚,做好安全、
10、文明施工作业。 4、对复杂危险性较大特殊分项工程,应制定单独安全技术办法,经审查合格后贯彻实行。 5、按国家规定规定使用合格劳保用品、原则化安全设施,执行安全文明施工及环境管理工作。对施工中安全隐患、违章作业和不安全因素、环境影响因素提出限时整治,同步在施工过程中进行安全检查、监督。 6、施工现场必要建立安全管理组织机构,明确职责,配备专职安全人员,教诲和监督所属人员未经允许,不得随意进入非该施工作业项目区域外场合及触摸、启动机械、电器等设备。 7、施工过程中每周不少于一次安全教诲,做届时间、内容、人员效果贯彻。 8、在施工中必要严格现场安全监督,并制定适合本施工现场关于办法、条例、规定等,对违章者予以重罚,杜绝人身、设备事故以及环境污染事故发生,同步做好文明施工及环境管理工作,做到工完、料净场地清。 9、发生人身事故或生产运营不安全状况,应及时报告单位从属主管部门及有关安监部门,同步调查分析事故因素,保证工程安全优质高效按期完毕。 八、成品保护办法 1、对已经封堵施工竣工封堵部位,应竖立警示牌。 2、如的确要进行其她项目作业施工,应避免撞击或踩踏在封堵部位。 3、施工管理人员应经常巡视已封堵施工完毕场合。 4、发既有被撞击或踩踏损坏部位,应及时进行修补,以保持封堵部位完好,达到良好防火效果。
