收藏 分销(赏)

安全文明施工监理实施细则ww.doc

上传人:xrp****65 文档编号:5864523 上传时间:2024-11-21 格式:DOC 页数:24 大小:194.50KB
下载 相关 举报
安全文明施工监理实施细则ww.doc_第1页
第1页 / 共24页
安全文明施工监理实施细则ww.doc_第2页
第2页 / 共24页
安全文明施工监理实施细则ww.doc_第3页
第3页 / 共24页
安全文明施工监理实施细则ww.doc_第4页
第4页 / 共24页
安全文明施工监理实施细则ww.doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

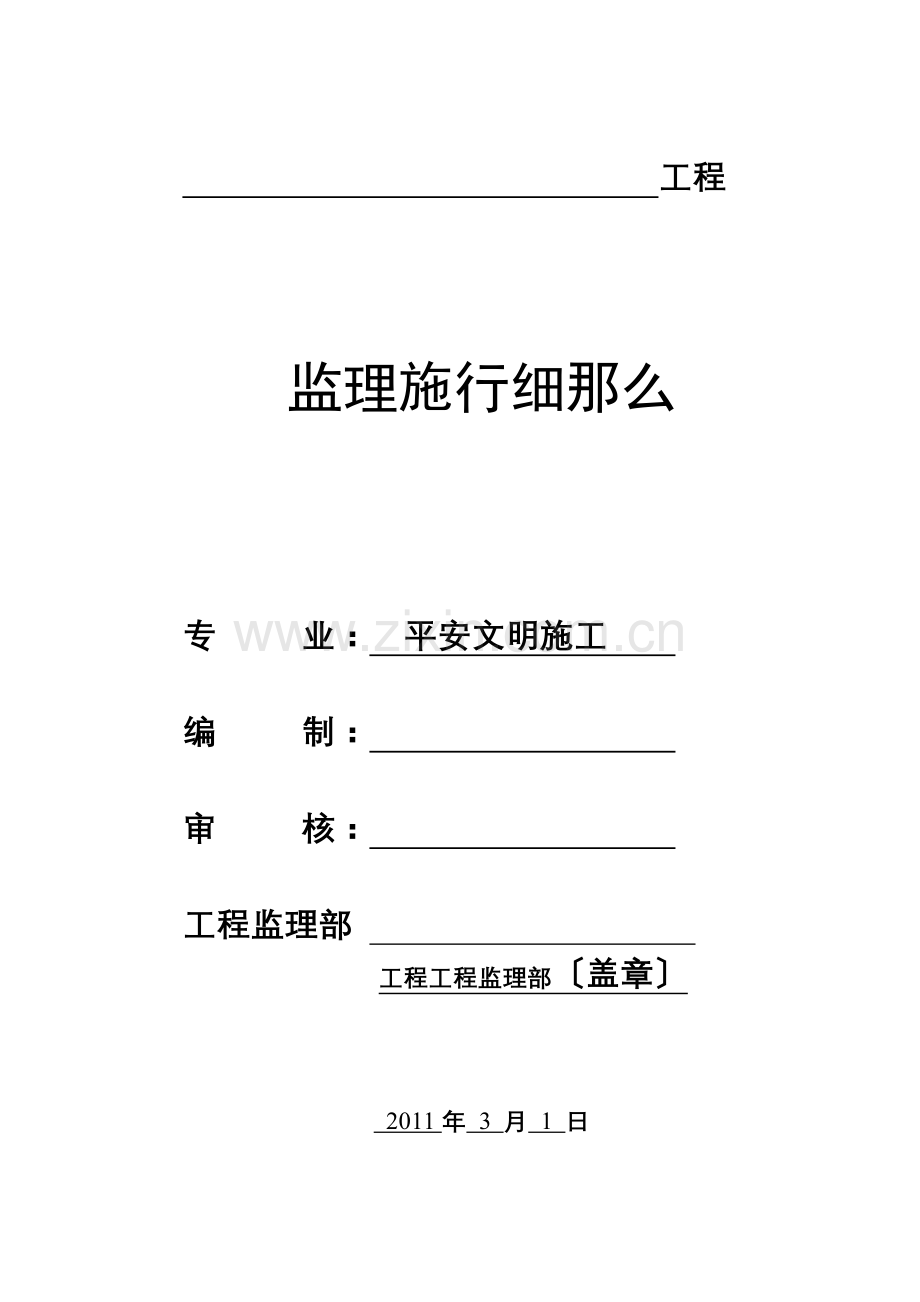

1、 工程监理施行细那么专 业: 平安文明施工 编 制: 审 核: 工程监理部 工程工程监理部盖章 2011年 3 月 1 日目 录、工程概况2二、监理根据2三、平安监理岗位职责31、总监理工程师职责32、平安监理人员职责3四、平安监理工作流程4五、平安监理控制措施61、组织措施62、技术措施63、经济措施74、其他措施7六、平安控制71、施工准备阶段平安监理72、施工过程中平安监理83、事后控制9七、平安监理控制要点91、临时用电92、基坑支护与土方工程103、钢筋混凝土工程114、砌体工程115、构件吊装工程126、脚手架搭设工程127、油漆、防腐蚀工程128、施工机械139、其它平安控制要点

2、14八、平安监理的资料理15、工程概况*;本工程为高层写字楼下面有地下室基坑开挖深度为5.558.8米按温州地方规定超过4米为深基坑;地下室层高4.95米地上1#楼、2#楼一、二、三层层高为4.2米梁构造构件跨度较大属高大模板工程;临时用地方面由于工程施工间各种施工机械较多容易出现乱搭乱接现象尤其是根底施工间桩机比拟多挪动性大临时用电电线随意拖拉容易造成电线脱皮或断裂由此出现漏电伤人事故;起重吊装本身就是重大危险源加上本工程所处地位于高压区域四周均有高压电线及通信线路对起重吊装极为不利;本工程离海域较近是台风多发地区台风带来的雨水极有可能造成洪涝灾害;由于本工程是房屋建筑工程施工现场普遍存在的

3、危险源本工程都有比方基坑支护、落地式和悬挑脚手架搭拆、砌体施工临时架体、施工机具伤害、高处坠落、物体打击等这些都是监理人员重点控制的对象。二、监理根据1、?建立工程监理?GB503192000;2、?建筑法?;3、?平安消费法?;4、?建立工程平安消费理?;5、?建立工程质量理?第279 ;6、?建筑施工企业平安消费理机构设置及专职平安消费理人员装备?和?危险性较大工程平安专项施工方案编制及专家证审查?的建质2004213;7、?进一步加强塔式起重机理预防的?建2000237;8、?建筑工程预防高处坠落事故假设干规定?和?建筑工程预防坍塌事故假设干规定?建质200382; 9、?建筑施工高处作

4、业平安技术?JGJ80-91;10、?建筑施工现场环境与卫生?JGJ146-2004;11、?建筑撤除工程平安技术?JGJ147-2004;12、?建筑机械使用平安技术规程?JGJ33-2001;13、?建筑安装工程平安技术规程?;14、 ?工程建立强迫性条文房屋建筑局部?2002年版;15、?建立工程施工现场供用电平安?GB50194-93;16、?建筑施工扣件式钢脚手架平安技术?(JGJ130-2001)(2002年版)17、?建筑施工门式钢脚手架平安技术?JGJ 128200018、?施工现场临时用电平安技术?JGJ46-200519、 和地方现行有关平安文明施工法律、法规、和规定;20

5、、 该工程有关合同、及技术资料;21、 经批准的?监理规划?;22、 经审批的各专业施工组织设计和施工方案。三、平安监理岗位职责工程总监理工程师对工程工程的平安监理工作负责并根据工程工程特点确定施工现场详细平安监理人员明确其工作职责。平安监理人员在总监理工程师的指导下从事施工现场日常平安监理工作。1、总监理工程师职责1负责组织建立工程部的平安监理组织体系。2结合工程特点组织编制平安监理细那么。3检查指导工程部成员日常平安监理工作。4组织审查承包商编制的现场施工平安保证体系监视检查其体系运行情况。5组织现场平安结合检查。6参与施工现场平安事故的调查处理工作。2、平安监理人员职责1协助总监理工程师

6、的工作建立各项规章制度;编制平安文明控制监理施行细那么整理平安内业资料。2认真检查施工组织设计或专业施工方案中的平安措施平安理制度及专业人员和设施的装备特别对模板支撑、脚手架与井架施工用电高危作业以及“三防、四宝和防、防火等措施进展检查。3审查承包编制的平安保证体系;检查落实情况和工程平安状态提出平安预防和纠正措施对施工平安文明检查后的“限整改工程逐项进展复查与签字确认;催促承包及时整理现场平安理资料。4催促承包按照及地方有关平安的法规、和规定进展平安、文明施工和平安防护措施的检查和验证认真进展平安教育、平安交底及平安宣传工作。5参与调查、分析和处理工程平安事故。6参与或组织检查分部、分项工程

7、平安状况协助签署工序报验资料。7做好现场平安巡查工作参加由总监组织的现场“平安月检工作。8组织、参与或配合施工平安员进展总体包括生活区、办公区、施工场地平安检查、专业平安措施的检查及日常例行的平安检查。9配合好上级有关部门的平安文明检查催促及复查施工对检查的整改落实并做好反响工作。四、平安监理工作流程1、开工前平安施工监理工作流程符合要求不符合要求整改不予开工开工1、平安制度:平安事故制度平安值班制度平安教育制度平安核查制度2、平安技术措施:平安控制措施平安知识学习方案平安事故处理规程审核施工组织设计中平安施工理措施及专项平安施工方案确定平安监理的目的确定平安监理工程的对象2、施工过程中平安施

8、工监理工作流程不符要求现场巡查平安工作的落实情况发现平安隐患及时解决检查催促施工过程中的承包方平安教育和培训工作的落实现场施工平安设施是否同步落实停工整改施工工序平安性检查停工整改不符要求现场场地平安隐患检查存在隐患停工整改现场用电平安性检查不符要求停工整改现场机械、设备是否张挂操作技术牌及平安警示牌停工整改缺机械设备操作人员及平安员资格检查上岗证报验制止上岗进场机械、设备、材料的平安性核查报验程序核查平安文明施工宣传牌的张挂责退场未做到不符要求 求责整改缺五、平安监理控制措施1、组织措施1坚持“平安第一、预防为主的方针必须明确各级理层各部门的施工作业班组和施工人员的责任是保障工程平安施工的重

9、要手段。2催促和协助施工从制度和组织上加强平安消费和科学理建立和完善有关平安消费制度和体系。并要求其搞好自控每月检查各施工安保体系运作情况要求其层层建立安保责任制签订安保责任书定组织平安知识教育、做好逐级平安交底工作。平安理人员必须装备到位并实在履行职责加强日常平安检查。检查施工平安消费保证体系。该包括:平安消费保证体系的程序、施工平安、文明施工各项理制度、经济承包责任制要有明确的平安指标和包括奖惩在内的保证措施、支持性、平安消费保证体系审核记录。检查施工平安消费保证体系审核记录。2、技术措施1监理在审查施工组织设计时应审核以下涉及平安技术措施的内容:1平安理、质量理和平安保证体系的组织机构包

10、括工程经理、工长、平安理人员、特种作业人员装备的数量、资格培训证和上岗证;2施工平安消费责任制、平安理规章制度、平安操作规程的制定情况;3起重机械设备、施工机具和电器设备等设置是否符合要求;4基坑支护、模板、脚手架、起重机械设备和整体提升脚手架拆装等专项方案是否符合要求;5事故应急救援预案的制定情况;6冬、雨等季节性施工方案的制定情况;7施工总平面图是否合理办公、宿舍、食堂等临时设施的设置以及施工现场场地、道路、排污、排水、防火措施是否符合有关平安技术和文明施工要求。2临时用电组织设计及变更时必须履行“编制、审核、批准程序由电气工程技术人员组织编制经相关部门审核及具有法人资格企业的技术负责人批

11、准后报送监理审批施行变更有电组织设计时应补充有关图纸资料。临时用电工程必须经编制、审核、批准部门和使用共同验收合格前方可投入使用。施工企业必须根据工程构造形式、荷载大小、根底情况含地基土、施工设备、施工方式和材料供给等条件编制承重支撑架施工技术专项方案。承重支撑架施工技术专项方案必须按规定程序编制、审核、审批并逐一签字负责。必要时可聘请有关技术专家对承重支撑架方案进展证以确保方案的科学性、可行性和平安性企业技术负责人必须对专项技术方案进展审批并最终承当技术责任。监理必须按照有关对承重支撑架施工技术专项方案进展严格审查并由工程总监理工程师签字负责。在施工过程中应重点检查实际施工情况与方案的符合性

12、发现问题应及时向施工提出并催促其彻底整改;施工完毕后工程监理部应组织验收并予以确认。基坑槽、边坡、根底桩、模板和临时建筑作业前施工应按设计要求根据地质情况、施工工艺、作业条件及周边环境编制施工方案脚手架、模板工程应按相关规定编制施工方案施工分负责人审批签字工程分负责人组织有关部门验收经历收合格签字后方可作业。3、经济措施配合平安理部门的检查、指导并定组织施工对现场的平安文明施工进展检查对有平安隐患员的不平安行为等采取教育、罚款等手段以杜绝事故的发生。4、其他措施1工程开工前工程监理部针对监理工程特点召开平安文明施工专题讨会加强平安文明知识的深化学习进一步强化监理人员的平安意识。2 工程监理部制

13、定平安理职责落实平安责任制总监负全责各专业监理工程师各负其责。并在监理机构中安排专职平安监理人员负责本工程平安理负责施工现场的日常平安理工作。当施工中出现了平安隐患总监理工程师认为有必要停工以消除隐患时可签发工程暂停;当隐患消除、具备复工条件时及时签署工程复工报审表指承包继续施工。由此发生的停工损失由责任方自行承当。3 平安监理人员应对高危作业的关键工序施行现场旁站监视检查。监理的有关平安控制活动必须作好记录记录应详细详细。4 制定平安、文明施工理中的奖罚机制对成绩优异的监理人员实行奖励对责任心不强的监理人员进展处分直至调离工作岗位。 六、平安控制1、施工准备阶段平安监理1严格审查施工承包上报

14、的施工组织设计或专项施工方案如基坑支护与降水工程、土方开挖工程、模板工程、起重吊装工程、脚手架工程等中的平安技术方案、平安技术措施是否符合工程建立强迫性是否包含涉及工程或施工平安的应急抢险方案。2催促和协助施工从制度和组织上加强平安消费和科学理建立和完善有关平安消费制度和体系。坚持“平安第一、预防为主的方针必须明确各级理层各部门的施工作业班组和施工人员的责任是保障工程平安施工的重要手段。3认真检查施工的平安理体系的贯彻落实情况检查监视施工现场的平安防护设施和平安理措施是否到位、有效。4催促施工承包做好平安技术交底制度严格审查施工的各项平安技术交底记录如:施工工种的平安技术交底记录分项分部工程施

15、工及新工艺、新技术、新设备、新材料施工的平安技术交底记录等。5制定监理对现场平安文明施工的理措施及时向施工交底以便顺利施行。6加强季节性的平安防范工作。夏季催促施工注重防雷、防暑降温、防台风及防涝;秋冬季狠抓消防工作强化火种制。在各施工区域内划定禁火区严格实行动火答应证制度。2、施工过程中平安监理1催促施工完善技术和操作理规程实现平安文明施工。2监视施工按照工程建立强迫性和专项平安施工方案组织施工制止违规施工作业。3催促总包施工组织各分包每周进展平安自查工作;检查施工平安检查记录表参加施工现场的平安消费检查。4建立每月平安检查制度。由平安监理人员定组织进场各施工对现场的平安文明施工进展检查包括

16、对资料和现场逐项检查检查完毕形成检查对平安隐患员的不平安行为等采取教育、罚款等手段以杜绝事故的发生。5建立监理平安巡查制度做好平安消费的监视检查工作对不平安因素及时催促施工整改;发现严重违规施工和存在平安事故隐患的应当要求施工整改并检查整改结果签署复查。情况严重的由总监下达工程暂停施工要求施工暂时停顿施工并及时建立。施工拒不整改或者不停顿施工的工程监理应当及时向建筑工程平安监视机构。6平安监理人员应对高危作业的关键工序施行现场旁站监视检查。7在监理例会上对上周的平安消费情况做专题总结提出改良并写入例会纪要。8配合平安理部门的检查。3、事后控制1 对发现的平安隐患在发出监理要求责任人限改正后进展

17、跟踪验证确保纠正和预防措施得以落实。2 对平安事故的处理坚持“四个不放过事故原因不清楚不放过事故责任者和员工没有受到教育不放过事故责任者没有处理不放过没有防范措施不放过。3严格按以下程序处理平安事故:1平安事故:平安事故发生后应立即用最快的传递手段将发惹事故的时间、地点、伤亡人数、事故原因等情况上报总监和。2事故处理:监理工程师应参与抢救伤员、排除险情、防止事故蔓延扩大做好标识保护好现场。3事故调查:监理部应组织或参与有关方组成的调查组开展调查。4调查:调查组应把事故发生的经过、原因、性质、损失责任、处理、纠正和预防措施撰写成调查并经调查组全体成员签字确认后报有关主部门。5平安事故发生后工程监

18、理部应及时总结经历和教训做好平安监理台帐记录工作;另发监理要求施工总承包及各分包及时进展总结并提出防止类似平安事故再次发生的措施和保证。七、平安监理控制要点专业监理工程师在巡视现场或旁站监理过程中应监视、检查承包是否按以下要求做好以下平安消费检查工作:1、临时用电施工区、生活区、办公区的配电线路架设和照明设备、灯具的安装、使用应符合规定要求;特殊施工部位的内外线路按要求采取特殊平安防护措施。配电箱和开关箱选型、配置合理安装符合规定箱体整洁、结实具备防潮、防水功能。配电系统和施工机具采用可靠的接零或接地保护配电箱和开关箱设两级漏电保护;值班电工个人防护整齐持证上岗。电动机具电源线压接结实绝缘完好

19、无乱拉、扯、压、砸现象;电焊机一、二次线防护齐全焊把线双线到位无破损。临时用电有设计方案和理制度值班电工有值班、检测、维修记录。施工用电应重点检查在建工程与临近高压线的间隔 、支线架设、现场照明及低压干线架设、开关箱、熔丝、变配电装置。详见附表四2、 基坑支护与土方工程 1基坑支护 1在围护桩施工时注意围护桩桩身的垂直度偏向应5保护层厚度应到达设计要求以保持桩身的完好性; 2压顶梁施工时桩钢筋和内支撑钢筋伸入压顶梁长度不小于35d且600mm使支撑有足够的锚固长度可以保证支撑构造的结实性; 3立柱桩应设置格构钢架格构钢架角钢规格应符合设计要求焊接质量要能使格构钢架承受各种破坏力而不受到损坏格构

20、钢架伸入庄内不少于2米以保证立柱桩的稳定性; 4压顶梁及内支撑钢筋绑扎时钢筋的大小、数量、位置、箍筋的直径、间距均应符合设计要求节点部位应严格按支护设计图纸施工; 5浇注混凝土时理人员要现场监视操作人员施工防止漏振过振引起支护构件出现蜂窝孔洞现象;2挖土工程1挖土中如发现道、电缆及其他埋设物应及时向有关不得擅自处理。2在人工挖土时前后操作人员间距不应小于23M堆土要在1M 以外并且高度不得超过1.5M。3承包质检员每日或雨后必须检查土壁及支撑稳定情况在确保平安的情况下施工并且不得将土和其他物件堆在支撑上不得在支撑上行走或站立。如发现有裂缝及坍塌可能时要及时组织人员撤离现场并及时采取措施予以处理

21、。4承包方施工机械应停放在坚实的地基上如根底过差要求其采取走道板等加固措施在已挖空的基坑2M 以内挖土机不能行驶。运土汽车不宜靠近基坑平行行驶防止坍方翻车。5配合拉铲的清坡、清底工作工人不准在机械回转半径下工作。6检查现场基坑四周是否设置1.5M 高护栏和一定数量的临时上下施工专用梯。7开挖基坑时必须设有确实可行的排水措施以免基坑积水影响基坑土壤构造。8挖土机械不得在施工中碰撞支撑以免破坏或拉损支撑。3回填土工程1装载机作业时在其作业范围内不得同时有人从事平土作业。2打夯机工作前应检查电源线是否有缺陷和漏电机械运转是否正常机械是否装置了漏电开关保护按一机一开关安装机械不准带病运转操作人员应带绝

22、缘手套。3基坑的支撑应按回填的速度按施工组织设计要求依次撤除即填土时应从深到浅分层进展填好一层撤除一层不能事先将支撑拆掉。3、钢筋混凝土工程1模板工程1安装与撤除5M 以上的模板时应搭脚手架并设防护栏杆防止上下同一垂直面操作。2高空、复杂构造模板的安装与撤除检查其是否有实在可行的平安措施。3支撑、牵扛等不得搭在门窗框和脚手架上。通路中间的斜撑、拉杆等应设在1.8M 高以上。4高空作业要搭设脚手架或操作台上、下要使用梯子不许站立在墙上工作不准站在梁底模上行走。操作人员严禁穿硬底鞋及有跟鞋作业。2混凝土工程1串搭车道板时两头需搁置平稳并用钉子固定。在车道板下面每隔1.5M 需加横楞、顶撑2M以上高

23、空串跳必须装有防护栏杆。车道板上应经常清扫垃圾、石子等以防滑跌。2用塔吊、料斗浇捣混凝土时指挥扶斗人员与塔吊驾驶员应亲配合当塔吊放下料斗时操作人员应主动避让并应站立稳当防止料斗碰人造成坠落。3使用振动机前应检查电源电压、漏电保护器的电源线路是否良好电源线不得接头机械运转应正常。振动机挪动时不能硬拉电线更不能在钢筋和其他锐利物上拖拉防止割破或拉断电线而造成触电伤亡事故。4、砌体工程1在操作之前必须检查操作环境是否符合平安要求道路是否畅通机具是否完好结实平安设施和防护用品是否齐全经检查符合要求后才可施工。2墙身砌体高度超过地坪1.2M以上时应搭设脚手架。在一层以上或高度超过4M 时采用里脚手架必须

24、支搭平安网采用外脚手架应设护身栏杆和挡脚板前方可砌筑。3不准站在墙顶上做划线、刮缝和清扫墙面或检查大角垂直等工作。4砍砖时应面向内打防止碎砖跳出伤人。5用起重机吊砖要用砖笼吊砂浆的料斗不得装得过满吊件回转范围内不得有人停留。6冬季施工时脚手板上有冰霜、积雪应先去除后才能上架子进展操作。7如遇雨天及每天下班时要做好防雨措施以防雨水冲走砂浆使砌体倒塌。5、构件吊装工程1吊装前应检查机械索具、夹具、吊环等是否符合要求并应进展试吊。2吊装时必须有统一的指挥、统一的信当材料起吊后吊臂不能防止越过高压线时应在距高压线较远时就升高所吊材料在高度到达与高压线有一定间隔 时再越过高压线。3塔吊司机应持证上岗高空

25、作业穿着要灵便制止穿硬底鞋、塑料底鞋和带钉的鞋。4拆卸吊绳时下方不应站人。5材料进场防止间隔 高压线较近应与高压线有一定的间隔 起吊。5构件在未经校正、焊牢或固定之前不准松绳脱钩。6遵守有关起重吊装的“十不吊规定。6、脚手架搭设工程1脚手架应严格按专项平安施工方案要求搭设。2满堂脚手架应设登高措施保证操作人员上下平安。3操作层应铺脚手片不得留有空洞。必须留洞者应设围栏保护。4脚手架重点检查立杆根底、架体与建筑物的拉结、防护栏杆及踢脚板、脚手板铺设、剪撑设置及杆件间距、荷载、杆件搭接、斜道。详见附表一7、油漆、防腐蚀工程树脂类防腐蚀工程中的许多原料都具有程度不同的性或刺激性配制时要有良好的通风。

26、操作人员应在施工前进展体格检查患有气炎、心脏病、肝炎、高血压者以及对某些物质有过敏反响者均不得参加施工。研磨筛分、搅拌粉状填料在封箱内进展。操作人员应穿戴防尘口罩、防护眼镜、手套、工作服等防护用品工作完毕应冲洗淋浴。施工现场应注意防火严禁吸烟和使用电炉等。材料库应能适当通风并配置消防器材。8、施工机械室外设备有防护棚、罩;设备及加工场地整齐、平整无易燃及阻碍物。设备的平安防护装置、操作规程、标识、台帐、维护保养等齐全并符合要求;操作人员持证上岗。起重机械和吊具的使用应符合其性能、参数及施工组织设计方案的规定。1手拉葫芦手拉葫芦使用前应仔细检查吊钩、链条及轮轴是否有损伤传动局部是否灵敏。挂上重物

27、后先渐渐拖动链条等起重链条受力后再检查一次看齿轮啮合是否妥当链条自锁装置是否起作用。确认各局部情况良好后方可继续工作。手拉葫芦在使用中不得超过额定的起重量。在-10 摄氏度以下使用时只能按额定起重量之半进展工作。如起重量不明或构件重量不详时只有一个人可以拉动就可继续工作。如一个人拉不动应检查原因不宜几个人猛拉以免发惹事故。2汽车起重机不准载荷行驶或不放下支腿就起重。在不平整的场地工作前应先平整场地支腿伸出应在吊臂起升之前完成支腿的收回应在吊臂放下搁稳之后进展。支腿下要垫硬木块在支点不平的情况下应加厚垫木调整上下以保持机身程度。操作前应检查距尾部回转范围50CM 有无障碍物。操作中必须遵守“十不

28、吊等有关平安规定。操作工必须持证上岗汽车吊驾驶员必须持指挥证施行指挥。3塔吊重点检查力矩限制器、限位器、装置及路基与轨道、电缆、塔吊同输电线路距高及电气防护、夹轨钳及道挡。详见附表二4建筑施工电梯应重点检查接地和避雷装置、限速制动器、防护栏杆及拉结固定。详见附表三5施工机具重点检查漏电保护装置、防护装置。详见附表五9、防洪抗台控制要点 1检查施工应急预案的组织和指挥系统组织人员的落实与各自的职责; 2检查指挥部的通信联络是否通畅指挥系统是否启动迅速通信联络的地点及联络方式是否进展了; 3是否预先确定了逃生的通道对应急预案指挥部组员是否交代清楚灾难发生时的疏散要求是否对救护人员进展救助知识、器材

29、使用及维护知识培训; 4检查应急物资储藏情况准备缺乏催促施工补齐以备急用; 5在台风发生时拉掉电闸紧急疏散现场人员;洪水发生时对救援人员及被困人员发放救生用品挖掘集水井投放足量水泵进展排水; 6对溺水人员进展及时抢救并在急救的同时尽快与120急救中心联络尽努力抢救溺水人员。 10、其它平安控制要点1平安防护平安帽、平安带佩戴符合要求;特殊工种个人防护用品符合要求。施工应当在施工现场入口处、施工起重机械、临时用电设施、脚手架、出入通道口、楼梯口、电梯井口电梯井内每隔两层不大于10m设一平安网、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有害危险气体和液体存放处等危险部位设置明显的平安警示标志。平安

30、警示标志必须符合。脚手架搭设结实、合理梯子使用符合要求。设备、材料放置平安合理施工现场无违章作业。平安技术交底及平安检查资料齐全。2消防、保卫施工应当在施工现场建立平安、消防、保卫制度落实治安、防火等工作理责任人;施工现场装备专职保卫人员昼有值班人和记录;制定用火、用电、使用易燃易爆材料等各项消防平安理制度和操作规程设置消防通道、消防水源装备消防设施和灭火器材并在施工现场入口处设置明显标志。施工现场有明显防火标志消防通道畅通消防设施、工具、器材符合要求;施工现场不准吸烟。易燃、易爆、剧材料的领退、存放、使用应符合相关规定。明火作业符合规定要求电、气焊工必须持证上岗。施工现场有保卫、消防制度和方

31、案、预案有负责人和组织机构有检查落实和整改措施。3材料理工地的材料、设备、库房等按平面图规定地点、位置设置;材料、设备分规格存放整齐有标识理制度、资料齐全并有台帐;料场、库房整齐易燃、易爆物品单独存放库房有防火器材。活完料净脚下清施工垃圾集中存放、回收、清运。4环境保护施工应当遵守有关环境保护法律、法规的规定在施工现场采取措施防止或者减少粉尘、废气、废水、固体废物、噪声、振动和施工照明对人和环境的危害和污染。施工中使用易飞撒物料如矿棉、熬制沥青有溶剂等应有防大气污染措施。主要场地应全部硬底化未做硬底化的场地要定压实地面和洒水减少灰尘对周围环境的污染。施工及生活废水、污水、废油按规定处理后堆放到

32、制定地点。强噪声机械设备的使用应有降噪措施防止污染周围居民工作与生活。当施工噪音可能超过施工现场的噪音限值时应在开工前向建立行政主部门和环保部门申请核准后才能开工。间施工应向有关部门申请核准后才能施工。在施工组织设计中要有针对性的环保措施建立环保体系并有检查记录。5宣传教育现场组织机构健全发动、落实、总结表彰工作扎实。施工现场黑板报、宣传栏、标志标语板、旗帜等醒目内容适时。使施工现场各类员工知法、懂法并自觉遵守和维护的法律、法进步员工的防火、防灾及质量、平安意识防止和杜绝盗窃、斗殴及黄、等活动的发生。八、平安监理的资料理1、参照建立工程监理的资料理结合有关表式要求在施行建立工程平安监理工作中应

33、合理选择使用。2、建立平安、文明施工状况登记制度即在监理日记、例会纪要、监理月报、监理总结等监理中准确及时记录平安文明状况并作为工程资料备查。3、提倡使用音像资料记录施工现场平安消费重要情况和施工平安隐患并摘要说明。附表:附表一:外脚手架检查表附表二:塔吊检查表附表三:建筑施工电梯检查表附表四:施工用电检查表附表五:施工机具检查表附表六:施工机械、平安设施验收核查表附表七:专项平安施工方案、施工机械、平安设施平安交底及验收情况检查汇总表附表一外脚手架检查表检查工程检查检查情况保证项目立杆根底立杆根底平衡、夯实钢脚手立杆设底座或垫木木、竹脚手立杆埋地立杆设扫地杆架子与建筑物拉结拉结点数量必须保证

34、拉结点必须巩固防护栏杆及踢脚板或立网必须加设防护栏杆加设踢脚板或挂立网防护防护必须严施工层脚手板铺设脚手板须满铺不得有探头板剪撑设置剪撑须按规定设置剪撑必须符合要求一般项目脚手架材质材质须符合要求木跳板两头扎铁丝脚手架宽度必须符合规程要求立杆间距必须符合规程要求大横杆间距必须符合规程要求小横杆间距必须符合规程要求荷载承重脚手架不得超过规定杆件搭接木、竹立杆、大横杆搭接不小于规定值。钢立杆、横杆必须用扣件连接斜道通道设置须符合规定附表二塔吊检查表检查工程检查检查情况保证项目力矩限制器必须安装力矩限制器力矩限制器应反响灵敏限位器必须安装超高、变幅、行走限位器 限位器反响须灵敏行走限位器应设触碰装置

35、装置吊钩须设装置卷扬机滚筒应设装置塔吊指挥专人、持证上岗司机持证上岗一般项目路基与轨道坚实、平整、有排水措施枕木铺设符合使用说明书要求道钉与接头螺栓安装结实轨距偏向符合要求道轨接头上下差合格电缆安装卷线器塔吊同输电线路距高及电气防护距高符合规定保护措施严保护接地符合要求夹轨钳及道挡设夹轨钳设轨道极限位置阻挡器道挡结实附表三建筑施工电梯检查表检查工程检查检查情况保证项目限速制动器必须安装限速制动器限速制动器应反响灵敏限速制动器应由专人理并按规定进展调整、试验、检查、维修接地和避雷装置电梯接地和避雷装置必须完好可靠一般项目电闸箱应设置专用电闸箱馈电容量应满足电梯直接启动的要求限位开关必须安装限位开

36、关限位开关反响须灵敏拉结固定 按规定进展附壁连接电缆 安装卷线器电气联锁装置梯笼门、围护门应设电气联锁装置电气联锁装置应完好可靠防护栏杆防护栏杆应稳固可靠各层站过桥和运输通道应平整结实全程设置足够的照明和亮堂的层站标志编附表四施工用电检查表检查工程检查检查情况保证项目在建工程与临近高压线的间隔 符合规定要求小于规定要求时须采取防护措施且防护严支线架设电箱下引出线不得混乱电线不得破皮、漏电线路过道需采取保护措施现场照明手持照明灯使用平安电压危险场所使用平安电压电线不得老化破皮导线须绑在绝缘子上照明线路及灯具间隔 须符合规定要求一般项目低压干线架设电杆上设横担、绝缘子不得将电线架设在脚手架上、树上

37、开关箱安装位置得当采取防雨措施保护接零或接地一机一闸门、锁完好箱内无杂物熔丝安装符合要求不得用其它金属代替变配电装置符合平安要求附表五施工机具检查表检查工程检查检查情况平刨传动部位有防护罩护手有平安装置保护接地或接零安装漏电保护装置电锯传动部位有防护罩有防护挡板保护接地或接零安装漏电保护装置手持电开工具保护接地或接零安装触电保安装置钢筋机械传动部位有防护罩保护接地或接零电焊机保护接地或接零采取防雨措施配线不得乱搭乱扣焊把、把线绝缘良好、不随地拖拉搅拌机安装位置平整、坚实、稳固离合器、制动器、钢丝绳符合要求保护接地或接零安装挂钩气瓶 各种气瓶标志明显与危险物品间隔 符合要求有防震胶圈、防爆、防晒

38、措施翻斗车 制动灵敏司机持证上岗驾车行车不载人、不违章行车潜水泵保护接零安装漏电保护装置保护装置灵敏、使用合理附表六施工机械、平安设施验收核查表 工程名称: 编:致监理 :根据建立工程平安监理工作要求 工程的 施工机械、施工平安设施已验收检测合格验收手续已齐全现将 报送给你们请查收。附件: 施工承包工程负责人: 日 : 监理: 符合施工方案要求验收手续齐全同意使用 不符合施工方案要求验收手续不齐全整改后再报总监理工程师: 平安监视人员: 日 : 日 :本表一式两份由施工承包填写监理、施工各一份。附表七B10-1专项平安施工方案、施工机械、平安设施平安交底及验收情况检查汇总表 工程名称: 施工:序专项平安监理内 容方 案 审 批 手 续 (完好 不完好施 工 机 械 验 收 手 续(有 无平安设施 验收手续 ( 有 无安 全 交 底(已未备 注检查日 总监理工程师: 平安监理人员: 日 : 日 :

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
