第一章 编制依据及原则
.编制内容及范围
.编制依据
第二章 工程概况
.工程概况
.气象条件
.现场施工条件
第三章 施工部署
. 项目施工管理目标
. 总体施工方案
. 劳动力组织及安排
. 主要周转材料用量计划
. 主要施工机械计划
. 计量、试验、检测准备
第四章 工期保证措施及网络进度计划
. 施工顺序
. 施工进度计划
. 工期保证措施
第五章 工程质量保证措施
. 工程质量目标
. 质量保证体系
. 质量保证措施
. 加强薄弱环节质量管理及通病的防治
.保修及定期维修服务措施
第六章 主要分部、分项工程的施工方法和技术措施
. 施工测量
.土方工程
. 钢筋工程
. 模板工程
. 砼工程
. 砌体工程
. 脚手架工程
. 屋面工程
. 装修工程
.门窗工程
.吊顶施工方案
.安装工程
第七章 安全和文明施工保证措施
. 安全生产保证措施(含防火、临时用电、机械设备等安全保证措施)
. 现场文明施工措施
. 协调处理地方民事问题的措施和方法
.环境保护措施
第八章 冬雨期施工措施及劳动力安排
.冬雨期施工措施
. 劳动力安排保证措施
. 夜间施工措施
. 维护招标人社会形象的措施
第九章 现场施工平面布置
.施工现场目前现状
.施工总平面布置原则及依据
.各阶段施工平面布置
.施工临时用水计划用量
.施工临时用电计划用量
第十章 降低工程造价的主要措施
. 降低现场费用
. 签订施工材料、施工机具使用合同
. 采用先进施工技术降低材料消耗
. 降低质量损失成本
. 定期进行成本核算
. 强化全员成本意识
第十一章 新技术、新材料、新工艺、新设备
. 钢筋连接新技术
. 新型模板与脚手架应用技术
. 高性能砼技术
. 新型墙体材料的运用
. 新型建筑防水应用技术
. 高效钢筋技术
. 信息化施工管理
第十二章 对业主的合理化建议
质量保证体系图
质量控制要点一览表
安全保证体系图
拟用于本工程的主要施工机械设备表
检验、测量和试验设备一览表
劳 动 力 计 划 表
临 时 用 地 表
施工进度网络图
施工进度横道图
施工平面布置图
第一章 编制依据及原则
.编制内容及范围

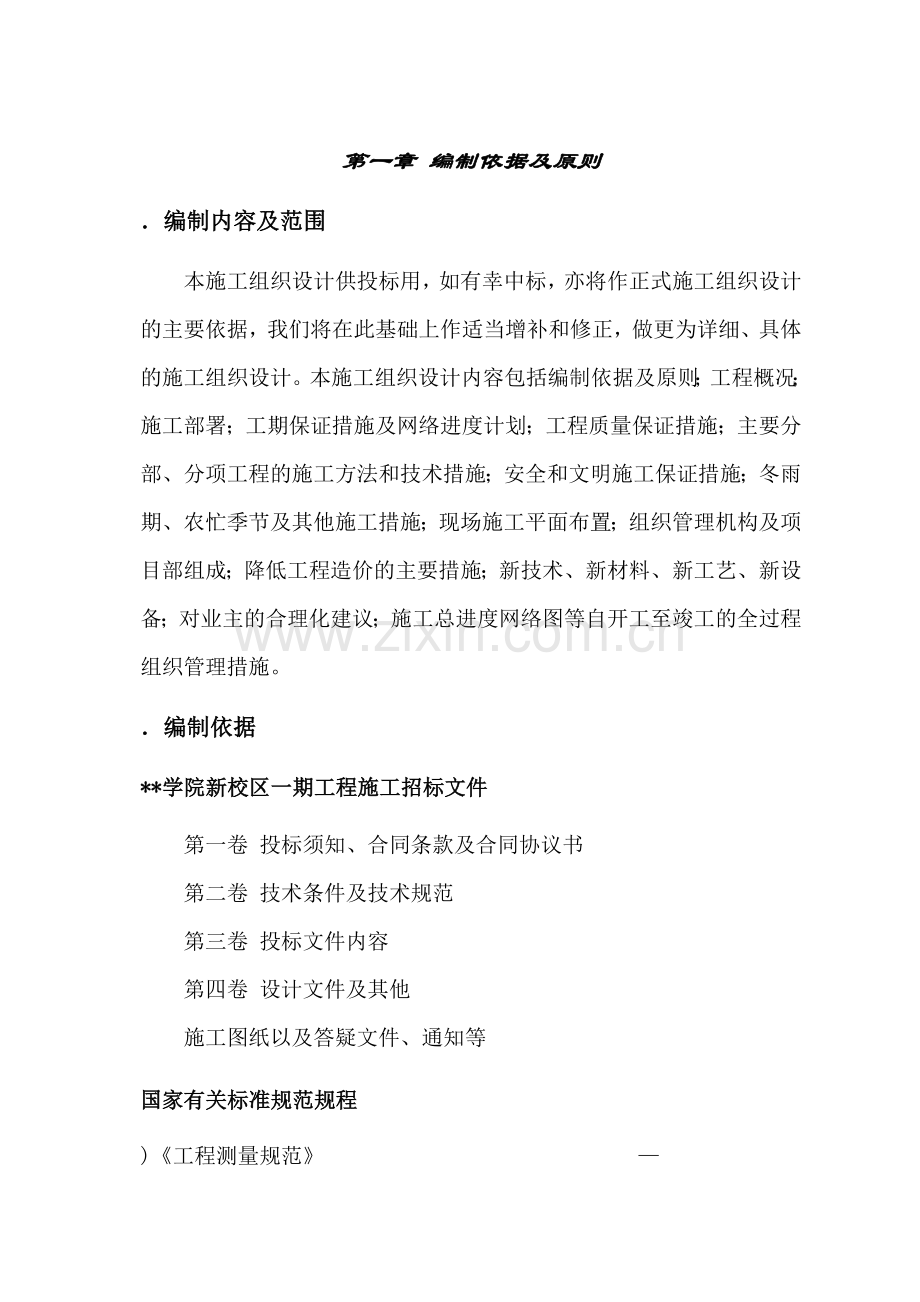

本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正,做更为详细、具体的施工组织设计。本施工组织设计内容包括编制依据及原则;工程概况;施工部署;工期保证措施及网络进度计划;工程质量保证措施;主要分部、分项工程的施工方法和技术措施;安全和文明施工保证措施;冬雨期、农忙季节及其他施工措施;现场施工平面布置;组织管理机构及项目部组成;降低工程造价的主要措施;新技术、新材料、新工艺、新设备;对业主的合理化建议;施工总进度网络图等自开工至竣工的全过程组织管理措施。
.编制依据
**学院新校区一期工程施工招标文件
第一卷 投标须知、合同条款及合同协议书
第二卷 技术条件及技术规范
第三卷 投标文件内容
第四卷 设计文件及其他
施工图纸以及答疑文件、通知等
国家有关标准规范规程
)《工程测量规范》 —
)《建设工程文件归档整理规范》 —
)《建筑地基基础工程施工质量验收规范》 —
)《地下防水工程质量验收规范》 —
)《地下工程防水技术规范》 —
)《砼结构工程施工质量验收规范》 —
)《砌体工程施工质量验收规范》 —
)《屋面工程质量验收规范》 —
)《建筑地面工程施工质量验收规范》
)《建筑工程施工现场供电安全规范》 —
)《机械设备安装工程施工及验收规范》 —
)《压缩机、风机、泵安装工程施工及验收规范》 —
)《给水排水及采暖工程施工质量验收规范》
)《电气装置工程母线装置施工及验收规范》 —
)《电气装置安装工程电气设备交接试验标准》 —
)《电气装置安装工程电缆线路施工及验收规范》 —
)《电气装置安装工程接地装置施工及验收规范》 —
)《电器装置安装工程低压电器施工及验收规》
)《建筑工程施工质量验收统一标准》
)《建筑防腐蚀工程质量检验评定标准》 —
)《建筑电气工程施工质量检验标准》 -
)《建筑装饰装修工程质量验收规范》 —
)《砼外加剂应用技术规范》 —
)《普通砼砼拌和物性能试验方法》 —
行业及地方有关标准规范、规程
)《建筑地基处理技术规范》 —
)《建筑施工扣件式钢管脚手架安全技术规程》
)《钢筋焊接及验收规程》 —
)《钢筋焊接接头试验方法标准》
)《钢筋机械连接通用技术规程》 —
)《回弹法检测砼抗压强度技术规程》 —
)《建筑施工安全检查评分标准》
)《建筑施工高处作业安全技术规范》 —
)《施工现场临时用电安全技术规程》
)《建筑机械使用安全技术规程》 —
)《商品砼质量管理规定》
)《砼中掺用粉煤灰技术规程》
)《建筑用界面处理剂应用技术规程》
)《建筑内外墙涂料应用技术规程》
)《高级建筑装饰工程质量检验评定标准》
)《建筑玻璃应用技术规程》 —
本企业内部质量文件、管理制度
第二章 工程概况
.工程概况
本工程为**学院新校区一期工程,位于济南市长清区,建筑面积平主米,其中教学楼工程平方米,地上四层,地下一层,框架结构。
主要的做法有楼地面为花岗石楼地面和地板砖;内墙、顶棚为混合砂浆刷乳胶漆;外墙面为外墙涂料、外墙面砖和干挂花岗岩板;屋面采用高聚物改性沥青防水卷材();门窗为木门、塑钢窗或铝合金窗。
.气象条件
济南地处中纬度地带,属北温带湿润大气鲁潍区。为温暖半湿润季风性气候,春季干燥少雨,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥。据济南市气象台提供的年以来的资料,按气温、降水量、蒸发量、风向风速、湿度和气压等气象要素和冻土情况简述如下。
气温
济南市气温七月份最高,一月份最低,年平均气温为℃(发生在年月日),极低气温℃(发生在年月日),从每年气温统计值来看,其气温呈逐渐增加的趋势。
降水量
济南市年平均降水量为,年最小降水量为,年最大降水量为(年),累年月最大降水量为(发生在年月),一日最大降水量为(发生在年月日),一日最大降雪量为(发生在年月日),一年之内降水主要集中在六、七、八月份,多以暴雨形式降落,三个月的降水量占全年降水量的。
风速与风向
济南地区主要以东北,东南风向为主,累年极大风速为(发生在年月日),风向,最大月平均风速为,最小月平均风速为。
冻结日数
据济南市气象台年资料,年间最早冻结日期为十二月中旬,最晚为第二年的二月中旬,一般在一月上旬开始冻结,最早解冻日期为一月上旬,最晚为三月上旬,平均为二月上旬。最长连续冻结日数为天,(年月日年月日),最短冻结日数为天(年月日日),平均连续冻结日数在天左右。最大冻土深度米。
.现场施工条件
本工程位于**学院新校区内,已经具备施工条件。
.. 现场道路情况:已通;
.. 电 源:已通;
.. 水 源:已通。
.. 现场已基本平整。
第三章 施工部署
如有幸该工程由我公司中标,我公司将根据该工程实际情况及合同的要求,在技术上、管理上采取重大举措,精心组织施工,高质量地按期完成该工程的施工任务。
. 项目施工管理目标
质量目标
根据招标文件要求及我方施工力量,制订本工程质量目标:确保“优良”,争创“泰山杯”。
工期目标
根据招标文件要求及我方施工力量,制订本工程工期目标:
开工日期:年月日
竣工日期:年月日
总日历天数: 天。
安全文明施工目标
杜绝重大安全事故,轻伤事故发生率小于‰,
确保“山东省安全文明工地”。
科技进步目标
将该工程列为本企业科技示范工程,科技进步降低成本。
服务目标
建造业主满意工程。
. 总体施工方案
本着先地下,后地上;先结构,后装饰;土建安装密切配合的原则制定施工方案。本工程按基础、主体结构、装修、安装四个阶段组织施工及验收。
地下结构全部采用钢模板,地上部分柱、梁、板全部采用覆膜竹胶板,按二层考虑配置模板,有效合理的安排劳动力和周转工具。
、基础土方采用机械开挖配以人工清槽,加快土方处理速度。
、考虑工程单层建筑面积很大和外型情况,工程分成四部分两段流水同时施工,最后进入全面装饰阶段施工直到工程竣工清理。
、安排基础尽快验收,主体施工的同时完成室内外回填及部分室外工作,完善场地环境。
、在土建施工的同时,安装工程各工序合理穿插作业,不占用正常的工期。
主要施工方法
土方开挖
土方工程采用机械开挖、人工配合施工。开挖前先进行定位放线,并放出边界线,土方开挖时严格控制基底标高,机械挖土予留厚土层,待基础垫层施工前按基底标高人工清理干净余土,经验收合格后方可进行下一道工序的施工。
钢筋工程
钢筋加工在现场进行,根据工程需用量计划分批、分规格进场,ф以上(含ф)钢筋连接水平方向采用直螺纹连接,竖向采用电焊压力焊,ф以下采用搭接绑扎或闪光对焊连接。
砼工程
本工程砼采用商品砼,场内运输采用砼输送泵。根据工程结构形式和结构特点及砼材料使用地点有地下部分采用一次性浇筑;地上部分采用柱和梁板梯分段一次性浇筑的办法。
模板工程
地下结构砼采用组合钢模板;主体结构柱、梁、板模板均采用覆膜竹胶板,节省工期、节约材料;该模板有足够的刚度和强度,灵活性强,成型的混凝土表面光滑平整,观感好,完全能与清水砼墙媲美,表面可以不抹灰,只在混凝土表面稍加修理就行。且这种体系的模板周转次数高,拆装方便,可整装整拆、施工速度快。
根据工程特点,地下部分的模板按全套进行配置,地上部分的模板主楼按二层进行配置周转使用。
主要施工机械(具)及劳动力部署
配备足够的施工机具和劳动力,加大施工投入,充分利用施工作业面及工程本身特点,合理分配各工种及施工机具,在达到质量目标的情况下,确保工程提前或按期完成。
考虑到该工程布置的特点,现场投入台塔吊负责结构施工期间材料垂直运输及模板的周转使用和足够的龙门架负责装饰期间材料垂直运输和施工人员的上下班。
砼工程采用砼泵送技术,基础阶段布置台泵(筏板基础台),主体阶段布置台泵。详见《主要施工机械计划表》。
在劳动力配备上,按工程进度我公司将在济南地区范围内,及时调配各工种劳动力以满足工程需要,预计施工高峰期将投入劳动力人左右。详见《劳动力组织及安排》。
. 劳动力组织及安排
根据本工程的建筑设计特点和我单位承建类似工程的施工经验,本工程施工队确定选用施工过多个优质同类工程的劳务队伍,其所有管理人员、技术工人及普工,均具备良好的素质。在施工管理,技术、质量上都有很好的保证。各专业施工队伍,根据施工进度与工程状况按计划、分阶段进退场,保证人员的稳定和工程的顺利展开,施工人员在施工高峰期不少于人。
拟投入管道、电气及装饰等专业的施工队,负责相应专业的预埋预留配合和施工。业主指定专业分包队的个数将根据具体工程情况确定。
地下室全面施工,年前完成地下室的结构部分及一层结构,地上部分合理分配人员,在主体的施工同时完成地下室回填和部分砌体工程,最后完成整个楼的组装饰工作。
地下结构阶段
本工程地下结构阶段主要包括土方开挖、钢筋制作安装、模板安装、砼浇筑、防水施工、土方回填等工作内容。根据施工进度要求,地下结构阶段施工共投入劳动力人,各工种人数详附表。
地上结构阶段
本工程地上结构阶段主要包括钢筋制作安装、模板安装、砼浇筑等工作内容,墙体砌筑在钢筋砼结构施工阶段同步跟进。地上结构阶段施工共投入劳动力人左右,各工种人数详附表。
装修施工阶段
本工程施工场地大,装修施工作业面大,可投入较多的工种队伍进行穿插作业,墙体抹灰、门窗安装、楼地面施工、屋面防水保温、内墙饰面等合理安排进行施工。
装修全面开展前,做好样板的试作验收工作及各种材料的确认和货源的组织工作。室外装修和屋面工程在雨季来临前完成,通过严格周密计划,合理组织施工,做到作业面不闲置,工序衔接紧密,处理好各专业之间的协调配合和成品保护工作,装修阶段共投入劳动力人。
. 主要周转材料用量计划
根据本工程施工进度计划和采用的模板体系,现场主要周转材料需用量如下表所示:
主要周转材料需用量计划表
序号
材料名称
使用部位
单位
需用量
备 注
钢模板
地下室墙
全额配备
覆膜竹胶板
梁、板
按二层配备
钢管
内外脚手架
含模板支撑体系
. 主要施工机械计划
本工程在地下和地上结构阶段,布置台塔吊,以解决工程所需模板、钢管、脚手架管等材料的垂直和水平运输。砌体工程及装修阶段布置龙门架负责施工人员的上下班和小型材料的运输。
由于本工程为框架结构,砼用量较大,其垂直水平运输主要采用砼泵送技术,根据施工进度计划和施工分段流水情况,基础和主体阶段布置台泵,以满足施工需要。
钢筋加工区布设对焊机、切割机、弯曲机、直螺纹加工机等钢筋加工机械。木工房配置圆锯、圆刨等。(主要用电机械见附表)。
. 计量、试验、检测准备
在现场设试验室,标准养护室各一间,内设养护池、蒸养箱,并保证养护室保持标准养护要求,另配备试模组,温度计支,坍落度筒个,设专职试验员一名,满足现场的质量检测要求。
施工前提前做好砂浆及砼配合比,组织各种进场材料的检验及钢筋焊接试验工作,准备好各种砼试模、各种测量工具提前送检报验。
确定施工过程中的质量检测标准,各种检测仪器如检测尺、钢卷尺、线锤等,对施工中的各项质量要求指标进行严格控制。(检验、测量和试验设备见附表)。
第四章 工期保证措施及网络进度计划
. 施工顺序
为合理安排工序穿插,在主体结构施工出地面后,要及时进行基础与室外回填。基础、主体分段验收提前插入抹灰,外墙装修及屋面工程在主体施工结束后进行。
在土建结构施工的同时,协调好安装工程预留预埋的穿叉作业,积极配合,保证工程顺利进行。
、 总施工程序
地下结构
主体结构
竣工验收
回 填
室外工程
装修工程
屋 面
安装工程
验收合格 验收合格 竣工
清理
、 各阶段施工程序
地下结构阶段施工程序:基坑开挖及清理→钎探→垫层放线→垫层模板→垫层砼→基础工程→地下一层结构→验收→回填
主体结构阶段施工程序:
柱钢筋→柱模板→梁、板模板→梁、板钢筋→柱、梁、板砼→砼养护→拆模→上层结构
装修阶段施工程序:
抹灰→楼地面→油漆涂料→楼地面面层→吊顶及细部构造
. 施工进度计划
根据招标文件的工期要求,结合我单位的实力,拟定本工程工期目标:施工日历天数为天,
工程计划年月日开工,年月日竣工。为保证工期目标的实现,结合本工程的实际情况,特制定以下工期控制点:
第一控制点:年月日,土方开挖完。
第二控制点:年月日,地下结构完。
第三控制点:年月日,主体结构完。
第四控制点:年月日,室内装修工程完。
第五控制点:年月日,工程竣工。
以上是工期的控制点的布置,在各控制点施工中,分段进行流水作业,各工序穿插施工。在施工过程当中,要按工期总目标的要求确保各分段工期的实现,在保证施工质量的前提下,采取合理措施,适当缩短工期。具体工程进度计划详见《施工进度网络图》。
. 工期保证措施
施工组织保障措施
⑴为保证计划完成我们将选派曾担任过类似工程的项目经理担任该工程的项目经理,该同志有丰富的现场施工组织管理经验,同时我们将组织经验丰富、精力充沛的项目管理人员组成工地项目部。
⑵建立例会制度:每月召开生产会,做阶段性总结,检查月进度;每周一次的工程例会,安排检查周进度;日巡查会,检查作业进度。以日保周、以周保月,控制保证计划层层落实。施工中影响进度及各专业协调的问题在例会上要及时解决。如工期延误要及时找出原因制定追赶计划。编制施工进度计划的同时也应编制相应的人力、资源需要用量计划如劳动力计划、材料计划等并派人追踪检查,确保人力资源满足计划执行的需要,为计划的执行提供可靠的物质保证。
⑶采用微机技术加强调度管理,合理安排工序穿插和衔接,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法。坚持月平衡、周调度,确保总进度计划实施。为了充分利用施工现场的空间、时间,应用流水段均衡施工工艺,合理安排工序,在保证安全、质量的前提下,科学组织结构、设备安装和装修三者的立体交叉作业。
⑷严格控制各工序施工质量,坚持“三检制”,确保一次验收合格,杜绝返工,以一次成优的良好施工,获取工期的缩短。
⑸建筑施工综合性强,牵涉面广、社会经济联系复杂,可能有难以预见的因素而拖延工期,尤其在装修安装阶段,为保证工期在结构施工阶段就要对装修做法认定,材料选定,样板确定,进行逐一落实,在这方面业主应给予积极的配合和支持。
工序管理保障措施
为最大限度地挖掘关键线路的潜力,各工序的穿插要紧凑。工序施工时间尽量压缩。结构施工阶段安装预埋随时插入,不占用主导工序时间,装修阶段各工种之间建立联合验收制度,以确保施工期间时间充分利用、同时保证各专业良好配合,避免互相干扰和破坏,影响施工正常进行,造成工序时间的延长。
选择优良施工队伍、提高机械化施工水平
⑴为确保工期的完成,我单位选择具有很高专业素质的施工队伍进场承担施工任务,施工人员相对固定,不会因节假日或农忙季节而导致劳动力缺乏,劳动力保障有力及时。
⑵为缩短工期,降低劳动强度,我们将最大限度地提高机械化施工水平,如基础部分的垂直运输,塔吊要尽早投入使用,商品砼采用砼泵输送,各专业配备专用中、小型施工机具。现场大型机械将配备塔式起重机,砼输送泵,外用井架等。这些都是完成计划的有利保证。
资金材料对工期的保证
⑴ 本工程执行专款专用制度以避免施工中因为资金问题而影响工程进展,充分保证劳动力,机械的充足配备,材料的及时进场。随着工程各阶段关键日期的完成及时兑现各专业队伍的劳务费用,这样既能充分调动他们的积极性,也使各劳务作业队为本工程安排作业人员,尤其是冬、雨季、春节期间的作业人员充足配备提供了保证。同时专款专用制度也为项目部应付万一某一环节完不成关键日期而采取果断措施提供了保证。
⑵在资金保证的前提下,材料供应能够保证。进场后需复试检测的材料如:钢材、水泥等必须提前到场。装修材料品种、规格等多种多样需业主认定、选定。为此项目部必须认真做好材料供应计划随工程进度提前进场,提前定货确保现场连续施工。
⑶材料供应保证,工程中使用的各种材料,我单位将按施工进度计划,提前一个月左右提供供应计划,并适当建立材料周转仓库,以保证本工程的施工连续。
施工技术对工期保证
⑴积极推广应用新工艺、新材料,从科技含量上争取工期缩短。砼施工中用砼输送泵直接送到工作面,如:地下部分采用组合钢模板外;主体结构柱、梁、板采用覆膜竹胶板一次浇筑工艺,上述措施既缩短了工序占用时间又保证了施工质量。
⑵现场技术负责人、施工员熟悉图纸及施工工艺,及时解决施工中出现的各种技术问题,提前编制技术方案。与设计院、业主联系把影响施工的技术因素提前解决。
⑶在施工中,抓住关键工序的施工,制定关键工序施工计划,组织工程处加班加点,实行两班倒工作制施工,提前为下道工序创造工作面,本工程现浇框架结构,砌体工程、装饰贴面工程等均为关键工序,为此,我们在总包施工中,定要抓住这些关键工序,其它工序安排可安排穿插作业。
⑷现场成立技术攻关小组,及时解决工程施工中出现的技术难题,杜绝因采用技术措施不当,发生技术事故而影响工程工期的现象发生。
良好外围环境对工期的保证
⑴ 积极主动和工程所在地街道办事处、派出所、交通队等政府主管部门联系,与他们交朋友,得到他们的支持帮助为施工提供方便。
⑵ 做好防扰民的工作,取得周围居民的理解的支持。
完善的季节性施工措施对工期的保证
该工程结构工程、装修工程施工均跨越冬、雨期,做好冬、雨期施工措施是能否保证工期的关键,为此必须有完善的季节性施工措施(详冬期、雨期施工措施)。
第五章 工程质量保证措施
. 工程质量目标
本工程按照国家标准《建筑安装工程质量检验评定统一标准》的要求、济南市现行质量评定标准和技术规范和企业的质量评定标准和技术规范进行质量检验评定,单位工程质量目标为:确保“优良”,争创“泰山杯”。
. 质量保证体系
本工程将建立以项目经理为领导、总工程师中间控制、专业工程师基层检查的三级质量管理系统。推行区域责任工程师和专业工程师责任制,施工全过程对工程质量进行监控。形成一个横向从土建、安装、装饰到各分包项目;纵向从项目经理到生产班组的质量管理网络。使质量保证体系延伸到各施工方、公司内部各专业分公司,保证质量目标予以实现。建立高度灵敏的质量信息反馈系统,以试验、技术管理、质量检查为信息中心,负责搜集、传递质量信息,给决策机构对异常情况迅速作出反映,并将新的指令信息传递到执行机构,调整施工部署,纠正质量偏差,确保质量目标的实现。(质量保证体系见附图)。
. 质量保证措施
组织保证措施
根据组织保证体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各岗位各行其职。
质量管理程序与质量预控
()过程质量执行程序
进入下道工序
业查
主认
、可
监
理
检
质师
量复
监验
理
工
程
质师
量初
监验
理
工
程
工
序
操作
技术交底
审
批
方
案
不合格 不合格 不合格 不合格
()施工质量预控:
模板工程质量程序控制(详下图)
钢筋工程质量程序控制(详下图)
混凝土工程质量程序控制(详下图)
模板工程质量程序控制表
模板选择
学习图纸和技术资料
准备工作
平整钢模板
学习操作规程和质量标准
模板涂隔离剂
与钢筋工序交接
书面交底
检查脚手架、脚手板
技术交底
操作人员参加
底部标高、中心线、断面尺寸放线
中间抽查
和钢筋、砼工序交接检查
支 模
自 检
浇灌砼时有人看模
按梁柱各抽查,但均不应小于件;板每—各抽查处,但不应少于处。
执行验评标准
质量评定
不合格的处理(返工)
按强度曲线确定拆模时间
拆 模
自检记录本
注意保护棱角
质量评定记录
清理现场、文明施工
资料整理
施工记录
钢筋工程质量程序控制表
钢材合格证,有疑问复检字法
学习图纸和技术资料
准备工作
检查脚手架、脚手板
学习操作规程和质量标准
制定与审核钢筋配料表
书 面 交 底
技 术 交 底
操作人员参加
按不同型号挂牌
钢筋下料成型
钢筋、模板工序交接检查
中 间 检 查
现场绑扎安装
自 检
钢筋、混凝土工序交接检查
浇灌混凝土,留人看钢筋
办理隐蔽验收签证手续
梁、柱、板抽检,但不少于件
质量评定
执行验评标准
不合格的处理(返工)
钢筋合格证
清理现场、文明施工
钢筋代用单
自 检 记 录
资料整理
隐蔽验收记录
质量评定记录
施 工 记 录
事故处理记录
砼工程质量程序控制表
学习图纸和技术资料
材料准备、出具合格证
学习操作规程和质量标准
准备工作
申请混凝土配合比
准备试模和塌落度筒
制订保证混凝土质量措施
模板、钢筋、混凝土工序接接班人
书面交底
检查脚手架及道路
操作人员参加
垂直、水平运输机械准备
技术交底
专业会签
克服上道工序弊病的补救措施
岗位分工,操作挂牌
每个工作班不少于组;
每拌混凝土不少于组;
现浇楼层每层不少于一组标准养护试块
申请浇灌命令
木工、钢筋工跟班保证质量
执行重量比
浇灌混凝土
根据情况调整配合比
按时覆盖
养 护
暖热季节定时浇水,冬季注意保温防冻
执行验评标准
按梁、剪力墙件数,各抽查,但均不少于件:础、圈梁和板每()各抽查处,但均不应少于处。
清理现场,文明施工
质量评定
材料合格证、试块报告单
测温记录
自检记录、质量评定记录
不合格的处理(返工)
事故处理记录
资料整理
混凝土浇灌命令
混凝土施工记录
建立分部分项质量评定制度
⑴ 分项工程施工过程中,各分管工种负责人必须督促班组做好自检工作,确保当天问题当天整改完毕。
⑵ 分项工程施工完毕后,各分管工种负责人必须及时组织班组进行分项工程质量评定工作,并填写分项工程质量评定表,由技术负责人及专职质检员核定。
⑶ 在技术负责人及专职质检员监督下,下道工序分管工种负责人对上道工序进行检查,达到本序的施工条件,并做好工序交接检查记录。
⑷ 项目经理每技术负责人及专职质检员月组织一次施工班组之间质量互检,并进行质量讲评。
⑸ 我公司质量部对每个项目进行不定期抽样检查,发现问题以书面形式发出限期整改指令单,项目经理负责在指定限期内将整改情况以书面形式反馈质量科。
加强现场材料质量管理及试验控制
⑴ 严格控制进场材料的质量。
工地材料员在合格供货商处购买材料,各类建筑材料到现场后,必须由项目经理和项目工程师组织有关人员进行抽样检查,发现问题立即与供货商联系,直到退货。
⑵ 工地专职试验员在见证人员监督下,搞好原材料二次复试取样、送样工作。
水泥必须取样进行物理试验,并做复检, 存放期超过个月的水泥必须重新取样进行物理试验,钢筋原材料必须取样进行物理试验,所有防水材料必须进行取样复试,混凝土、砂浆的骨料必须进行取样分析,合格后方可使用。
⑶ 过程施工中,如回填土的干容重及含水率、砂浆砼试块的留置、钢筋连接接头的试验,按试验规范进行试验。
加强计量器具和机械管理
⑴ 项目部计量员负责本项目所有计量器材的鉴定、督促及管理工作。
⑵ 现场计量器具必须确定专人保管、专人使用。他人不得随意动用,以免造成人为损坏。
⑶ 损坏的计量器具必须及时申报修理调换,不得带病工作。
⑷ 计量器具要定期进行校对、鉴定,严禁使用未经校对、鉴定过的量具。
⑸ 施工机械完好整洁,安全操作规程齐全,操作人员持证上岗;
⑹ 施工机械要定期检查与保养,安全制动装置完善,定期进行检验和试验;及时消除故障,严禁带病运行;
建立成品保护措施
⑴ 制定成品保护奖罚制度,加强对施工现场人员的成品保护教育,提高成品保护意识。
⑵ 在加工存放、吊运过程中,对成型的钢筋应加以保护,以防变形,严禁踩踏绑扎好的楼板钢筋,砼浇筑前应必须设马凳,铺设跳板,浇筑砼时不要将砼过多集中堆放。
⑶ 严格按施工顺序施工,合理安排各施工工序穿插施工,减少对成品的污染和破坏。
⑷ 对即将完成的房间要及时进行封闭,专人负责掌管钥匙。施工班组要按时对成品情况进行检查验收,并做好记录,如有损坏,要查清责任。
⑸ 加强对原材料、成品及半成品的保护工作,木门框安装完后,要在框边钉木条,以防碰撞,铝合金窗等安装好后要用胶带纸等加以保护,各种易碎、易污染的材料要加橡胶或箱体进行保护,严防损坏,影响工期。
采用先进施工技术
⑴ 柱、梁、板、梯均采覆膜竹胶板,易拆除,成型好的混凝土表面光滑平整,感观好,可以不抹灰。
⑵ 采用泵送商品混凝土技术,解决了混凝土的水平和垂直运输,提高了劳动生产率,既加快了混凝土浇筑速度,又保证了混凝土的质量。
⑶ 钢筋连接采用水平方向直螺纹连接、闪光对焊施工;竖向采用电渣压力焊连接,要求操作工人持证上岗。在钢筋施工中将严格按技术规程操作,加强质量检测和验收,确保钢筋连接质量。
建立工程质量奖罚措施
⑴ 总承包方遵循“谁施工、谁负责”的原则,对各分包单位进行全面质量管理和追踪管理。
⑵ 凡各分包单位在施工过程中违反操作规程,不按图施工,屡教不改或发生了质量问题,我方有权对分包单位进行处罚,处罚形式为整改、停工、罚款直至赶出本工地。
⑶ 凡各分包单位在施工过程中,按图施工,质量优良,我方将对其进行奖励,奖励形式为表扬、表彰、奖金。
⑷ 在实施奖罚时,以平常检查、抽查、每月一次大检查,市质监站抽查、评定质量等形式作为依据。
. 加强薄弱环节质量管理及通病的防治
模板工程
⑴模板质量检查
模板安装前,先检查模板的质量,不符质量标准的不得投入使用。
⑵梁模板
①通病现象:梁身不平直、梁底不平及下挠、梁侧模胀模、局部模板嵌入柱梁间、拆除困难。
②防治措施:支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩短;梁侧模必须有压脚板、斜撑、拉线通直后将梁模钉固。梁底模板按规定起拱;混凝土浇筑前,模板应充分用水冲洗干净。
⑶柱模板
①通病现象:胀模、断面尺寸鼓出、漏浆、混凝土不密实,或峰窝麻面、偏斜、柱身扭曲。
②防治措施:根据规定的柱箍间距要求钉牢固;成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模;四周斜撑要牢固。
⑷板模板
①通病现象:板中部下挠,板底混凝土面不平。
②防治措施:楼板模板厚度要一致,搁栅要料要有足够的强度和刚度,搁栅面要平整;支顶要符合规定的保证项目要求;板模按规定起拱。
钢筋工程
⑴竖向钢筋偏位质量通病的防治措施
①在立框架柱模板支撑系统前,宜在现浇混凝土楼面上预埋φ的钢筋头或φ的短钢管作为支点,间距不大于,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。
②图纸会审与钢筋放样时注意梁、柱筋的排列,尽量减少竖向主筋因排列问题而产生的位移。
③在梁柱节点钢筋密集处,在柱与梁顶交界处,扎筋时给框架柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,再将柱主筋逐一绑扎牢固,并沿柱高临时绑扎间距不大于的箍筋,确保节点处柱筋在浇筑时不会发生偏位。
④加强砼的现场浇筑管理工作,认真进行技术交底,严禁将整车或整料斗的砼直接灌注到柱内,不得随意冲撞构件的钢筋骨架,应先将砼卸在盘板上。再均匀下料,分层浇筑,分层振捣,这样既能保证砼的施工质量,又可防止撞偏钢筋骨架。
⑤在进行竖向钢筋的搭接、焊接和机械连接前应先搭好脚手架,在上部通过吊线,用钢管固定出上部的托筋位置,使接长的钢筋能准确地套在箍筋范围内,这样在脚手架上安装柱的钢筋,绑扎箍筋,既安全,又能保证框架柱骨架不扭曲、不倾斜,还能提高工效。
⑵钢筋加工
①钢筋开料切断尺寸不准:根据结构钢筋的所在部位和钢筋切断后的误差情况,确定调整或返工。
②钢筋成型尺寸不准确,箍筋歪斜,外形误差超过质量标准允许值:对于级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲。
⑶钢筋绑扎与安装
①钢筋骨架外形尺寸不准:绑扎时宜将多根钢筋端部对齐,防止绑扎时,钢筋偏离规定位置及骨架扭曲变形。
②保护层砂浆垫块应准确,垫块步距取×,否则导致平板悬臂板面出现裂缝,梁底柱侧露筋。
③钢筋骨架绑扎完成后,会出现斜向一方,绑扎时铁线应绑成八字形。左右口绑扎发现箍筋遗漏、间距不对要及时调整好。
④柱子箍筋接头无错开放置,绑扎前要先检查:绑扎完成后再检查,若有错误应即纠正。
⑤浇筑混凝土时,受到侧压钢筋位置出现位移时,就及时调整。
⑷电渣压力焊
①在整个焊接过程中,要准确掌握好焊接通电时间,密切监视造渣工作电压和电渣工作电的变化,并根据焊接工作电压的变化情况提升或降低上钢筋,使焊接工作电压稳定在参数范围内。在顶压钢筋时,要保持压力数秒钟后方可松开操纵杆,以免接头偏斜或接合不良。在焊接结束时,应立即措施扶正钢筋上端,以防止上、下钢筋错位和夹具变形。钢筋焊接结束时,应立即检查钢筋是否顺直。如不顺进,要立即趁还在热塑状态时将其扳直,然后稍延滞分钟后卸下夹具。
电渣压力焊焊接工艺适用于直径的级、级钢筋的焊接,当采用其他品种、规格的钢筋进行焊接时,其焊接工艺的参数应经试验、鉴定后方可采用。焊剂要妥善存放,以免受潮变质。
②焊接工作电压和焊接时间是两个重要的参数,在施工时不得随意变更参数,否则会严重影响焊接质量。
③接头偏心和倾斜:主要原因是钢筋端部歪扭不直,在夹具中夹持不正或倾斜;焊后夹具过早放松,接头未冷却使上钢筋倾斜;夹具长期使用磨损,造成上下不同心。
④咬边:主要发生于钢筋。主要原因是焊接时电流太大,钢筋熔化过快;上钢筋端头没有压入熔池中,或压入浓度不够;停机太晚,通电时间过长。
⑤未溶合:主要原因是在焊接过程中上钢筋提升过大或下送速度过慢、钢筋端部熔化不良或形成断弧;焊接电流过小或通电时间不够,使钢筋端部未能得到适宜的熔化量;焊接过程中设备发生故障,上钢筋卡住,未能及时压下。
⑥焊包不匀:焊包有两种情况,一种是被挤出的熔化金属形成的焊包很不均匀,一边大一边小,小的一面其高不足;另一种是钢筋端面形成的焊缝厚薄不匀。主要原因是钢筋端头倾斜过大而熔化量又不足,顶压时熔化金属在接四周分布不匀或采用铁丝引弧时,铁丝球安放不正,偏正一边。
⑦气孔:主要原因是焊剂受潮,焊接过程中产生大量的气体渗入熔池,钢筋锈蚀严重或表面不清洁。
⑧钢筋表面烧伤:主要原因是钢筋端部锈蚀严重,焊前未除锈;夹具电极不干净;钢筋未夹紧,顶压时发生滑移。
⑨夹渣:主要原因是通电时间短,上钢筋在熔化过程中还未形成凸面即行顶压,熔渣无法排出;焊接电流过大或过小;焊剂熔化后形成的熔渣粘度大,
