1、筑龙网WWW.ZHULONG.COM 砂桩砂井施工工艺标准 1 适用范围 砂桩适用于工业与民用建筑工程加固砂土和杂填土地基挤密桩周围的软弱或松散土层使其与桩共同组成基础的持力层以提高地基强度和减少地基变形砂井适用用于加固饱和软粘土地基加速饱和软松土地基的排水固结使沉降及早完成和稳定同时可提高地基的抗剪强度和承载力 2 材料准备 2.1 砂子宜用天然级配的中砂和粗砂用于砂桩时含泥量应小于 5%用于砂井时含量应小于 3%亦可用含泥量小粒径小于 50mm 的石屑砾砂圆砾等代用砂子含水量在饱和土中采用饱和状态在非饱和土或杂填土中为 7%9%要求不含草根等杂物 3 施工机具 3.1 机械设备 振动或锤击

2、沉管打桩机或汽锤落锤菜油打桩机履带或轮胎式起重机机动翻斗车等 3.2 主要工具 桩管带活瓣桩尖装砂石料斗铁锹受推胶轮车等 4 工艺流程 4.1 作业条件 4.1.1 工程地质勘察报告基础施工图纸施工组织设计应齐全 4.1.2 建筑场地地面上所有障碍物和地下管线电缆旧基础等均已全部拆除或搬迁沉管振动对临近建筑物及厂房内仪器设备有影响时已采取有效保护措施 4.1.3 施工场地已进行平整对桩机运行的松软场地已进行预压处理周围已做好有效的排水措施 4.1.4 桩轴线控制及水准基点桩已经设置并编号且经复核桩孔位置已经放线并钉标桩定位或撒石灰 4.1.5 已进行成孔夯填工艺和挤密效果试验确定有关施工工艺参

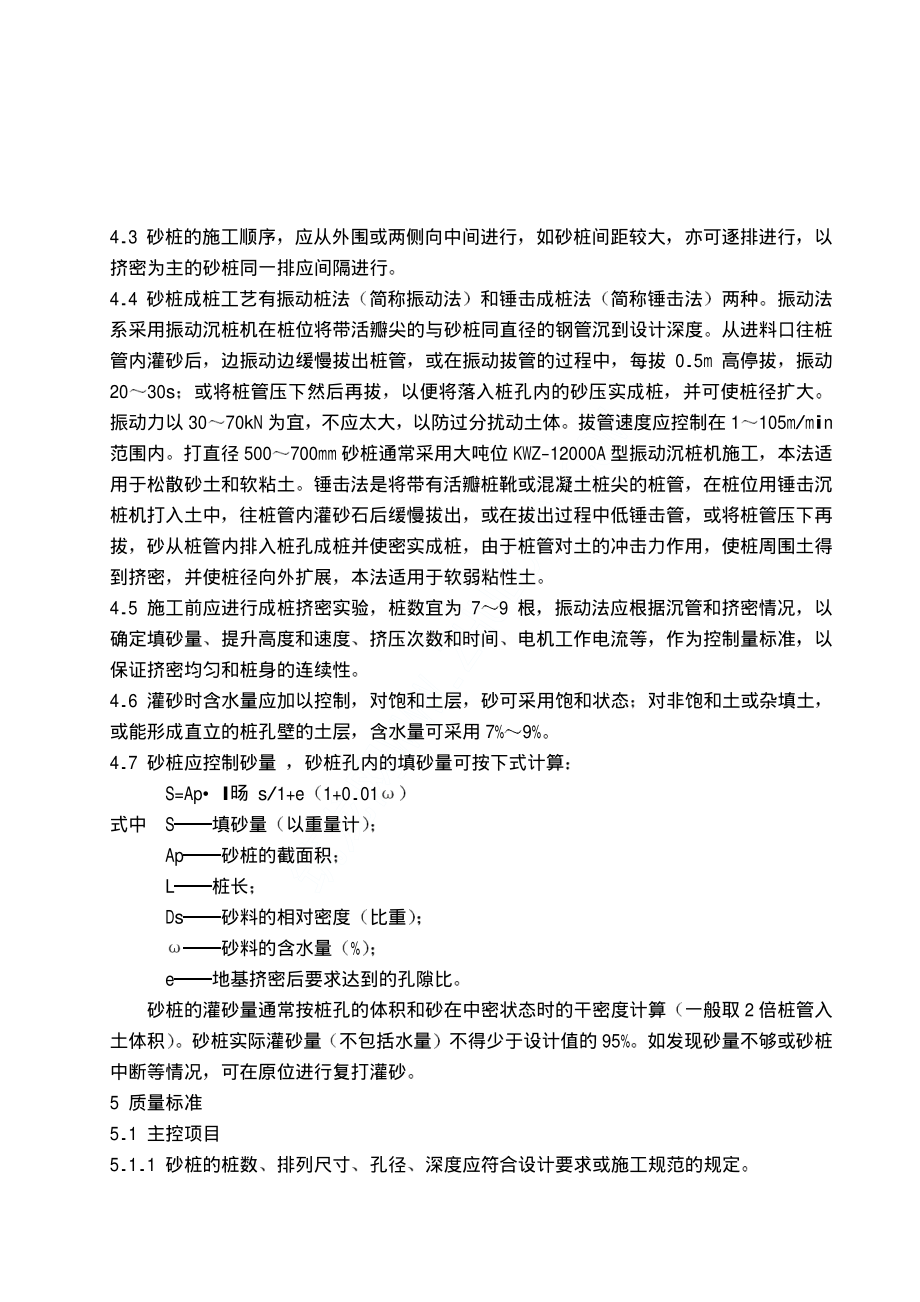

3、数分层填料厚度夯击次数和夯实后的干密度打桩次序并对试桩进行了测试承载力挤密效果等符合设计要求 4.1.6 供水供电运输道路现场小型临时设施已经设置就绪 4.2 打砂桩基表面会产生松动或隆起砂桩施工标高要比基础底面高 12m以便在开挖基坑时消除表层松土如基坑底仍不够密实可再铺以人工夯实或机械碾压 筑龙网WWW.ZHULONG.COM 4.3 砂桩的施工顺序应从外围或两侧向中间进行如砂桩间距较大亦可逐排进行以挤密为主的砂桩同一排应间隔进行 4.4 砂桩成桩工艺有振动桩法简称振动法和锤击成桩法简称锤击法两种振动法系采用振动沉桩机在桩位将带活瓣尖的与砂桩同直径的钢管沉到设计深度从进料口往桩管内灌砂后边

4、振动边缓慢拔出桩管或在振动拔管的过程中每拔 0.5m 高停拔振动2030s或将桩管压下然后再拔以便将落入桩孔内的砂压实成桩并可使桩径扩大振动力以 3070kN 为宜不应太大以防过分扰动土体拔管速度应控制在 1105m/min范围内打直径 500700mm 砂桩通常采用大吨位 KWZ-12000A 型振动沉桩机施工本法适用于松散砂土和软粘土锤击法是将带有活瓣桩靴或混凝土桩尖的桩管在桩位用锤击沉桩机打入土中往桩管内灌砂石后缓慢拔出或在拔出过程中低锤击管或将桩管压下再拔砂从桩管内排入桩孔成桩并使密实成桩由于桩管对土的冲击力作用使桩周围土得到挤密并使桩径向外扩展本法适用于软弱粘性土 4.5 施工前应进

5、行成桩挤密实验桩数宜为 79 根振动法应根据沉管和挤密情况以确定填砂量提升高度和速度挤压次数和时间电机工作电流等作为控制量标准以保证挤密均匀和桩身的连续性 4.6 灌砂时含水量应加以控制对饱和土层砂可采用饱和状态对非饱和土或杂填土或能形成直立的桩孔壁的土层含水量可采用 7%9%4.7 砂桩应控制砂量 砂桩孔内的填砂量可按下式计算 S=Ap l旸 s/1+e1+0.01 式中 S填砂量以重量计 Ap砂桩的截面积 L桩长 Ds砂料的相对密度比重 砂料的含水量%e地基挤密后要求达到的孔隙比 砂桩的灌砂量通常按桩孔的体积和砂在中密状态时的干密度计算一般取 2 倍桩管入土体积砂桩实际灌砂量不包括水量不得

6、少于设计值的 95%如发现砂量不够或砂桩中断等情况可在原位进行复打灌砂 5 质量标准 5.1 主控项目 5.1.1 砂桩的桩数排列尺寸孔径深度应符合设计要求或施工规范的规定 筑龙网WWW.ZHULONG.COM 5.1.2 桩的填砂量不包括水重不应少于设计值的 95%5.1.3 桩及桩间土的挤密质量采用标准贯入静力触探或动力触探等方法检测应符合设计要求 5.1.4 地基强度地基承载力符合设计要求 5.2 一般项目 砂桩地基的允许偏差及检验方法见下表 项 次 项 目 允 许 偏 差 mm 检 验 方 法 1 灌砂量%95 实际用砂量与计算体积比 2 地基强度 设计要求 按规定方法 主控项目 3

7、地基承载力 设计要求 按规定方法 1 砂料含泥 量%3 试验室测室 2 砂料的有机质量%5 九言烧法 3 柱位 mm 50 用钢尺量 4 砂桩标高 mm 150 水准仪 一般项目 5 重直度%1.5 经纬仪检查桩 重直度 注1d桩管直径H桩长 2检查数量按桩总数的 2%6 成品保护 6.1 基础工程的施工宜在砂桩施工完成一个月以后进行 6.2 深基础周围的砂桩宜在深基础施工完成后进行施工如砂桩施工在前开挖深基坑时应对周围地基采取可靠的保护措施 7 安全和环境 7.1 在施工全过程中严格执行打桩机械的安全操作规程防止机械伤人 7.2 振动或锤击沉桩机冲击机操作时应安放平稳防止成孔时突然倾倒或锤头

8、突然下落造成人员伤亡或设备损坏 7.3 成孔时距振动锤落锤冲击锤 6m 范围内不得有人员走动或进行其它作业 7.4 已成的孔尚未填夯灰土前应加盖板以免人员走动或物件掉入孔内 8 注意事项 8.1 施工时当砂桩灌砂量达不到设计要求时可采用全复打桩对有缩颈的桩可采用局部复打其复打深度必须过缩颈处 1m 以上复打时管壁上的泥土应清除干净前后两次沉管轴线应一致 筑龙网WWW.ZHULONG.COM 8.2 桩身及桩与桩之间挤密土的质量可采用标准贯入静力触探或动力触探等方法检验桩间土质量的检测位置应在等边三角形或正方形的中心检验时间以砂桩施工完成一个 月后进行为宜 9 质量记录 本工艺标准应具备以下质量记录 9.1 砂桩地基工程检验批质量验收记录表 9.2 砂桩地基施工记录 9.3 地基承载力试验报告 9.4 原材料试验报告

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
