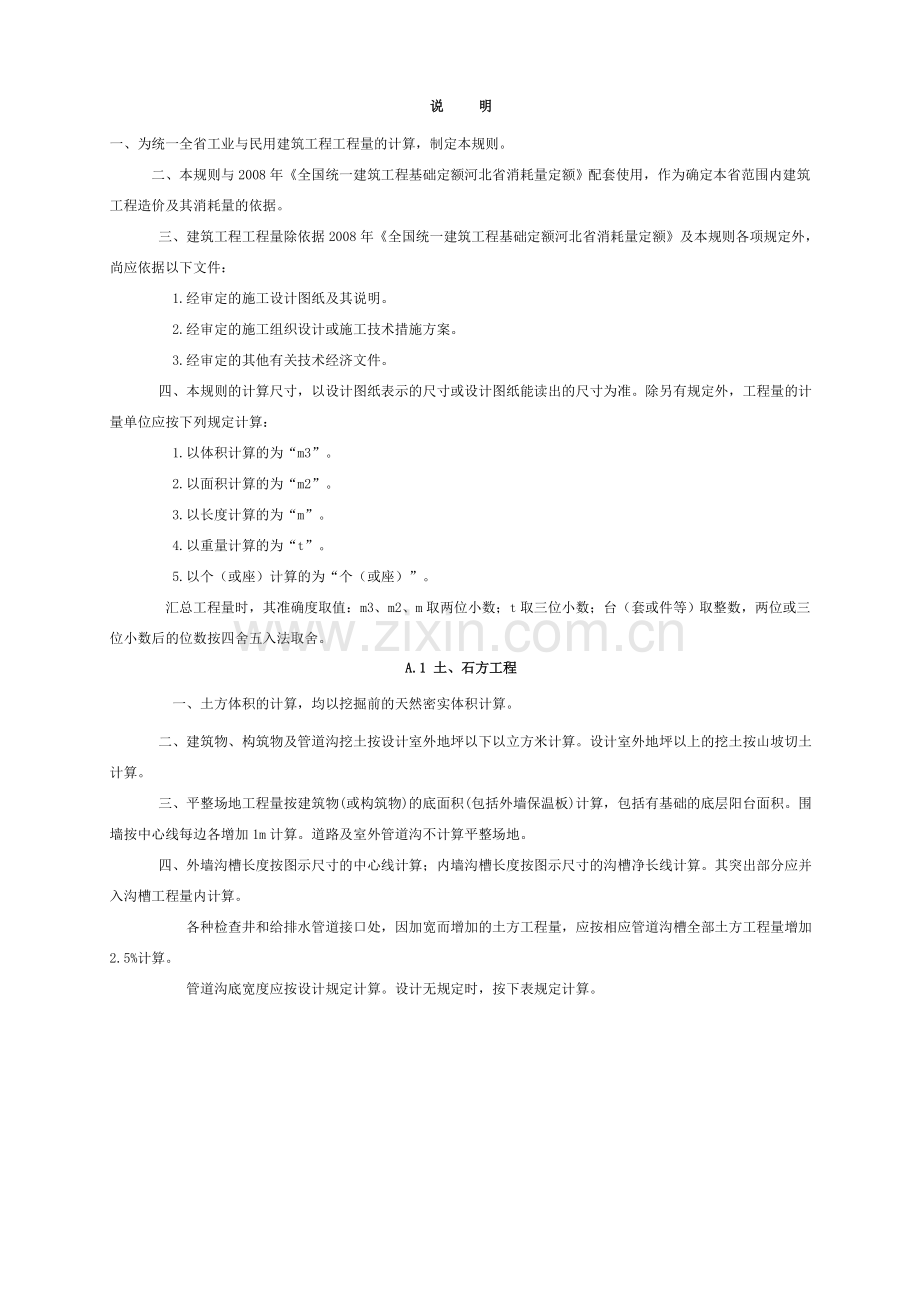

1、说 明一、为统一全省工业与民用建筑工程工程量的计算,制定本规则。 二、本规则与2008年全国统一建筑工程基础定额河北省消耗量定额配套使用,作为确定本省范围内建筑工程造价及其消耗量的依据。 三、建筑工程工程量除依据2008年全国统一建筑工程基础定额河北省消耗量定额及本规则各项规定外,尚应依据以下文件: 1.经审定的施工设计图纸及其说明。 2.经审定的施工组织设计或施工技术措施方案。 3.经审定的其他有关技术经济文件。 四、本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。除另有规定外,工程量的计量单位应按下列规定计算: 1.以体积计算的为“m3”。 2.以面积计算的为“m2”。
2、3.以长度计算的为“m”。 4.以重量计算的为“t”。 5.以个(或座)计算的为“个(或座)”。 汇总工程量时,其准确度取值:m3、m2、m取两位小数;t取三位小数;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。 A.1 土、石方工程 一、土方体积的计算,均以挖掘前的天然密实体积计算。 二、建筑物、构筑物及管道沟挖土按设计室外地坪以下以立方米计算。设计室外地坪以上的挖土按山坡切土计算。 三、平整场地工程量按建筑物(或构筑物)的底面积(包括外墙保温板)计算,包括有基础的底层阳台面积。围墙按中心线每边各增加1m计算。道路及室外管道沟不计算平整场地。 四、外墙沟槽长度按图示尺寸的中心
3、线计算;内墙沟槽长度按图示尺寸的沟槽净长线计算。其突出部分应并入沟槽工程量内计算。 各种检查井和给排水管道接口处,因加宽而增加的土方工程量,应按相应管道沟槽全部土方工程量增加2.5%计算。 管道沟底宽度应按设计规定计算。设计无规定时,按下表规定计算。管道沟底宽度尺寸表 单位:m管 径(mm)铸铁管、钢管、石棉水泥管塑料管混凝土管、钢筋混凝土管、预应力钢筋混凝土管陶土管5075100200250350400450500600700800900100011001200130014000.600.700.801.001.301.601.802.002.200.700.800.901.101.401.
4、701.902.102.400.800.901.001.301.501.802.002.302.600.700.800.901.101.40 五、地下室墙基沟槽深度,系从地下室挖土底面计算至槽底。管道沟的深度,按分段间的地面平均自然标高减去管道底皮的平均标高计算。 六、挖沟槽、地坑、土方需放坡者,可按下表规定的放坡起点及放坡系数计算工程量。 土方工程放坡系数表土 壤类 别放坡起点( m )人 工挖 土机 械 挖 土在坑内作业在坑上作业一、二类土三类土四类土1.201.502.0010.5010.3310.2510.3310.2510.1010.7510.6710.33 放坡起点,混凝土垫层由垫
5、层底面开始放坡,灰土垫层由垫层上表面开始放坡,无垫层的由底面开始放坡。计算放坡时,在交接处的重复工程量不予扣除。因土质不好,地基处理采用挖土、换土时,其放坡点应从实际挖深开始。 七、在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。边坡放坡系数可根据各土壤类别及深度加权取定。 八、基础工程施工中需要增加的工作面,可按下表规定计算。 基础施工所需工作面宽度计算表基 础 材 料每边各增加工作面宽度(mm)砖基础浆砌毛石、条石基础混凝土基础垫层支模板混凝土基础支模板基础垂直面做防水层搭设脚手架200300300300 800(防水层面)1200注:以上多种情况同时存在时按较大值计算。
6、 九、挖沟槽、地坑需支挡土板时,其宽度按图示沟槽、地坑底宽,单面加10cm,双面加20cm计算。支挡土板不再计算放坡。 十、人工挖沟槽、地坑深超过3m时应分层开挖,底分层按深2m,层间每侧留工作台0.8m计算。 十一、回填土按夯填或松填分别以立方米计算。 回填土体积等于挖土体积减去设计室外地坪以下埋设的砌筑物(包括基础、垫层等)的外形体积。 在计算管道沟回填土时,应扣除管道直径在500mm以上(含500mm),需减去其体积。每米管道应减去的体积,可按下表规定计算。 每米管道扣除土方体积表 单位m3 管道名称管道直径 (mm)50060060180080110001001121201140014
7、011600钢管铸铁管塑料管混凝土管0.210.240.220.330.440.490.460.600.710.770.740.921.151.151.251.351.451.55 房心回填土,按主墙间面积乘以回填土厚度以立方米计算,并套用“B.1楼地面工程”相应项目。 十二、余土(或取土)外运体积=挖土总体积-回填土总体积。计算结果为正值时为余土外运体积,负值时为取土体积。土、石方运输工程量,按整个单位工程中外运和内运的土方量一并考虑。大孔性土壤应根据实验室的资料,确定余土和取土工程量。 十三、机械挖土方如在坑下挖土时,机械上下行驶坡道的土方工程量,按批准的施工组织设计计算,没有施工组织设计
8、的可按土方工程量的5%计算,入土方工程量。 十四、因场地狭小,无堆土地点,挖出的土方运输,应根据现场签证确定的数量和运距计算。 十五、机械平整场地、原土碾压,按图示碾压面积以平方米计算;填土碾压、28灰土碾压、天然级配砂石碾压,按图示尺寸以立方米计算。 十六、钎探工程量按槽底面积以“m2”计算。 十七、土方运距,按以下规定计算: 1.推土机推土运距按挖方区重心至回填区重心之间的直线距离计算。 2.铲运机运土运距按挖方区重心至卸土区重心加转向距离45m计算。 3.自卸汽车运土运距按挖方区重心至填土区(或堆放地点)重心的最短距离计算。土壤及岩石(普氏)分类表定额分类普氏分类土壤及岩石名称天然湿度下
9、平均容重(kg/m3)极限压碎强度(kg/cm2)用轻钻孔机钻进1m耗时min)开挖方法及工具紧固系数(f)一、二类土砂砂壤土腐植土泥炭150016001200600用尖锹开挖0.50.6轻壤土和黄土类土潮湿而松散的黄土,软的盐渍土和碱土平均15mm以内的松散而软的砾石含有草根的密实腐植土含有直径在30mm以内根类的泥炭和腐植土掺有卵石、碎石和石屑的砂和腐植土含有卵石或碎石杂质的胶结成块的填土含有卵石、碎石和建筑料杂质的砂壤土16001600170014001100165017501900用锹开挖并少数用镐开挖0.60.8三类土肥粘土其中包括石炭纪、侏罗纪的粘土和冰粘土重壤土、粗砾石、粒径为1
10、540mm的碎石和卵石干黄土和掺有碎石和卵石的自然含水量黄土含有直径大于30mm根类的腐植土或泥炭掺有碎石或卵石和建筑碎料的土壤18001750179014001900用尖锹并同时用镐开挖(30%)0.81.0四类土土含碎石重粘土,其中包括侏罗纪和石炭纪的硬粘土含有碎石、卵石、建筑碎料和重达25kg的顽石(总体积10%以内)等杂质的肥粘土和重壤土冰碛粘土,含有重量在50kg以内的巨砾,其含量为总体积10%以内泥板岩不含或含有重量达10kg的顽石19501950200020001950用尖锹并同时用镐和撬棍开(30%)1.01.5松石含有重量在50kg以内的巨砾(占体积10%以上)的冰碛石 矽藻
11、岩和软白垩岩胶结力弱的砾岩各种不坚实的片岩石膏21001800190026002200小于200小于3.5部分用手凿工具,部分用爆破开挖1.52.0次坚石凝灰岩和浮石松软多孔和裂隙严重的石灰岩和介质石灰岩中等硬变的片岩中等硬变的泥灰岩11001200270023002004003.5用风稿和爆破法开挖24石灰石胶结的带有卵石和沉积岩的砾石风化的和有大裂缝的粘土质灰岩坚实的泥板岩坚实的泥灰尘岩22002000280025004006006.0用爆破方法开挖46砾质花岗岩泥灰质石灰岩粘土质砂岩砂质云母片岩硬石膏230023002200230029006008008.5用爆破方法开挖68 续表定额分
12、类普氏分类土壤及岩石名称天然湿度下平均容重(kg/m3)极限压碎强度(kg/cm2)用轻钻孔机钻进1m耗时min)开挖方法及工具紧固系数(f)普坚石严重风化的软弱的花岗岩、片麻岩和正长岩滑石化的蛇纹岩致密的石灰岩含有卵石、沉积岩的碴质胶结的砾岩砂岩砂质石灰质片岩菱镁矿2500240025002500250025003000800100011.5用爆破方法开挖810白云岩坚固的石灰岩大理岩石灰岩质胶结的致密砾石坚固砂质片岩270027002700260026001000120015.0用爆破方法开挖1012特坚石粗花岗岩非常坚硬的白云岩蛇纹岩石灰质胶结的含有火成岩之卵石的砾石石英胶结的坚固砂岩粗
13、粒正长岩2800290026002800270027001200140018.5用爆破方法开挖1214具有风化痕迹的安山岩和玄武岩片麻岩非常坚固的石炭岩硅质胶结的含有火成岩之卵石的砾岩粗石岩270026002900290026001400160022.0用爆破方法开挖1416中粒花岗岩坚固的片麻岩辉绿岩玢岩坚固的粗面岩中粒正长岩3100280027002500280028001600180027.5用爆破方法开挖1618非常坚固的细粒花岗岩花岗岩麻岩闪长岩高硬度的石灰岩坚固的玢岩330029002900310027001800200032.5用爆破方法开挖1820安山岩、玄武岩、坚固的角页岩高
14、硬度的辉绿岩和闪长岩坚固的辉长岩和石英岩3100290028002000250046.0用爆破方法开挖2025拉长玄武岩和橄榄玄武岩特别坚固的辉长辉绿岩,石英石和玢岩33003000大于2500大于60用爆破方法开挖大于25A.2 桩与地基基础工程 一、打预制钢筋混凝土桩按设计桩长 (包括桩尖)以延长米计算。如管桩的空心部分按设计要求灌注混凝土或其他填充材料时,应另行计算。 二、灌注桩芯混凝土工程量按设计桩长与加灌长度之和乘以设计图示断面面积以“m3”计算,加灌长度设计有规定的,按设计规定;设计无规定的,按0.25m计算。 三、送桩:按送桩长度以延长米计算(即打桩架底至桩顶面高度或自桩顶面至自
15、然地坪面另加0.5m计算)。送桩后孔洞如需回填时,按本定额“A土石方工程”相应项目计算。 四、接桩:电焊接桩按设计接头以个计算。 五、钻孔灌注混凝土桩按下列规定计算。 1.钻孔按实钻孔深以“m”计算,灌注混凝土按设计桩长(包括桩尖,不扣除桩尖虚体积)与超灌长度之和乘以设计桩断面面积以立方米计算。超灌长度设计有规定的,按设计规定;设计无规定的,按0.25m计算。 2.泥浆 制作与运输按成孔体积以立方米计算。 3.注浆管按打桩前的自然地坪标高至设计桩底标高的长度另加0.25m计算。 4.注浆按设计注入水泥用量计算。 六、人工挖孔混凝土桩按下列规定计算。 1.挖土按实挖深度乘以设计桩截面面积以“m3
16、”计算。 2.护壁混凝土按设计图示尺寸以“m3”计算。 3.扩大头如需锚杆支护时,另行计算。 4.人工挖孔混凝土桩从桩承台以下,按设计图示尺寸以“m3”计算。 七、打孔(沉管)灌注桩按下列规定计算。 1.混凝土桩、砂桩、砂石桩、碎石桩的体积,按设计的桩长(包括桩尖,不扣除桩尖虚体积)乘以设计规定桩断面面积以“m3”计算;设计无规定时,桩径按钢管管箍外径计算。 2.打孔后先埋入预制混凝土桩尖,再灌注混凝土者,桩尖按“混凝土及钢筋混凝土工程”相应项目计算。灌注桩按设计长度(自桩尖顶面至桩顶面高度)乘以钢管管箍外径截面面积以“m3”计算。 八、深层搅拌桩、喷粉桩、振冲碎石桩、夯扩灌注桩按设计桩长乘以
17、设计断面面积以立方米计算。振冲碎石桩填料调整量项目,按下列公式计算:填料调整量=实际桩口填料量体积1.35设计振冲桩体积碎石容重取定为1.48t/m3。 九、钢护筒的工程量按护筒的设计重量计算(护筒长度按施工规范或施工组织设计计算)。设计重量为加工后的成品重量。设计重量不明时,可参考下表的重量进行计算: 桩径(cm)6080100120150每米护筒重量(kg/m)112.29136.94167.00231.39280.10 十、钢筋笼制作按图示尺寸及施工规范并考虑塔接以吨计算,接头数量按设计规定计算,设计图纸未作规定的,直径10mm以内每12m一个接头;直径10mm以上至25mm以内按每10
18、m一个接头;直径25mm以上按每9m一个接头计算,搭接长度按规范及设计规定计算。钢筋笼安装区别不同长度按相应项目计算。 十一、锯桩头按个计算,凿桩头按剔除截断长度乘以桩截面面积以“m3”计算。 十二、高压旋喷桩按设计桩长(包括桩尖)以“m”计算。 十三、喷射混凝土支护按施工组织设计计算实喷面积,初喷50mm厚为基本层,每增(减)10mm按增(减)项目计算,不足10mm按10mm计算。 十四、土层锚杆: 1.机械钻锚孔、锚孔注浆工程量按设计锚孔长度计算。 2.锚杆制安工程量按设计锚杆重量(包括锚杆搭接,定位器钢筋用量)以吨计算。 3.型钢围檩安拆工程量按包括托架在内的重量以吨计算。 4.锚头制作
19、(包括承压台座、锚头螺杆制作、焊接)、安装(包括张拉、锁定)工程量以套计算。 十五、螺旋钻孔护坡桩按设计图、施工组织设计以立方米计算。 十六、褥垫层按设计图示尺寸以立方米计算;设计无规定时按基础垫层每边增加300mm,乘以褥垫层相应厚度以立方米计算。 十七、地下连续墙成槽土方量按连续墙设计长度、宽度和槽深(加超深0.5m)计算。混凝土浇注量同连续墙成槽土方量。 十八、锁口管及清底置换以段为单位(“段”指槽壁单元槽段),锁口管吊拔连续墙段数加1段计算,项目中已包括锁口管的摊销费用。 十九、强夯工程量按设计处理地基的有效面积计算,即以边缘夯点外边线进行计算,包括夯点面积和夯点间的面积。 二十、低锤
20、满夯按有效地基处理面积计算。 二十一、重锤原土夯实按夯实面积计算,填土夯实按实体积计算。A.3 砌筑工程一、砌筑工程量一般规则: 1.计算墙体时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁、过梁、圈梁、板头、砖过梁和暖气包壁龛的体积,不扣除每个面积在0.3m2以内的孔洞、梁头、梁垫、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、墙内的加固钢筋、木筋、铁件、钢管等所占的体积,凸出砖墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套、三皮砖以下挑檐和腰线等体积亦不增加。2.附墙烟囱、附墙通风道、垃圾道,按其外形体积计算,并入所依附的墙身体积内,不扣除每一孔洞的体积,但孔洞内的抹灰工料亦
21、不增加。如每一孔洞横断面面积超过0.15m2时,应扣除孔洞所占体积,孔洞内抹灰应另列项目计算。 附墙烟囱如带有缸瓦管、出灰门,垃圾道带有垃圾道门、垃圾斗、通风百叶窗、铁箅子以及钢筋混凝土盖板等,均应另列项目计算。 3.钢筋砖过梁按图示尺寸以立方米计算,如设计无规定时按门窗洞口宽度两端共加500mm,高度按440mm计算。 二、标准砖墙体厚度,按下列规定计算:墙身1/41/23/411(1/2)22(1/2) 3计算厚度(mm)53115180240365490615740 三、基础与墙身的划分以设计室内地坪为界,设计室内地坪以下为基础,以上为墙身。基础与墙身使用不同材料时,位于设计室内地坪30
22、0mm以内时,以不同材料为分界线,超过300mm时,以设计室内地坪为分界线。砖、石围墙,以设计室外地坪为界线,以下为基础,以上为墙身。砖柱不分柱身和柱基,其工程量合并后,按砖柱项目计算。 四、墙身高度按下列规定计算: 1.外墙墙身高度:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架、有檐口天棚者,算至屋架下弦底面另加200mm;无天棚者算至屋架下弦底加300mm;出檐宽度超过600mm时,应按实砌高度计算;平屋面算至钢筋混凝土板底。 2.内墙墙身高度:位于屋架下弦者,其高度算至屋架底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至板底;有框架梁时算至梁底面;如同一墙上板高不同时,可
23、按平均高度计算。 3.内外山墙墙身高度按其平均高度计算。 五、墙的长度:外墙长度按外墙中心线长度计算,内墙长度按内墙净长线计算。 六、砖石基础以图示尺寸按立方米计算。外墙墙基长度按中心线长度计算,内墙墙基按内墙净长线计算。基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.3m2以内孔洞、砖平碹所占体积不予扣除,但靠墙暖气沟的挑檐亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。 七、女儿墙高度,应自顶板面算至图示高度,分别不同墙厚按相应项目计算。 八、框架间砌墙,以框架间的净空面积乘以墙厚按相应的项目计算。框架外表面镶贴砖部分亦并入框架间墙的工程量内一并
24、计算。 九、砖砌围墙分别不同厚度以立方米计算,按相应项目计算。砖垛和砖墙压顶等并入墙身内计算。 十、暖气沟及其他砖砌沟道不分基础和沟身,其工程量合并计算,按砖砌沟道计算。 十一、砖砌地下室内、外墙身及基础,应扣除门窗洞口、0.3m2以上的孔洞、嵌入墙身的钢筋混凝土柱、梁、过梁、圈梁和板头等体积,但不扣除梁头、梁垫以及砖墙内加固的钢筋、铁件等所占体积。内、外墙与基础的工程量合并计算。墙身外面防潮的贴砖应另列项目计算。 十二、砖砌地垄墙以立方米按砖砌沟道项目计算。支承地楞的砖墩按方柱项目计算。大门柱墩按相应砖柱项目计算。 十三、多孔砖、空心砖墙按外形体积以立方米计算。扣除门窗洞口、钢筋混凝土过梁、
25、圈梁所占的体积。 十四、填充墙按外形体积以立方米计算。扣除门窗洞口、钢筋混凝土过梁、圈梁所占的体积。其实砌部分已包括在项目内,不再另行计算。 十五、空花墙按空花部分外形体积以立方米计算,不扣除空花部分。实砌部分以立方米计算,按相应项目计算。 十六、加气混凝土砌块墙、硅酸盐砌块墙、轻骨料混凝土小型空心砌块墙按图示尺寸以立方米计算。按设计规定需要镶嵌砖砌体部分,已包括在相应项目内,不另计算。 十七、零星砌体按实砌体积以立方米计算。 十八、空心砌块结构上铺钢丝网抹水泥砂浆按实抹面积计算。 十九、散水按设计图示尺寸以平方米计算,应扣除穿过散水的踏步、花台面积。 二十、台阶基层(包括踏步及最上一层踏步沿
26、300mm)按水平投影面积计算。 二十一、明沟按设计图示尺寸以延长米计算。但净空断面面积在0.2 m2以上的沟道,应分别按相应项目计算。 二十二、沟箅子按设计图示尺寸以延长米计算。成品箅子宽度不同时人工不作调整;钢筋箅子设计与项目含量不同时,可按钢材用量调整项目含量。 二十三、石砌墙体按图示尺寸以立方米计算,如有砌砖门窗口立边、窗台虎头砖、钢筋砖过梁等按实砌体积另列项目计算。挡土墙墙身与基础合并按挡土墙项目计算。 二十四、砖烟囱: 1.砖基础与砖筒身的划分:设计室外地坪以下为基础,以上为筒身。 2.烟囱筒身,不论圆形、方形均以实砌体积计算,扣除孔洞、钢筋混凝土圈梁、过梁等所占体积。 3.砖烟囱
27、砌体内采用钢筋加固者,根据设计规定的重量,按砌体内钢筋加固项目计算。 4.烟囱筒身原浆勾缝和烟囱帽抹灰已包括在项目内不另计算,如设计规定加浆勾缝时按“B.2墙柱面工程”相应项目计算,原浆勾缝的工料不予扣除。 5.烟道、烟囱内衬按不同内衬材料并扣除孔洞后,以图示实体积计算。 6.为了内衬的稳定及防止隔热材料下沉,内衬伸入筒身的连接横砖,已包括在内衬项目中,不另计算。 7.为防止内衬及混凝土筒身渗入酸性凝液,因而在内衬上抹水泥排水坡,其工料已包括在项目内,不另计算。 8.烟道砌砖:烟道与炉体的划分以第一道闸门为界,炉体内的烟道部分列入炉体工程量计算。 9.砖烟囱及其砖内衬加工楔形砖,已包括在项目内
28、,不另计算。 10.烟囱的铁梯、围杆及紧箍圈的制作、安装及刷油,可按有关章节的相应项目计算。 二十五、砖砌水塔: 1.水塔基础与塔身划分:以砖砌体的扩大部分顶面为界,以上为塔身,以下为基础,分别按相应项目计算。 2.塔身以图示实砌体积计算,并扣除门窗洞口和混凝土构件所占体积,砖平、拱碹及砖出檐等并入塔身体积内计算。 3.水塔砌体内加固钢筋,钢梯、围栏、铁件的制作、安装及刷油等项目,按有关章节的相应项目计算。 4.砖水箱(槽)内外壁,不分壁厚,均以图示实砌体积计算。 二十六、砖(石)贮水(油)池: 1.砖(石)贮水(油)池不分圆形或矩形,按相应项目计算。 2.砖(石)贮水(油)池的独立柱,按相应
29、项目计算。如有钢筋混凝土柱或混凝土柱,按“A.4混凝土及钢筋混凝土工程”相应项目计算。 二十七、砖砌井、池壁不分壁厚均按不同深度以立方米计算,洞口上的砖平、拱碹等并入砌体体积内计算。A.4 混凝土及钢筋混凝土工程 一、混凝土及钢筋混凝土项目除另有规定者外,均按图示尺寸以构件的实体积计算,不扣除钢筋混凝土中的钢筋、预埋铁件、螺栓所占的体积。 二、现浇混凝土及钢筋混凝土墙、板等构件,均不扣除孔洞面积在0.3m2以内的混凝土体积,其预留孔工料亦不增加。面积超过0.3m2的孔洞,应扣除孔洞所占的混凝土体积。 三、现浇混凝土构件 1.基础: (1)带形基础:不分有梁式与无梁式,分别按毛石混凝土、混凝土、
30、钢筋混凝土基础计算。凡有梁式带形基础,其梁高(指基础扩大顶面至梁顶面的高)超过1.2m时,其基础底板按带形基础计算,扩大顶面以上部分按混凝土墙项目计算。 (2)独立基础:应分别按毛石混凝土和混凝土独立基础,以设计图示尺寸的实体积计算,其高度从垫层上表面算至柱基上表面。现浇独立柱基与柱的划分:(H)高度为相邻下一个高度(H1)2倍以内者为柱基,2倍以上者为柱身,套用相应柱的项目(见图1)。 (3)杯形基础:杯形基础连接预制柱的杯口底面至基础扩大顶面(H)高度在0.50m以内的按杯形基础项目计算,在0.50m以上H部分按现浇柱项目计算;其余部分套用杯形基础项目(见图2)。 (4)满堂基础:不分有梁
31、式与无梁式,均按满堂基础项目计算。满堂基础有扩大或角锥形柱墩时,应并入满堂基础内计算。满堂基础梁高超过1.2m时,底板按满堂基础项目计算,梁按混凝土墙项目计算。箱式满堂基础应分别按满堂基础、柱、墙、梁、板的有关规定计算。 (5)桩承台:应分别按带形和独立桩承台计算。满堂式桩承台按满堂基础相应项目计算。 (6)设备基础:块体设备基础不分体积大小按图示尺寸以实体积计算。框架设备基础应分别按基础、柱、梁、板以及墙的相应项目计算;楼层地面上的设备基础并入梁、板项目计算,如在同一设备基础中部分为块体,部分为框架时,应分别计算。框架设备基础的柱高应由底板或柱基的上表面算至肋形板的上表面;梁的长度按净长计算
32、,梁的悬臂部分应并入梁内计算。设备基础的工程量不扣除地脚螺栓套孔所占混凝土体积。二次灌浆按实体积计算,不扣除地脚螺栓套孔所占的混凝土或水泥砂浆、干混抹灰砂浆、RG灌浆料的体积。 2.柱: (1)按图示尺寸以实体积计算工程量。柱高按柱基上表面或楼板上表面至柱顶上表面的高度计算。但无梁楼板的柱高,应自柱基上表面或楼板上表面至柱头(帽)的下表面的高度计算。依附于柱上的牛腿应并入柱身体积内计算。 (2)构造柱按图示尺寸计算实体积,包括与砖墙咬接部分的体积,其高度应自柱基上表面至柱顶面的高度计算。现浇女儿墙柱,套用构造柱项目。 (3)圆形及正多边形柱按图示尺寸以实体积计算。 (4)空心砌块内的混凝土芯柱
33、,按实灌体积计算,套用构造柱项目。 3.梁: 基础梁:凡在柱基础之间承受墙身荷载而下部无其他承托者为基础梁。 梁按图示断面尺寸乘以梁长以立方米计算。各种梁的长度按下列规定计算: 梁与柱交接时,梁长算至柱侧面。次梁与主梁交接时,次梁长度算至主梁侧面,伸入墙内的梁头或梁垫体积应并入梁的体积内计算。 圈梁通过门窗洞口时,可按门窗洞口宽度两端共加50cm并按过梁项目计算,其他按圈梁计算。 叠合梁应按设计图示的二次浇灌部分的实体积计算。 4.墙: 按图示墙长度乘以墙高及厚度以立方米计算。计算各种墙体积时,应扣除门窗洞口及0.3 m2以上的孔洞体积。 5.板: 凡带有梁(包括主、次梁)的楼板,梁和板的工程
34、量分别计算,板算至梁的侧面,梁、板分别套用相应项目。无梁板是指不带梁直接由柱支撑的板,无梁板体积按板与柱头(帽)的和计算。钢筋混凝土板伸入墙砌体内的板头应并入板体积内计算。钢筋混凝土板与钢筋混凝土墙交接时,板的工程量算至墙内侧,板中的预留孔洞在0.3m2以内者不扣除。 叠合板是指在预制板上二次浇灌混凝土结构层面层,按平板项目计算。 现浇空心楼板执行现浇混凝土平板项目,扣除空心体积,人工乘以系数1.1。管芯分不同直径按长度计算。 6.其他: (1)整体楼梯(包括板式、单梁式或双梁式楼梯)、整体螺旋楼梯、柱式螺旋楼梯以设计图示尺寸的实体积计算。楼梯与楼板的划分以楼梯梁的外边缘为界,该楼梯梁包括在楼
35、梯体积内。伸入墙内部分的体积并入楼梯体积中。楼梯基础、室外楼梯的柱以及与地坪相连接的混凝土踏步等,项目内均未包括,应另行计算套用相应项目。 螺旋楼梯栏板、栏杆、扶手套用相应项目,其人工乘以系数1.3,材料、机械乘以系数1.1。 柱式螺旋楼梯扣除中心混凝土柱所占的面积。中间柱的工程量另按相应柱的项目计算,其人工及机械乘以系数1.5。 (2)悬挑板(直形阳台、雨篷及弧形阳台、雨篷)按图示尺寸以实体积计算。伸入墙内部分的梁及通过门窗口的过梁应合并按过梁项目另行计算。阳台、雨篷如伸出墙外超过1.50m时,梁、板分别计算,套用相应项目。阳台、雨篷四周外边沿的弯起,如其高度(指板上表面至弯起顶面)超过6c
36、m时,按全高计算套用栏板项目。 凹进墙内的阳台按现浇平板计算。 水平遮阳板按雨篷项目计算。 (3)挑檐天沟按实体积计算。当与板(包括屋面板、楼板)连接时,以外墙身外边缘为分界线;当与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙外边缘以外或梁外边线以外为挑檐天沟。挑檐天沟壁高度在40cm以内时,套用挑檐项目;挑檐天沟壁高度超过40cm时,按全高计算套用栏板项目。混凝土飘窗板、空调板执行挑檐项目,如单体小于0.05m3执行零星构件项目。 (4)栏板按实体积以立方米计算。 (5)散水按设计图示尺寸以平方米计算,应扣除穿过散水的踏步、花台面积。 (6)防滑坡道按斜面积计算,坡道与台阶相连处,以台
37、阶外围面积为界。与建筑物外门厅地面相连的混凝土斜坡道及块料面层按相应项目人工乘以系数1.1计算。 (7)台阶基层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算。 (8)明沟按设计图示尺寸以延长米计算。净空断面面积在0.2m2以上的沟道,应分别按相应项目计算。 (9)池槽项目中未包括砖砌槽腿及抹灰,其砌体及抹灰应按相应项目另行计算。 (10)零星构件,适用于现浇混凝土扶手、柱式栏杆及其他未列项目且单件体积在0.05m3以内的小型构件,其工程量按实体积计算。 (11)预制钢筋混凝土框架柱的现浇接头(包括梁接头)按设计规定断面和长度以立方米计算,套用框架柱接头项目。 (12)预制钢筋混凝土
38、板之间,按设计规定需现浇板缝时,若板缝宽度(指下口宽度)在2cm以上20cm以内者,按预制板间补现浇板缝项目计算,板缝宽度超过20cm者,按平板项目计算。 (13)混凝土后浇带按图示尺寸以实体积计算。 (14)全装配壁板接头灌缝工程量,按下列规定计算: 外墙板空腔防水,分别根据外墙厚度,按外墙板的实体积计算(包括混凝土及保温材料的厚度,不包括抹灰厚度)。 外墙板空腔灌缝(包括立缝及水平空腔灌缝)按外墙板的实体积计算。 内墙板空腔灌缝,按内墙板的实体积计算。 外墙板勾缝,按外墙面垂直投影面积计算,不扣除门窗洞口及空圈等所占的面积。 大楼板接头灌缝按大楼板实体积计算。 7.泵送混凝土工程量按设计图
39、示尺寸计算。 四、预制混凝土构件。 1.预制构件的制作工程量,应按图示尺寸计算的实体积(即安装工程量)另加相应安装项目中规定的损耗量,不扣除构件内钢筋、铁件所占体积。 2.基础梁按相应断面形式梁的项目计算。 3.预制大门框可分别按柱及过梁相应项目计算。4.零星构件适用于每个体积在0.05m3以内未列项目的构件。 五、钢筋工程量按设计图示尺寸并考虑搭接量、措施筋和预留量计算;铁件工程量按设计图示尺寸计算。 六、后张法预应力钢丝束、钢绞线孔道长度在20m以内时,预应力钢丝束(钢绞线)长度增加1m,孔道长度在20m以上时,预应力钢丝束(钢绞线)长度增加1.8m计算。 七、混凝土内植筋区别不同的钢筋规
40、格按“根”计算。 八、成型钢筋场外运输仅适用于25km以内加工厂制作的运输,按实际发生的运输量计算。运距超过25km时,由承发包双方协商确定全部运输费用。成型钢筋包括非预应力钢筋、预应力钢筋及铁件。 九、构筑物混凝土工程 1.烟囱 (1)烟囱基础与筒身的划分:设计室外地坪以下为基础,以上为筒身。 (2)砖烟囱的钢筋混凝土圈梁和过梁,应按实体积计算,分别套用本章相应项目。 (3)烟囱的钢筋混凝土集灰斗(包括:分隔墙、水平隔墙、梁、柱等),应按本章相应项目计算。 (4)烟道 烟道与炉体的划分,以第一道闸门为准。在炉体内的烟道,应列入炉体工程量内。 烟道中的钢筋混凝土构件,应按本章相应项目计算。 钢
41、筋混凝土烟道,按混凝土地沟项目计算。但架空烟道不能套用。 (5)烟囱的铁梯、围杆的制作、安装及刷油,按有关章节相应项目计算。 2.水塔 (1)基础 水塔基础,按本章烟囱基础相应项目计算。 钢筋混凝土基础以实体积计算。钢筋混凝土筒式塔身以钢筋混凝土基础扩大顶面为分界线,以上为塔身,以下为基础;柱式塔身以柱脚与基础底板或梁交接处为分界线,以上为塔身,以下为基础。与基础底板相连的梁,并入基础内计算。 (2)筒身 筒身与槽底的分界,以与槽底相连的圈梁底为界。圈梁底以上为槽底,以下为筒身。 钢筋混凝土筒式塔身以实体积计算,扣除门窗洞口所占体积,依附于筒身的过梁、雨篷、挑檐等,工程量并入筒身体积内计算;柱式塔身,不分柱、梁和直柱、斜柱,均以实体积合并计算。 (3)水箱 钢筋混凝土水塔水箱的工程量按塔顶及槽底、水箱内外壁分别计算。塔顶包括顶板和圈梁,槽底包括底板挑出的斜壁板和圈梁等。 砖支筒钢筋混凝土水箱,按钢筋混凝土水塔相应项目计算。 (4)水塔的钢梯、围栏、铁件的制作、安装及刷油,按有关章节相应项目计算。 3.贮水(油)池 (1)池底不分平底、坡底、锥形底,均按池底项目计算。平底包括池壁下部的扩大部分,锥形底应算至壁基梁底面。无壁基梁时算至锥形底坡的上口。
