收藏 分销(赏)

塑料板面层技术交底.docx

上传人:xrp****65 文档编号:5705562 上传时间:2024-11-15 格式:DOCX 页数:7 大小:23.32KB
下载 相关 举报
塑料板面层技术交底.docx_第1页
第1页 / 共7页
塑料板面层技术交底.docx_第2页
第2页 / 共7页
塑料板面层技术交底.docx_第3页
第3页 / 共7页
塑料板面层技术交底.docx_第4页
第4页 / 共7页
塑料板面层技术交底.docx_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、技术交底记录表C2-1编号工 程 名 称1交底日期2024-11-14施工单位1分项工程名称交底提要交底内容:塑料板面层工艺标准适用于工业与民用建筑楼地面各种塑料板面层工程。一、材料要求1塑料板:表面应平整、光滑、无裂纹、色泽均匀、厚薄一致,边缘平直,板内不允许有杂物和气泡。并应符合产品标准的各项技术指标,有生产出厂合格证。2塑料卷材:材质及颜色符合设计要求。3胶粘剂:应选用符合现行国家标准民用建筑工程室内环境污染控制规范GB50325的规定。其产品应按基层材料和面层材料使用的相容性要求,通过试验确定。粘接剂应存放在阴凉、通风、干燥的室内,出厂3个月后应取样试验,合格后方可使用。二、主要机具1

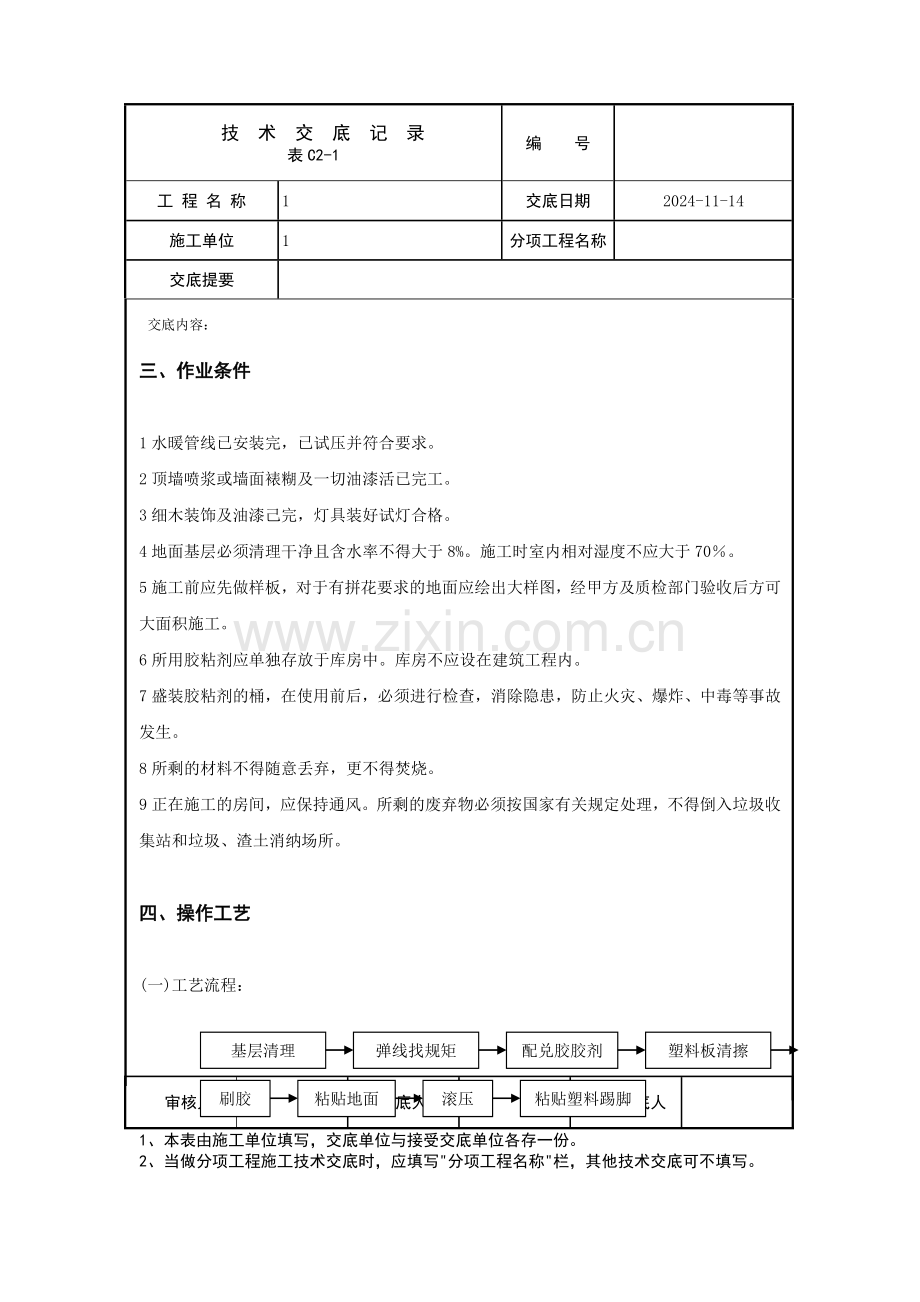

2、基层修补工具:水刷、小捅、压子、钻子、锤子等。2塑料板地面粘贴工具:锯齿型涂胶刀、划线器、橡胶滚筒、裁切刀、橡胶锤、钢锥、钢尺、方尺、毛巾、棉纱、墨斗等。三、作业条件1水暖管线已安装完,已试压并符合要求。2顶墙喷浆或墙面裱糊及一切油漆活已完工。3细木装饰及油漆己完,灯具装好试灯合格。4地面基层必须清理干净且含水率不得大于8%。施工时室内相对湿度不应大于70。5施工前应先做样板,对于有拼花要求的地面应绘出大样图,经甲方及质检部门验收后方可大面积施工。6所用胶粘剂应单独存放于库房中。库房不应设在建筑工程内。7盛装胶粘剂的桶,在使用前后,必须进行检查,消除隐患,防止火灾、爆炸、中毒等事故发生。8所剩

3、的材料不得随意丢弃,更不得焚烧。9正在施工的房间,应保持通风。所剩的废弃物必须按国家有关规定处理,不得倒入垃圾收集站和垃圾、渣土消纳场所。四、操作工艺(一)工艺流程:基层清理弹线找规矩配兑胶胶剂塑料板清擦刷胶粘贴地面滚压粘贴塑料踢脚(二)基层处理:水泥类基层表面应平整、坚硬、干燥、密实、洁净、无油脂及其他杂质,不得有麻面、起砂、裂缝等缺陷。如有麻面宜用水泥腻子修补,补后再涂刷一道乳液水,使其增加整体强度。(三)弹线找规矩:在房间长、宽方向弹十字中心线(或弹对角斜线),弹的墨线要细而清楚。如塑料板的规格与房间长宽尺寸不成等模数时,应沿地面四周弹出加条边线。图纸如有镶边要求时,应提前弹出镶边位置线

4、。并按样板要求试铺。 塑料地面铺贴后,往上反出踢脚板高度,在墙的两端各粘贴一块,以此为起点,拉线铺贴。(四)配兑胶粘剂:配料前由专人对材料进行检查,如发现胶粘剂中有变色、杂质、过期等现象时不得使用。胶液使用时要随拌随用,存放间隔不应大于1h,在拌合、运输、储存时应用塑料或搪瓷容器,严禁使用铁器,防止发生化学反应,胶液变色。(五)塑料板的清擦:为保证粘结牢固,刷胶前,对拆去包装的塑料板的背面,应用干净的擦布进行清擦,将塑料板后面的粉尘及滑石粉等清净,以保证粘结效果。(六)刷胶:刷一道薄而均匀的结合层底胶。(七)铺贴塑料板:可采用十字铺贴法和对角斜铺法。用胶粘剂贴塑料板时,施工温度不应低于10,如

5、低于上述温度施工时,应采用升温措施,以保证粘贴质量。 1粘贴塑料地面时,应从十字线处往外粘贴,将塑料板背面朝上,用3#油刷子延塑料板粘贴的地面及塑料板的背面涂刷一道胶。此胶要刷的薄均匀无漏刷,待胶稍干燥不粘手为宜,按已弹好的墨线铺贴,然后沿铺好的塑料板一边用磙子压实,再进行第二块板的铺贴、磙子滚压,依次进行。 对缝铺贴的塑料板,缝子必须做到横平竖直,十字缝处缝子通顺无歪斜,对缝严密,缝隙均匀。 2半硬质聚氯乙烯地面的铺贴,在铺贴前用丙酮:汽油=1:8混合溶液进行脱脂除蜡,干后再进行铺贴,方法同上。 3软质塑料板的铺贴:软质聚氯乙烯板铺贴前应作预热处理,宜放在75左右的热水中浸泡10-20min

6、,至板面全部柔软伸平后取出晾干(但不能用炉火或电热炉预热)。地面塑料卷材铺贴:事先按己计划好的卷材铺贴方向及房间的尺寸材料,按铺贴的顺序编号。刷胶铺贴时将卷材的一边,对准所弹的尺寸线,用压滚压实,要求对线连接平顺,不卷不翘。软质塑料板粘贴后,缝隙如需焊接,一般需经48小时后方可施焊。应采用热空气焊,空气压力应控制在0.08-O.1MPa,温度控制在180-250。焊前应将相邻的塑料边缘切成V型槽,焊条宜采用等边三角形或圆形截面,表面应平整光洁,无气眼、节瘤、皱纹,颜色均匀一致,焊条成分应与被焊板相同。(八)铺贴塑料踢脚板:地面铺贴后,弹出踢脚上口线,并分别在房间的两端铺贴踢脚板后,挂线粘贴,应

7、先铺阴阳角,后铺大面,用磙子反复压实。注意踢脚板上口及踢脚板与地面交接的阴角的滚压,以涂刷的胶压出为准并及时将胶痕擦净。(九)擦光上蜡:铺贴好塑料地面及踢脚后,用墩布擦干净,晾干,然后用白布包裹己配置好的上光软蜡,满涂1-2遍(重量配比为软蜡:汽油=100:20-30),另掺1%-2%同地板同颜色的颜料。稍干后用净布擦拭,直至表面光滑、光亮。(十)冬期施工:1室内铺贴塑料地板的房间,施工温度最好在 15-25,不低于10,环境相对湿度不大于70%。 2塑料卷材应放在正温的环境下预热,并应立放,码放整齐。板块宜存放室内。所用各种胶粘剂应随进随用,并应低温(10)密封保存,避免日光直射,并隔离火源

8、。五、质量标准(一)主控项目:塑料板面层所用的塑料板块和卷材的品种、规格、颜色、等级应符合设计要求和现行国家标准的规定。面层与下一层的粘结应牢固,不翘边、不脱胶、无溢胶。(二)一般项目:1塑料板面层应表面洁净,图案清晰,色泽一致,连接严密、美观。拼缝处的图案、花纹吻合,无胶痕:与墙边交接严密,阴阳角收边方正。2板块的焊接,焊缝应平整、光洁,无焦化变色、斑点、焊瘤和起鳞等缺陷,其凹凸允许偏差为士0.6mm。焊接的抗拉强度不得小于塑料板强度的75%。3镶边用料应尺寸精确、边角整齐、拼接严密、接缝顺直。4塑料板面层的允许偏差应符合下表的要求。塑料板地面允许偏差值项次项目允许偏差(mm)检验方法1表面

9、平整度2.0用2m靠尺和楔形塞尺检查2缝格平直3.0拉5m线和用钢尺检查3接缝高低差0.5用钢尺和楔形塞尺检查4踢脚板上口平直2.0用5m线和用钢尺检查5板块间隙宽度-用钢尺检查六、成品保护1塑料地面铺贴完后,房间应设专人看管,非工作人员严禁入内,必须进入室内工作的应穿拖鞋。2塑料地面铺贴完后,及时用塑料薄膜覆盖保护好,以防污染。3电工、油工作业使用木梯时,登腿下要包泡沫塑料布头保护,防止划伤地面。七、应注意的问题1塑料板地面翘曲、空鼓:主要原因是墓层不平、刷胶不匀或有漏刷之处,铺设时滚压不实或刷胶后没有风干就急于铺贴,干缩后翘曲或局部空鼓。2踢脚板上口空鼓和上口不齐:粘贴踢脚板时不挂线,上口胶漏刷,滚压不实,干燥收缩后成空鼓。3踢脚板阴阳角处空鼓:煨弯的尺寸角度与实际不符,粘贴后滚压不够。应使煨弯尺寸正确、滚压粘实。4地面污染:成品保护差,油浆活施工前不采取保护措施,污染后不易清理。铺贴前刷胶太厚,应随铺随清净。滚压时胶液外溢,污染地面,接缝处胶痕多,不易涂擦。5面层有凹坑或小包:铺贴前对墓层处理及修补不认真,凹坑没有用水泥腻子分层补平,大楼板上的小包及砂浆痕迹没剔平。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
